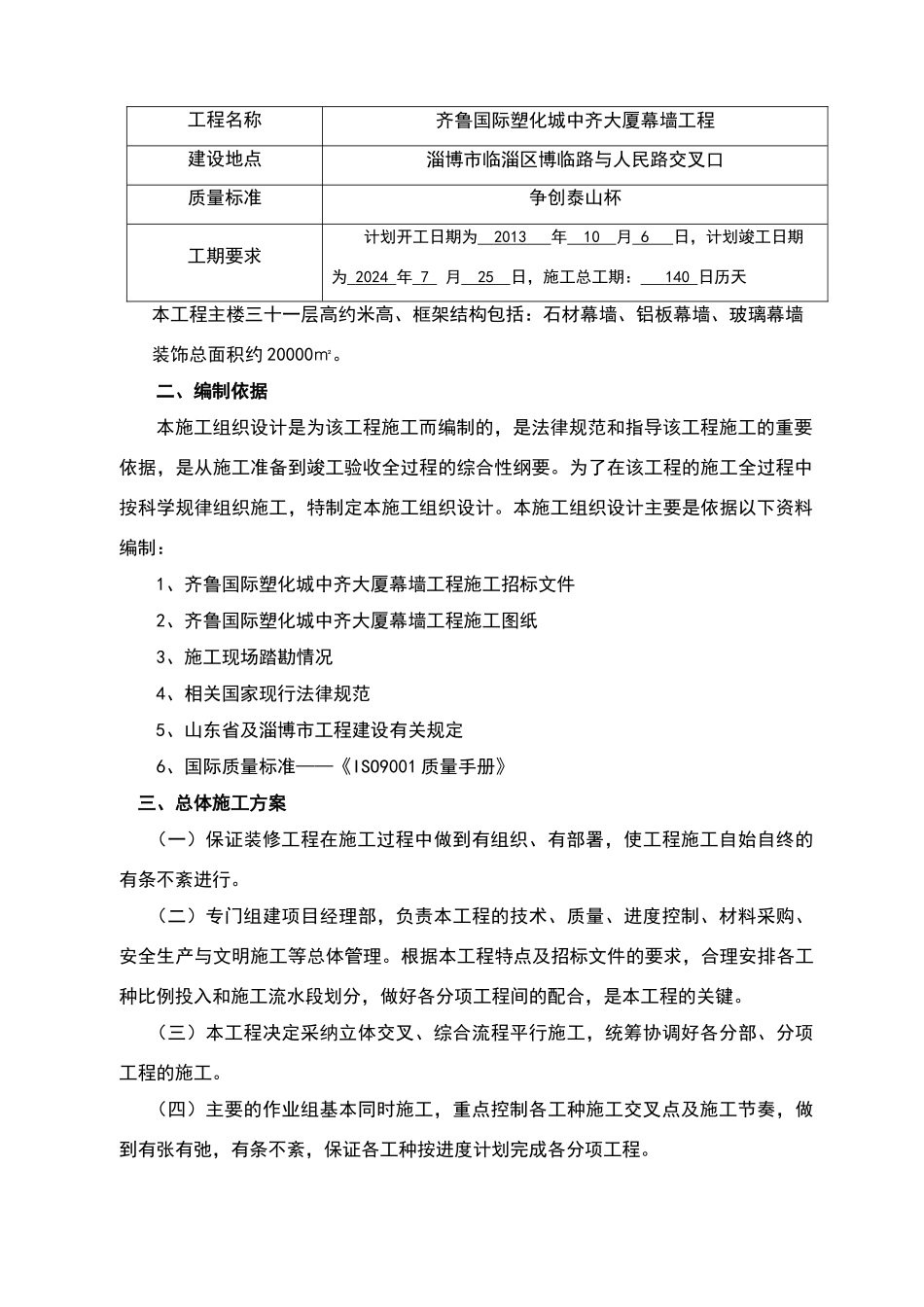

齐鲁国际塑化城中齐大厦幕墙工程(石材、铝板、玻璃幕墙)施工组织设计施工单位:潍坊长城复兴门窗幕墙工程有限公司日 期: 2024 年 10 月目 录 第一章:编制依据及总体施工方案 ------------- 第二章:综合说明,质量、工期、安全文明施工目标 ------------- 第三章:主要施工方法及降低工程造价的主要措施 ------------- 第四章:工程投入的主要物资和施工机械设备情况 ------------- 第五章:主要管理人员及劳动力安排 ------------- 第六章:质量保证措施及质量保证体系 ------------- 第七章:确保工期措施、方法及施工进度计划 ------------- 第八章:确保工期的技术组织措施 -------------------- 第九章:确保安全生产的措施 ------------------------- 第十章:确保文明施工的措施 --------------------------- 第十一章:施工总平面布置 -------------------------- 第十二章:水电用量计划 ------------------------------ 第十三章:主要施工技术措施 -------------------------- 第十四章:关键工序、特别工艺重点环节的相应技术措施 ---------- 第十五章:与其他承包人的协调配合措施 ------------- 第十六章:竣工后保修服务措施 ----------------------- 第一章:编制依据原则及总体施工方案一、工程概况工程名称齐鲁国际塑化城中齐大厦幕墙工程建设地点淄博市临淄区博临路与人民路交叉口质量标准争创泰山杯工期要求计划开工日期为 2013 年 10 月 6 日,计划竣工日期为 2024 年 7 月 25 日,施工总工期: 140
