1.0路基土方施工监理实施细则

1.0路基土方施工监理实施细则_第1页
1/5
1.0路基土方施工监理实施细则_第2页
2/5
1.0路基土方施工监理实施细则_第3页
3/5

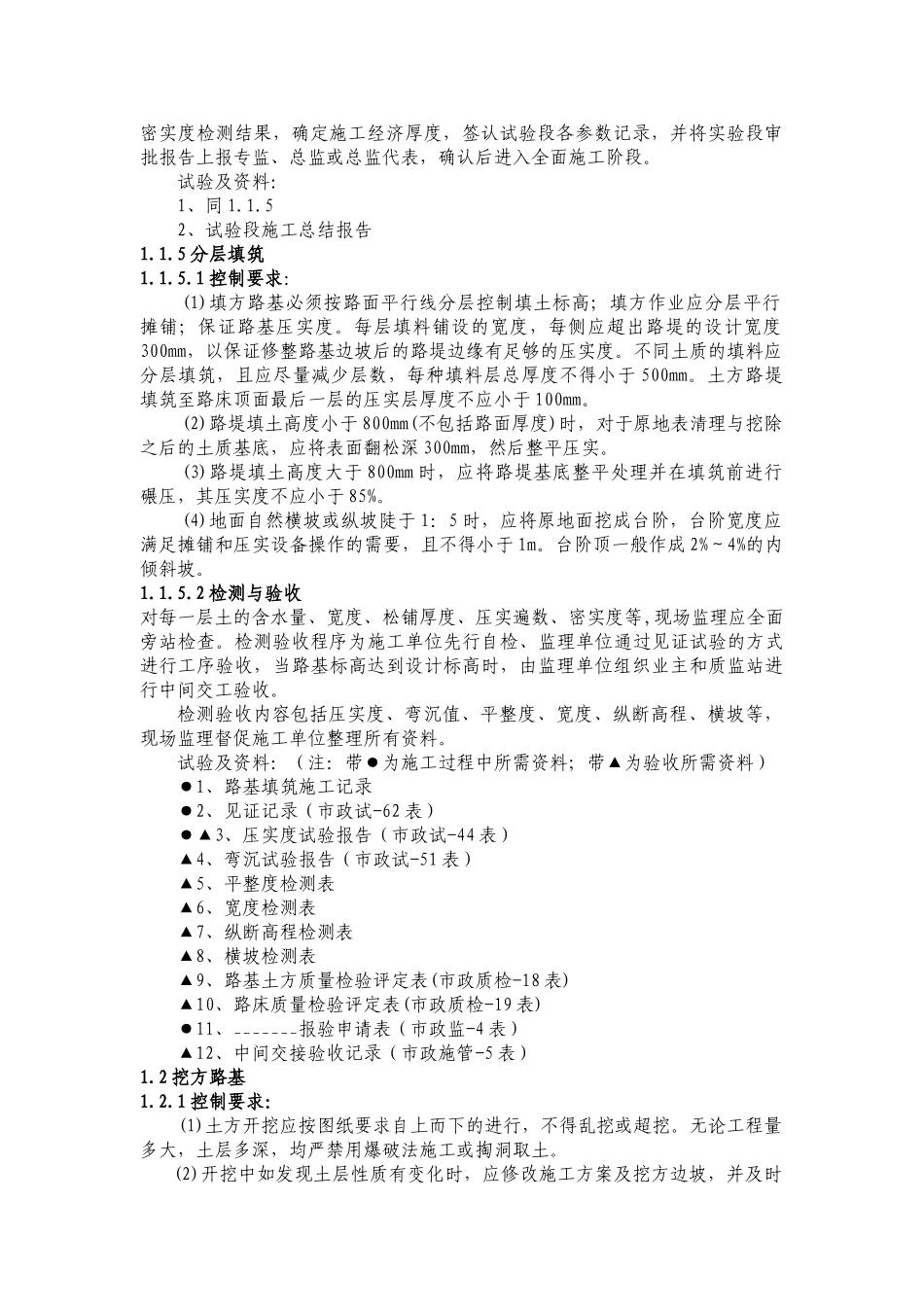

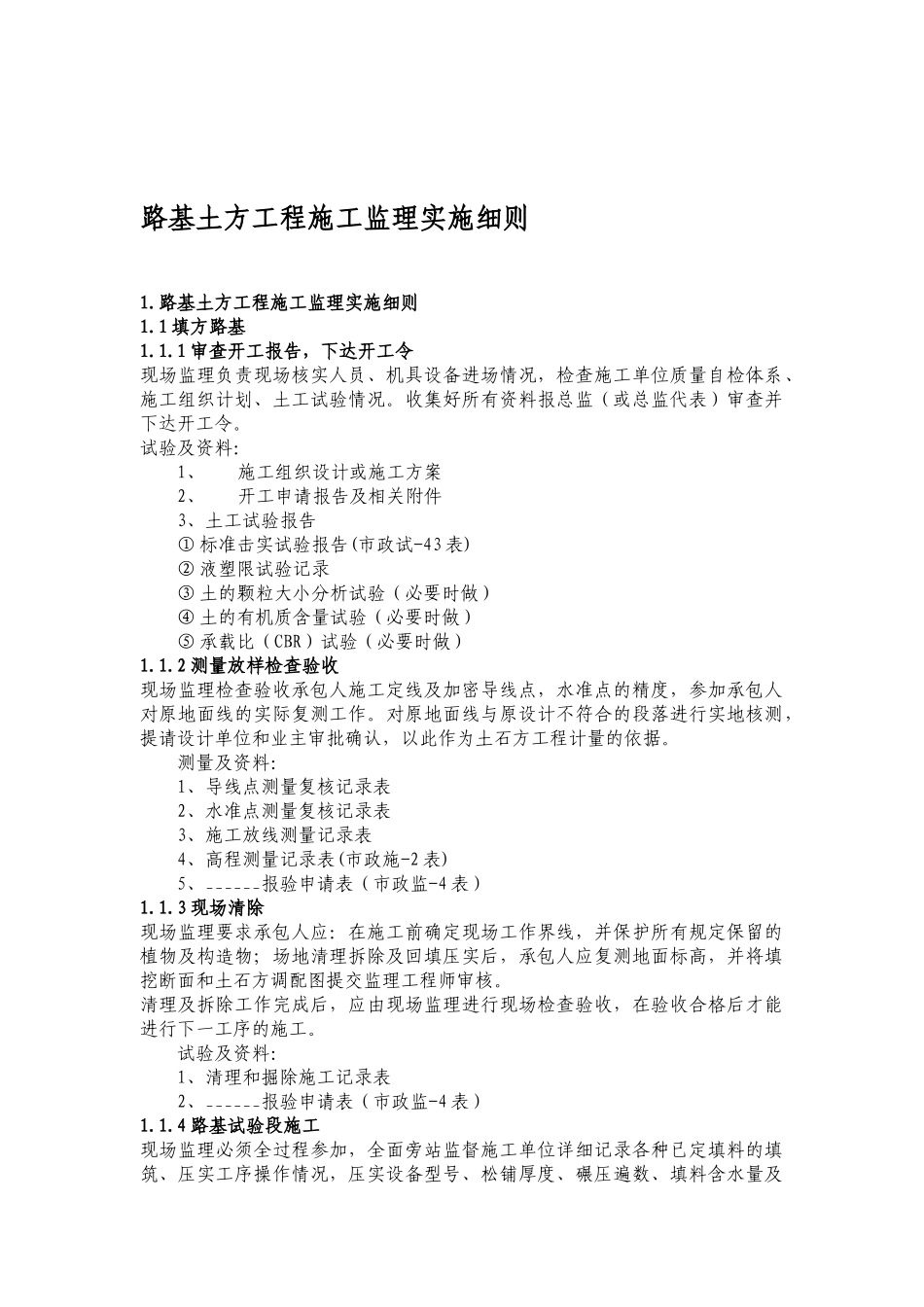

路基土方工程施工监理实施细则1.路基土方工程施工监理实施细则1.1 填方路基1.1.1 审查开工报告,下达开工令现场监理负责现场核实人员、机具设备进场情况,检查施工单位质量自检体系、施工组织计划、土工试验情况。收集好所有资料报总监(或总监代表)审查并下达开工令。试验及资料:1、施工组织设计或施工方案2、开工申请报告及相关附件3、土工试验报告① 标准击实试验报告(市政试-43 表)② 液塑限试验记录③ 土的颗粒大小分析试验(必要时做)④ 土的有机质含量试验(必要时做)⑤ 承载比(CBR)试验(必要时做)1.1.2 测量放样检查验收现场监理检查验收承包人施工定线及加密导线点,水准点的精度,参加承包人对原地面线的实际复测工作。对原地面线与原设计不符合的段落进行实地核测,提请设计单位和业主审批确认,以此作为土石方工程计量的依据。 测量及资料: 1、导线点测量复核记录表 2、水准点测量复核记录表 3、施工放线测量记录表4、高程测量记录表(市政施-2 表)5、______报验申请表(市政监-4 表)1.1.3 现场清除现场监理要求承包人应:在施工前确定现场工作界线,并保护所有规定保留的植物及构造物;场地清理拆除及回填压实后,承包人应复测地面标高,并将填挖断面和土石方调配图提交监理工程师审核。清理及拆除工作完成后,应由现场监理进行现场检查验收,在验收合格后才能进行下一工序的施工。 试验及资料: 1、清理和掘除施工记录表 2、______报验申请表(市政监-4 表)1.1.4 路基试验段施工现场监理必须全过程参加,全面旁站监督施工单位详细记录各种已定填料的填筑、压实工序操作情况,压实设备型号、松铺厚度、碾压遍数、填料含水量及密实度检测结果,确定施工经济厚度,签认试验段各参数记录,并将实验段审批报告上报专监、总监或总监代表,确认后进入全面施工阶段。 试验及资料: 1、同 1.1.52、试验段施工总结报告1.1.5 分层填筑1.1.5.1 控制要求:(1)填方路基必须按路面平行线分层控制填土标高;填方作业应分层平行摊铺;保证路基压实度。每层填料铺设的宽度,每侧应超出路堤的设计宽度300mm,以保证修整路基边坡后的路堤边缘有足够的压实度。不同土质的填料应分层填筑,且应尽量减少层数,每种填料层总厚度不得小于 500mm。土方路堤填筑至路床顶面最后一层的压实层厚度不应小于 100mm。(2)路堤填土高度小于 800mm(不包括路面厚度)时,对于原地表清理与挖除之后的土质基底,应将表面翻松深 300mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

1.0路基土方施工监理实施细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
