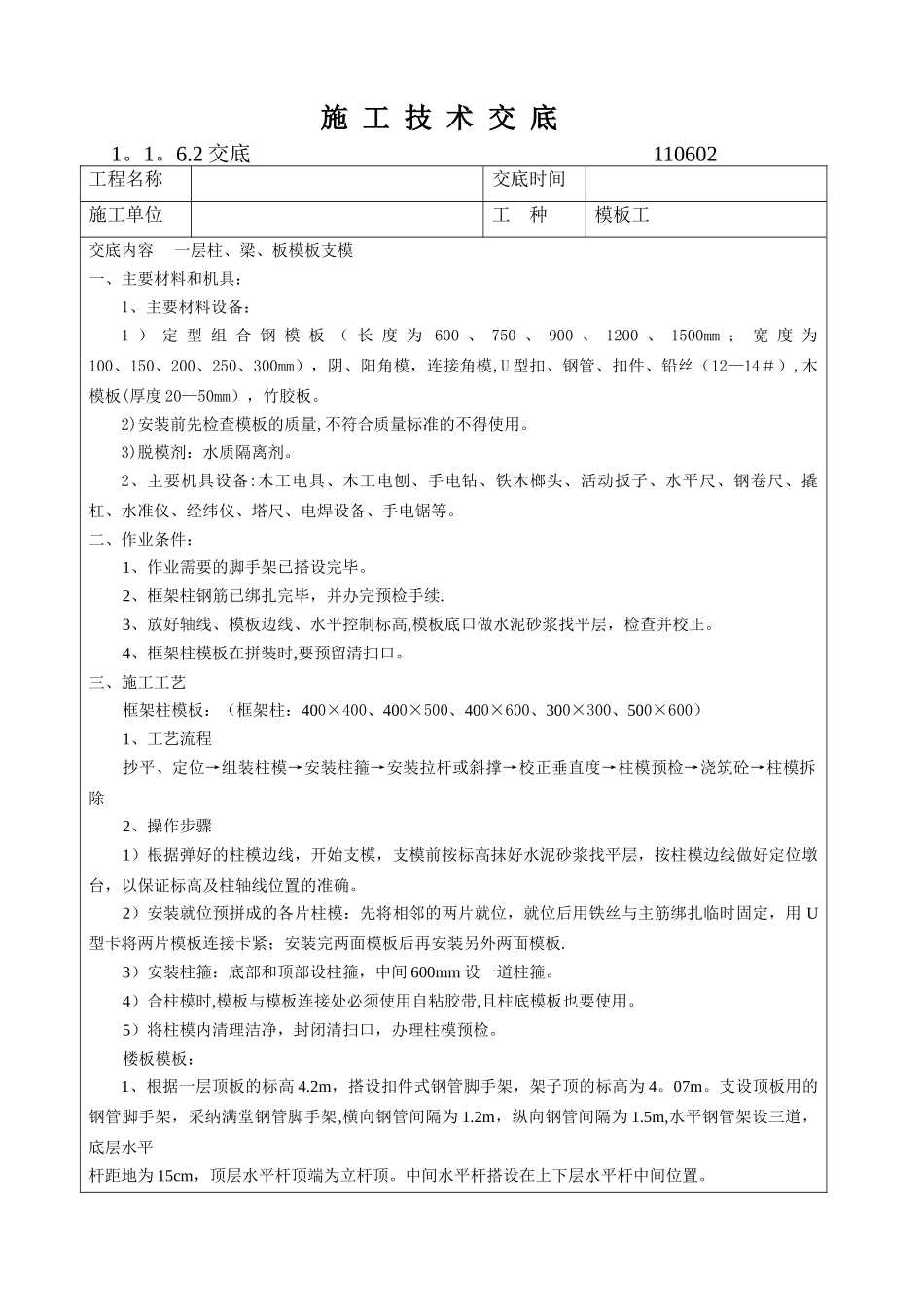

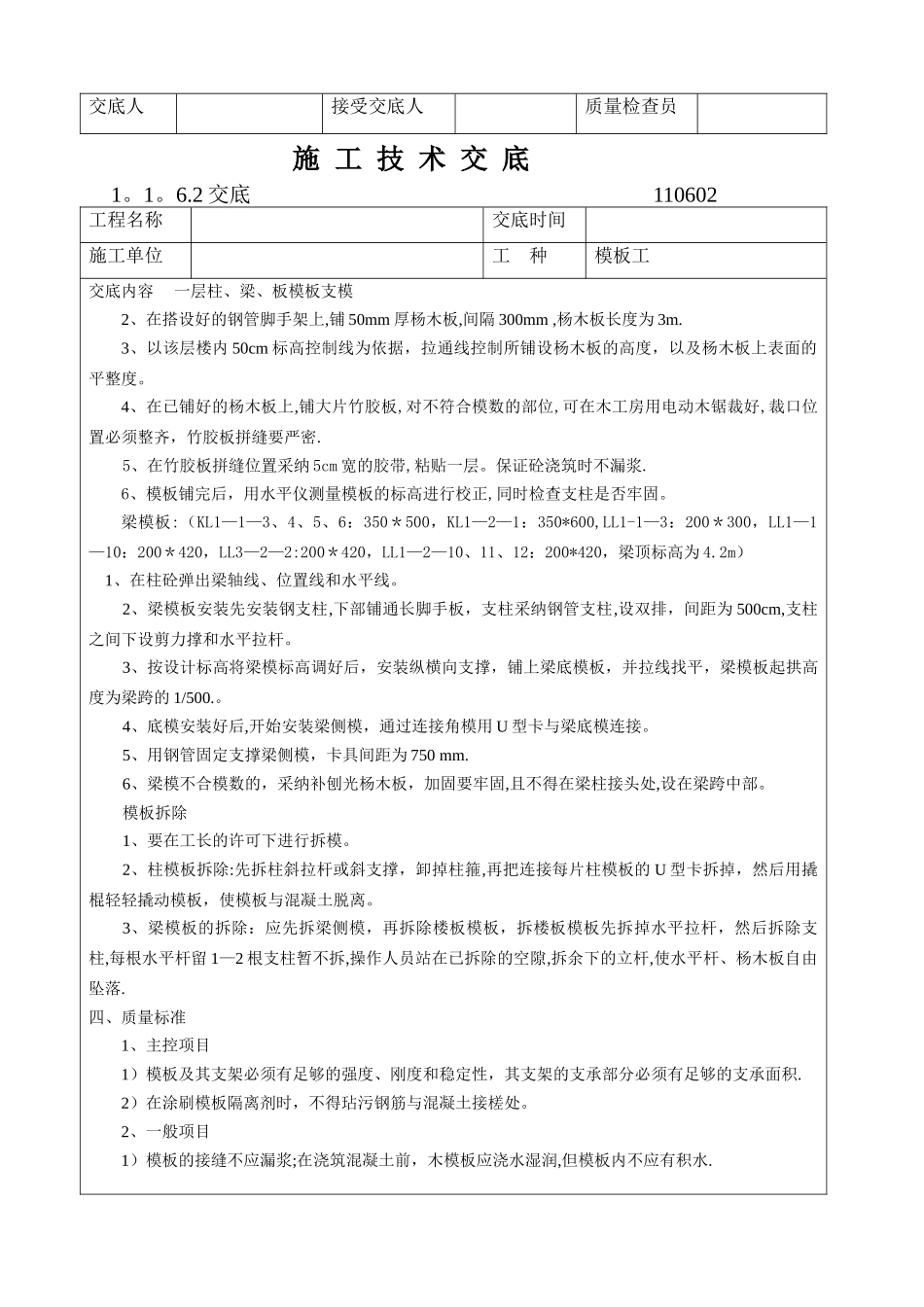

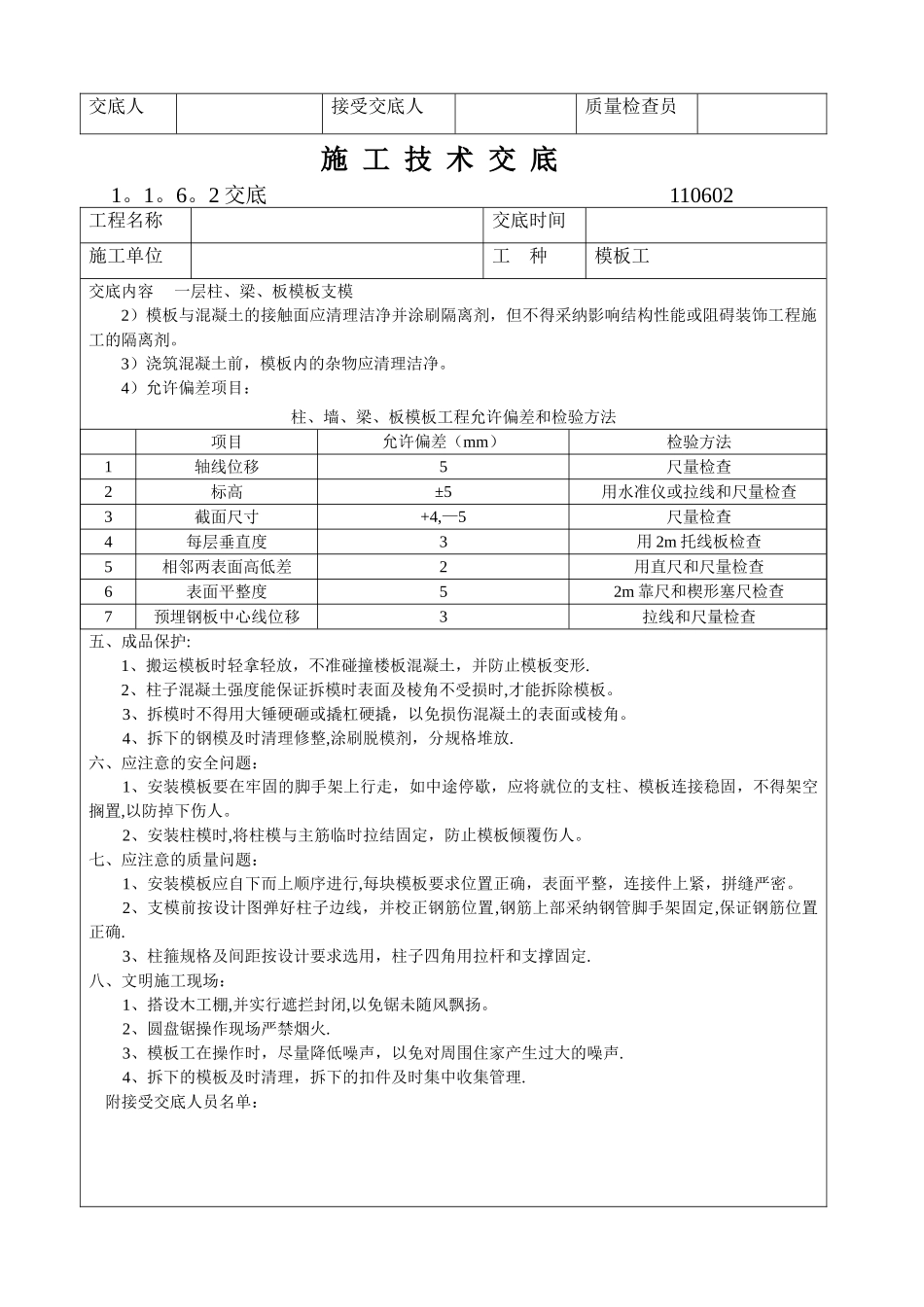

施 工 技 术 交 底1
2 交底 110602工程名称交底时间施工单位工 种模板工交底内容 一层柱、梁、板模板支模一、主要材料和机具:1、主要材料设备:1 ) 定 型 组 合 钢 模 板 ( 长 度 为 600 、 750 、 900 、 1200 、 1500mm ; 宽 度 为100、150、200、250、300mm),阴、阳角模,连接角模,U 型扣、钢管、扣件、铅丝(12—14#),木模板(厚度 20—50mm),竹胶板
2)安装前先检查模板的质量,不符合质量标准的不得使用
3)脱模剂:水质隔离剂
2、主要机具设备:木工电具、木工电刨、手电钻、铁木榔头、活动扳子、水平尺、钢卷尺、撬杠、水准仪、经纬仪、塔尺、电焊设备、手电锯等
二、作业条件:1、作业需要的脚手架已搭设完毕
2、框架柱钢筋已绑扎完毕,并办完预检手续
3、放好轴线、模板边线、水平控制标高,模板底口做水泥砂浆找平层,检查并校正
4、框架柱模板在拼装时,要预留清扫口
三、施工工艺框架柱模板:(框架柱:400×400、400×500、400×600、300×300、500×600)1、工艺流程抄平、定位→组装柱模→安装柱箍→安装拉杆或斜撑→校正垂直度→柱模预检→浇筑砼→柱模拆除2、操作步骤1)根据弹好的柱模边线,开始支模,支模前按标高抹好水泥砂浆找平层,按柱模边线做好定位墩台,以保证标高及柱轴线位置的准确
2)安装就位预拼成的各片柱模:先将相邻的两片就位,就位后用铁丝与主筋绑扎临时固定,用 U型卡将两片模板连接卡紧;安装完两面模板后再安装另外两面模板
3)安装柱箍:底部和顶部设柱箍,中间 600mm 设一道柱箍
4)合柱模时,模板与模板连接处必须使用自粘胶带,且柱底模板也要使用
5)将柱模内清理洁净,封闭清扫口,办理柱模预检
楼板模板:1、根据一层顶板的标高 4
2m,搭设扣件式钢管脚手架,架子顶的标
