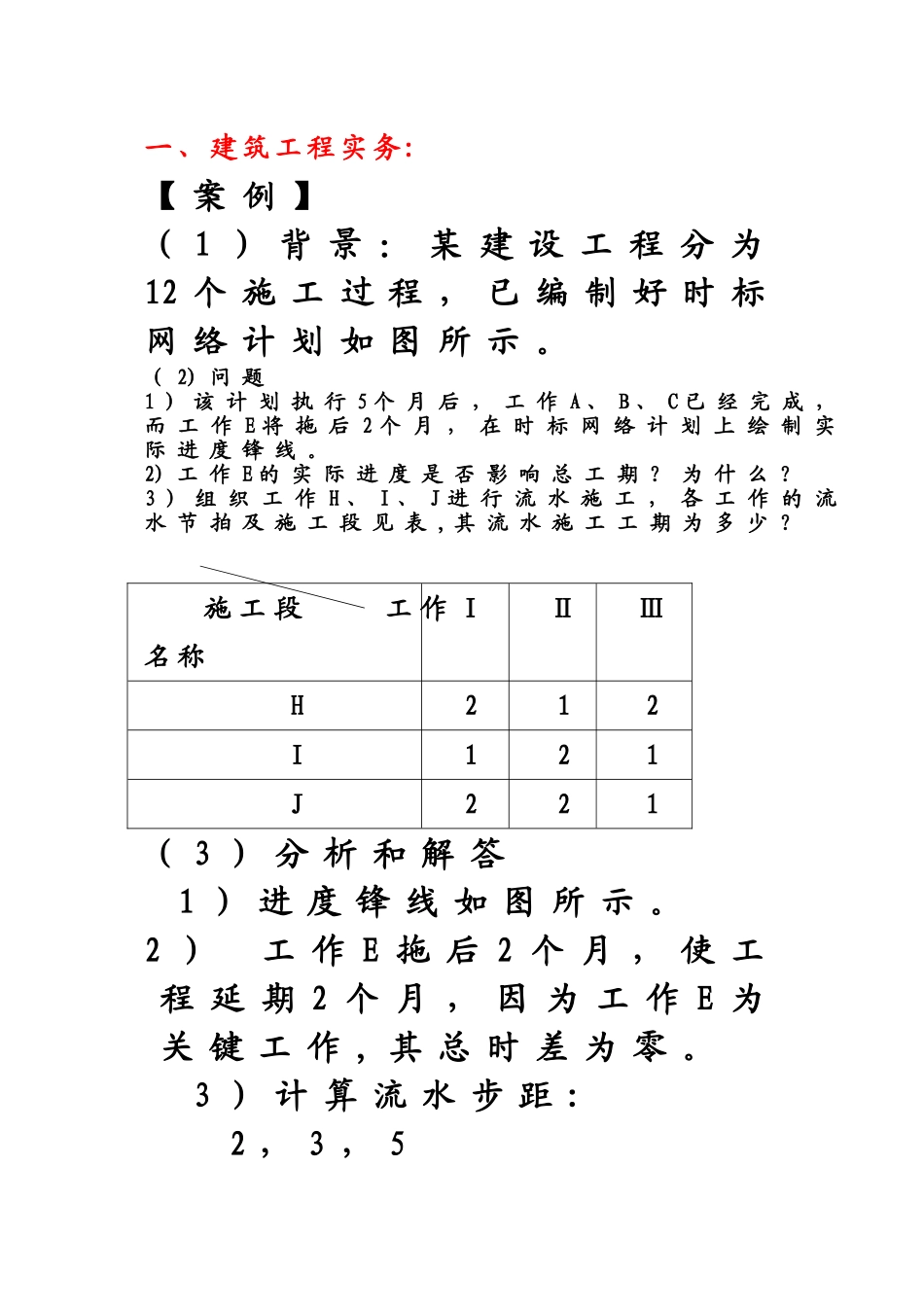

一 、 建 筑 工 程 实 务 :【 案 例 】( 1 ) 背 景 : 某 建 设 工 程 分 为12 个 施 工 过 程 , 已 编 制 好 时 标网 络 计 划 如 图 所 示
( 2) 问 题1 ) 该 计 划 执 行 5 个 月 后 , 工 作 A 、 B 、 C 已 经 完 成 ,而 工 作 E 将 拖 后 2 个 月 , 在 时 标 网 络 计 划 上 绘 制 实际 进 度 锋 线
2) 工 作 E 的 实 际 进 度 是 否 影 响 总 工 期
3 ) 组 织 工 作 H 、 I 、 J 进 行 流 水 施 工 , 各 工 作 的 流水 节 拍 及 施 工 段 见 表 , 其 流 水 施 工 工 期 为 多 少
施 工 段 工 作名 称ⅠⅡⅢH212I121J221( 3 ) 分 析 和 解 答 1 ) 进 度 锋 线 如 图 所 示
2 ) 工 作 E 拖 后 2 个 月 , 使 工程 延 期 2 个 月 , 因 为 工 作 E 为关 键 工 作 , 其 总 时 差 为 零

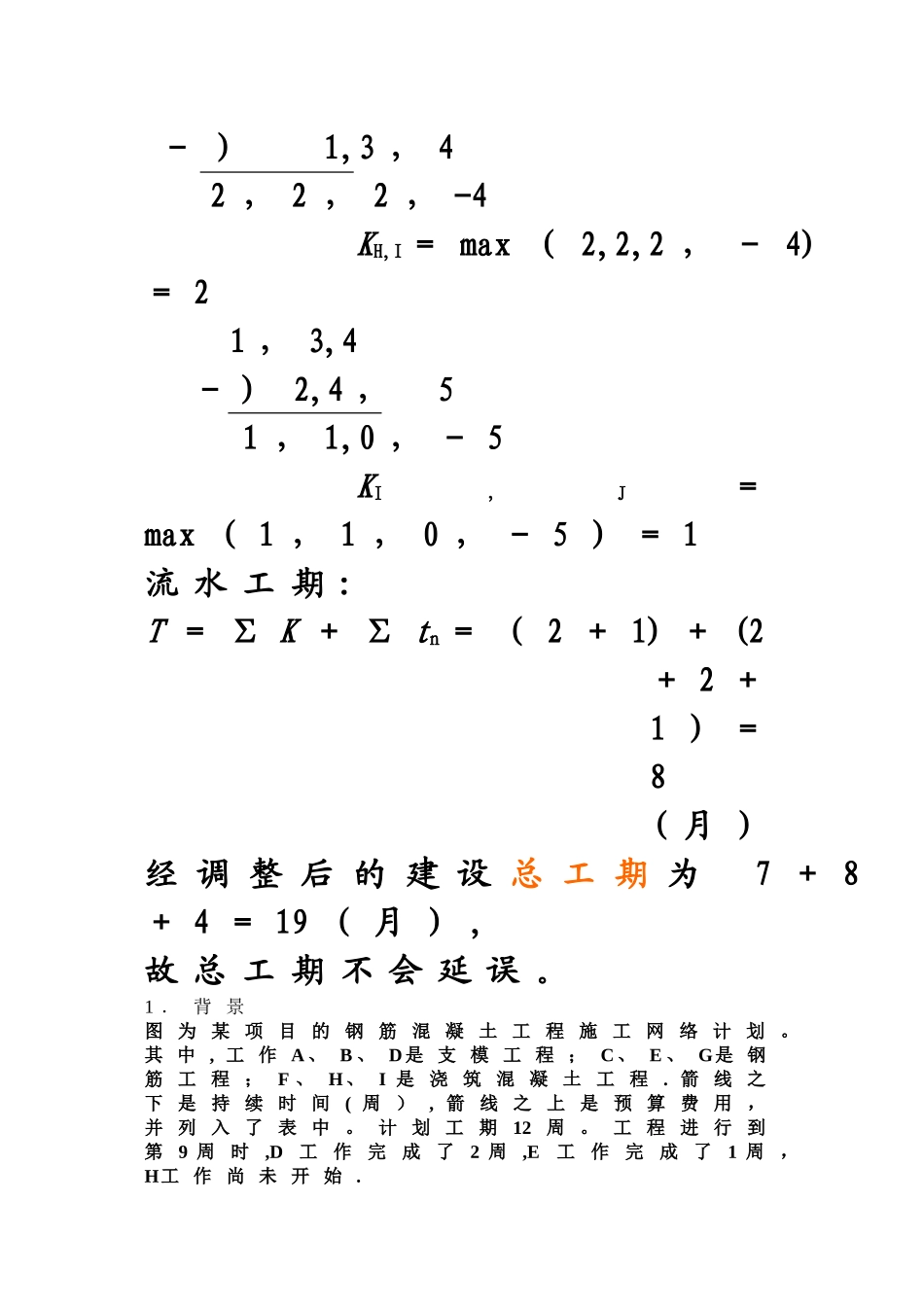

3 ) 计 算 流 水 步 距 : 2 , 3 , 5- ) 1,3 , 42 , 2 , 2 , -4 KH,I = max ( 2,2,2 , - 4)= 2 1 , 3,4- ) 2,4 , 51 , 1,0 , - 5 KI,J=max ( 1 , 1 , 0 , - 5 ) = 1流 水 工 期 :T = ∑ K + ∑ tn = ( 2 + 1) + (2+ 2 +1 ) =8( 月 )经 调 整 后 的 建 设 总 工 期 为 7 + 8+ 4 = 19 ( 月 ) ,故 总 工 期 不 会 延 误

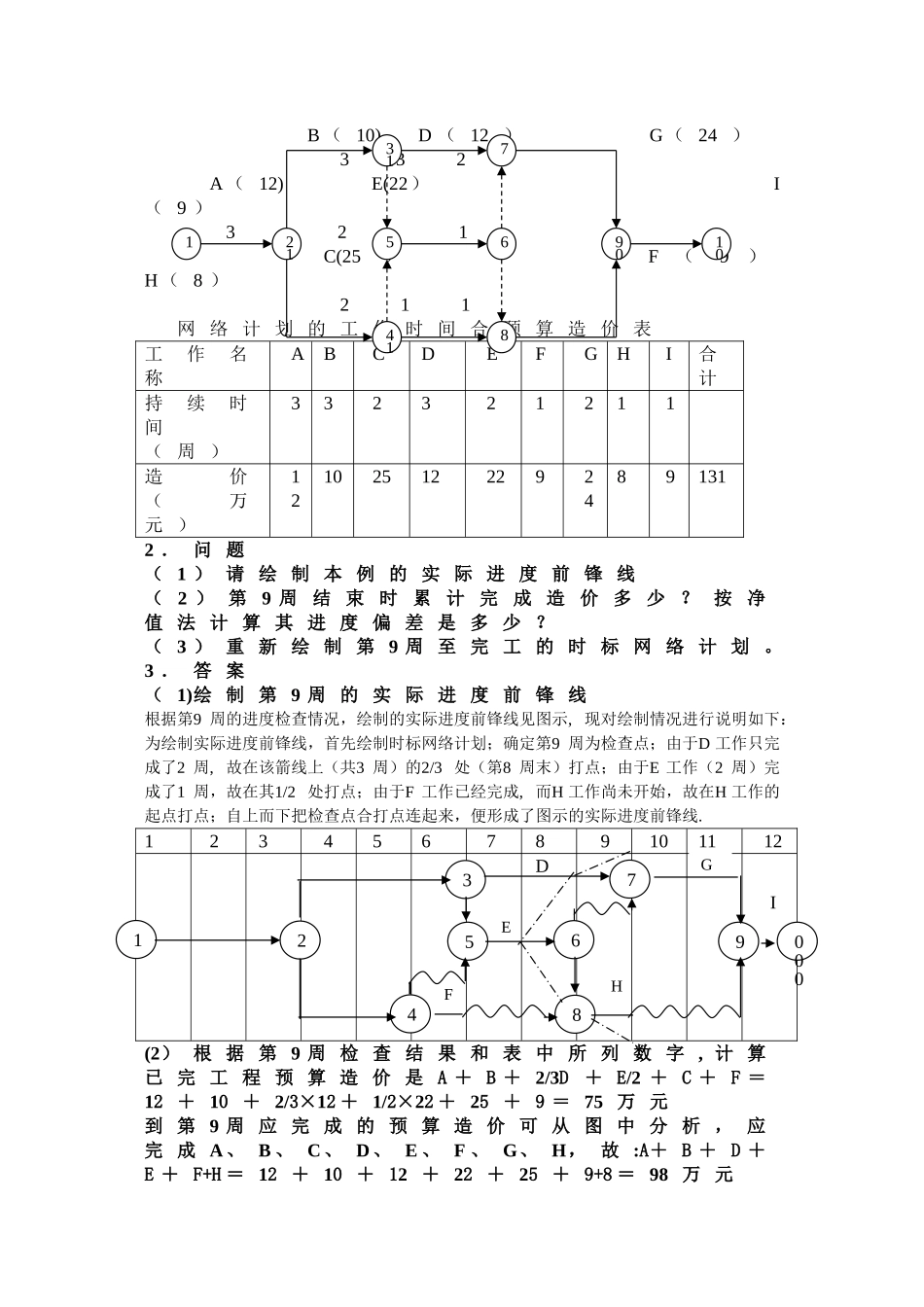

1 . 背 景图 为 某 项 目 的 钢 筋 混 凝 土 工 程 施 工 网 络 计 划
其 中 , 工 作 A 、 B 、 D 是 支 模 工
