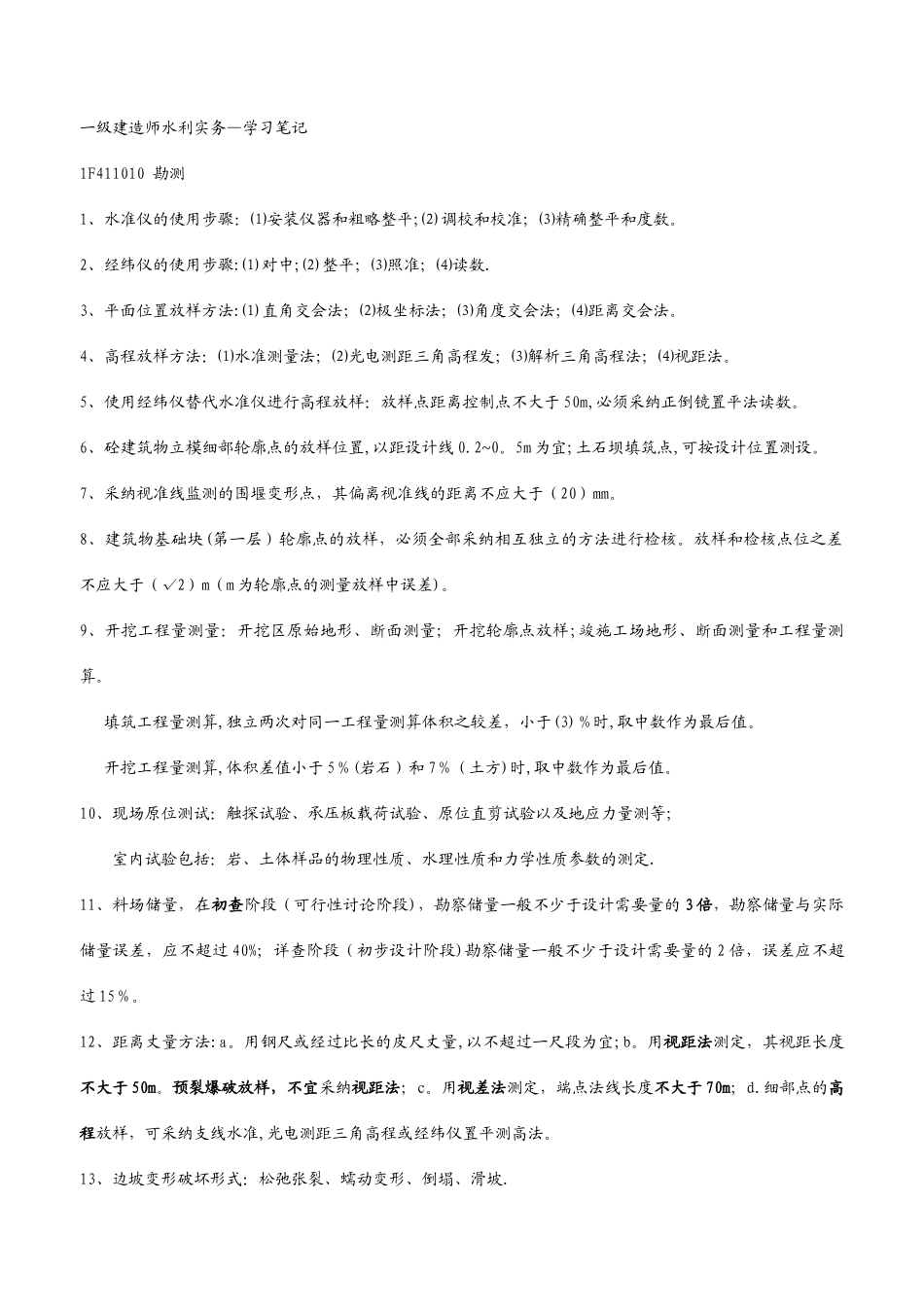

一级建造师水利实务—学习笔记1F411010 勘测1、水准仪的使用步骤:⑴安装仪器和粗略整平;⑵ 调校和校准;⑶精确整平和度数
2、经纬仪的使用步骤:⑴ 对中;⑵ 整平;⑶照准;⑷读数
3、平面位置放样方法:⑴ 直角交会法;⑵极坐标法;⑶角度交会法;⑷距离交会法
4、高程放样方法:⑴水准测量法;⑵光电测距三角高程发;⑶解析三角高程法;⑷视距法
5、使用经纬仪替代水准仪进行高程放样:放样点距离控制点不大于 50m,必须采纳正倒镜置平法读数
6、砼建筑物立模细部轮廓点的放样位置,以距设计线 0
5m 为宜;土石坝填筑点,可按设计位置测设
7、采纳视准线监测的围堰变形点,其偏离视准线的距离不应大于(20)mm
8、建筑物基础块(第一层)轮廓点的放样,必须全部采纳相互独立的方法进行检核
放样和检核点位之差不应大于(√2)m(m 为轮廓点的测量放样中误差)
9、开挖工程量测量:开挖区原始地形、断面测量;开挖轮廓点放样;竣施工场地形、断面测量和工程量测算
填筑工程量测算,独立两次对同一工程量测算体积之较差,小于(3)%时,取中数作为最后值
开挖工程量测算,体积差值小于 5%(岩石)和 7%(土方)时,取中数作为最后值

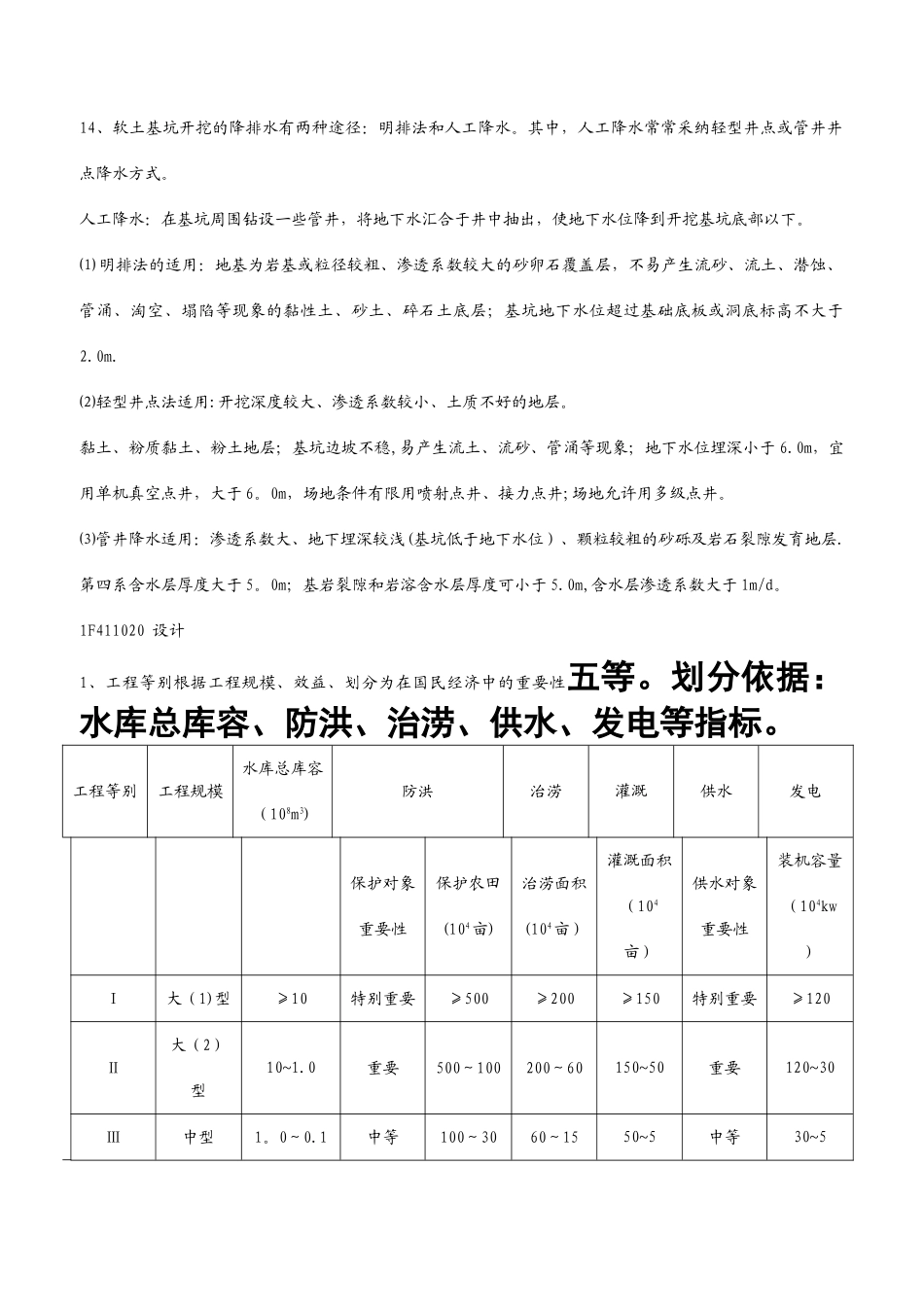

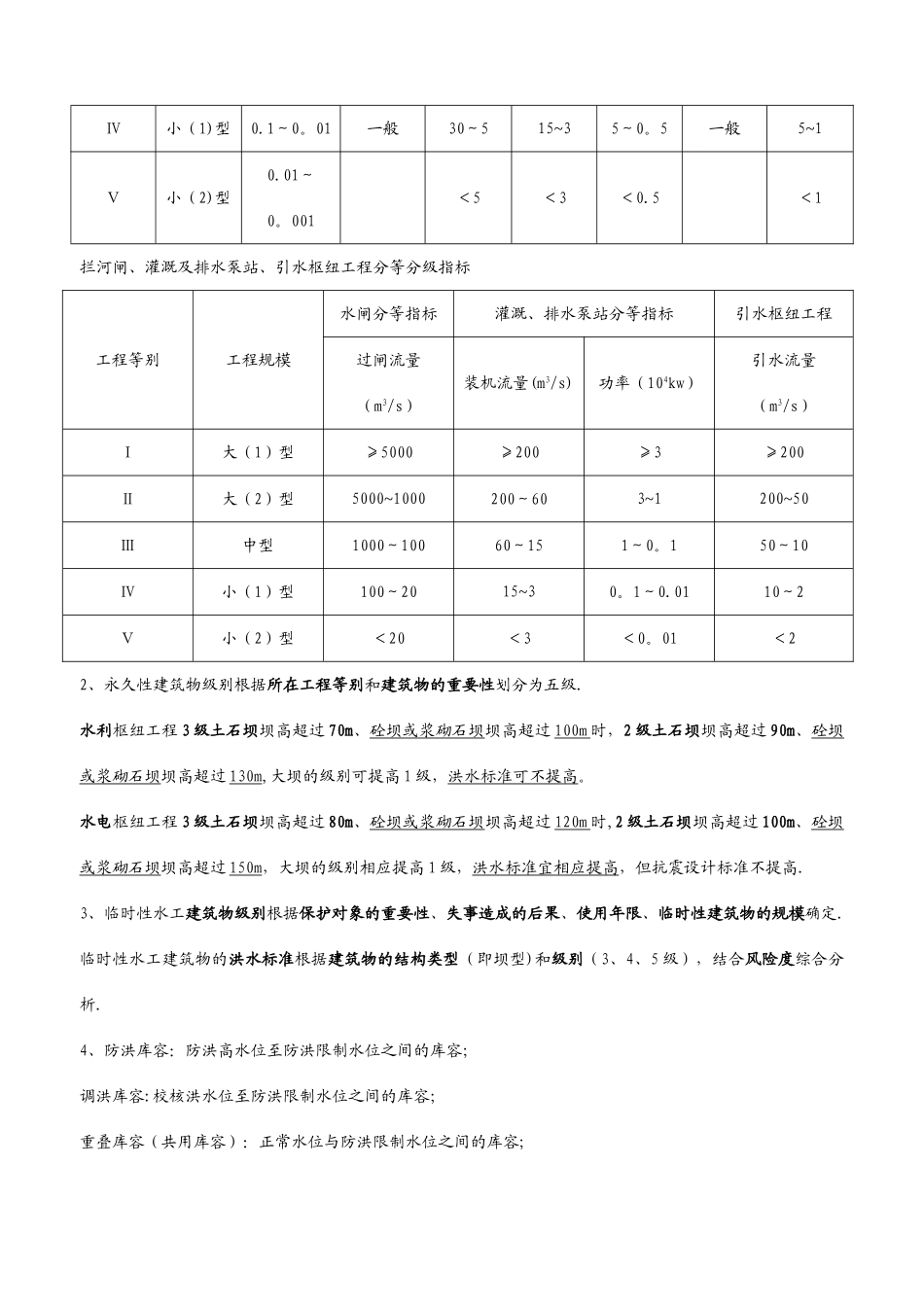

10、现场原位测试:触探试验、承压板载荷试验、原位直剪试验以及地应力量测等;室内试验包括:岩、土体样品的物理性质、水理性质和力学性质参数的测定
11、料场储量,在初查阶段(可行性讨论阶段),勘察储量一般不少于设计需要量的 3 倍,勘察储量与实际储量误差,应不超过 40%;详查阶段(初步设计阶段)勘察储量一般不少于设计需要量的 2 倍,误差应不超过 15%
12、距离丈量方法:a
用钢尺或经过比长的皮尺丈量,以不超过一尺段为宜;b
用视距法测定,其视距长度不大于 50m
预裂爆破放样,不宜采纳视距法;c
用视差法测定,端点法线长度不大于 70m;d
细部点的高程放样
