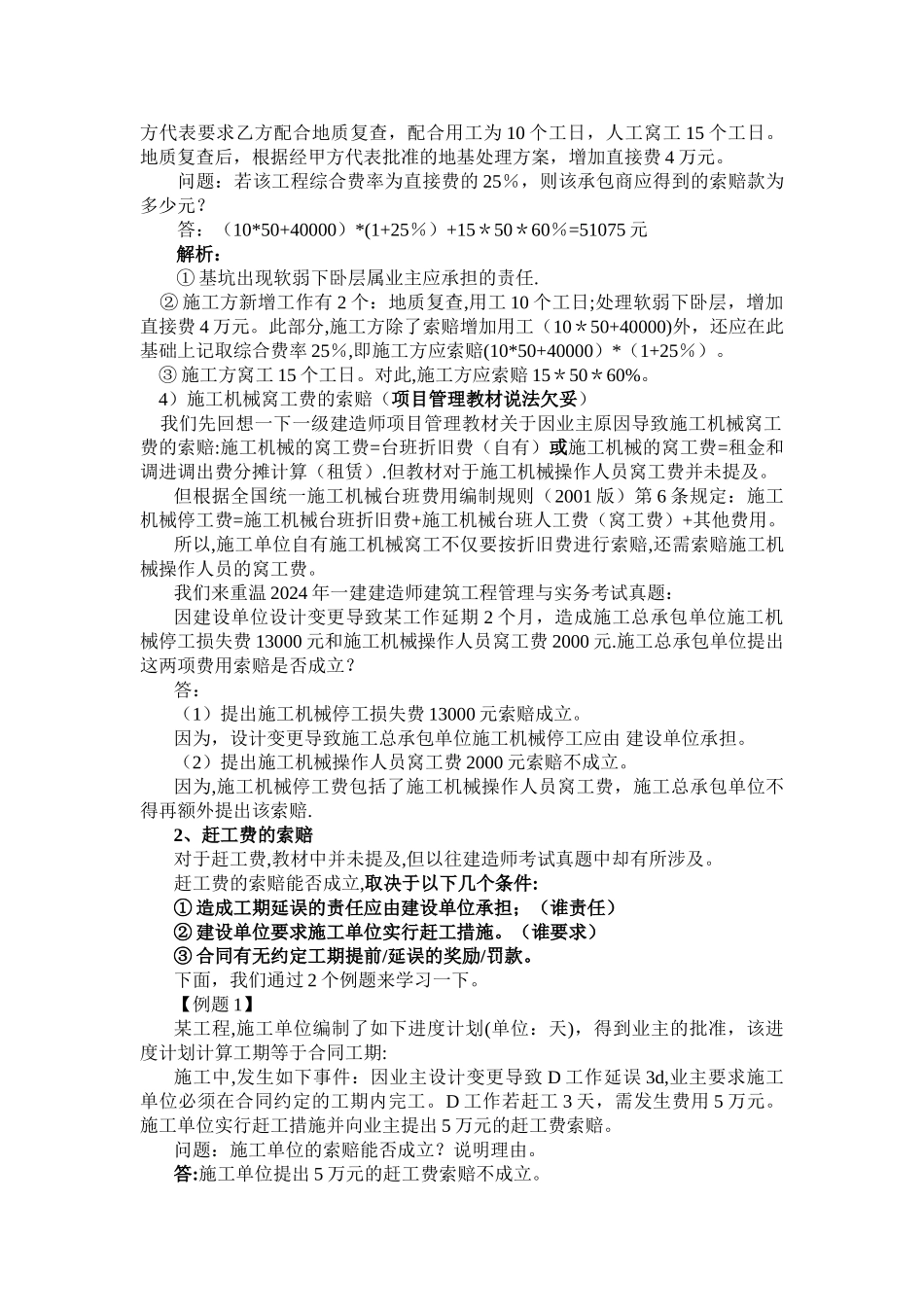

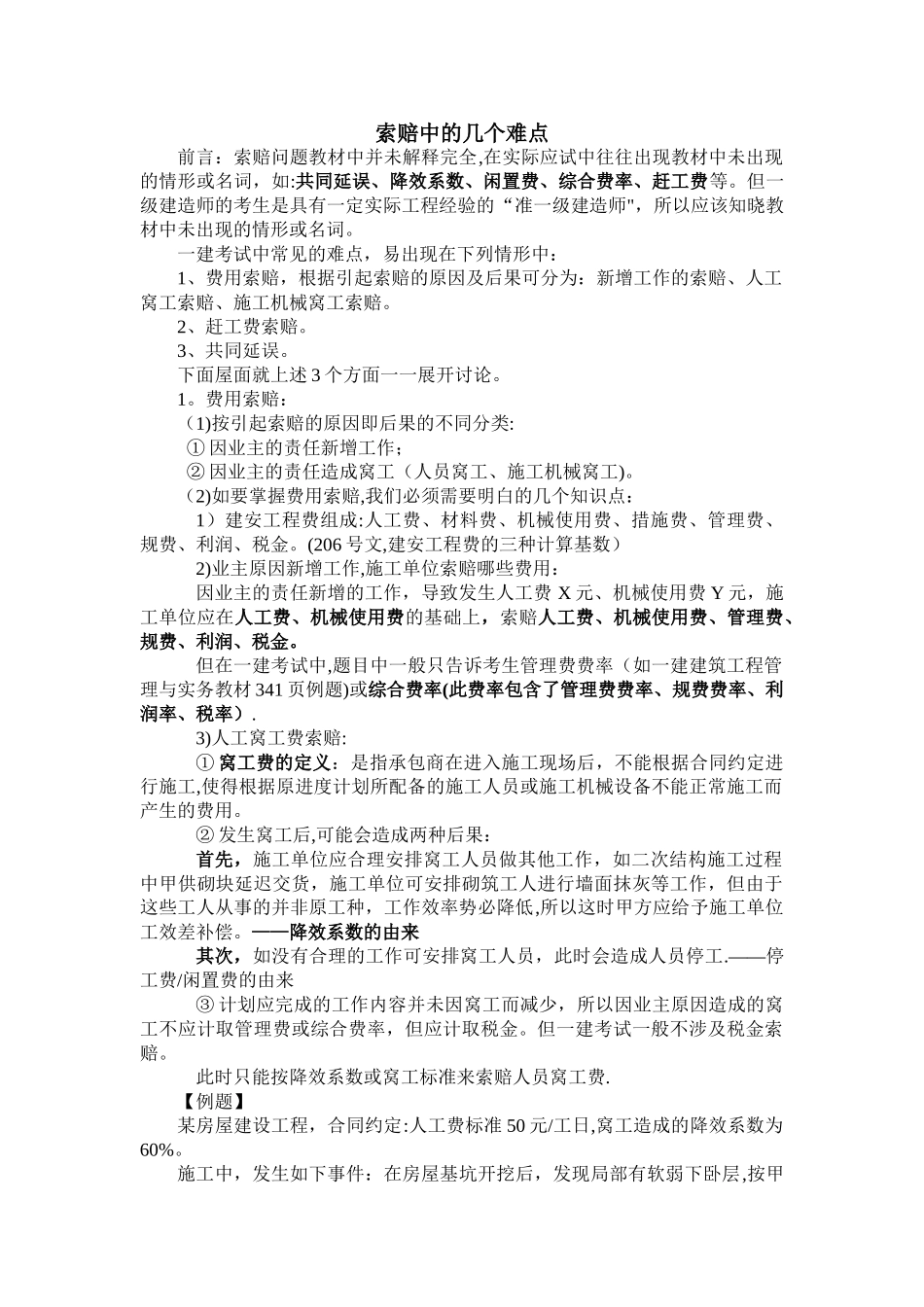

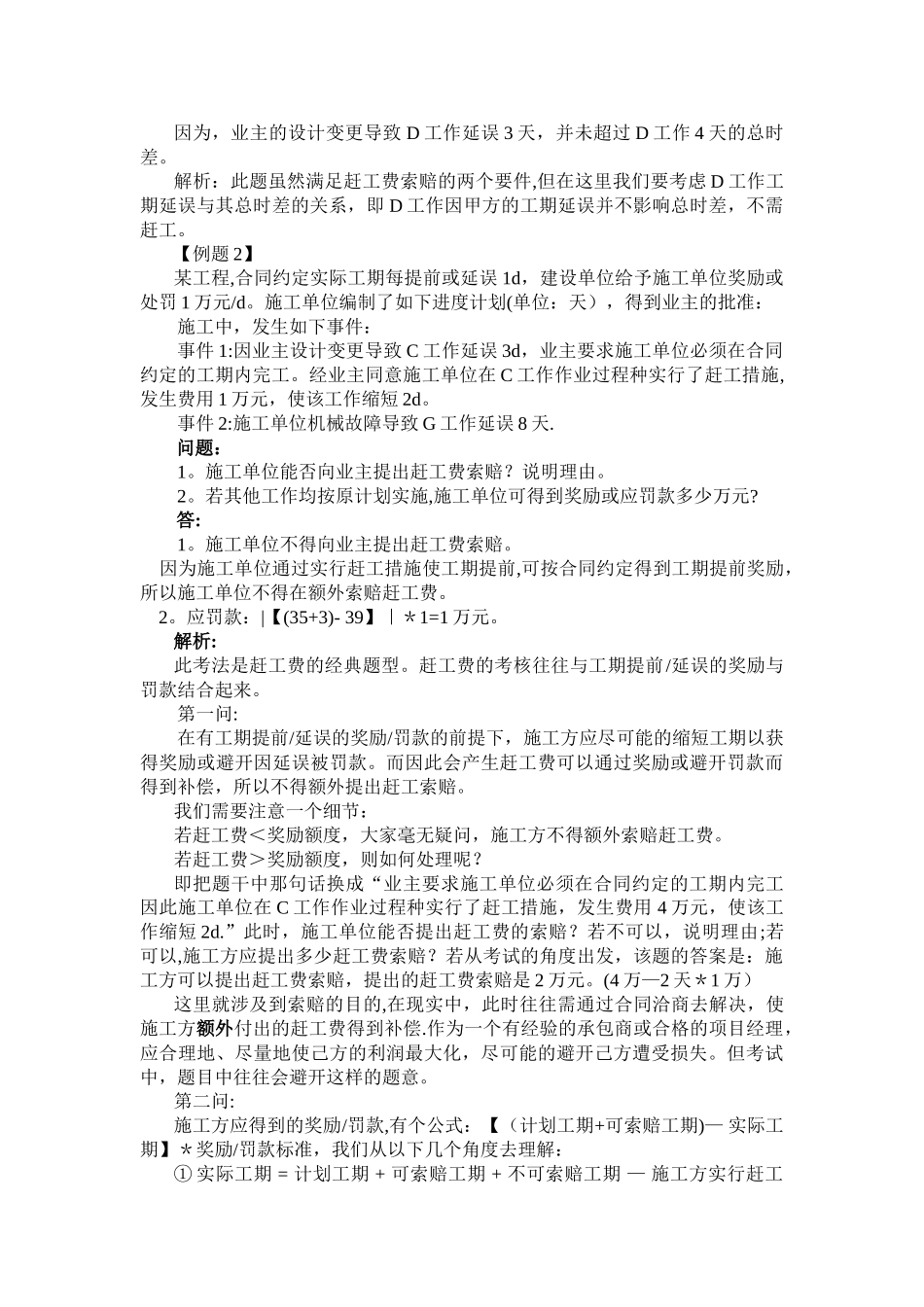

索赔中的几个难点前言:索赔问题教材中并未解释完全,在实际应试中往往出现教材中未出现的情形或名词,如:共同延误、降效系数、闲置费、综合费率、赶工费等。但一级建造师的考生是具有一定实际工程经验的“准一级建造师",所以应该知晓教材中未出现的情形或名词。 一建考试中常见的难点,易出现在下列情形中:1、费用索赔,根据引起索赔的原因及后果可分为:新增工作的索赔、人工窝工索赔、施工机械窝工索赔。2、赶工费索赔。3、共同延误。下面屋面就上述 3 个方面一一展开讨论。1。费用索赔:(1)按引起索赔的原因即后果的不同分类:① 因业主的责任新增工作;② 因业主的责任造成窝工(人员窝工、施工机械窝工)。(2)如要掌握费用索赔,我们必须需要明白的几个知识点:1)建安工程费组成:人工费、材料费、机械使用费、措施费、管理费、规费、利润、税金。(206 号文,建安工程费的三种计算基数)2)业主原因新增工作,施工单位索赔哪些费用:因业主的责任新增的工作,导致发生人工费 X 元、机械使用费 Y 元,施工单位应在人工费、机械使用费的基础上,索赔人工费、机械使用费、管理费、规费、利润、税金。但在一建考试中,题目中一般只告诉考生管理费费率(如一建建筑工程管理与实务教材 341 页例题)或综合费率(此费率包含了管理费费率、规费费率、利润率、税率).3)人工窝工费索赔:① 窝工费的定义:是指承包商在进入施工现场后,不能根据合同约定进行施工,使得根据原进度计划所配备的施工人员或施工机械设备不能正常施工而产生的费用。 ② 发生窝工后,可能会造成两种后果:首先,施工单位应合理安排窝工人员做其他工作,如二次结构施工过程中甲供砌块延迟交货,施工单位可安排砌筑工人进行墙面抹灰等工作,但由于这些工人从事的并非原工种,工作效率势必降低,所以这时甲方应给予施工单位工效差补偿。——降效系数的由来其次,如没有合理的工作可安排窝工人员,此时会造成人员停工.——停工费/闲置费的由来③ 计划应完成的工作内容并未因窝工而减少,所以因业主原因造成的窝工不应计取管理费或综合费率,但应计取税金。但一建考试一般不涉及税金索赔。此时只能按降效系数或窝工标准来索赔人员窝工费.【例题】某房屋建设工程,合同约定:人工费标准 50 元/工日,窝工造成的降效系数为60%。施工中,发生如下事件:在房屋基坑开挖后,发现局部有软弱下卧层,按甲方代表要求乙方配合地质复查,配合用工为 10 个工日,人工窝工 15 个工日...
