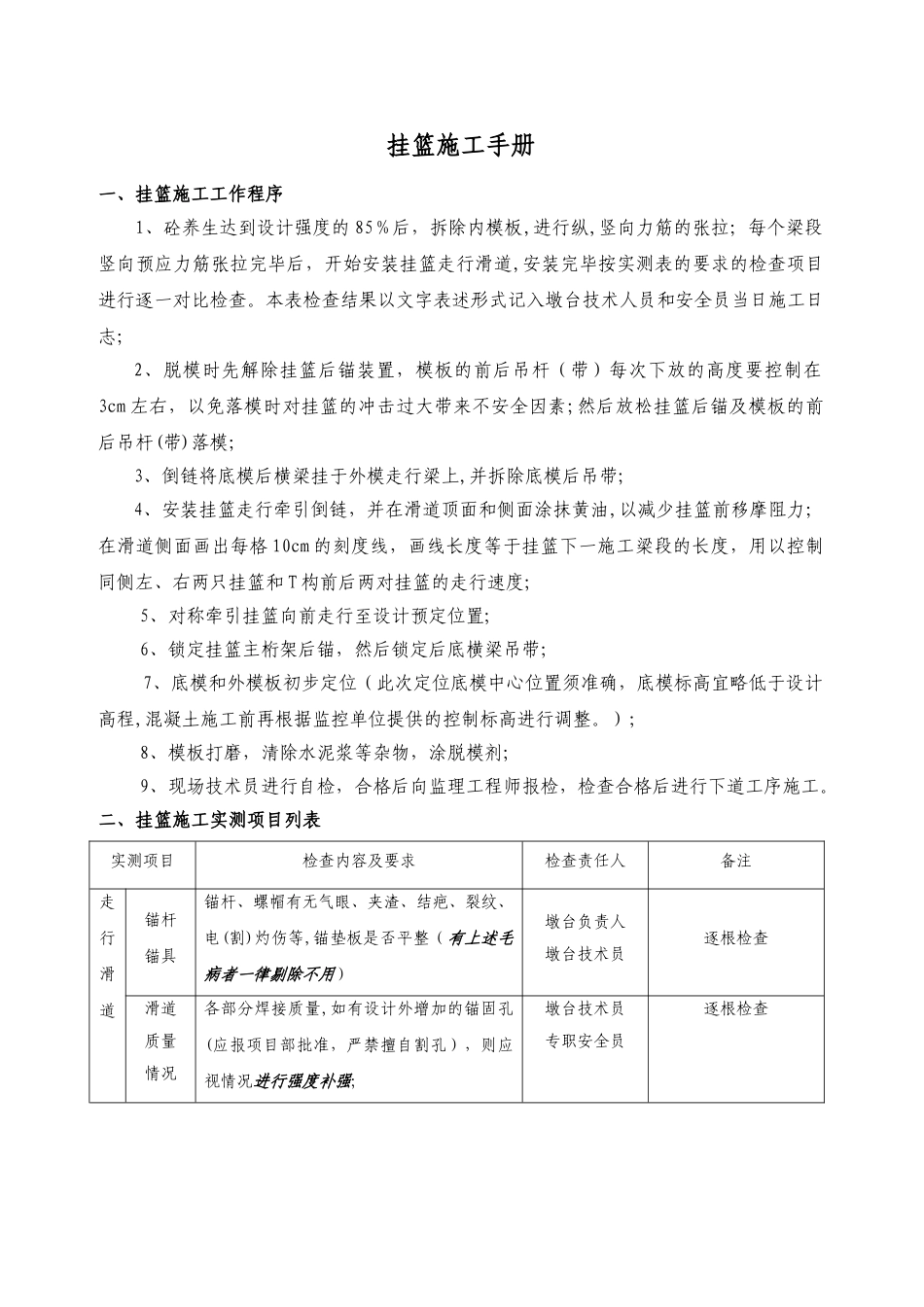

挂篮施工手册一、挂篮施工工作程序1、砼养生达到设计强度的 85%后,拆除内模板,进行纵,竖向力筋的张拉;每个梁段竖向预应力筋张拉完毕后,开始安装挂篮走行滑道,安装完毕按实测表的要求的检查项目进行逐一对比检查。本表检查结果以文字表述形式记入墩台技术人员和安全员当日施工日志;2、脱模时先解除挂篮后锚装置,模板的前后吊杆(带)每次下放的高度要控制在3cm 左右,以免落模时对挂篮的冲击过大带来不安全因素;然后放松挂篮后锚及模板的前后吊杆(带)落模; 3、倒链将底模后横梁挂于外模走行梁上,并拆除底模后吊带;4、安装挂篮走行牵引倒链,并在滑道顶面和侧面涂抹黄油,以减少挂篮前移摩阻力;在滑道侧面画出每格 10cm 的刻度线,画线长度等于挂篮下一施工梁段的长度,用以控制同侧左、右两只挂篮和 T 构前后两对挂篮的走行速度;5、对称牵引挂篮向前走行至设计预定位置;6、锁定挂篮主桁架后锚,然后锁定后底横梁吊带;7、底模和外模板初步定位(此次定位底模中心位置须准确,底模标高宜略低于设计高程,混凝土施工前再根据监控单位提供的控制标高进行调整。);8、模板打磨,清除水泥浆等杂物,涂脱模剂;9、现场技术员进行自检,合格后向监理工程师报检,检查合格后进行下道工序施工。二、挂篮施工实测项目列表实测项目检查内容及要求检查责任人 备注走行滑道锚杆 锚具锚杆、螺帽有无气眼、夹渣、结疤、裂纹、电(割)灼伤等,锚垫板是否平整(有上述毛病者一律剔除不用)墩台负责人墩台技术员逐根检查滑道质量情况各部分焊接质量,如有设计外增加的锚固孔(应报项目部批准,严禁擅自割孔),则应视情况进行强度补强;墩台技术员专职安全员逐根检查锚固情况锚杆数量(要求每个锚固孔全锚,接长锚杆伸出锚固螺母不少于 3 个锚丝)、垫梁支垫情况(挂篮前支点不少于 3 根连续的垫梁,其他位置间距 50cm 左右,两滑道接头处适当加密)、锚固应确保滑道水平、稳固、各锚杆受力均匀;墩台技术员专职安全员逐根帽杆检查,上下帽杆端部须在 85mm 位置用红油漆进行标记,确保上下套入套筒的长度均应等于 85mm滑道安装位置中 心 线 位 置 ( 要 求 偏 离 设 计 位 置 小 于5mm ) 、 高 程 情 况 ( 相 对 高 差 不 大 于20mm),选用滑道时应考虑滑道长度方面的因素,确保挂篮前、后锚点距滑道任一端部距离不小于 50cm;测量班墩台技术员左右相对高差检查可采纳水管找平法挂篮模板吊杆锚杆锚杆、螺帽有无气眼、夹...
