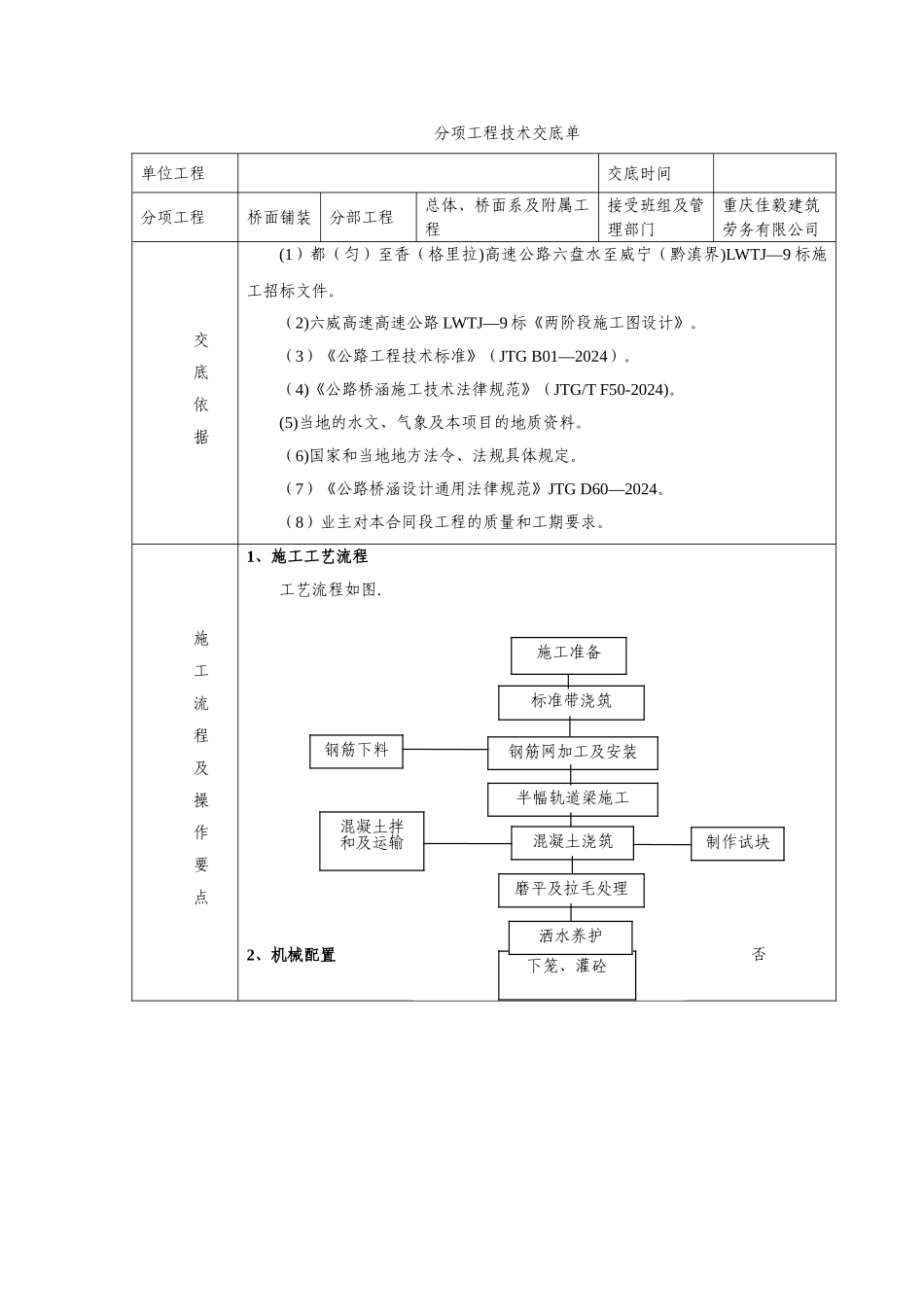

都(匀)至香(格里拉)高速公路六盘水至威宁(黔滇界)第 LWTJ—9 标段(YK42+320~YK53+702)桥面铺装Ⅲ 级技术交底中交第二航务工程局有限公司六盘水至威宁高速公路 LWTJ—9 标合同段项目经理部分项工程技术交底单单位工程交底时间分项工程桥面铺装分部工程总体、桥面系及附属工程接受班组及管理部门重庆佳毅建筑劳务有限公司交底依据(1)都(匀)至香(格里拉)高速公路六盘水至威宁(黔滇界)LWTJ—9 标施工招标文件
(2)六威高速高速公路 LWTJ—9 标《两阶段施工图设计》
(3)《公路工程技术标准》(JTG B01—2024)
(4)《公路桥涵施工技术法律规范》(JTG/T F50-2024)
(5)当地的水文、气象及本项目的地质资料
(6)国家和当地地方法令、法规具体规定
(7)《公路桥涵设计通用法律规范》JTG D60—2024
(8)业主对本合同段工程的质量和工期要求
施工流程及操作要点1、施工工艺流程工艺流程如图
2、机械配置机械设备配置表标准带浇筑钢筋网加工及安装半幅轨道梁施工混凝土浇筑磨平及拉毛处理施工准备否是 下笼、灌砼洒水养护钢筋下料混凝土拌和及运输制作试块3、施工准备工作3
1 校正预埋连接钢筋桥面铺装施工前,将梁顶面和湿接缝顶面预埋钢筋调整法律规范,保证桥面铺装钢筋可以穿过预埋连接钢筋
已变形的预埋钢筋调整时,以保证可以使桥面铺装钢筋穿过且保证钢筋网下层最小保护层为原则,调整时不得形成小角度的弯折
2 凿除浮碴、清洗桥面桥面铺装施工前用凿毛风镐对梁顶面进行人工凿毛,去除表面松散的混凝土、浮浆及油迹等杂物,然后用空压机辅助人工冲水将桥面板彻底清理洁净,做到无积尘、浮浆剂松散砼
若梁面标高误差较大,要及时根据情况进行调整,以满足铺装层的厚度要求(10cm),局部不足处用电风镐进行凿除直至满足要求
但不得凿除过多,以梁板不露筋为原则
