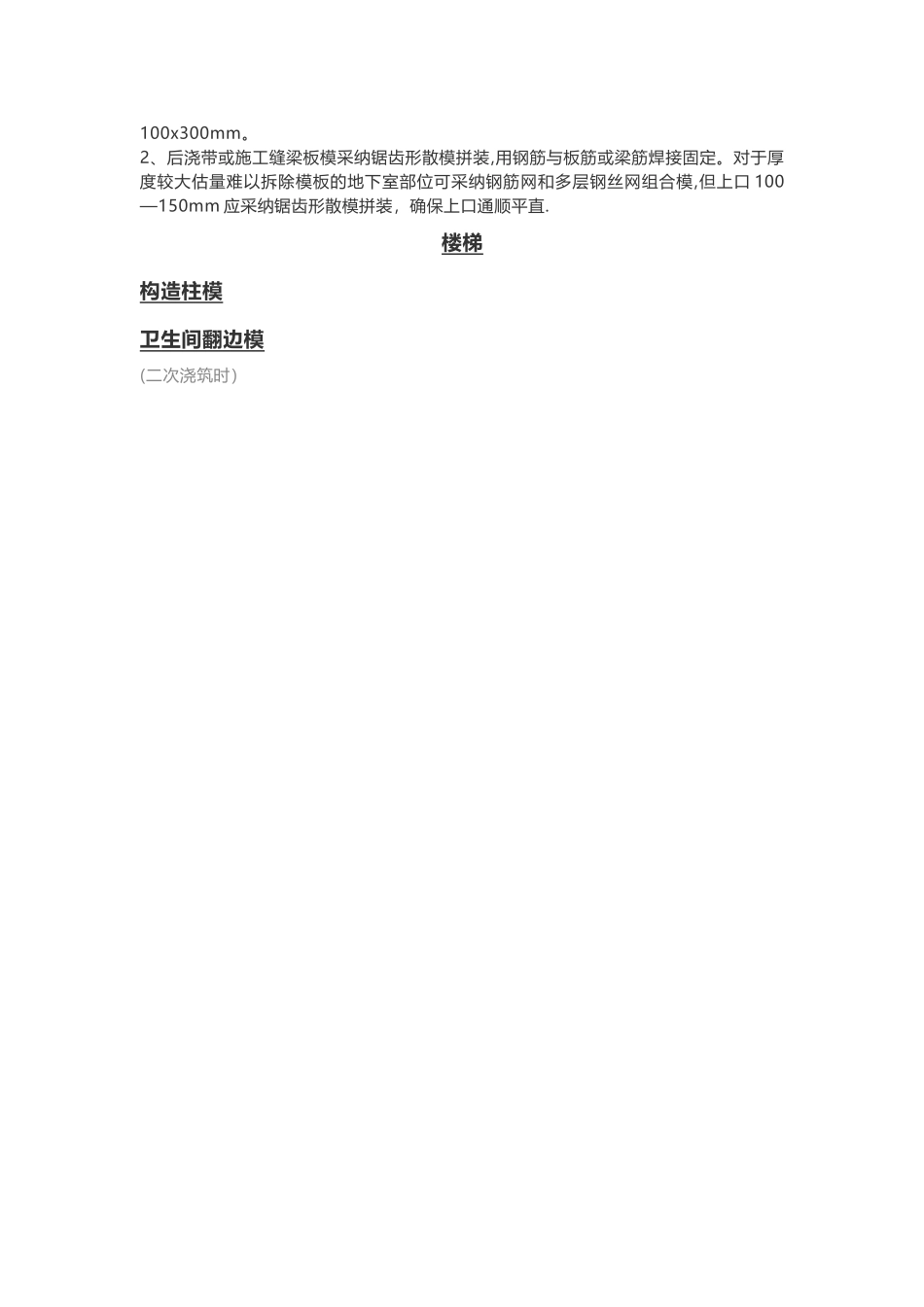

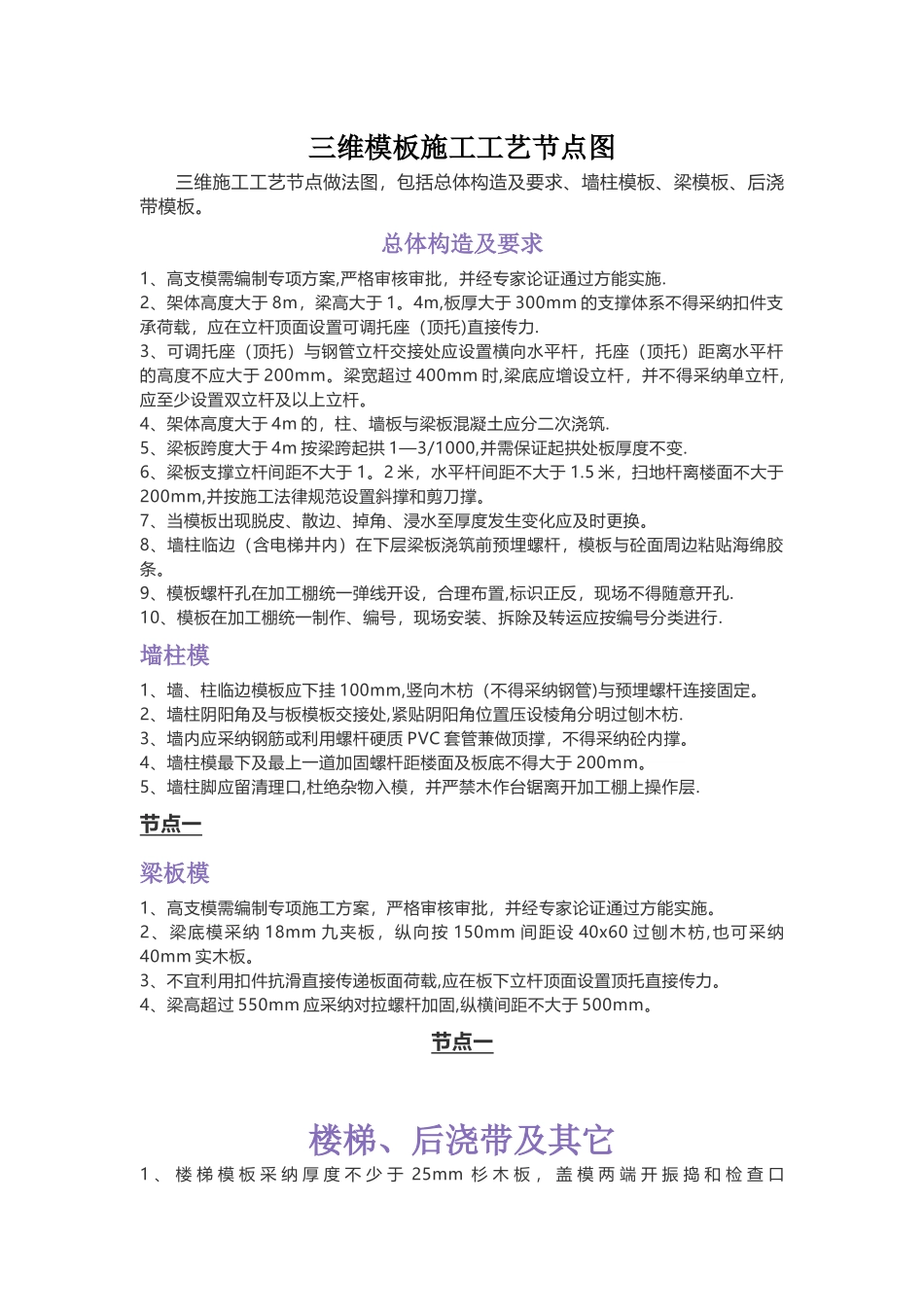

三维模板施工工艺节点图三维施工工艺节点做法图,包括总体构造及要求、墙柱模板、梁模板、后浇带模板
总体构造及要求1、高支模需编制专项方案,严格审核审批,并经专家论证通过方能实施
2、架体高度大于 8m,梁高大于 1
4m,板厚大于 300mm 的支撑体系不得采纳扣件支承荷载,应在立杆顶面设置可调托座(顶托)直接传力
3、可调托座(顶托)与钢管立杆交接处应设置横向水平杆,托座(顶托)距离水平杆的高度不应大于 200mm
梁宽超过 400mm 时,梁底应增设立杆,并不得采纳单立杆,应至少设置双立杆及以上立杆
4、架体高度大于 4m 的,柱、墙板与梁板混凝土应分二次浇筑
5、梁板跨度大于 4m 按梁跨起拱 1—3/1000,并需保证起拱处板厚度不变
6、梁板支撑立杆间距不大于 1
2 米,水平杆间距不大于 1
5 米,扫地杆离楼面不大于200mm,并按施工法律规范设置斜撑和剪刀撑
7、当模板出现脱皮、散边、掉角、浸水至厚度发生变化应及时更换
8、墙柱临边(含电梯井内)在下层梁板浇筑前预埋螺杆,模板与砼面周边粘贴海绵胶条
9、模板螺杆孔在加工棚统一弹线开设,合理布置,标识正反,现场不得随意开孔
10、模板在加工棚统一制作、编号,现场安装、拆除及转运应按编号分类进行
墙柱模1、墙、柱临边模板应下挂 100mm,竖向木枋(不得采纳钢管)与预埋螺杆连接固定
2、墙柱阴阳角及与板模板交接处,紧贴阴阳角位置压设棱角分明过刨木枋
3、墙内应采纳钢筋或利用螺杆硬质 PVC 套管兼做顶撑,不得采纳砼内撑
4、墙柱模最下及最上一道加固螺杆距楼面及板底不得大于 200mm
5、墙柱脚应留清理口,杜绝杂物入模,并严禁木作台锯离开加工棚上操作层
节点一梁板模1、高支模需编制专项施工方案,严格审核审批,并经专家论证通过方能实施
2、梁底模采纳 18mm 九夹板,纵向按 150mm 间距设 40x60 过刨木枋
