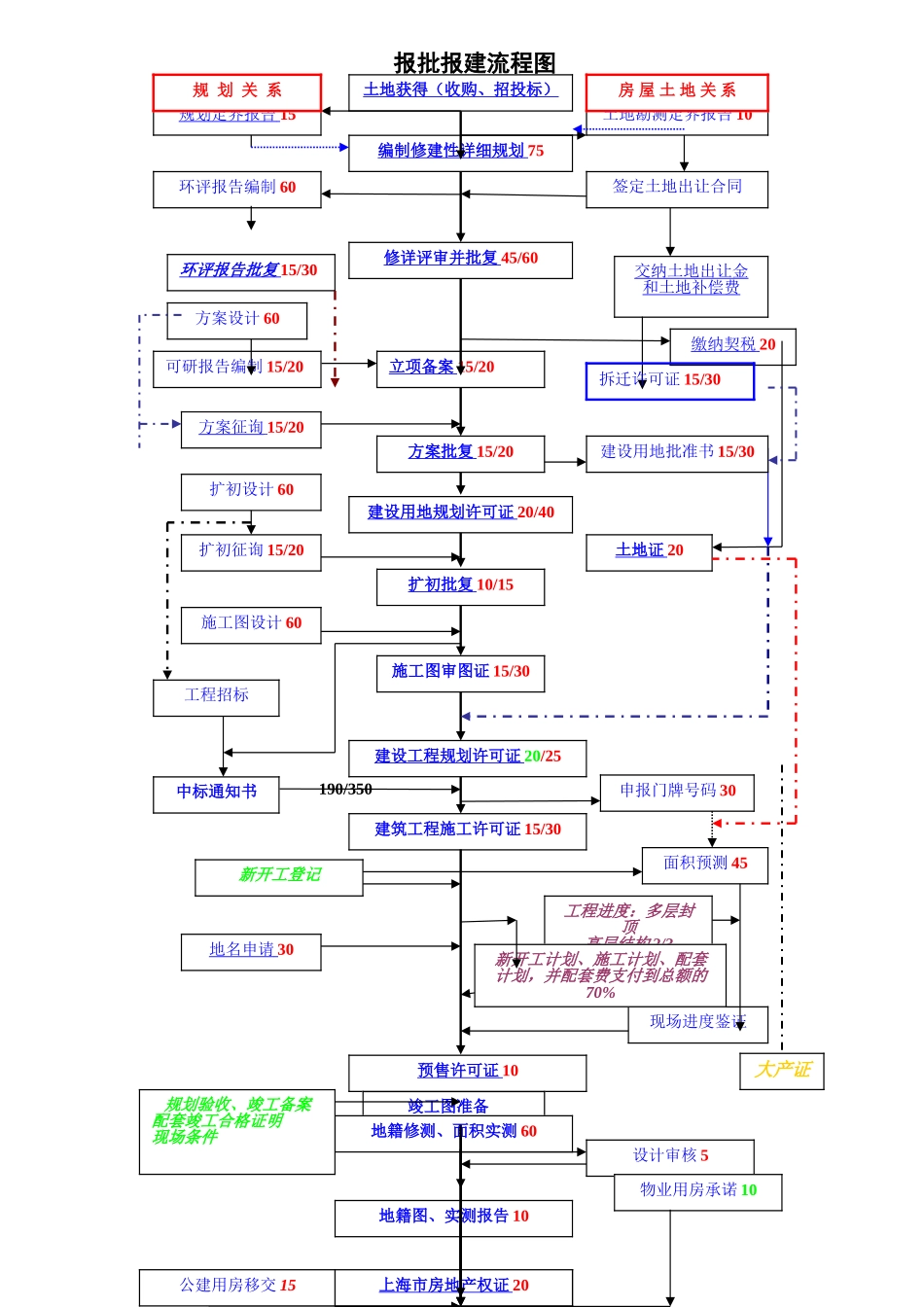

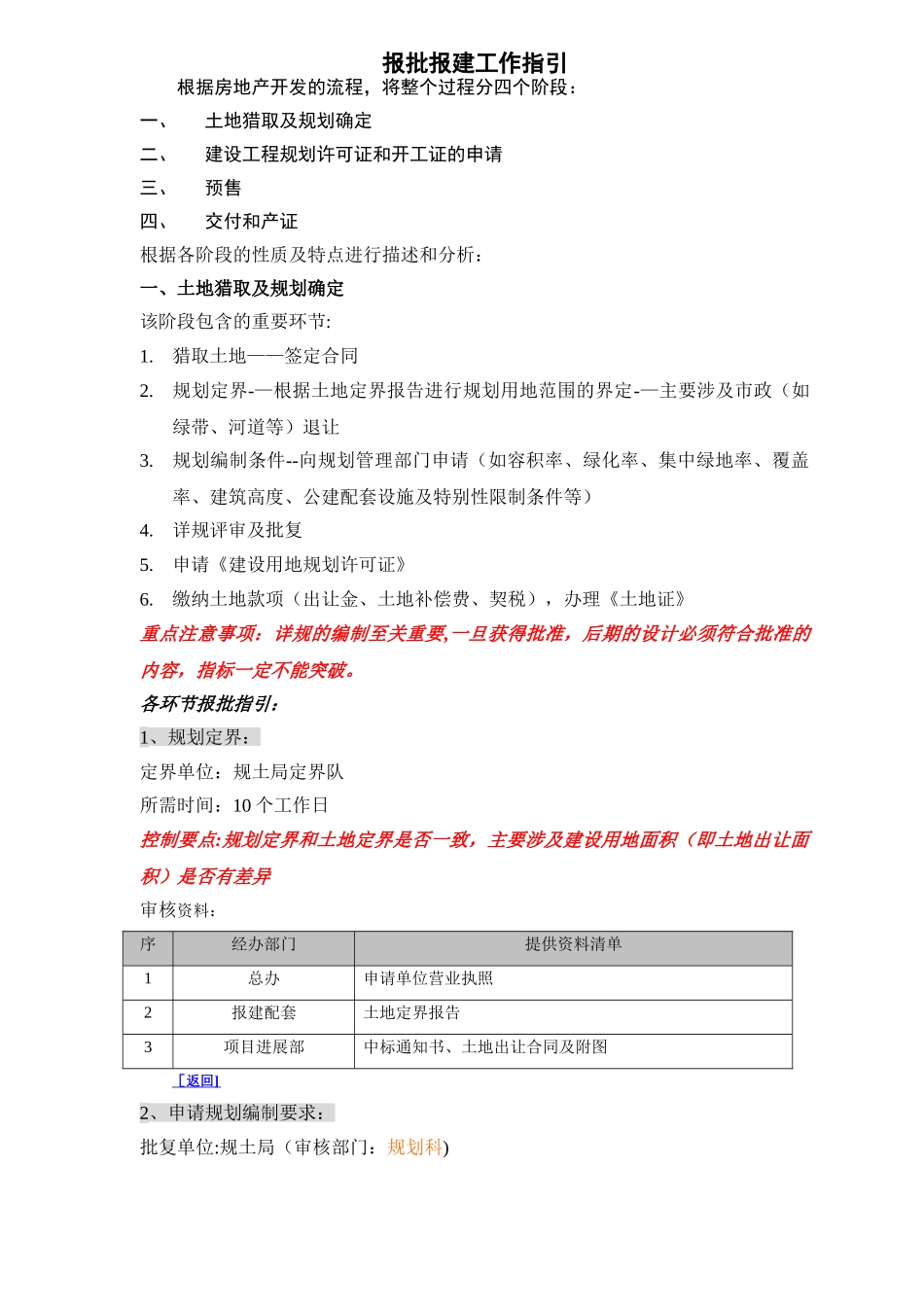

报批报建流程图 190/350 土地获得(收购、招投标)编制修建性详细规划 75签定土地出让合同交纳土地出让金和土地补偿费缴纳契税 20修详评审并批复 45/60土地证 20规划定界报告 15环评报告编制 60环评报告批复 15/30方案征询 15/20方案批复 15/20扩初设计 60扩初征询 15/20扩初批复 10/15施工图设计 60施工图审图证 15/30建设工程规划许可证 20/25立项备案 15/20地名申请 30申报门牌号码 30面积预测 45预售许可证 10建筑工程施工许可证 15/30工程招标现场进度鉴证竣工图准备地籍修测、面积实测 60地籍图、实测报告 10设计审核 5住宅交付现场验收住宅交付使用许可证 20上海市房地产权证 20规划验收、竣工备案配套竣工合格证明现场条件物业用房承诺 10完税证明 15可研报告编制 15/20建设用地批准书 15/30 中标通知书工程进度:多层封顶高层结构 2/3新开工计划、施工计划、配套计划,并配套费支付到总额的70%公建用房移交 15方案设计 60拆迁许可证 15/30土地勘测定界报告 10房 屋 土 地 关 系规 划 关 系建设用地规划许可证 20/40大产证新开工登记土地核验 15物业维修基金缴纳 15入 伙业主共用及公益性设施认定15现售商品房销售方案备案 15报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地猎取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地猎取及规划确定该阶段包含的重要环节:1.猎取土地——签定合同2.规划定界-—根据土地定界报告进行规划用地范围的界定-—主要涉及市政(如绿带、河道等)退让3.规划编制条件--向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特别性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破。各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10 个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:序经办部门提供资料清单1总办申请单位营业执照2报建配套土地定界报告3项目进展部中标通知书、土地出让合同及附图[返回 ] 2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

上海报批报建流程图及工作指引要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
