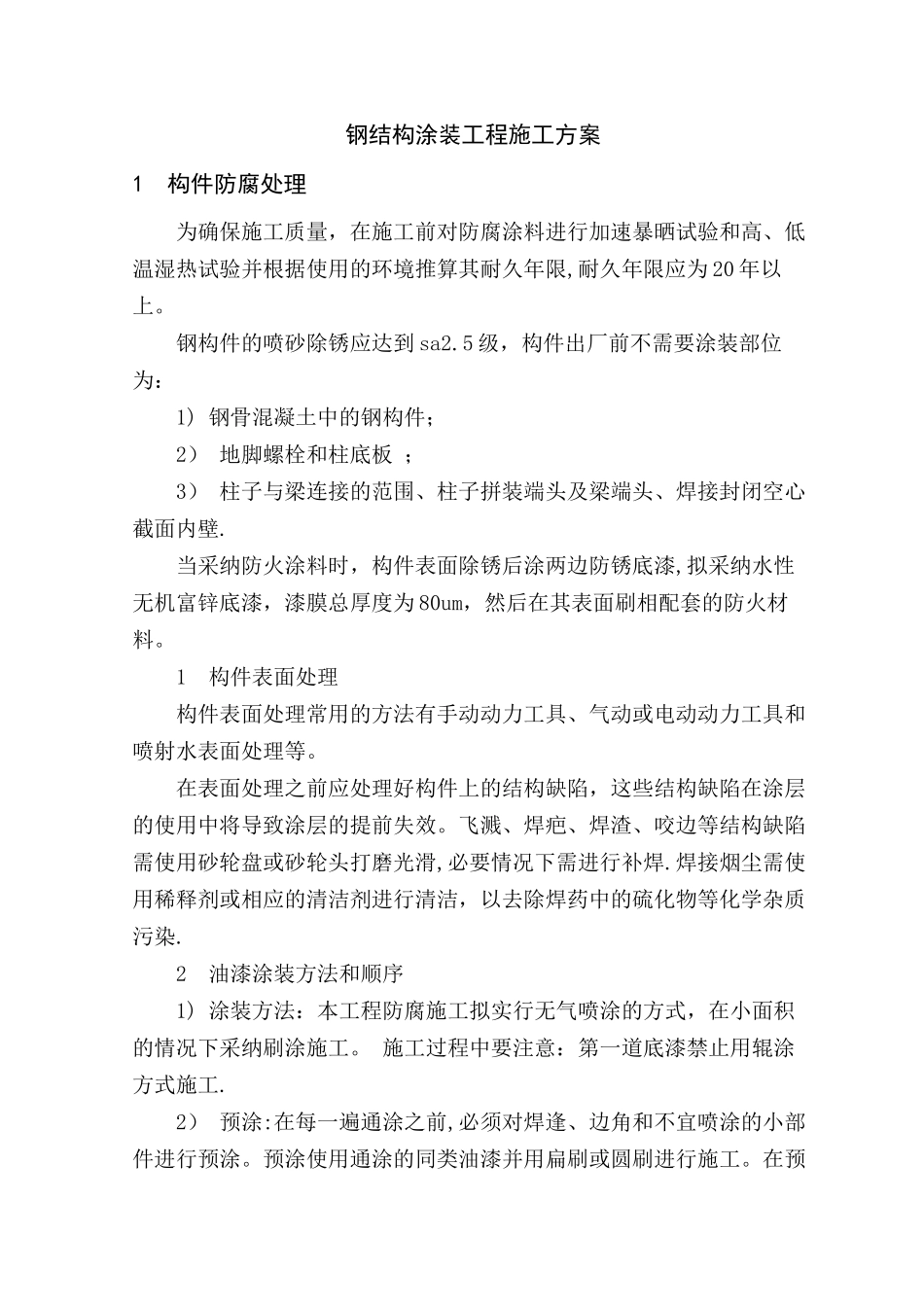

钢结构涂装工程施工方案1 构件防腐处理为确保施工质量,在施工前对防腐涂料进行加速暴晒试验和高、低温湿热试验并根据使用的环境推算其耐久年限,耐久年限应为 20 年以上
钢构件的喷砂除锈应达到 sa2
5 级,构件出厂前不需要涂装部位为:1) 钢骨混凝土中的钢构件;2) 地脚螺栓和柱底板 ;3) 柱子与梁连接的范围、柱子拼装端头及梁端头、焊接封闭空心截面内壁
当采纳防火涂料时,构件表面除锈后涂两边防锈底漆,拟采纳水性无机富锌底漆,漆膜总厚度为 80um,然后在其表面刷相配套的防火材料
1 构件表面处理构件表面处理常用的方法有手动动力工具、气动或电动动力工具和喷射水表面处理等
在表面处理之前应处理好构件上的结构缺陷,这些结构缺陷在涂层的使用中将导致涂层的提前失效
飞溅、焊疤、焊渣、咬边等结构缺陷需使用砂轮盘或砂轮头打磨光滑,必要情况下需进行补焊
焊接烟尘需使用稀释剂或相应的清洁剂进行清洁,以去除焊药中的硫化物等化学杂质污染

2 油漆涂装方法和顺序1) 涂装方法:本工程防腐施工拟实行无气喷涂的方式,在小面积的情况下采纳刷涂施工
施工过程中要注意:第一道底漆禁止用辊涂方式施工
2) 预涂:在每一遍通涂之前,必须对焊逢、边角和不宜喷涂的小部件进行预涂
预涂使用通涂的同类油漆并用扁刷或圆刷进行施工

在预涂的同时,用相应的工具或设备对构件进行保护
3) 涂装顺序:按设计要求的顺序进行施工
即先涂底漆、再涂中间漆、最后涂面漆
3 质量控制1) 涂装环境要求:涂装前,除了底材或前道涂层的表面要清洁、干燥外,还要注意底材温度要高于露点温度 3℃以上
此外,应在相对湿度低于 85%的情况下可以进行施工
2) 涂层膜厚的检测施工各道油漆时,要注意漆膜均匀,并达到规定的漆膜厚度,以保证涂层质量及保证年限
漆膜检测工具可采纳湿膜测厚仪、干膜测厚仪
(1) 检测方法为:油漆喷涂后马上用湿膜测厚仪垂直按
