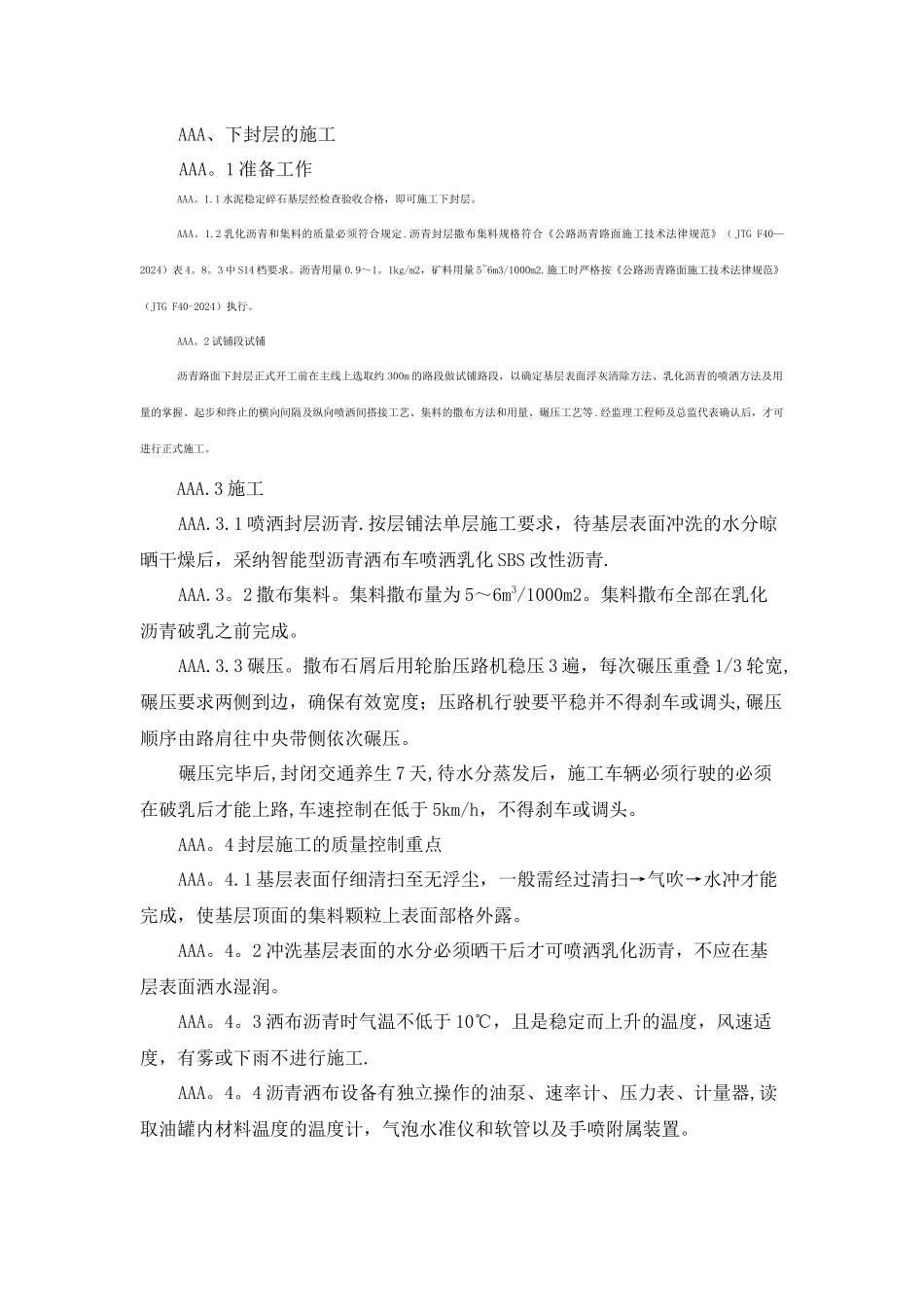

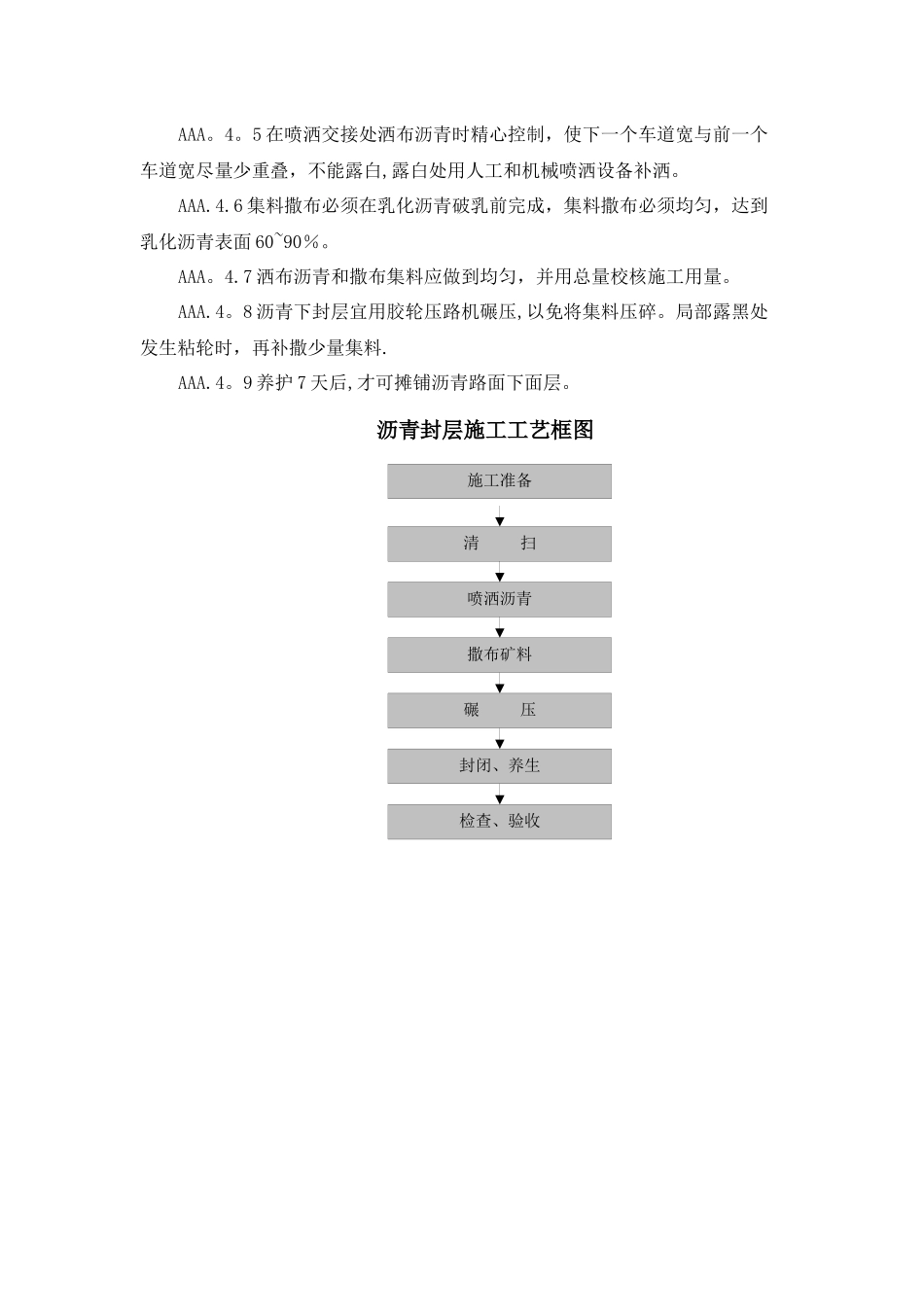

AAA、下封层的施工AAA
1 准备工作AAA
1 水泥稳定碎石基层经检查验收合格,即可施工下封层
2 乳化沥青和集料的质量必须符合规定
沥青封层撒布集料规格符合《公路沥青路面施工技术法律规范》( JTG F40—2024)表 4
3 中 S14 档要求
沥青用量 0
1kg/m2,矿料用量 5~6m3/1000m2
施工时严格按《公路沥青路面施工技术法律规范》(JTG F40-2024)执行
2 试铺段试铺沥青路面下封层正式开工前在主线上选取约 300m 的路段做试铺路段,以确定基层表面浮灰清除方法、乳化沥青的喷洒方法及用量的掌握、起步和终止的横向间隔及纵向喷洒间搭接工艺、集料的撒布方法和用量、碾压工艺等
经监理工程师及总监代表确认后,才可进行正式施工
3 施工AAA
1 喷洒封层沥青
按层铺法单层施工要求,待基层表面冲洗的水分晾晒干燥后,采纳智能型沥青洒布车喷洒乳化 SBS 改性沥青
2 撒布集料
集料撒布量为 5~6m3/1000m2
集料撒布全部在乳化沥青破乳之前完成
撒布石屑后用轮胎压路机稳压 3 遍,每次碾压重叠 1/3 轮宽,碾压要求两侧到边,确保有效宽度;压路机行驶要平稳并不得刹车或调头,碾压顺序由路肩往中央带侧依次碾压
碾压完毕后,封闭交通养生 7 天,待水分蒸发后,施工车辆必须行驶的必须在破乳后才能上路,车速控制在低于 5km/h,不得刹车或调头
4 封层施工的质量控制重点AAA
1 基层表面仔细清扫至无浮尘,一般需经过清扫→气吹→水冲才能完成,使基层顶面的集料颗粒上表面部格外露
2 冲洗基层表面的水分必须晒干后才可喷洒乳化沥青,不应在基层表面洒水湿润
3 洒布沥青时气温不低于 10℃,且是稳定而上升的温度,风速适度,有雾或下雨不进行施
