下王家隧道施工方案一、工程概况山西路桥建设集团岢临高速路基 ZB1 合同段五分部隧道工程有下王家隧道,下王家隧道左线起点桩号 ZK76+080,终点 ZK76+475,全长 395 米;右线起点桩号 K76+045,终点 K76+502,全长 457 米,隧道围岩主要有Ⅳ、Ⅴ级
二、施工组织和施工安排1、施工日期本合同段工期:16 个月计划开工日期:2024 年 4 月 1 日计划完工日期:2024 年 12 月 31 日2、重点工程工期(1)2024 年 5 月 1 日前完成进场施工便道、洞口临时设施建设、洞口边仰坡开挖及防护
(2)2024 年 6 月 1 日前完成长管棚施工
(3)2024 年 6 月 1 日开始进洞,进洞后平均每月左、右各掘 100—120m,计划 3—4 个月贯穿
(4)2024 年 5 月上旬衬砌台车进场拼装,5 月下旬达到施工条件,左右洞二衬至掌子面距离控制在 50m 以内
(5)潜埋压段衬砌完成后,退回至洞口施工明洞,明洞衬砌完成后及时施工侧墙、洞门墙和回填
(6)电缆沟紧跟二衬施工,路面混凝土在隧道贯穿后开始施工

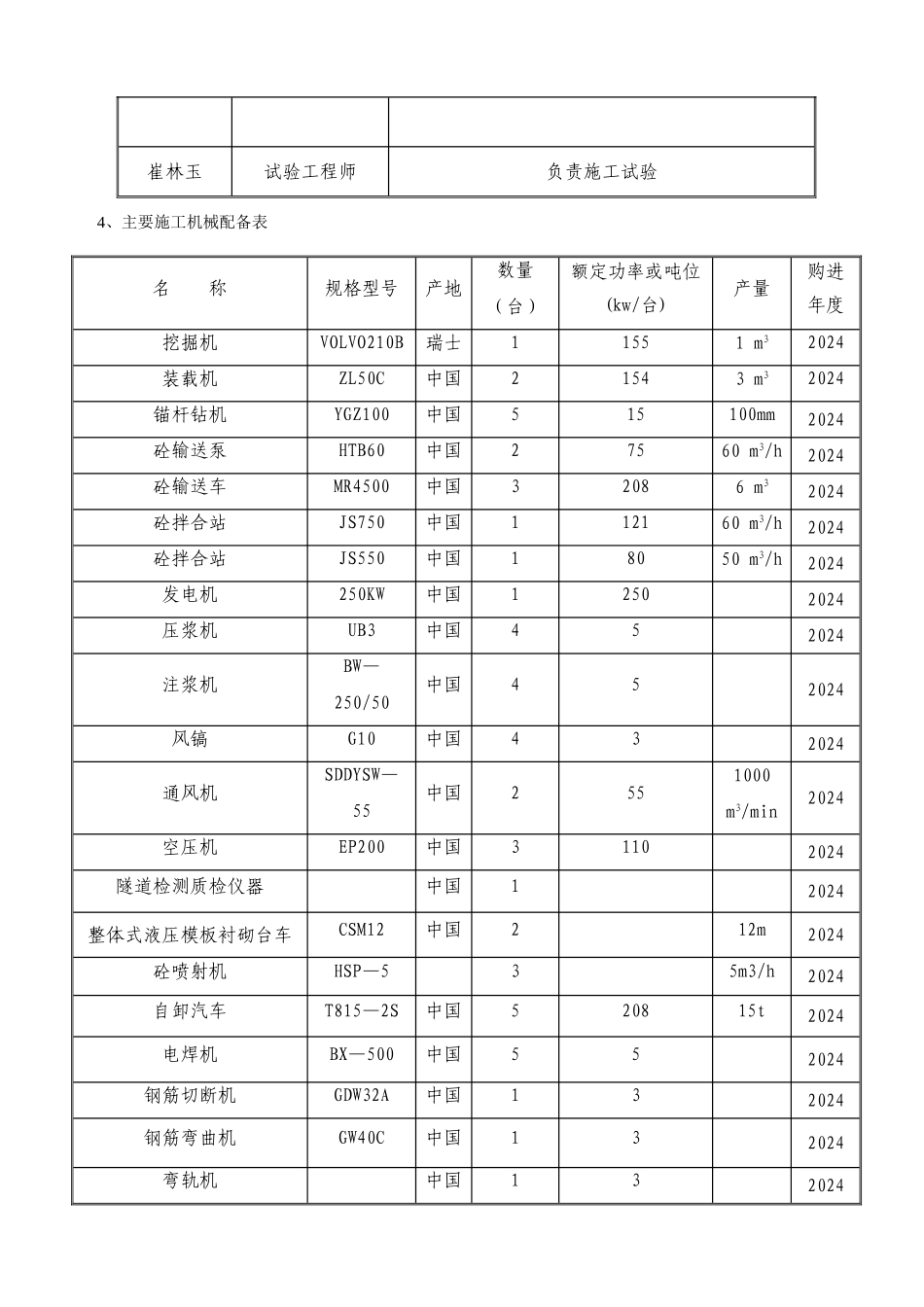

3、 隧道管理及施工人员配备表姓名职务职责贾建冬施工负责人全面负责施工,材料和机械调度李文杰技术负责人负责施工技术工作乔继龙隧道工程师负责现场施工樊 平质检工程师负责现场质量检测及质量控制刘小丁测量工程师负责施工测量崔林玉试验工程师负责施工试验4、主要施工机械配备表名 称规格型号产地数量(台)额定功率或吨位(kw/台)产量购进年度挖掘机VOLVO210B瑞士11551 m32024装载机ZL50C中国21543 m32024锚杆钻机YGZ100中国515100mm2024砼输送泵HTB60中国27560 m3/h2024砼输送车MR4500中国32086 m32024砼拌合站JS750中国112160 m3/h2024砼拌合站JS
