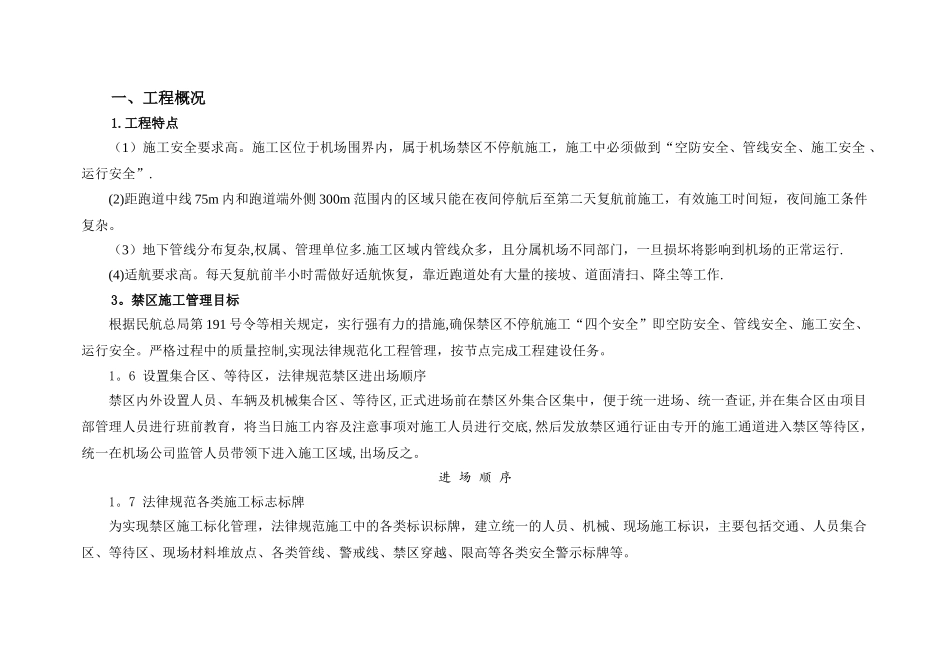

一、工程概况1
工程特点(1)施工安全要求高
施工区位于机场围界内,属于机场禁区不停航施工,施工中必须做到“空防安全、管线安全、施工安全 、运行安全”
(2)距跑道中线 75m 内和跑道端外侧 300m 范围内的区域只能在夜间停航后至第二天复航前施工,有效施工时间短,夜间施工条件复杂
(3)地下管线分布复杂,权属、管理单位多
施工区域内管线众多,且分属机场不同部门,一旦损坏将影响到机场的正常运行
(4)适航要求高
每天复航前半小时需做好适航恢复,靠近跑道处有大量的接坡、道面清扫、降尘等工作
禁区施工管理目标根据民航总局第 191 号令等相关规定,实行强有力的措施,确保禁区不停航施工“四个安全”即空防安全、管线安全、施工安全、运行安全
严格过程中的质量控制,实现法律规范化工程管理,按节点完成工程建设任务
6 设置集合区、等待区,法律规范禁区进出场顺序禁区内外设置人员、车辆及机械集合区、等待区,正式进场前在禁区外集合区集中,便于统一进场、统一查证,并在集合区由项目部管理人员进行班前教育,将当日施工内容及注意事项对施工人员进行交底,然后发放禁区通行证由专开的施工通道进入禁区等待区,统一在机场公司监管人员带领下进入施工区域,出场反之
进 场 顺 序1
7 法律规范各类施工标志标牌 为实现禁区施工标化管理,法律规范施工中的各类标识标牌,建立统一的人员、机械、现场施工标识,主要包括交通、人员集合区、等待区、现场材料堆放点、各类管线、警戒线、禁区穿越、限高等各类安全警示标牌等

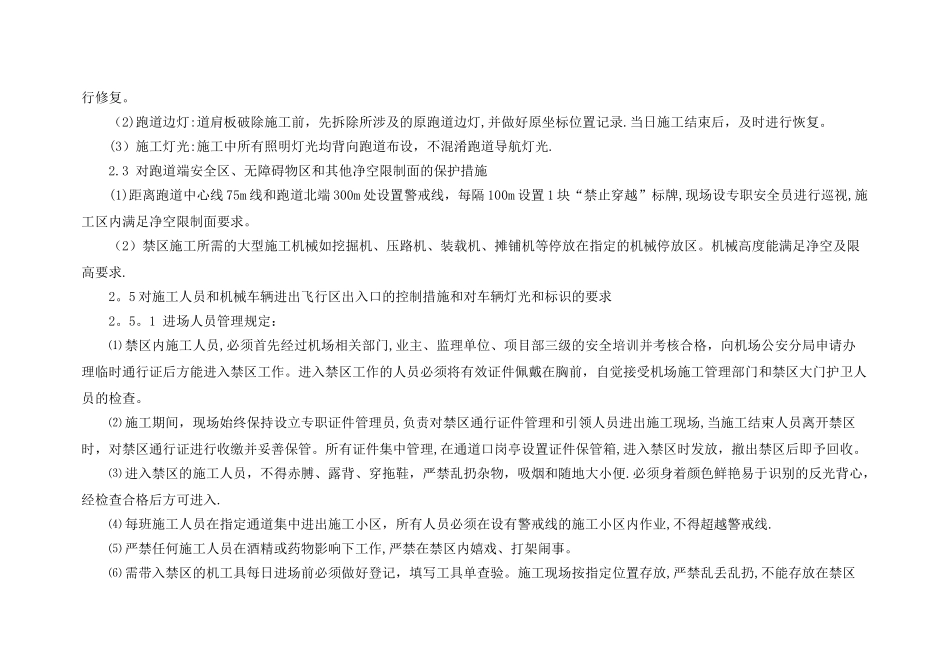

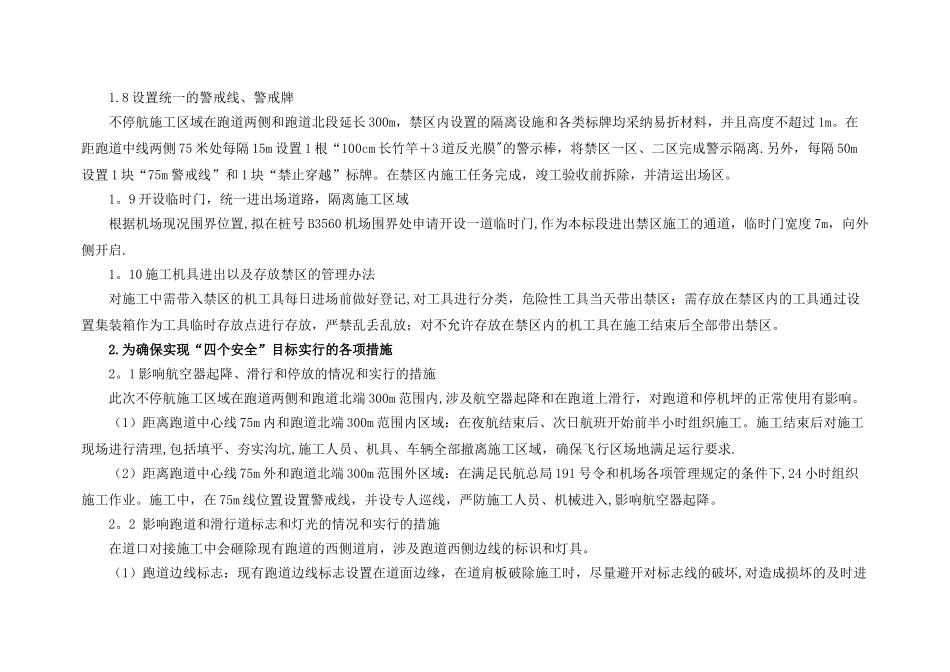

8 设置统一的警戒线、警戒牌不停航施工区域在跑道两侧和跑道北段延长 300m,禁区内设置的隔离设施和各类标牌均采纳易折材料,并且高度不超过 1m
在距跑道中线两侧 75 米处每隔 15m 设置 1 根“100cm 长竹竿+3 道反光膜"的警示棒,将禁区一区、二区完成警示隔离
另外,每隔 50m设置 1
