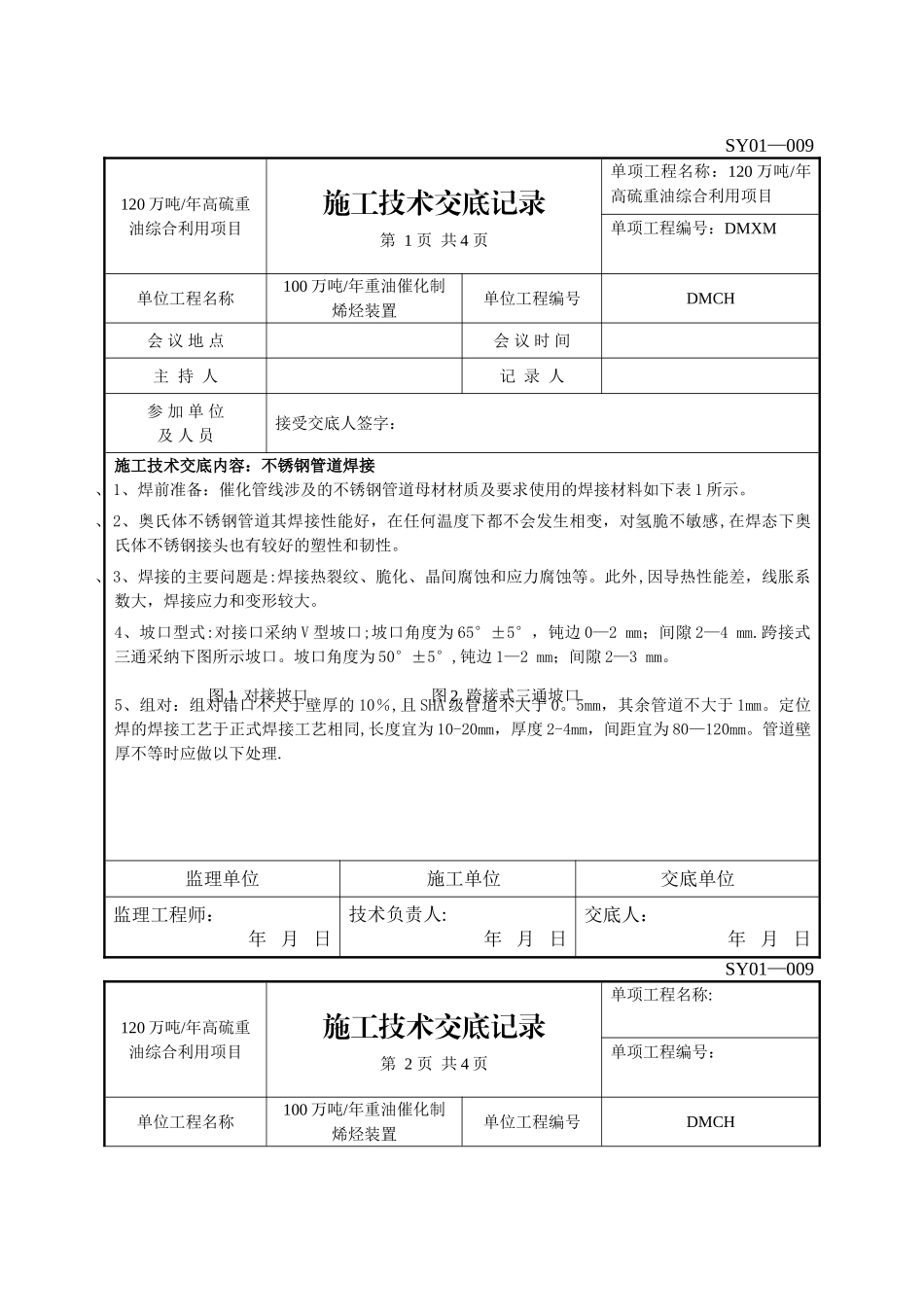

SY01—009120 万吨/年高硫重油综合利用项目施工技术交底记录第 1 页 共 4 页单项工程名称:120 万吨/年高硫重油综合利用项目单项工程编号:DMXM单位工程名称100 万吨/年重油催化制烯烃装置单位工程编号DMCH会 议 地 点会 议 时 间主 持 人记 录 人 参 加 单 位及 人 员接受交底人签字:施工技术交底内容:不锈钢管道焊接、1、焊前准备:催化管线涉及的不锈钢管道母材材质及要求使用的焊接材料如下表 1 所示
、2、奥氏体不锈钢管道其焊接性能好,在任何温度下都不会发生相变,对氢脆不敏感,在焊态下奥氏体不锈钢接头也有较好的塑性和韧性
、3、焊接的主要问题是:焊接热裂纹、脆化、晶间腐蚀和应力腐蚀等
此外,因导热性能差,线胀系数大,焊接应力和变形较大
4、坡口型式:对接口采纳 V 型坡口;坡口角度为 65°±5°,钝边 0—2 mm;间隙 2—4 mm
跨接式三通采纳下图所示坡口
坡口角度为 50°±5°,钝边 1—2 mm;间隙 2—3 mm
5、组对:组对错口不大于壁厚的 10%,且 SHA 级管道不大于 0
5mm,其余管道不大于 1mm
定位焊的焊接工艺于正式焊接工艺相同,长度宜为 10-20mm,厚度 2-4mm,间距宜为 80—120mm
管道壁厚不等时应做以下处理

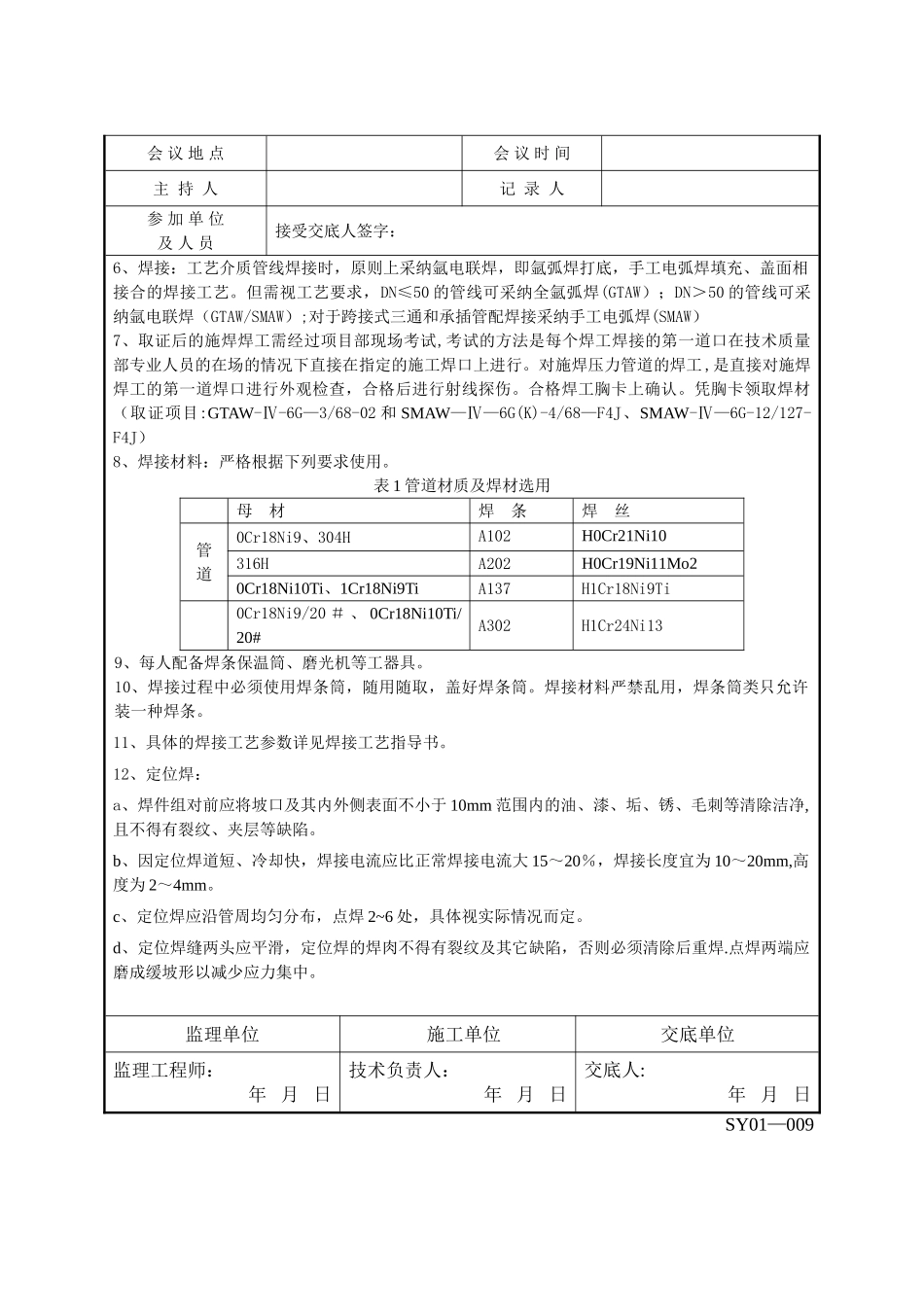

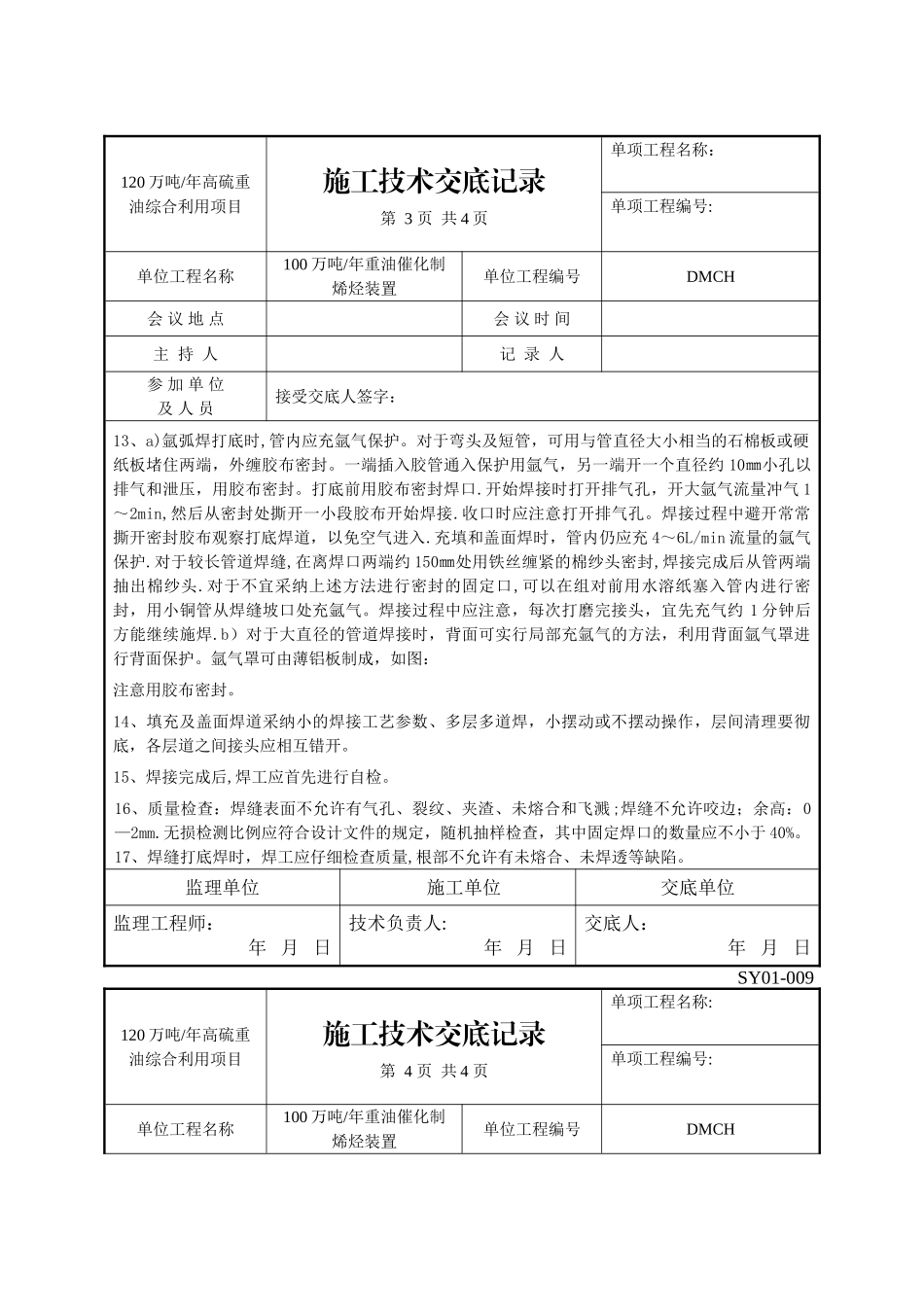

监理单位施工单位交底单位监理工程师:年 月 日技术负责人:年 月 日交底人:年 月 日SY01—009120 万吨/年高硫重油综合利用项目施工技术交底记录第 2 页 共 4 页单项工程名称:单项工程编号:单位工程名称100 万吨/年重油催化制烯烃装置单位工程编号DMCH 图 1 对接坡口 图 2 跨接式三通坡口会 议 地 点会 议 时 间主 持 人记 录 人 参 加 单 位及 人 员接受交底人签字:6、焊接:工艺介质管线焊接时,原则上采纳氩电联焊,即氩弧焊打底,手工电弧焊填充、盖面相
