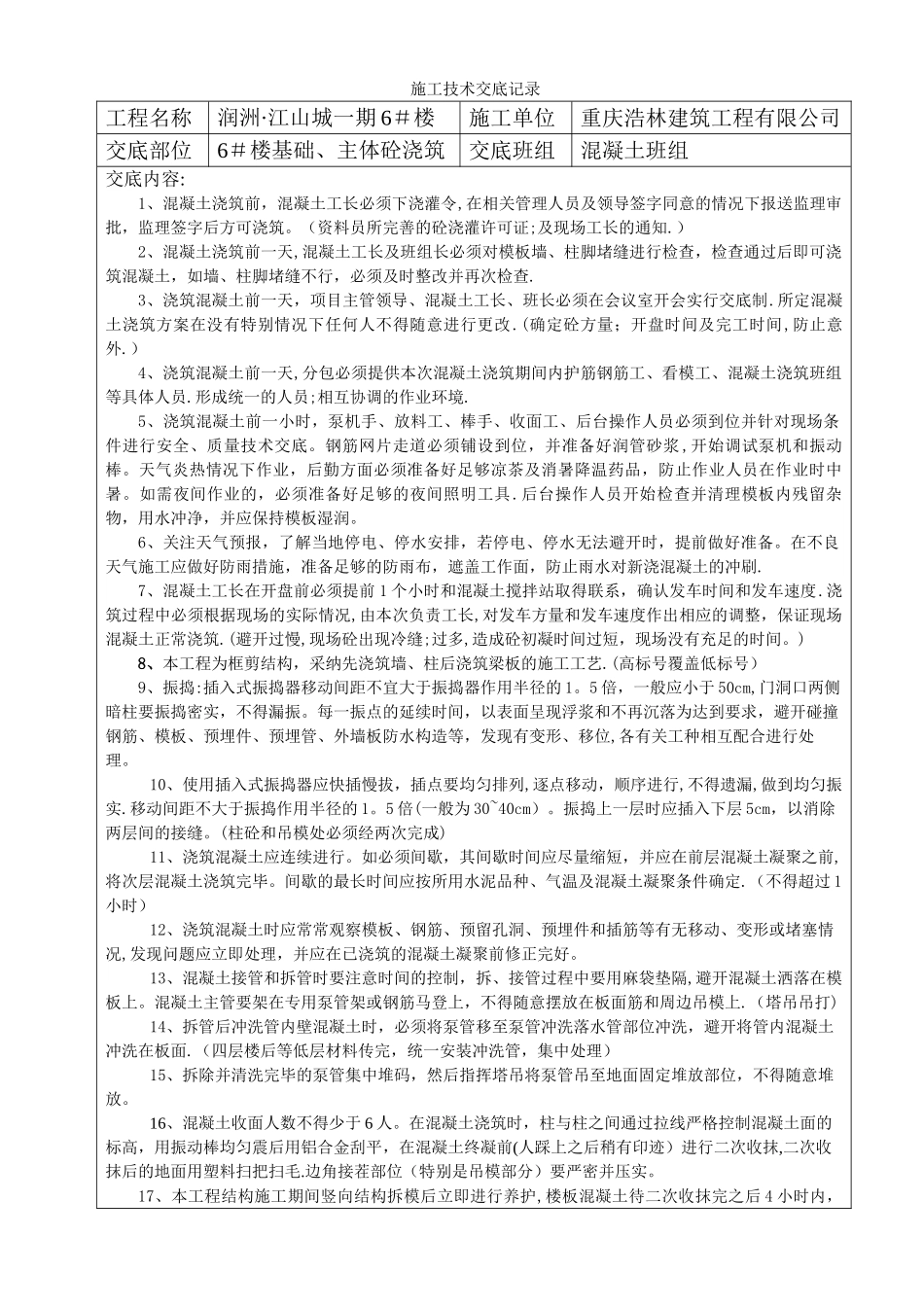

施工技术交底记录工程名称润洲·江山城一期 6#楼施工单位重庆浩林建筑工程有限公司交底部位6#楼基础、主体砼浇筑交底班组混凝土班组交底内容:1、混凝土浇筑前,混凝土工长必须下浇灌令,在相关管理人员及领导签字同意的情况下报送监理审批,监理签字后方可浇筑
(资料员所完善的砼浇灌许可证;及现场工长的通知
)2、混凝土浇筑前一天,混凝土工长及班组长必须对模板墙、柱脚堵缝进行检查,检查通过后即可浇筑混凝土,如墙、柱脚堵缝不行,必须及时整改并再次检查
3、浇筑混凝土前一天,项目主管领导、混凝土工长、班长必须在会议室开会实行交底制
所定混凝土浇筑方案在没有特别情况下任何人不得随意进行更改
(确定砼方量;开盘时间及完工时间,防止意外
)4、浇筑混凝土前一天,分包必须提供本次混凝土浇筑期间内护筋钢筋工、看模工、混凝土浇筑班组等具体人员
形成统一的人员;相互协调的作业环境
5、浇筑混凝土前一小时,泵机手、放料工、棒手、收面工、后台操作人员必须到位并针对现场条件进行安全、质量技术交底
钢筋网片走道必须铺设到位,并准备好润管砂浆 ,开始调试泵机和振动棒
天气炎热情况下作业,后勤方面必须准备好足够凉茶及消暑降温药品,防止作业人员在作业时中暑
如需夜间作业的,必须准备好足够的夜间照明工具
后台操作人员开始检查并清理模板内残留杂物,用水冲净,并应保持模板湿润
6、关注天气预报,了解当地停电、停水安排,若停电、停水无法避开时,提前做好准备
在不良天气施工应做好防雨措施,准备足够的防雨布,遮盖工作面,防止雨水对新浇混凝土的冲刷
7、混凝土工长在开盘前必须提前 1 个小时和混凝土搅拌站取得联系,确认发车时间和发车速度
浇筑过程中必须根据现场的实际情况,由本次负责工长,对发车方量和发车速度作出相应的调整,保证现场混凝土正常浇筑
(避开过慢,现场砼出现冷缝;过多,造成砼初凝时间过短,现场没有充足的时间
) 8、本工
