电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

专项施工方案(污水管道)

专项施工方案(污水管道)_第1页
1/17
专项施工方案(污水管道)_第2页
2/17
专项施工方案(污水管道)_第3页
3/17

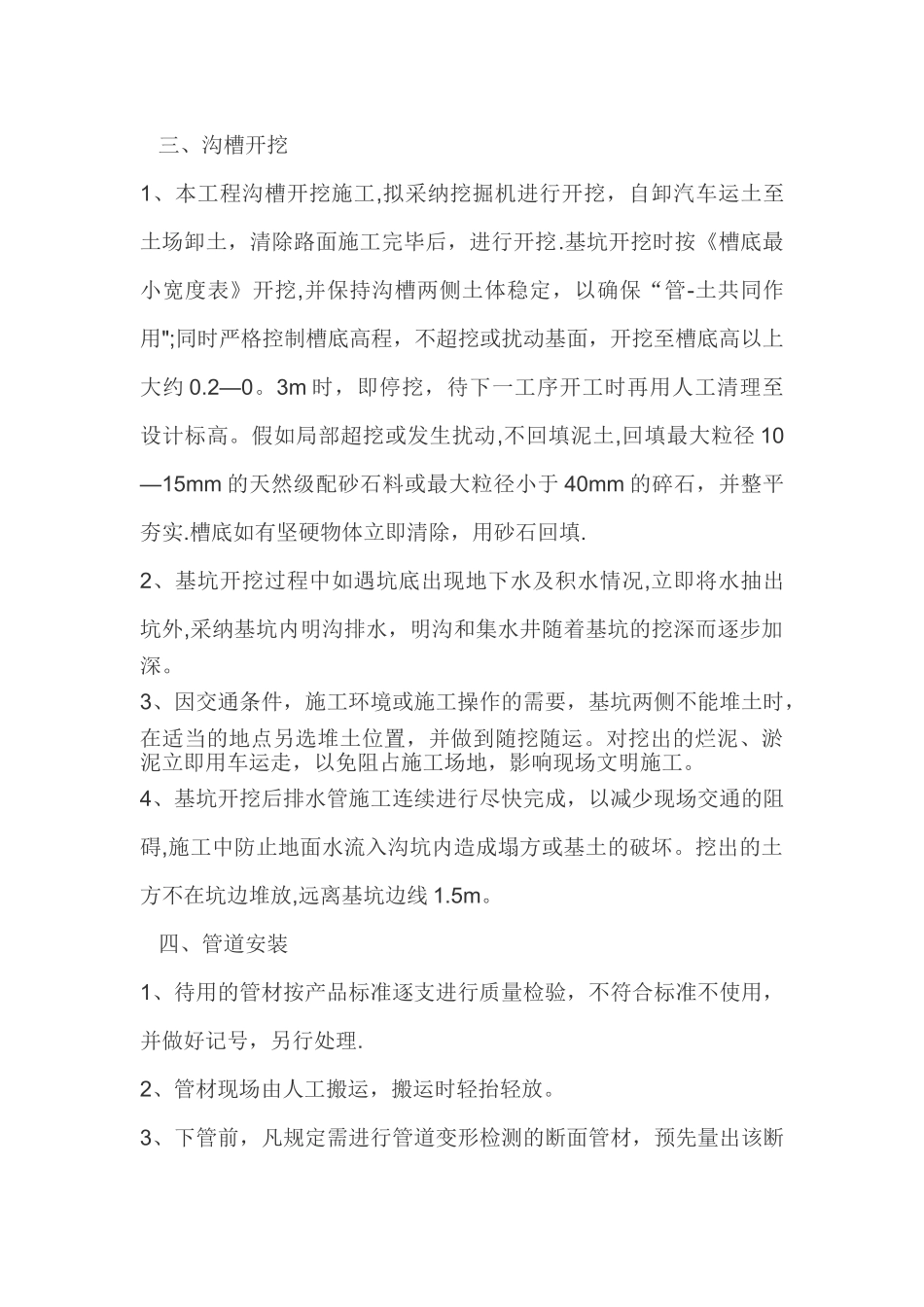

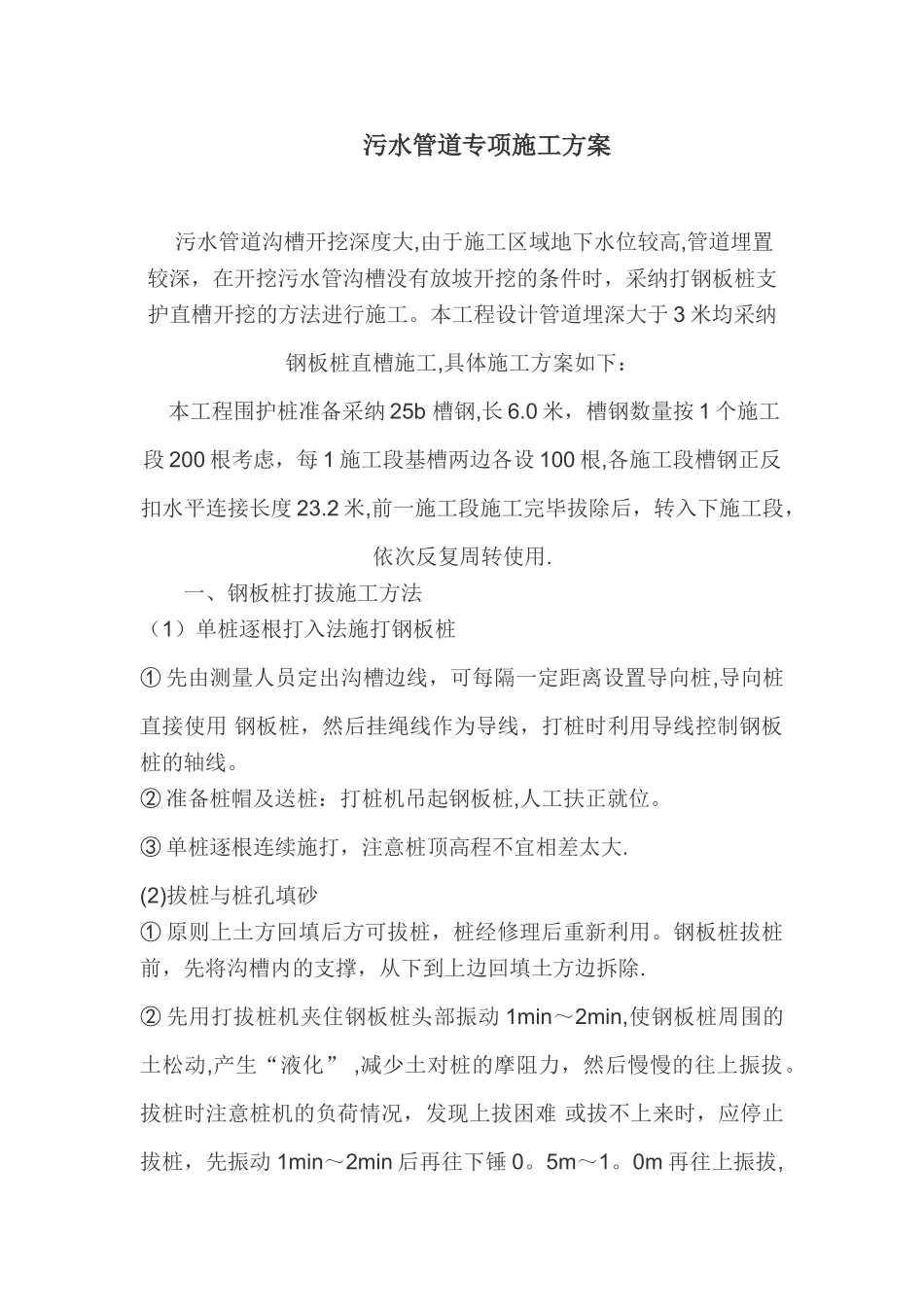

污水管道专项施工方案 污水管道沟槽开挖深度大,由于施工区域地下水位较高,管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,采纳打钢板桩支护直槽开挖的方法进行施工。本工程设计管道埋深大于 3 米均采纳钢板桩直槽施工,具体施工方案如下: 本工程围护桩准备采纳 25b 槽钢,长 6.0 米,槽钢数量按 1 个施工段 200 根考虑,每 1 施工段基槽两边各设 100 根,各施工段槽钢正反扣水平连接长度 23.2 米,前一施工段施工完毕拔除后,转入下施工段,依次反复周转使用.一、钢板桩打拔施工方法(1)单桩逐根打入法施打钢板桩① 先由测量人员定出沟槽边线,可每隔一定距离设置导向桩,导向桩直接使用 钢板桩,然后挂绳线作为导线,打桩时利用导线控制钢板桩的轴线。② 准备桩帽及送桩:打桩机吊起钢板桩,人工扶正就位。③ 单桩逐根连续施打,注意桩顶高程不宜相差太大.(2)拔桩与桩孔填砂① 原则上土方回填后方可拔桩,桩经修理后重新利用。钢板桩拔桩前,先将沟槽内的支撑,从下到上边回填土方边拆除.② 先用打拔桩机夹住钢板桩头部振动 1min~2min,使钢板桩周围的土松动,产生“液化” ,减少土对桩的摩阻力,然后慢慢的往上振拔。拔桩时注意桩机的负荷情况,发现上拔困难 或拔不上来时,应停止拔桩,先振动 1min~2min 后再往下锤 0。5m~1。0m 再往上振拔,如此反复可将桩拔出来。 ③ 钢板桩拔除后应及时回填桩孔;回填桩孔时应实行措施填实。本工程采纳中粗砂灌填,冲水助沉。(3)钢板桩的施工中遇到的问题及处理由于地质结构复杂,钢板桩打拔施工中常遇到一些难题,常采纳如下几点办法解决 :① 打桩过程中有时遇上大的块石或其它不明障碍物,导致钢板桩打入深度不够,采纳转角桩或弧形桩绕过障碍物。 ② 钢板桩杂填土地段挤进过程中受到石块等侧向挤压作用力大小不同容易发生偏斜,实行以下措施进行纠偏:在发生偏斜位置将钢板桩往上拔 l.0m~2。0m,再往下锤进,如此上下 往复振拔数次,可使大的块石被振碎或使其发生位移,让钢板桩的位置得到纠正,减少钢板桩的倾斜度. ③ 钢板桩沿轴线倾斜度较大时,采纳异形桩来纠正,异形桩一般为上宽下窄和宽度大于或小于标准宽度的板桩,异形桩可根据据实际倾斜度进行焊接加工;倾斜度较小时也可以用卷扬机或葫芦和钢索将桩反向拉住再锤击。④ 在基础较软处,有时发生施工时将邻桩带入现象,采纳的措施是把相邻的数根桩焊接在一起,并且在施打当桩的连接锁口上涂以黄油等润滑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

专项施工方案(污水管道)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
