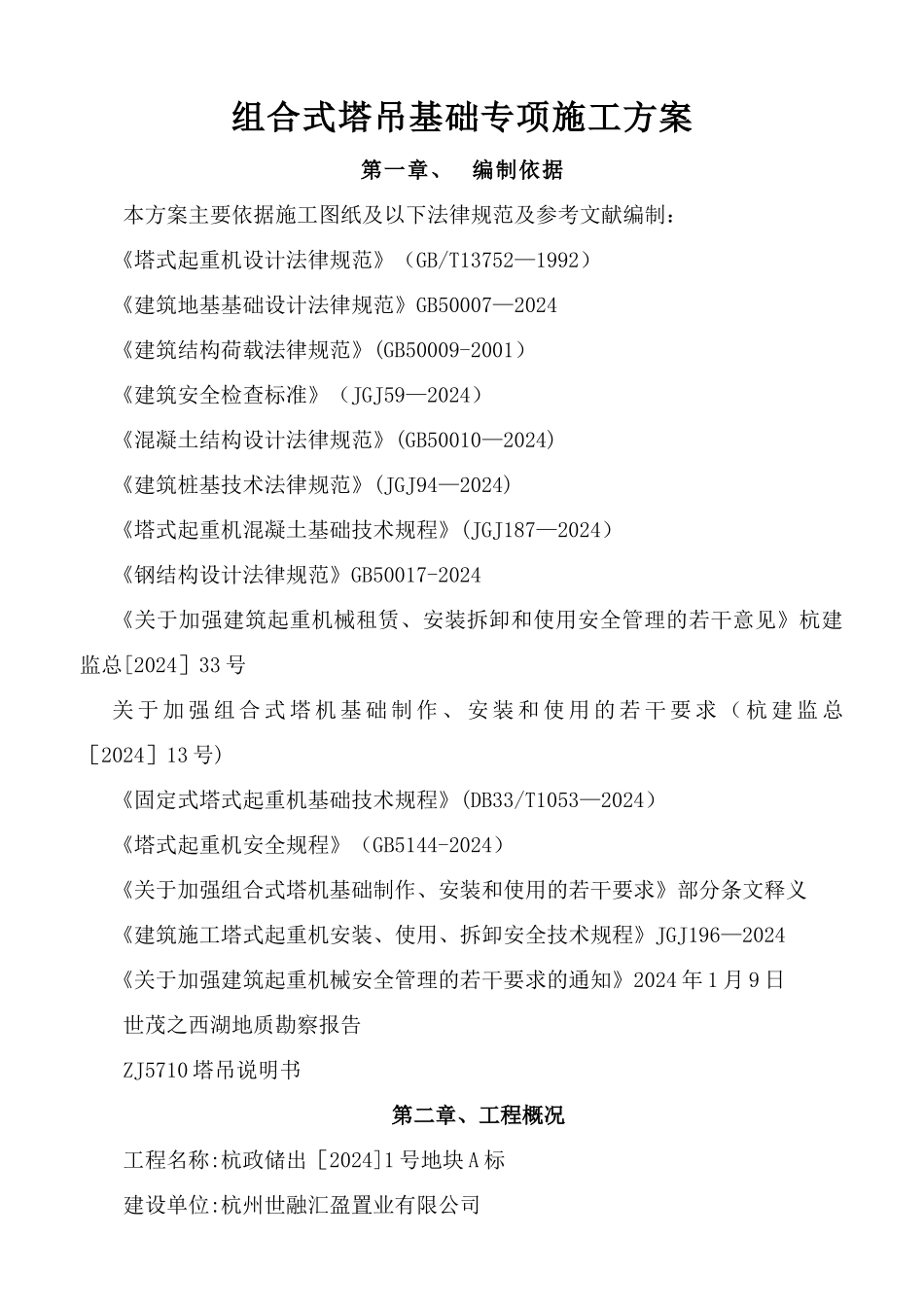

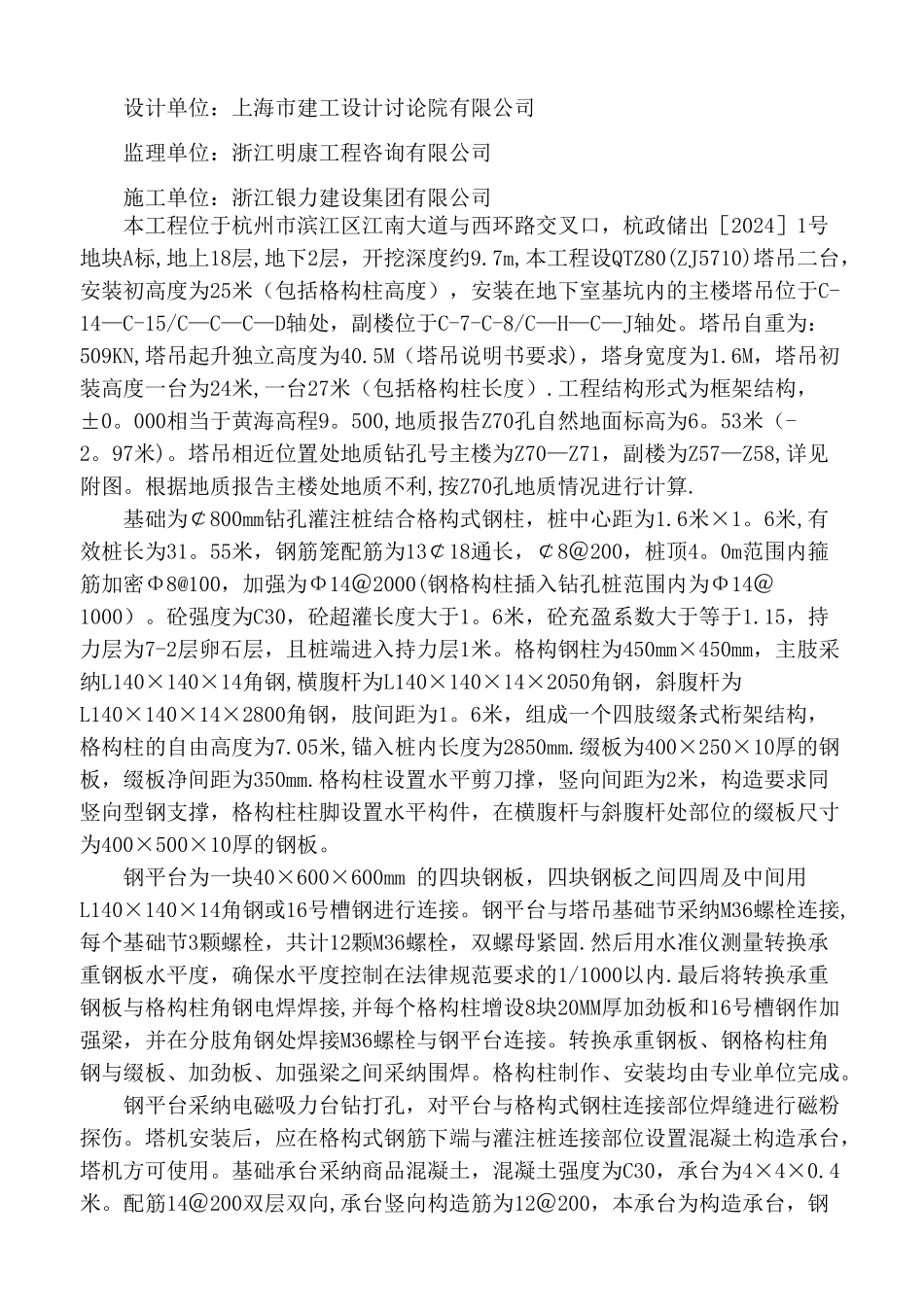

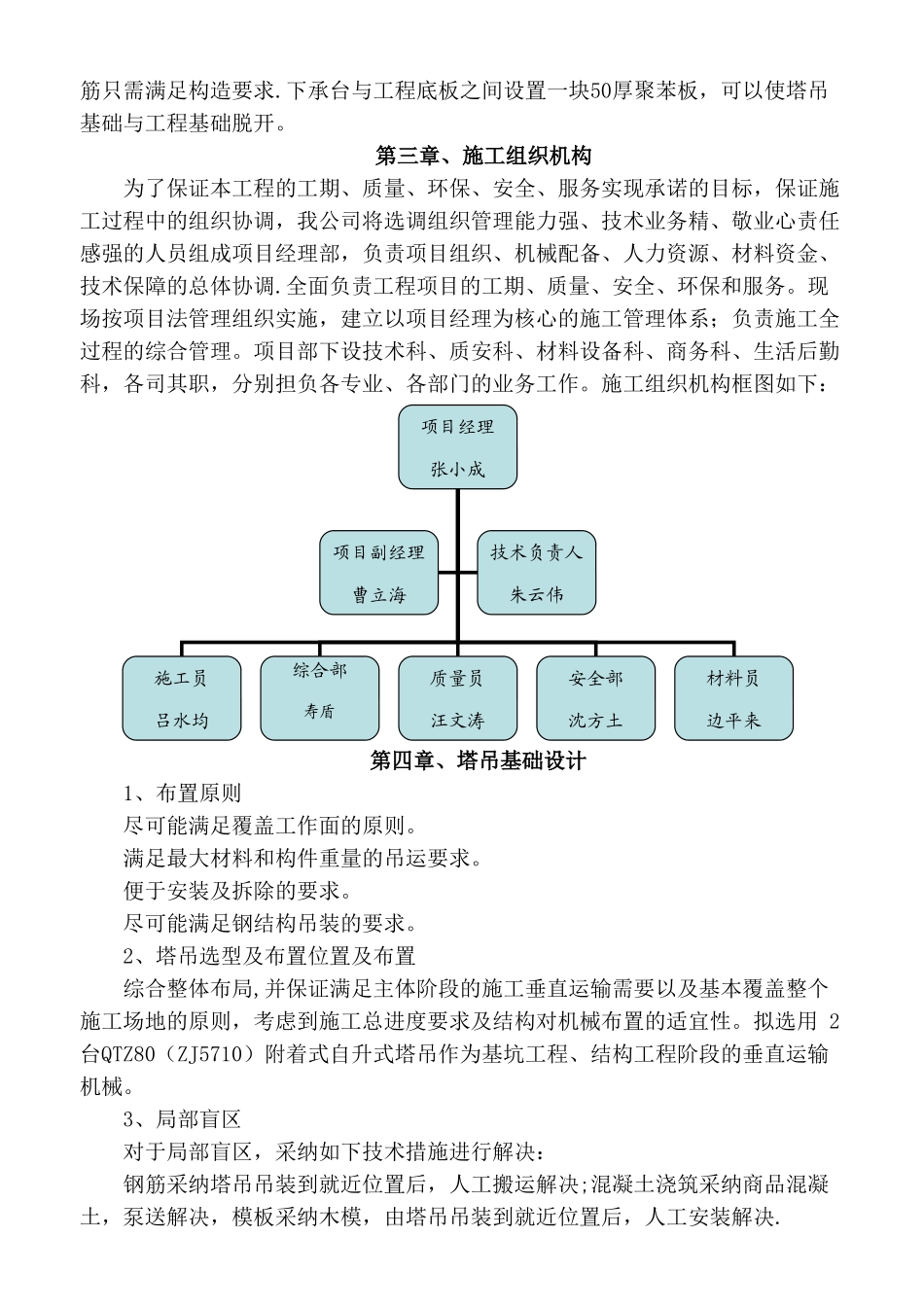

组合式塔吊基础专项施工方案第一章、编制依据本方案主要依据施工图纸及以下法律规范及参考文献编制:《塔式起重机设计法律规范》(GB/T13752—1992)《建筑地基基础设计法律规范》GB50007—2024 《建筑结构荷载法律规范》(GB50009-2001)《建筑安全检查标准》(JGJ59—2024)《混凝土结构设计法律规范》(GB50010—2024)《建筑桩基技术法律规范》(JGJ94—2024)《塔式起重机混凝土基础技术规程》(JGJ187—2024)《钢结构设计法律规范》GB50017-2024《关于加强建筑起重机械租赁、安装拆卸和使用安全管理的若干意见》杭建监总[2024]33 号关 于 加 强 组 合 式 塔 机 基 础 制 作 、 安 装 和 使 用 的 若 干 要 求 ( 杭 建 监 总[2024]13 号)《固定式塔式起重机基础技术规程》(DB33/T1053—2024)《塔式起重机安全规程》(GB5144-2024)《关于加强组合式塔机基础制作、安装和使用的若干要求》部分条文释义《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196—2024《关于加强建筑起重机械安全管理的若干要求的通知》2024 年 1 月 9 日世茂之西湖地质勘察报告ZJ5710 塔吊说明书第二章、工程概况工程名称:杭政储出[2024]1 号地块 A 标建设单位:杭州世融汇盈置业有限公司设计单位:上海市建工设计讨论院有限公司监理单位:浙江明康工程咨询有限公司施工单位:浙江银力建设集团有限公司本工程位于杭州市滨江区江南大道与西环路交叉口,杭政储出[2024]1号地块A标,地上18层,地下2层,开挖深度约9
7m,本工程设QTZ80(ZJ5710)塔吊二台,安装初高度为25米(包括格构柱高度),安装在地下室基坑内的主楼塔吊位于C-14—C-15/C—C—C—D轴处,副楼位于C-7
