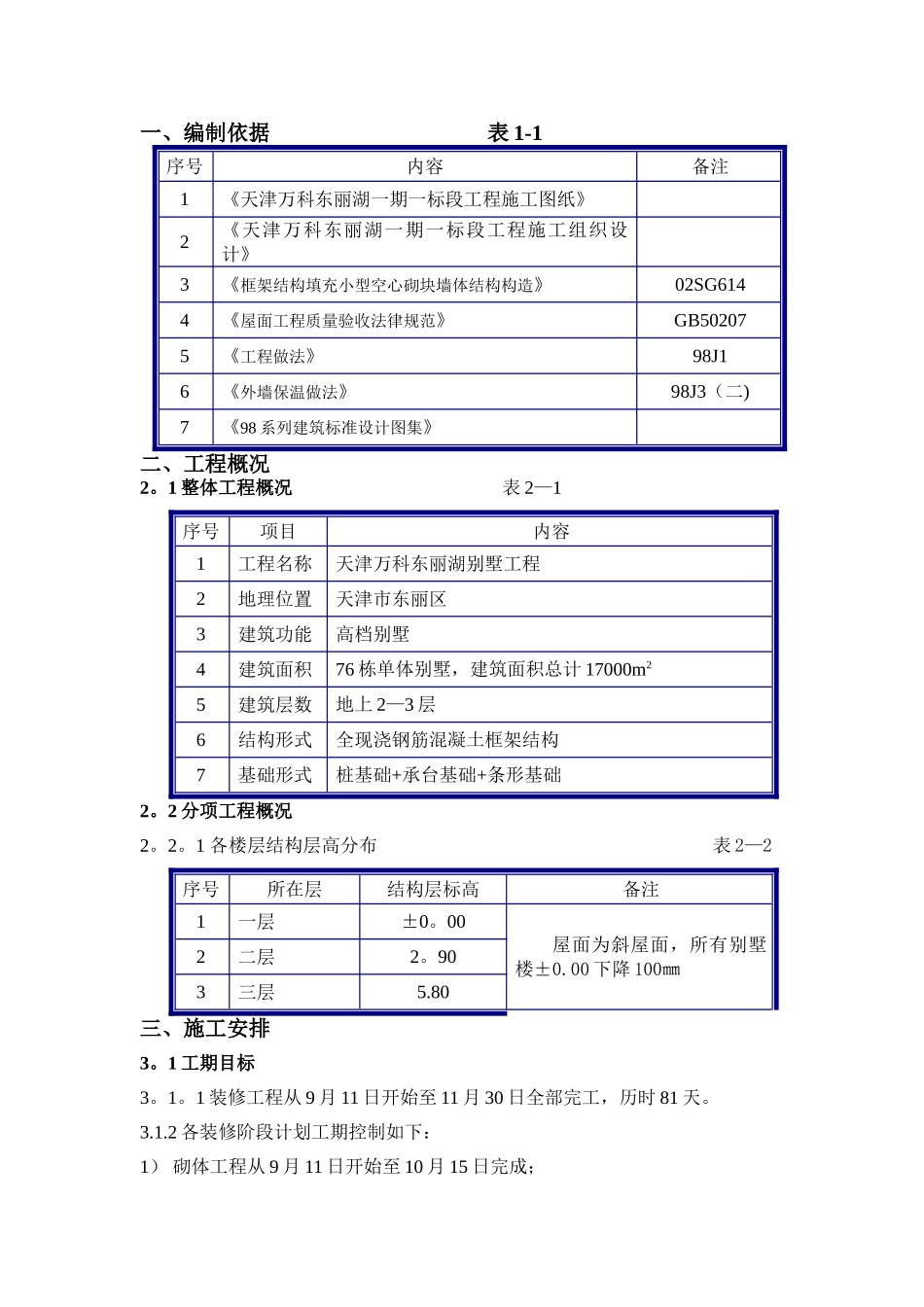

一、编制依据 表 1-1序号内容备注1《天津万科东丽湖一期一标段工程施工图纸》2《天津万科东丽湖一期一标段工程施工组织设计》3《框架结构填充小型空心砌块墙体结构构造》02SG6144《屋面工程质量验收法律规范》GB502075《工程做法》98J16《外墙保温做法》98J3(二)7《98 系列建筑标准设计图集》二、工程概况2
1 整体工程概况 表 2—1序号项目内容1工程名称天津万科东丽湖别墅工程2地理位置天津市东丽区3建筑功能高档别墅4建筑面积76 栋单体别墅,建筑面积总计 17000m25建筑层数地上 2—3 层6结构形式全现浇钢筋混凝土框架结构7基础形式桩基础+承台基础+条形基础2
2 分项工程概况2
1 各楼层结构层高分布 表 2—2序号所在层结构层标高备注1一层±0
00屋面为斜屋面,所有别墅楼±0
00 下降 100㎜2二层2
903三层5
80三、施工安排3
1 工期目标3
1 装修工程从 9 月 11 日开始至 11 月 30 日全部完工,历时 81 天

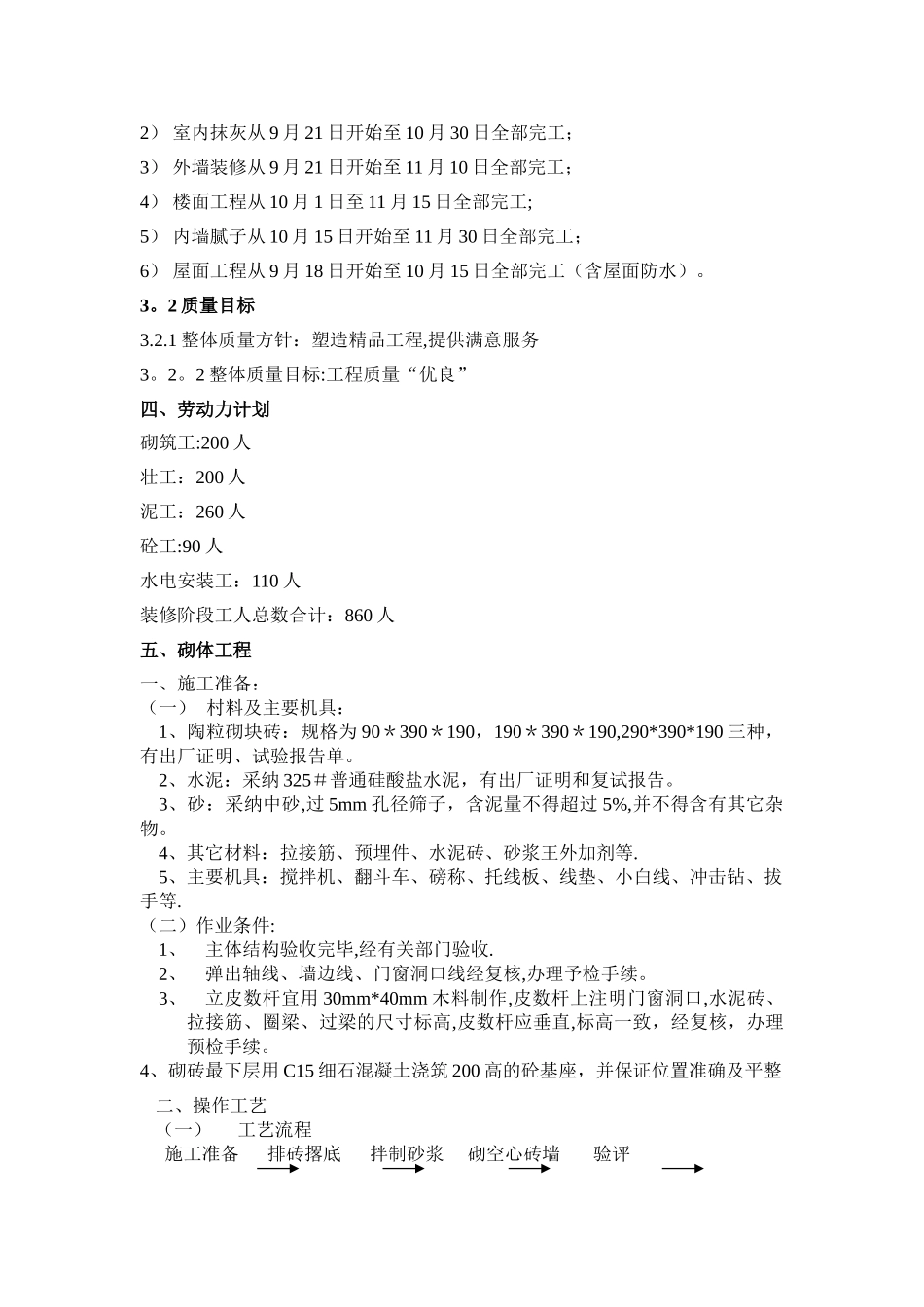

2 各装修阶段计划工期控制如下:1) 砌体工程从 9 月 11 日开始至 10 月 15 日完成;2) 室内抹灰从 9 月 21 日开始至 10 月 30 日全部完工;3) 外墙装修从 9 月 21 日开始至 11 月 10 日全部完工;4) 楼面工程从 10 月 1 日至 11 月 15 日全部完工;5) 内墙腻子从 10 月 15 日开始至 11 月 30 日全部完工;6) 屋面工程从 9 月 18 日开始至 10 月 15 日全部完工(含屋面防水)
2 质量目标3
1 整体质量方针:塑造精品工程,提供满意服务3

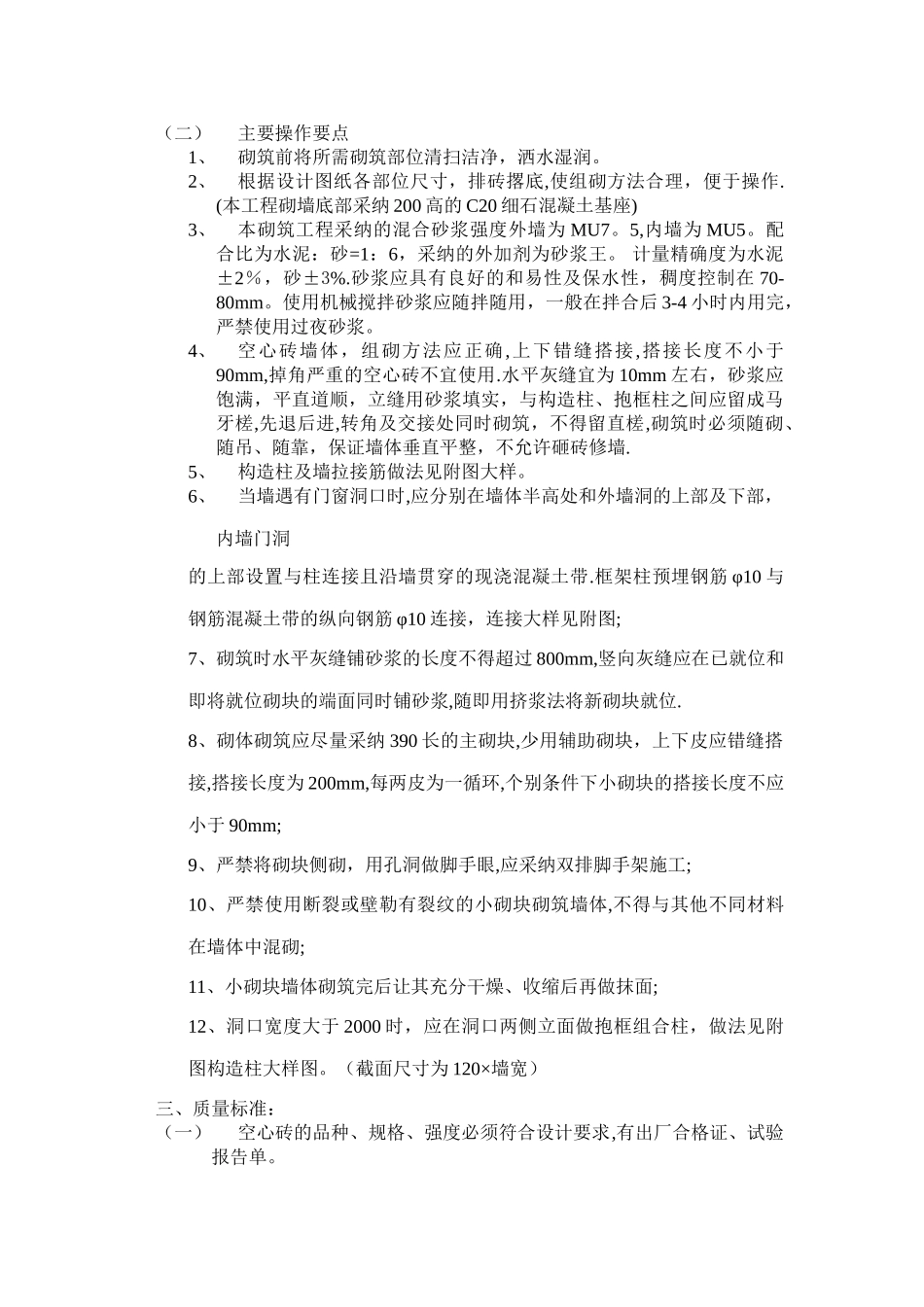

2 整体质量目标:工程质量“优良”四、劳动力计划砌筑工:200 人壮工:200 人泥工:260 人砼工:90 人水电安装工:110 人装修阶段工人总数合计:860 人
