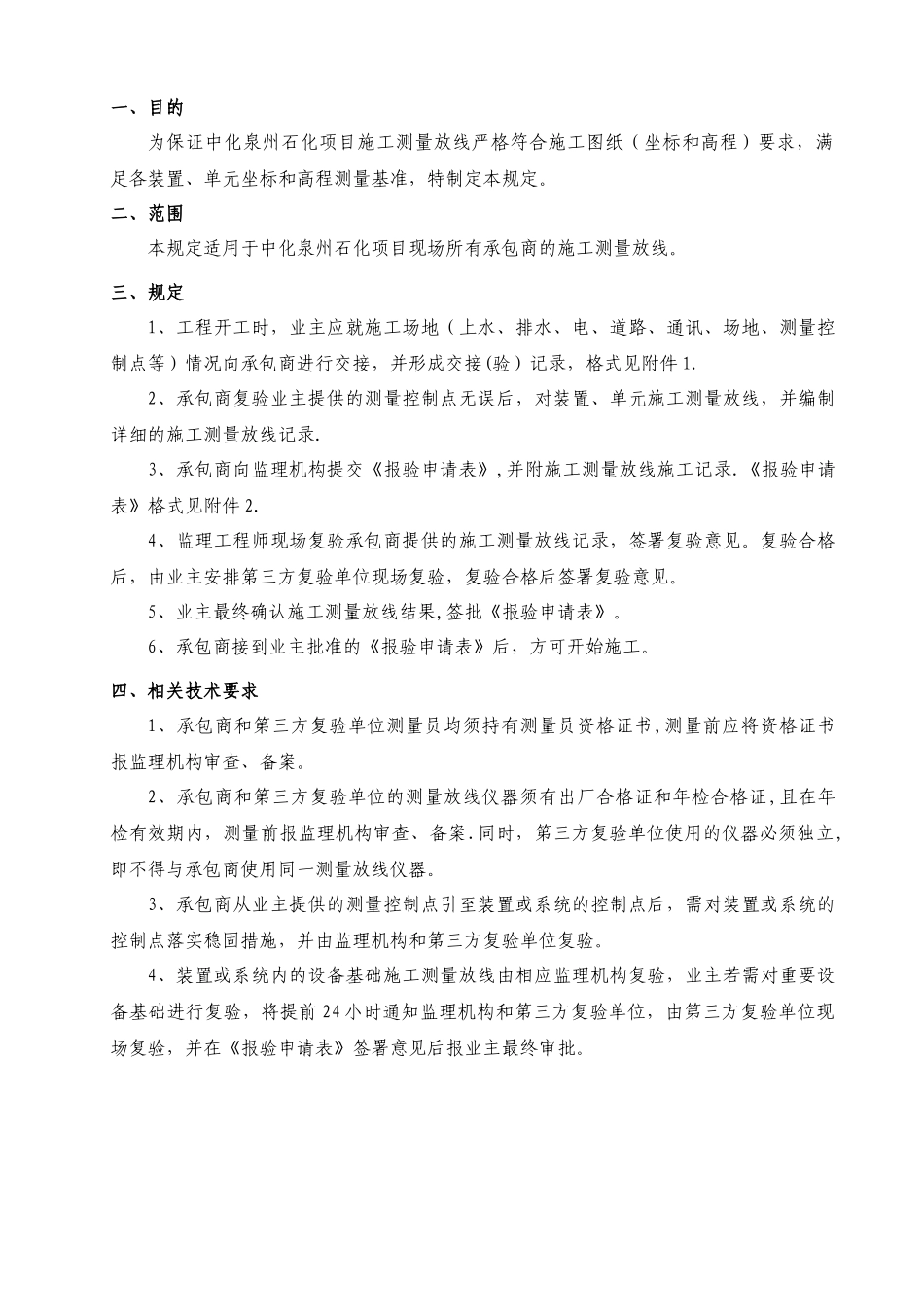

一、目的 为保证中化泉州石化项目施工测量放线严格符合施工图纸(坐标和高程)要求,满足各装置、单元坐标和高程测量基准,特制定本规定
二、范围本规定适用于中化泉州石化项目现场所有承包商的施工测量放线
三、规定1、工程开工时,业主应就施工场地(上水、排水、电、道路、通讯、场地、测量控制点等)情况向承包商进行交接,并形成交接(验)记录,格式见附件 1
2、承包商复验业主提供的测量控制点无误后,对装置、单元施工测量放线,并编制详细的施工测量放线记录
3、承包商向监理机构提交《报验申请表》,并附施工测量放线施工记录
《报验申请表》格式见附件 2
4、监理工程师现场复验承包商提供的施工测量放线记录,签署复验意见
复验合格后,由业主安排第三方复验单位现场复验,复验合格后签署复验意见
5、业主最终确认施工测量放线结果,签批《报验申请表》
6、承包商接到业主批准的《报验申请表》后,方可开始施工
四、相关技术要求1、承包商和第三方复验单位测量员均须持有测量员资格证书,测量前应将资格证书报监理机构审查、备案
2、承包商和第三方复验单位的测量放线仪器须有出厂合格证和年检合格证,且在年检有效期内,测量前报监理机构审查、备案
同时,第三方复验单位使用的仪器必须独立,即不得与承包商使用同一测量放线仪器
3、承包商从业主提供的测量控制点引至装置或系统的控制点后,需对装置或系统的控制点落实稳固措施,并由监理机构和第三方复验单位复验
4、装置或系统内的设备基础施工测量放线由相应监理机构复验,业主若需对重要设备基础进行复验,将提前 24 小时通知监理机构和第三方复验单位,由第三方复验单位现场复验,并在《报验申请表》签署意见后报业主最终审批
五、附件附件 1 中化泉州石化项目施工场地测量基准控制点、高程、工程地质及地下工程交接(验)记录附件 2 中化泉州石化项目施工场地测量报验申请表附件 1单项(单元)工程:中化泉
