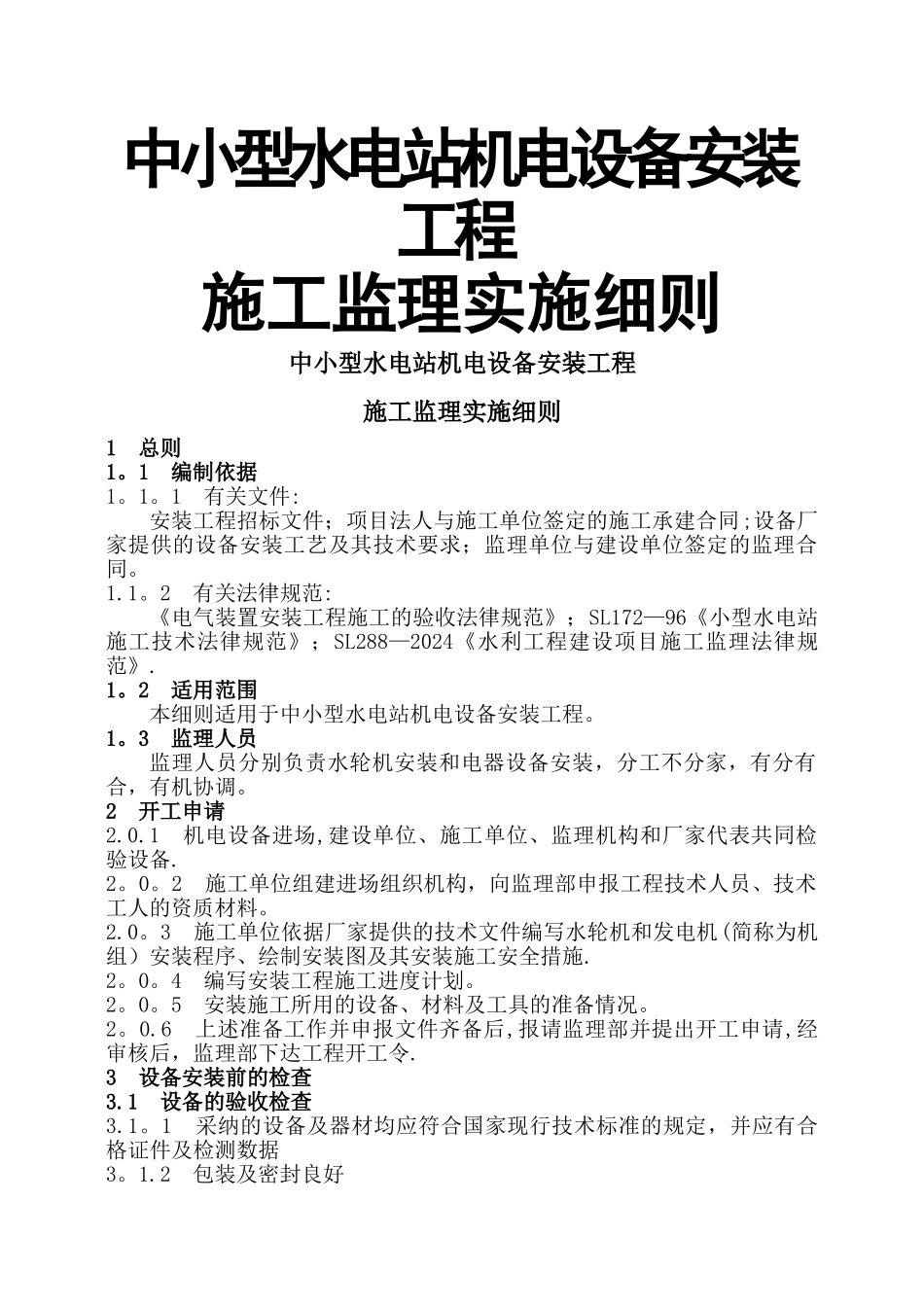

中小型水电站机电设备安装工程施工监理实施细则中小型水电站机电设备安装工程施工监理实施细则1 总则1
1 编制依据1
1 有关文件:安装工程招标文件;项目法人与施工单位签定的施工承建合同;设备厂家提供的设备安装工艺及其技术要求;监理单位与建设单位签定的监理合同
2 有关法律规范:《电气装置安装工程施工的验收法律规范》;SL172—96《小型水电站施工技术法律规范》;SL288—2024《水利工程建设项目施工监理法律规范》
2 适用范围本细则适用于中小型水电站机电设备安装工程
3 监理人员监理人员分别负责水轮机安装和电器设备安装,分工不分家,有分有合,有机协调
2 开工申请2
1 机电设备进场,建设单位、施工单位、监理机构和厂家代表共同检验设备
2 施工单位组建进场组织机构,向监理部申报工程技术人员、技术工人的资质材料
3 施工单位依据厂家提供的技术文件编写水轮机和发电机(简称为机组)安装程序、绘制安装图及其安装施工安全措施
4 编写安装工程施工进度计划
5 安装施工所用的设备、材料及工具的准备情况
6 上述准备工作并申报文件齐备后,报请监理部并提出开工申请,经审核后,监理部下达工程开工令
3 设备安装前的检查3
1 设备的验收检查3
1 采纳的设备及器材均应符合国家现行技术标准的规定,并应有合格证件及检测数据3
2 包装及密封良好3
3 开箱检查清点,规格应符合设计要求,附件、备件应齐全
4 产品的技术文件应齐全
5 按法律规范要求作外规检查
2 建筑物或构筑物的检查3
1 混凝土基础及构架应达到设备安装的强度3
2 预埋件及预留孔应符合设计,预埋件应牢固
3 有足够的安装施工用场地,清理洁净,道路或通道要通畅

4 主机组安装过程质量控制4

1 立式反击式水轮机安装
