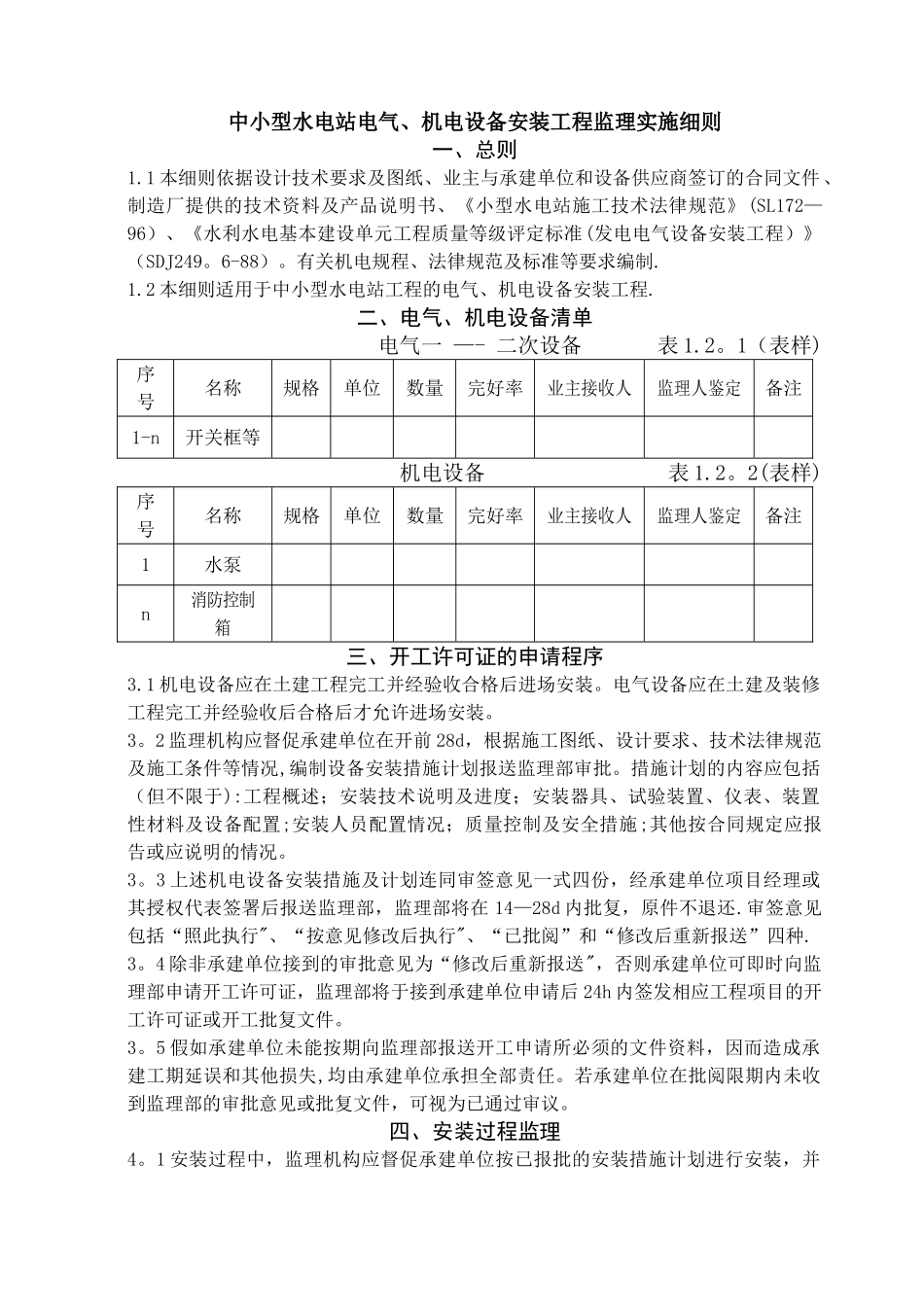

中小型水电站电气、机电设备安装工程监理实施细则一、总则1
1 本细则依据设计技术要求及图纸、业主与承建单位和设备供应商签订的合同文件、制造厂提供的技术资料及产品说明书、《小型水电站施工技术法律规范》(SL172—96)、《水利水电基本建设单元工程质量等级评定标准(发电电气设备安装工程)》(SDJ249
有关机电规程、法律规范及标准等要求编制
2 本细则适用于中小型水电站工程的电气、机电设备安装工程
二、电气、机电设备清单 电气一 —- 二次设备 表 1
1(表样)序号名称规格单位数量完好率业主接收人监理人鉴定备注1-n开关框等机电设备 表 1
2(表样)序号名称规格单位数量完好率业主接收人监理人鉴定备注1水泵n消防控制箱三、开工许可证的申请程序3
1 机电设备应在土建工程完工并经验收合格后进场安装
电气设备应在土建及装修工程完工并经验收后合格后才允许进场安装
2 监理机构应督促承建单位在开前 28d,根据施工图纸、设计要求、技术法律规范及施工条件等情况,编制设备安装措施计划报送监理部审批
措施计划的内容应包括(但不限于):工程概述;安装技术说明及进度;安装器具、试验装置、仪表、装置性材料及设备配置;安装人员配置情况;质量控制及安全措施;其他按合同规定应报告或应说明的情况
3 上述机电设备安装措施及计划连同审签意见一式四份,经承建单位项目经理或其授权代表签署后报送监理部,监理部将在 14—28d 内批复,原件不退还
审签意见包括“照此执行"、“按意见修改后执行"、“已批阅”和“修改后重新报送”四种
4 除非承建单位接到的审批意见为“修改后重新报送",否则承建单位可即时向监理部申请开工许可证,监理部将于接到承建单位申请后 24h 内签发相应工程项目的开工许可证或开工批复文件

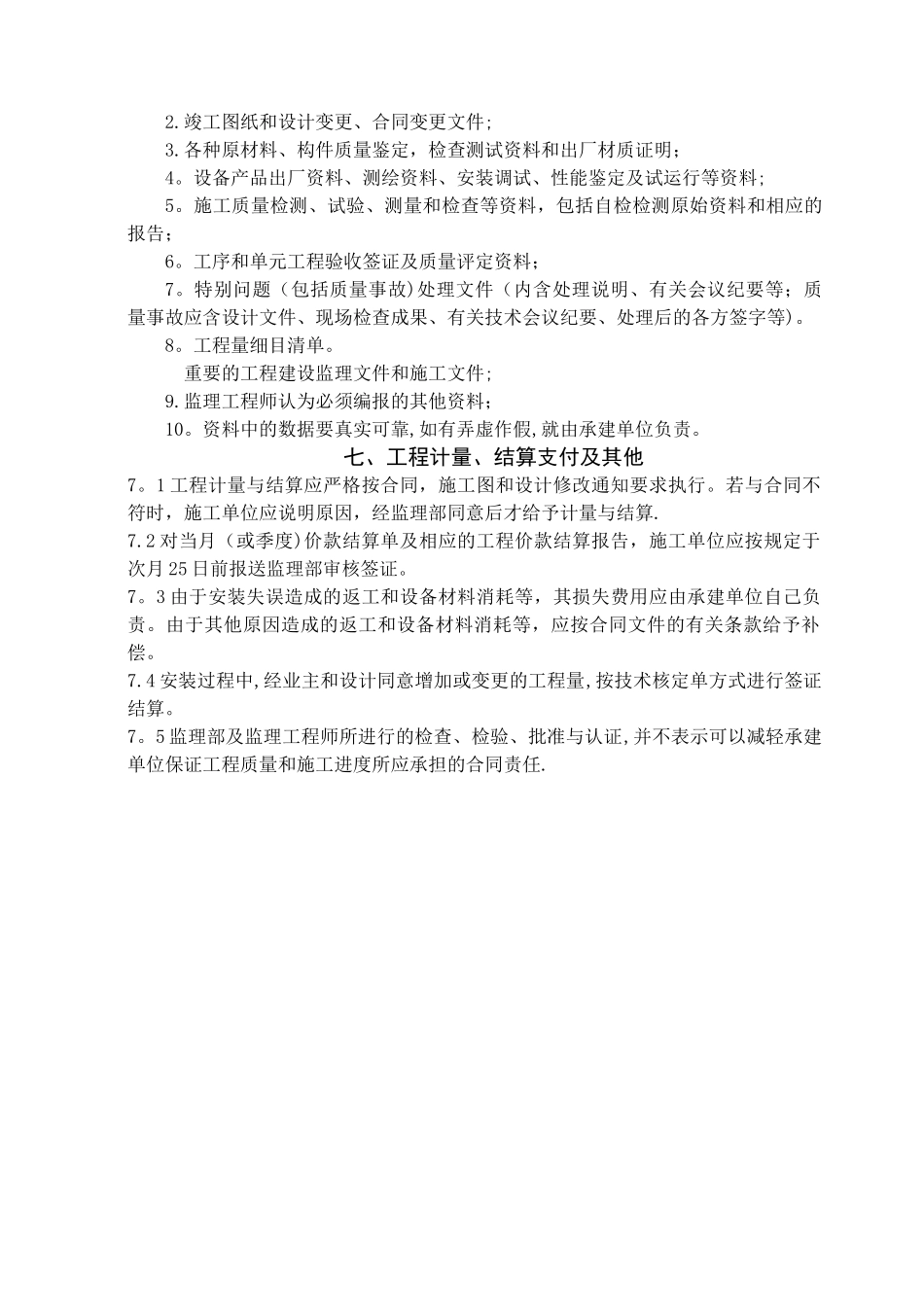

5 假如承建单位未能按期向监理部报送开工申请所必须的文件资料,因
