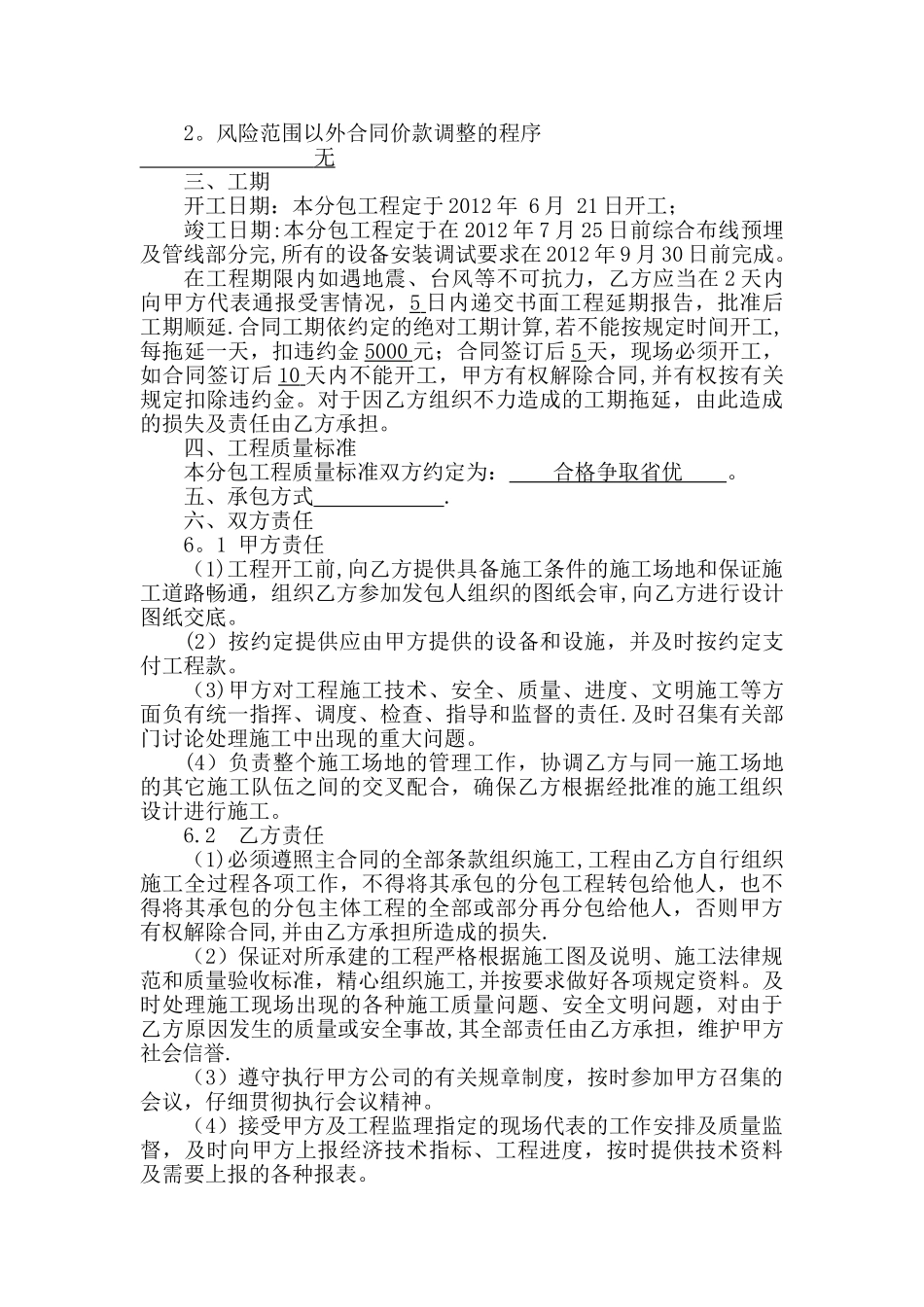

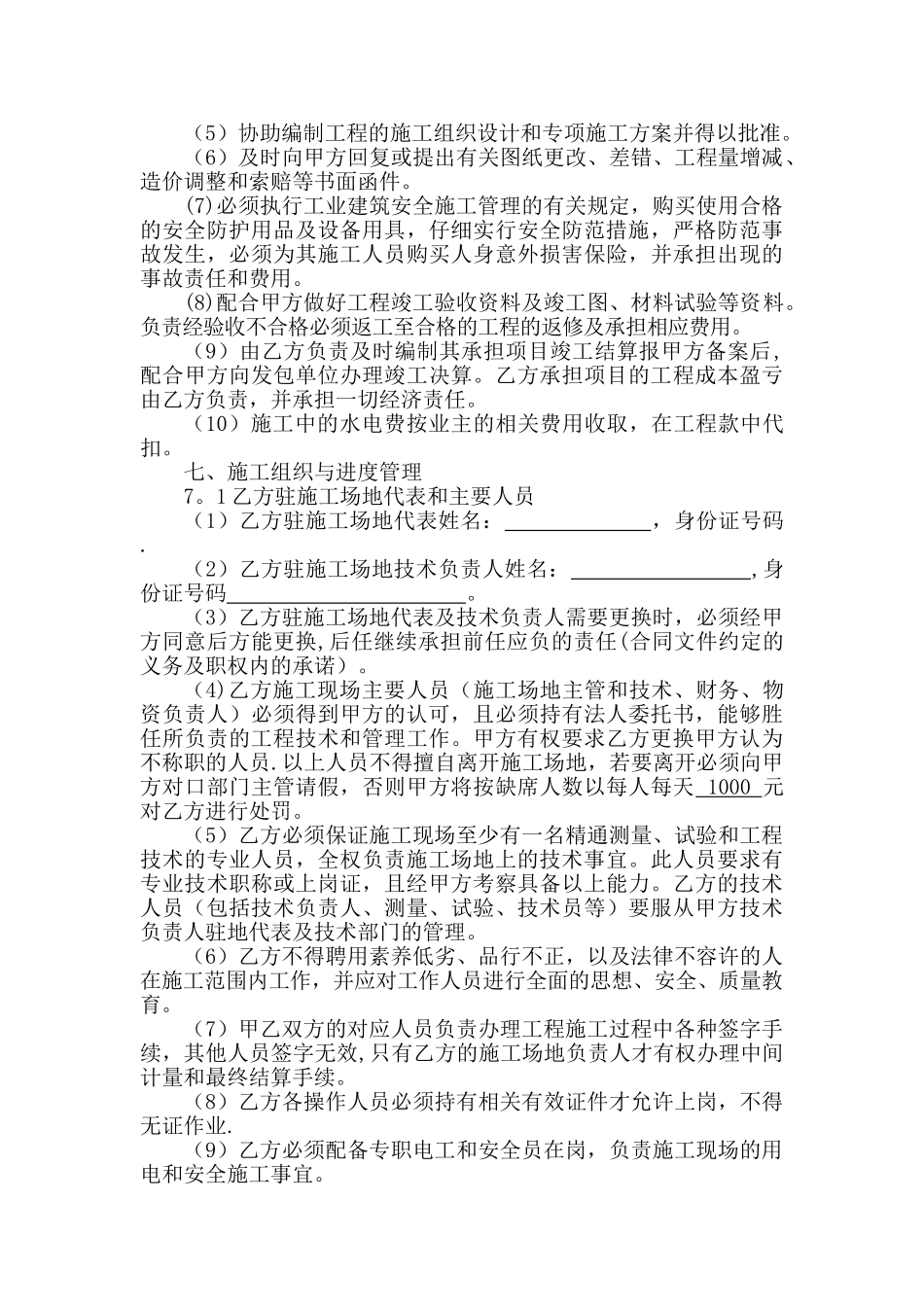

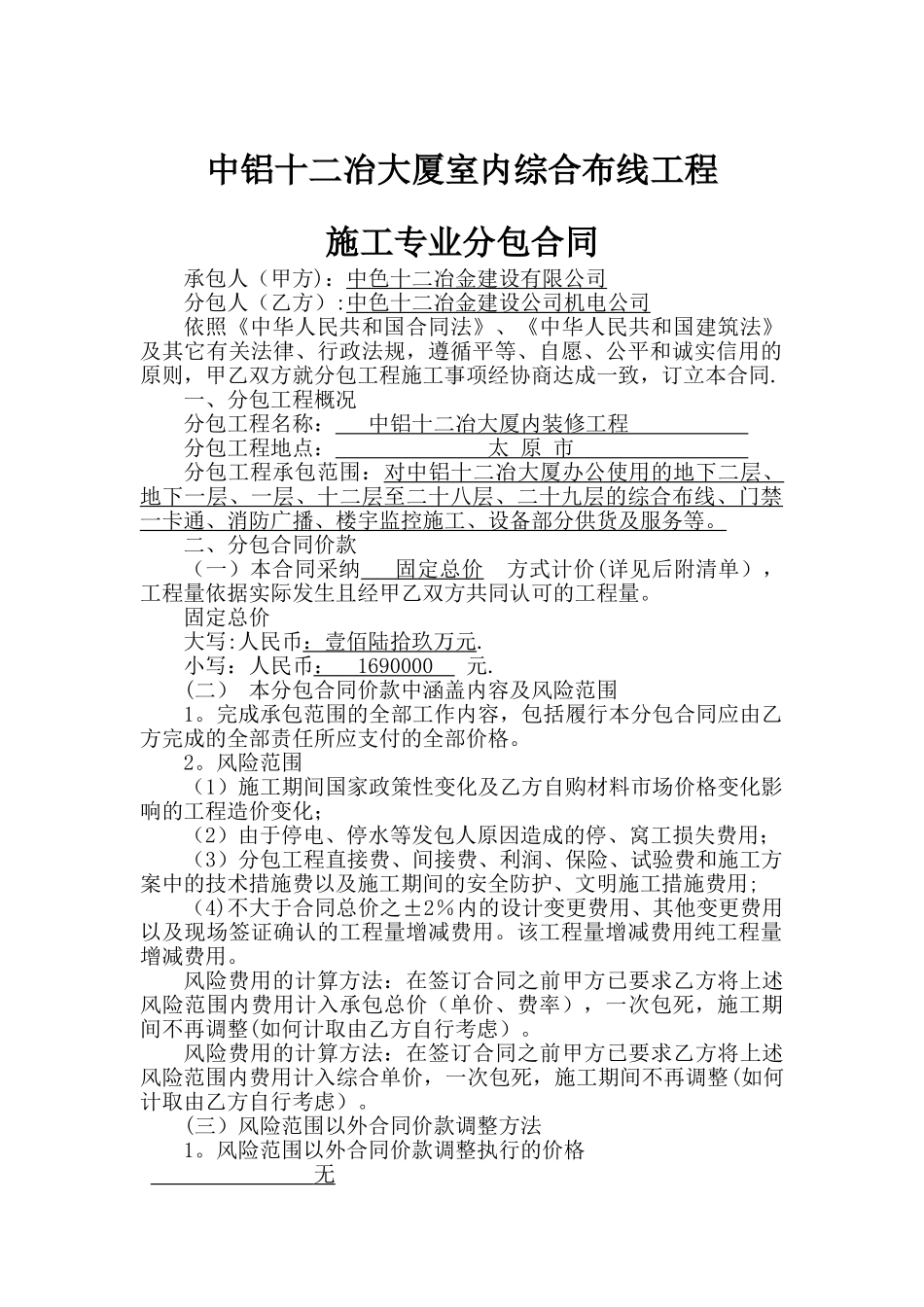

中铝十二冶大厦室内综合布线工程施工专业分包合同承包人(甲方):中色十二冶金建设有限公司分包人(乙方):中色十二冶金建设公司机电公司依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,甲乙双方就分包工程施工事项经协商达成一致,订立本合同.一、分包工程概况分包工程名称: 中铝十二冶大厦内装修工程 分包工程地点: 太 原 市 分包工程承包范围:对中铝十二冶大厦办公使用的地下二层、地下一层、一层、十二层至二十八层、二十九层的综合布线、门禁一卡通、消防广播、楼宇监控施工、设备部分供货及服务等。二、分包合同价款(一)本合同采纳 固定总价 方式计价(详见后附清单),工程量依据实际发生且经甲乙双方共同认可的工程量。固定总价大写:人民币:壹佰陆拾玖万元.小写:人民币: 1690000 元.(二) 本分包合同价款中涵盖内容及风险范围1。完成承包范围的全部工作内容,包括履行本分包合同应由乙方完成的全部责任所应支付的全部价格。2。风险范围(1)施工期间国家政策性变化及乙方自购材料市场价格变化影响的工程造价变化;(2)由于停电、停水等发包人原因造成的停、窝工损失费用;(3)分包工程直接费、间接费、利润、保险、试验费和施工方案中的技术措施费以及施工期间的安全防护、文明施工措施费用;(4)不大于合同总价之±2%内的设计变更费用、其他变更费用以及现场签证确认的工程量增减费用。该工程量增减费用纯工程量增减费用。风险费用的计算方法:在签订合同之前甲方已要求乙方将上述风险范围内费用计入承包总价(单价、费率),一次包死,施工期间不再调整(如何计取由乙方自行考虑)。风险费用的计算方法:在签订合同之前甲方已要求乙方将上述风险范围内费用计入综合单价,一次包死,施工期间不再调整(如何计取由乙方自行考虑)。(三)风险范围以外合同价款调整方法1。风险范围以外合同价款调整执行的价格 无 2。风险范围以外合同价款调整的程序 无 三、工期开工日期:本分包工程定于 2012 年 6 月 21 日开工;竣工日期:本分包工程定于在 2012 年 7 月 25 日前综合布线预埋及管线部分完,所有的设备安装调试要求在 2012 年 9 月 30 日前完成。在工程期限内如遇地震、台风等不可抗力,乙方应当在 2 天内向甲方代表通报受害情况,5 日内递交书面工程延期报告,批准后工期顺延.合同工期依约定的绝对工期计算,若不能按...
