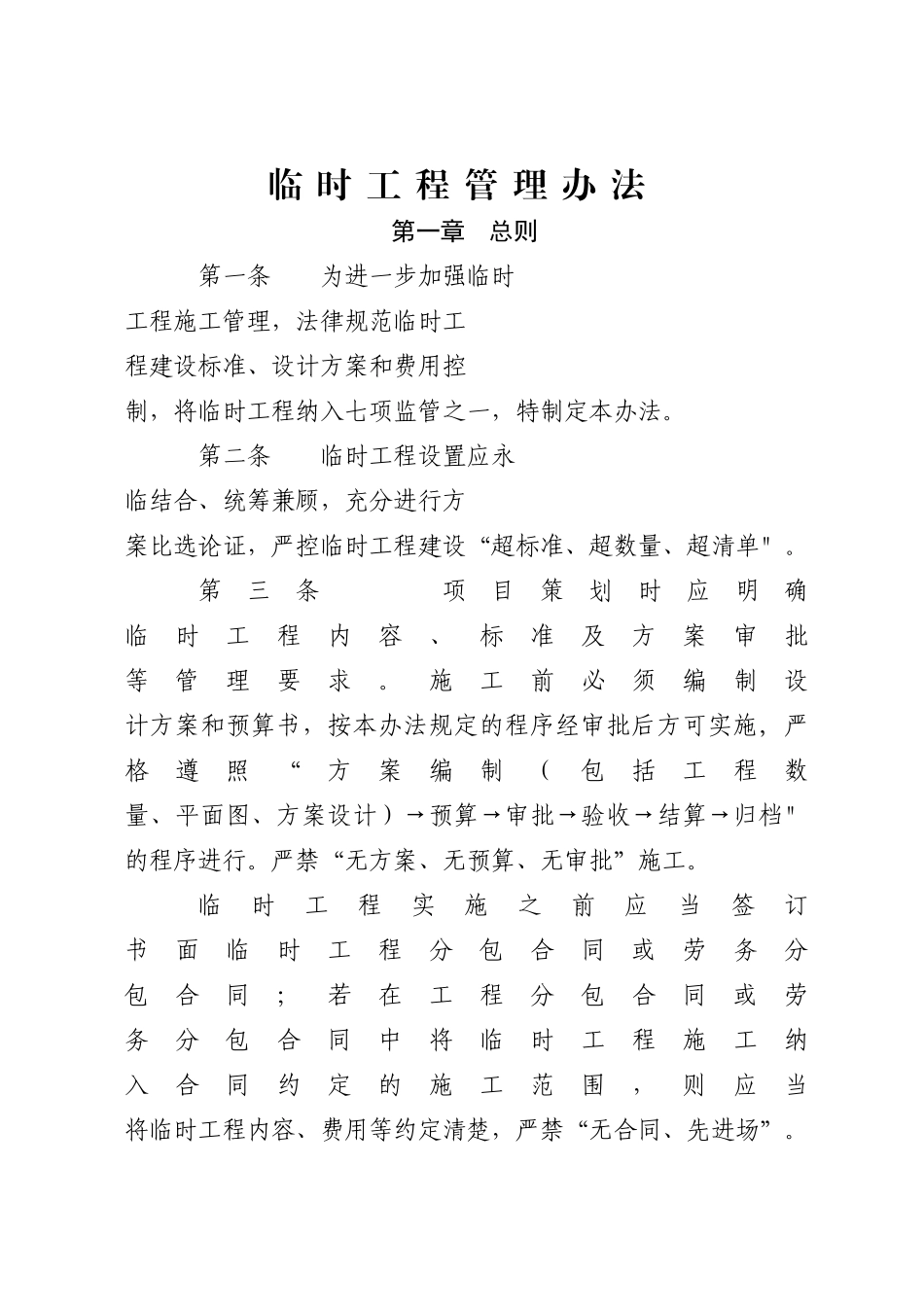

临 时 工 程 管 理 办 法第一章 总则第一条 为进一步加强临时工程施工管理,法律规范临时工程建设标准、设计方案和费用控制,将临时工程纳入七项监管之一,特制定本办法
第二条 临时工程设置应永临结合、统筹兼顾,充分进行方案比选论证,严控临时工程建设“超标准、超数量、超清单"
第三条 项目策划时应明确临时工程内容、标准及方案审批等管理要求
施工前必须编制设计方案和预算书,按本办法规定的程序经审批后方可实施, 严格遵照“方案编制(包括工程数量、平面图、方案设计)→预算→审批→验收→结算→归档"的程序进行
严禁“无方案、无预算、无审批”施工
临时工程实施之前应当签订书面临时工程分包合同或劳务分包合同;若在工程分包合同或劳务分包合同中将临时工程施工纳入合同约定的施工范围,则应当将临时工程内容、费用等约定清楚,严禁“无合同、先进场”

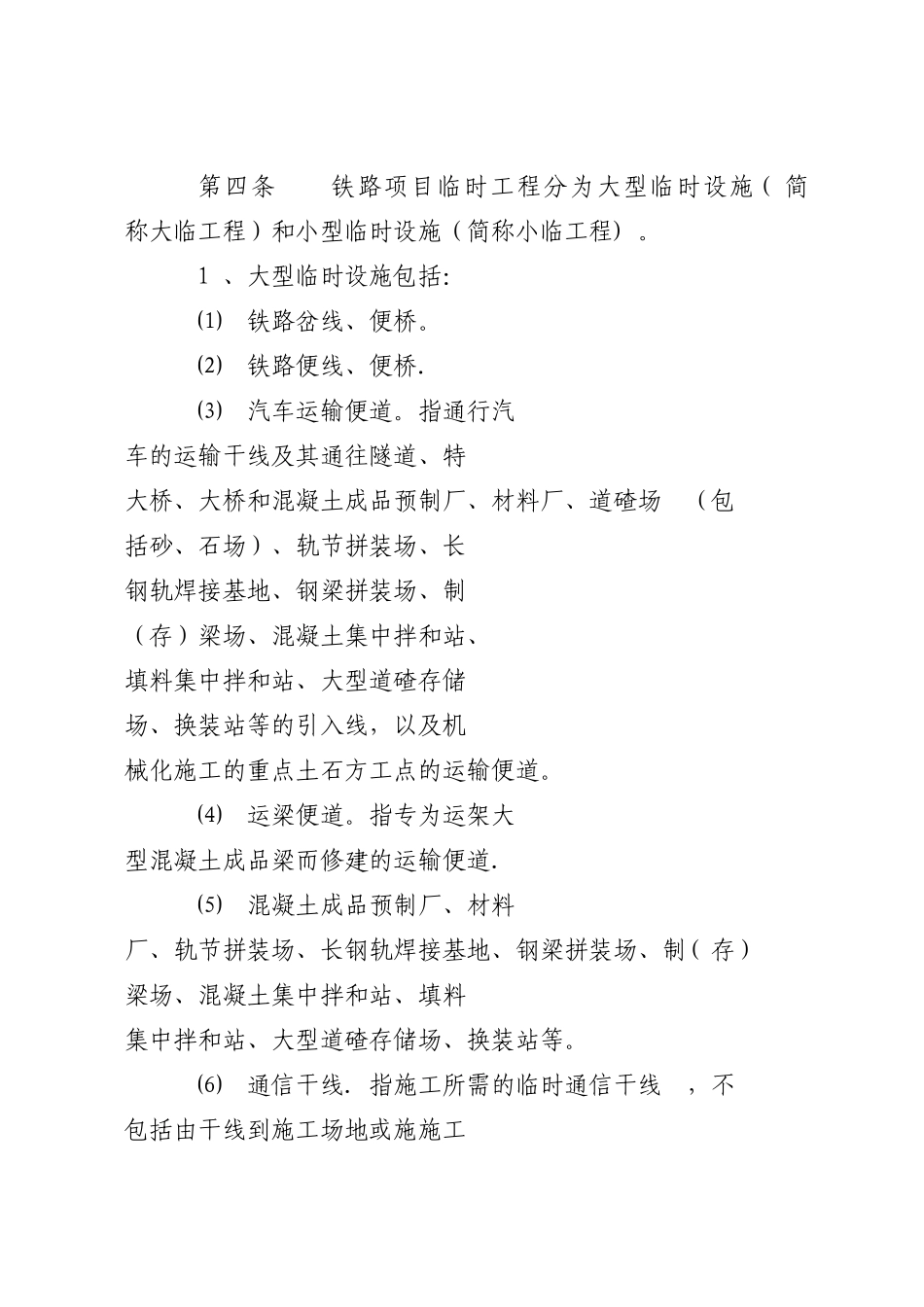

第四条 铁路项目临时工程分为大型临时设施( 简称大临工程)和小型临时设施(简称小临工程)
1 、大型临时设施包括:⑴铁路岔线、便桥
⑵铁路便线、便桥
⑶ 汽车运输便道
指通行汽车的运输干线及其通往隧道、特大桥、大桥和混凝土成品预制厂、材料厂、道碴场 (包括砂、石场)、轨节拼装场、长钢轨焊接基地、钢梁拼装场、制(存)梁场、混凝土集中拌和站、填料集中拌和站、大型道碴存储场、换装站等的引入线,以及机械化施工的重点土石方工点的运输便道
指专为运架大型混凝土成品梁而修建的运输便道
⑸混凝土成品预制厂、材料厂、轨节拼装场、长钢轨焊接基地、钢梁拼装场、制( 存)梁场、混凝土集中拌和站、填料集中拌和站、大型道碴存储场、换装站等
指施工所需的临时通信干线 ,不包括由干线到施工场地或施施工场地段沿线各处、段、队所在地的引入线、场内配线和地区通信线路
当采纳无线通信时, 其费用应控制在有线通信临时工程的费用水平内
⑺集中发电站、变电站(包括升压站
