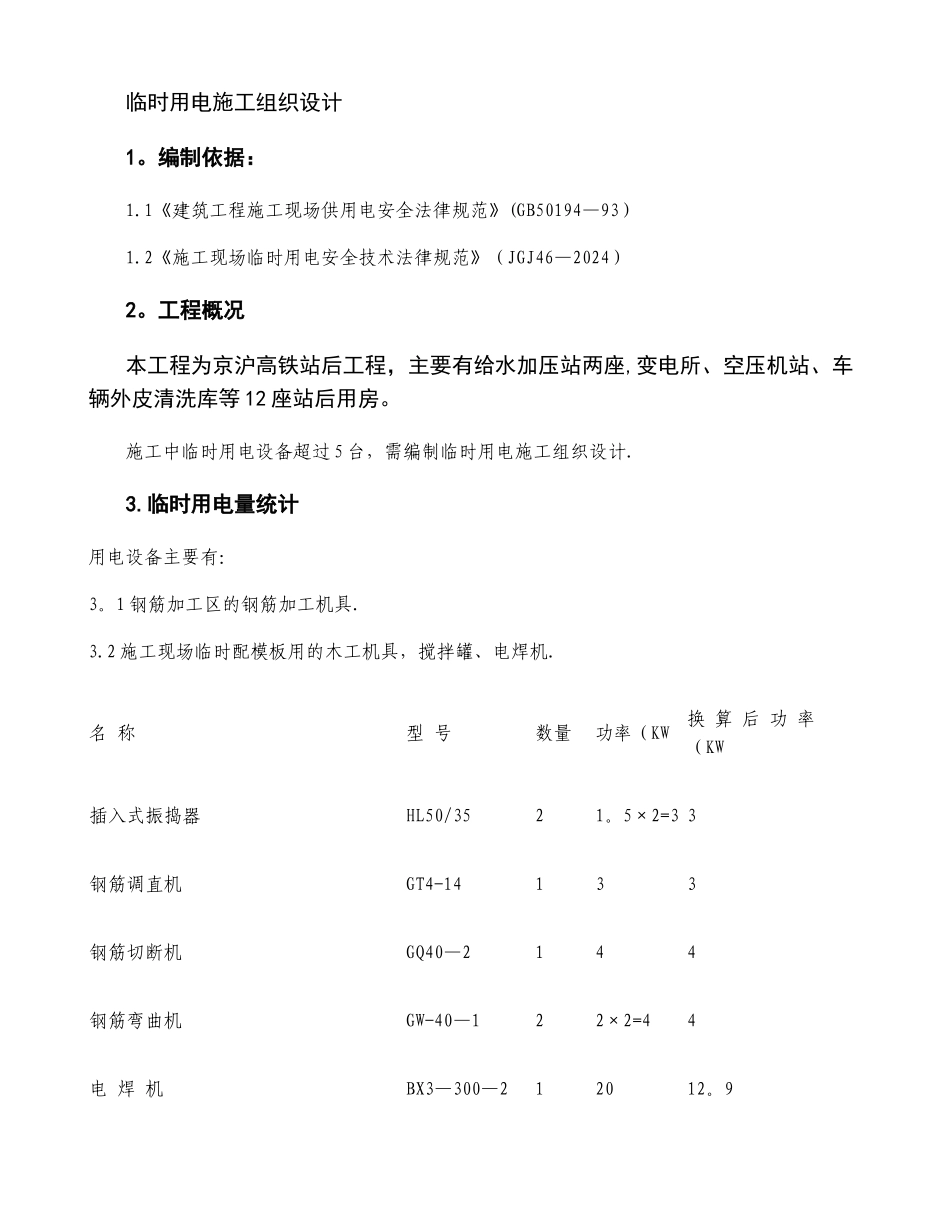

临时用电施工组织设计1
编制依据:1
1《建筑工程施工现场供用电安全法律规范》(GB50194—93)1
2《施工现场临时用电安全技术法律规范》(JGJ46—2024)2
工程概况本工程为京沪高铁站后工程,主要有给水加压站两座,变电所、空压机站、车辆外皮清洗库等 12 座站后用房
施工中临时用电设备超过 5 台,需编制临时用电施工组织设计
临时用电量统计用电设备主要有:3
1 钢筋加工区的钢筋加工机具
2 施工现场临时配模板用的木工机具,搅拌罐、电焊机
名 称型 号数量功率(KW换 算 后 功 率(KW插入式振捣器HL50/3521

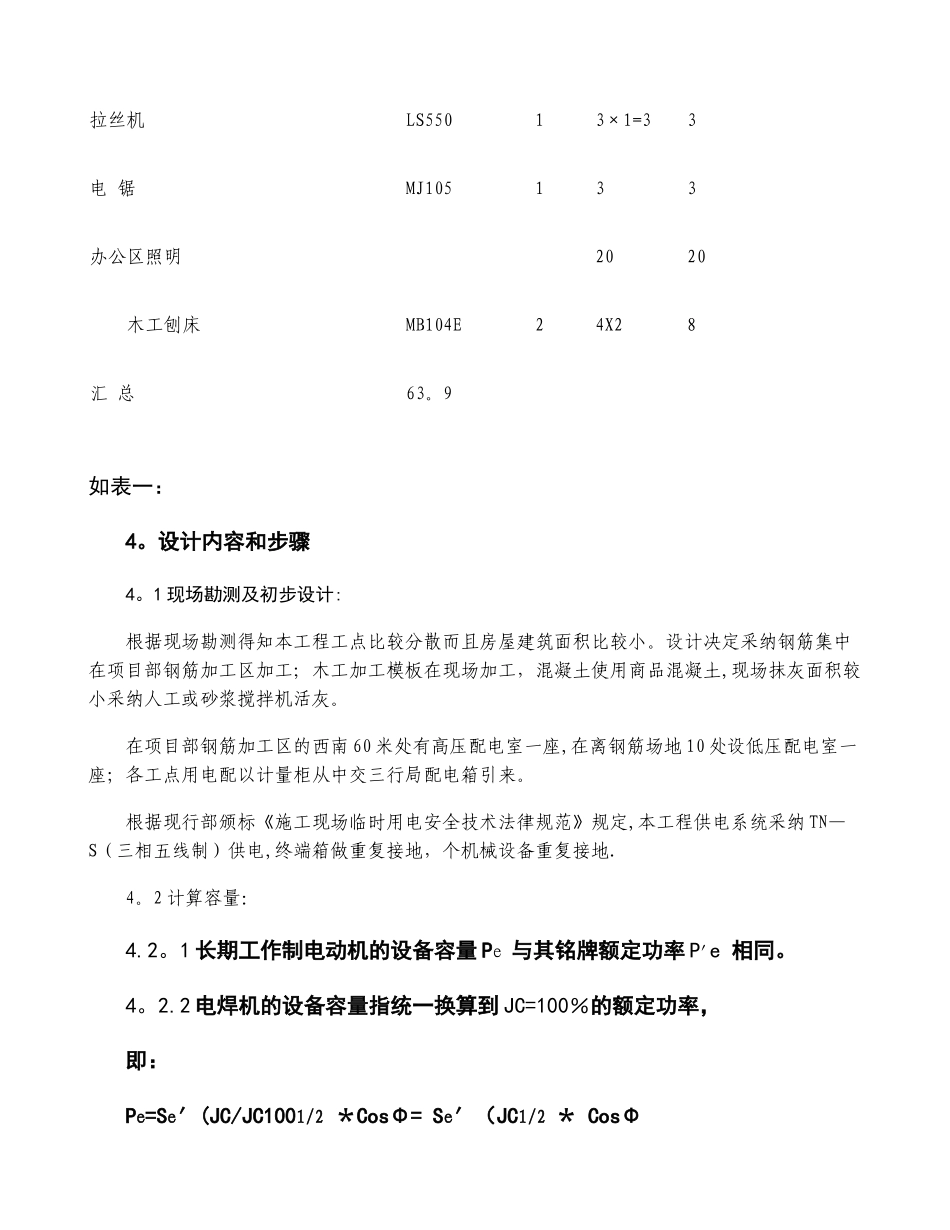

5×2=3 3钢筋调直机GT4-14133钢筋切断机GQ40—2144钢筋弯曲机GW-40—122×2=44电 焊 机BX3—300—212012
9拉丝机LS55013×1=33电 锯MJ105133办公区照明2020木工刨床MB104E24X28汇 总63
9如表一:4
设计内容和步骤4
1 现场勘测及初步设计:根据现场勘测得知本工程工点比较分散而且房屋建筑面积比较小
设计决定采纳钢筋集中在项目部钢筋加工区加工;木工加工模板在现场加工,混凝土使用商品混凝土,现场抹灰面积较小采纳人工或砂浆搅拌机活灰
在项目部钢筋加工区的西南 60 米处有高压配电室一座,在离钢筋场地 10 处设低压配电室一座;各工点用电配以计量柜从中交三行局配电箱引来
根据现行部颁标《施工现场临时用电安全技术法律规范》规定,本工程供电系统采纳 TN—S(三相五线制)供电,终端箱做重复接地,个机械设备重复接地
2 计算容量:4

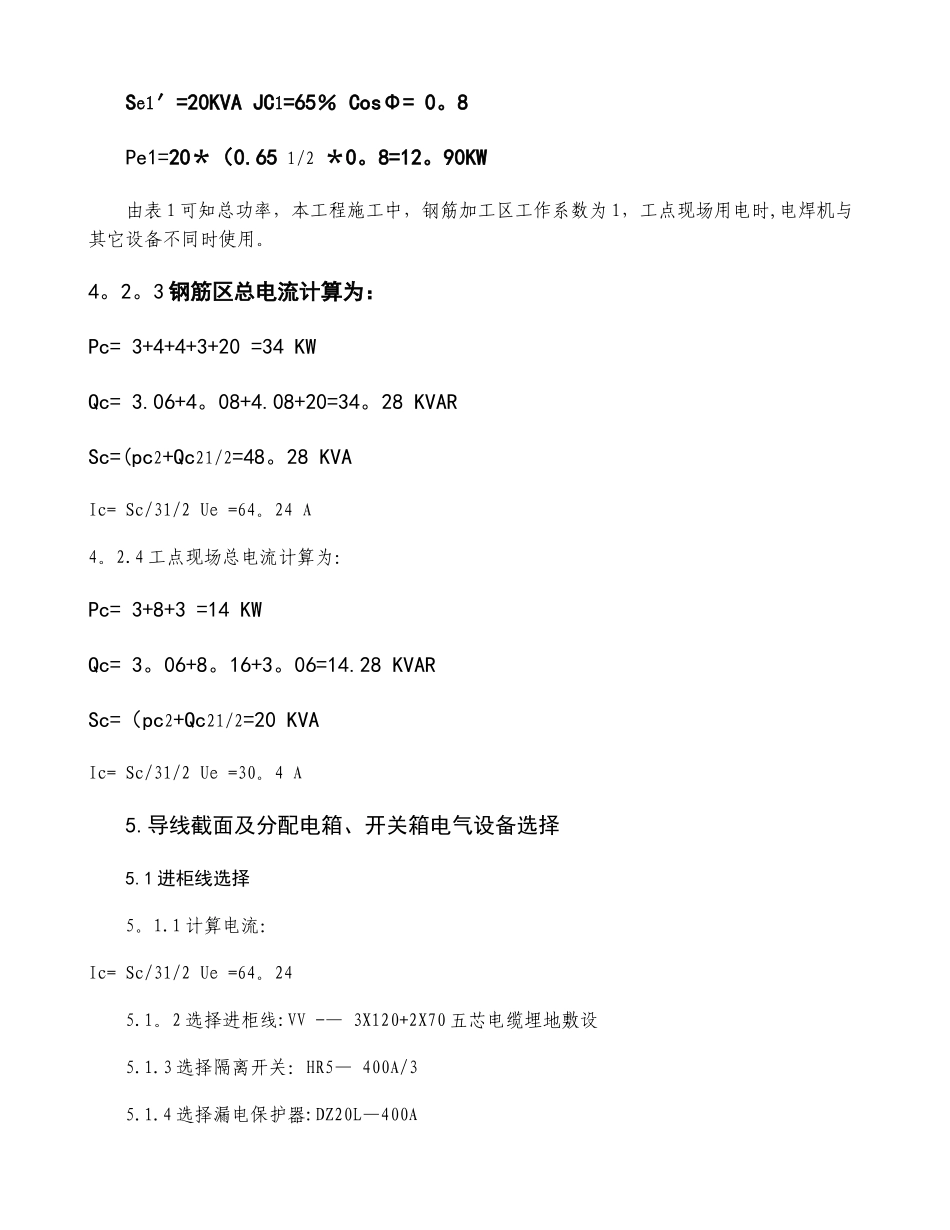

1 长期工作制电动机的设备容量 Pe 与其铭牌额定功率 P'e 相同
2 电焊机的设备容量指统一换算到 JC=100%的额定功率,即:Pe=Se′(JC/JC1001/2 *CosΦ= Se′(JC1/2 * Cos
