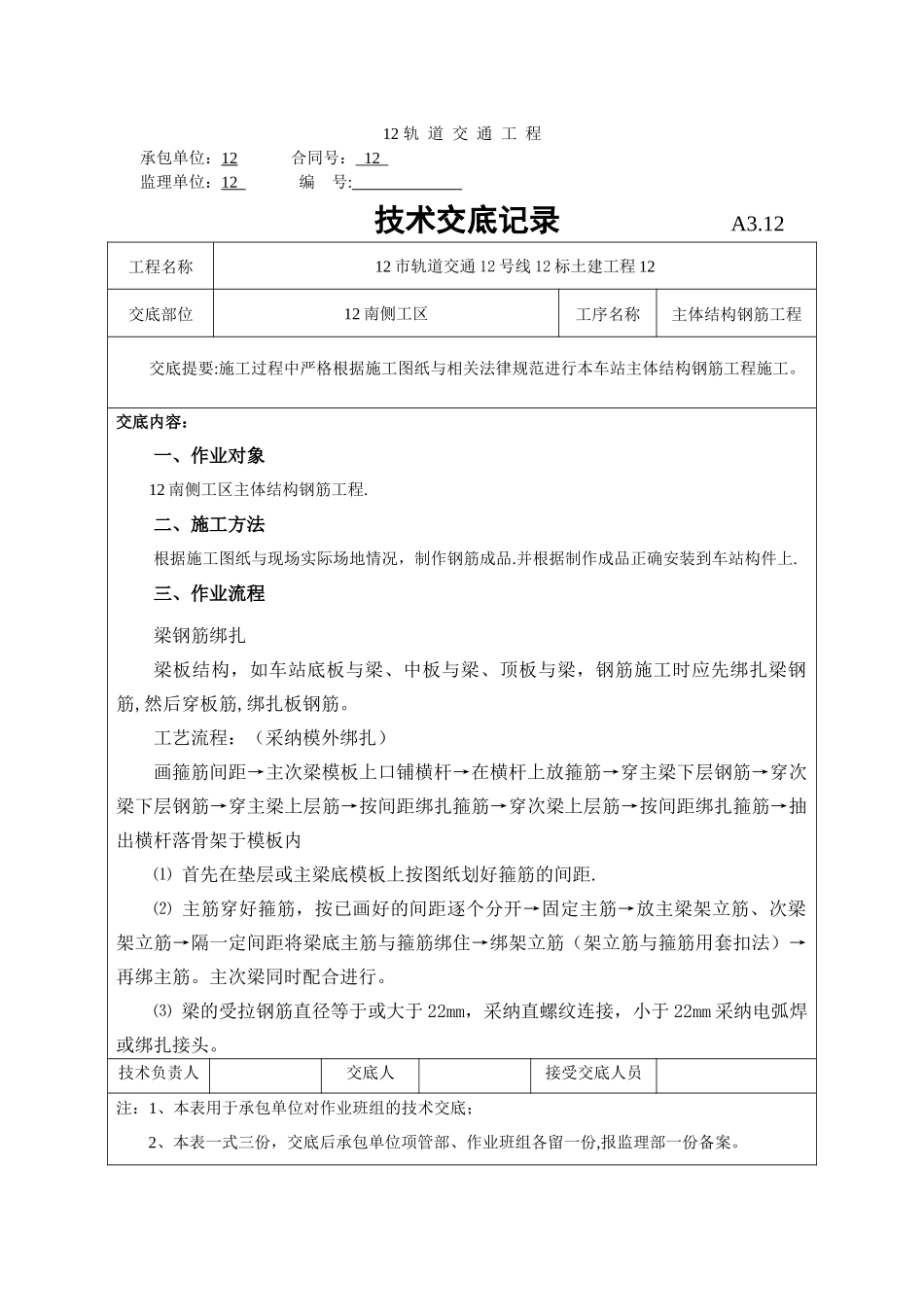

12 轨 道 交 通 工 程承包单位:12 合同号: 12 监理单位:12 编 号: 技术交底记录 A3
12工程名称12 市轨道交通 12 号线 12 标土建工程 12交底部位12 南侧工区工序名称主体结构钢筋工程交底提要:施工过程中严格根据施工图纸与相关法律规范进行本车站主体结构钢筋工程施工
交底内容:一、作业对象12 南侧工区主体结构钢筋工程
二、施工方法根据施工图纸与现场实际场地情况,制作钢筋成品
并根据制作成品正确安装到车站构件上
三、作业流程梁钢筋绑扎梁板结构,如车站底板与梁、中板与梁、顶板与梁,钢筋施工时应先绑扎梁钢筋,然后穿板筋,绑扎板钢筋
工艺流程:(采纳模外绑扎)画箍筋间距→主次梁模板上口铺横杆→在横杆上放箍筋→穿主梁下层钢筋→穿次梁下层钢筋→穿主梁上层筋→按间距绑扎箍筋→穿次梁上层筋→按间距绑扎箍筋→抽出横杆落骨架于模板内⑴ 首先在垫层或主梁底模板上按图纸划好箍筋的间距
⑵ 主筋穿好箍筋,按已画好的间距逐个分开→固定主筋→放主梁架立筋、次梁架立筋→隔一定间距将梁底主筋与箍筋绑住→绑架立筋(架立筋与箍筋用套扣法)→再绑主筋
主次梁同时配合进行
⑶ 梁的受拉钢筋直径等于或大于 22mm,采纳直螺纹连接,小于 22mm 采纳电弧焊或绑扎接头
技术负责人交底人接受交底人员注:1、本表用于承包单位对作业班组的技术交底; 2、本表一式三份,交底后承包单位项管部、作业班组各留一份,报监理部一份备案

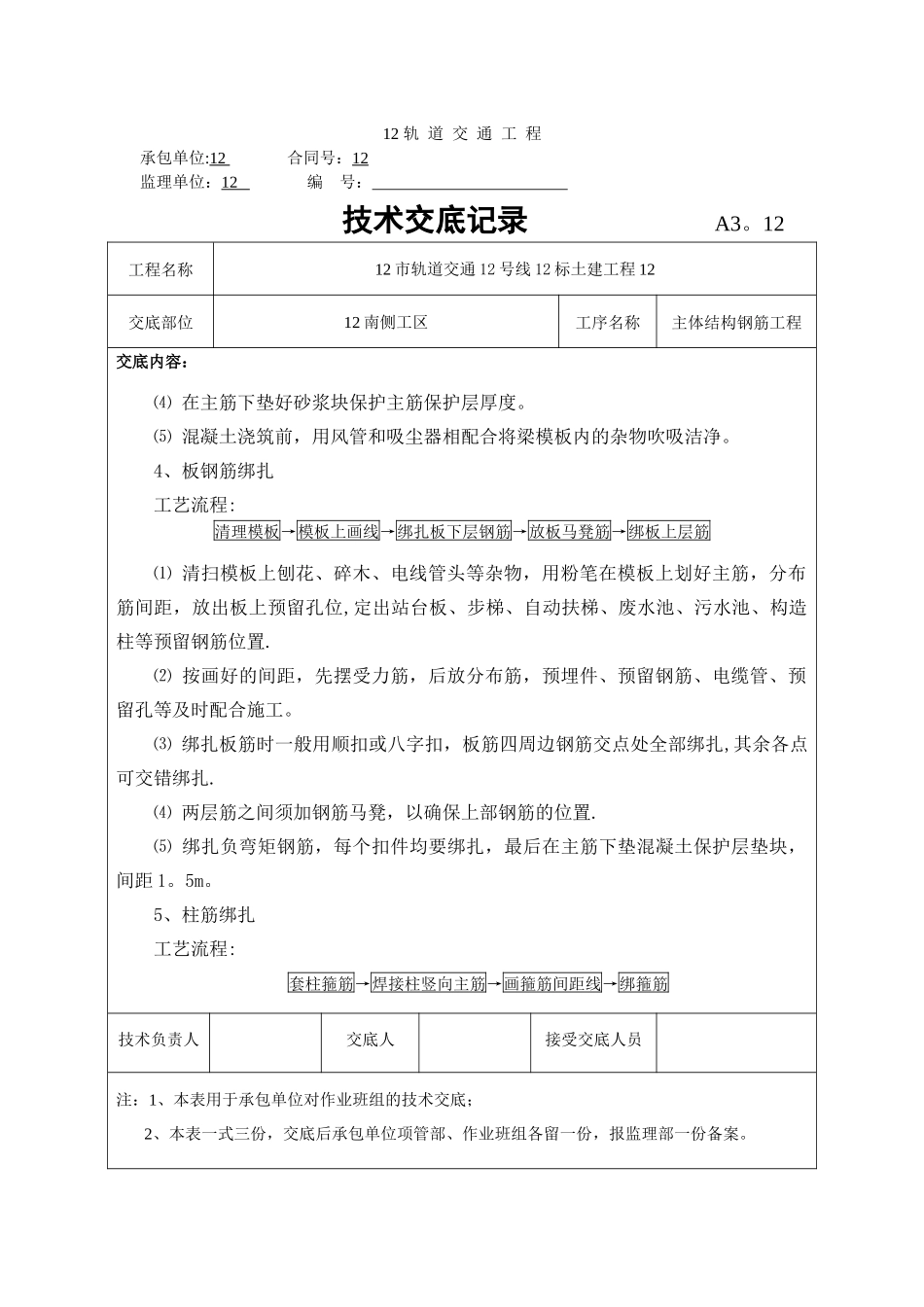

12 轨 道 交 通 工 程承包单位:12 合同号:12监理单位:12 编 号: 技术交底记录 A3
12工程名称12 市轨道交通 12 号线 12 标土建工程 12交底部位12 南侧工区工序名称主体结构钢筋工程交底内容:⑷ 在主筋下垫好砂浆块保护主筋保护层厚度
⑸ 混凝土浇筑前,用风管和吸尘器相配合将梁模板内的杂物吹吸洁净

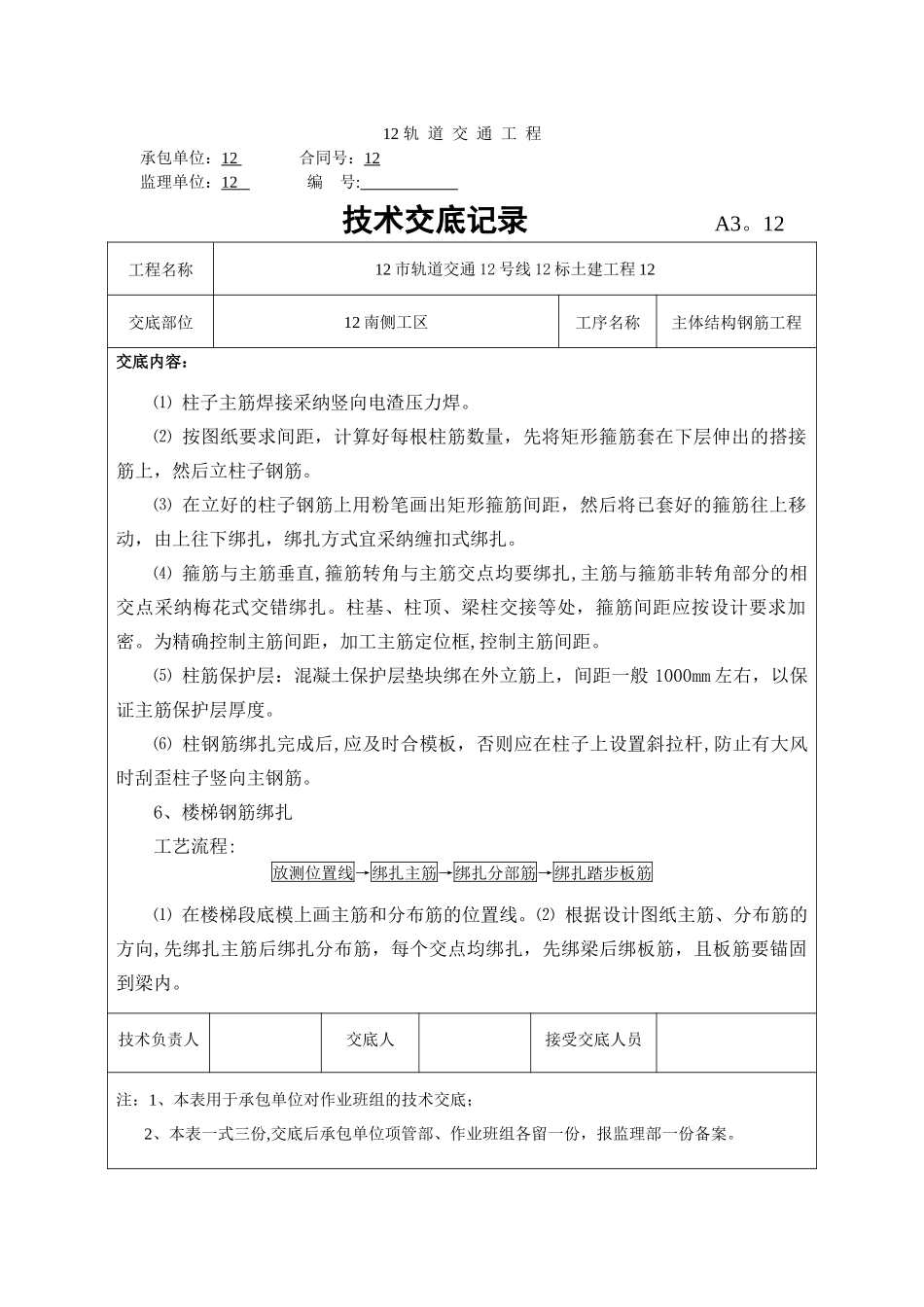

4、板钢筋绑扎工艺流程:清理模板→模板上画线→
