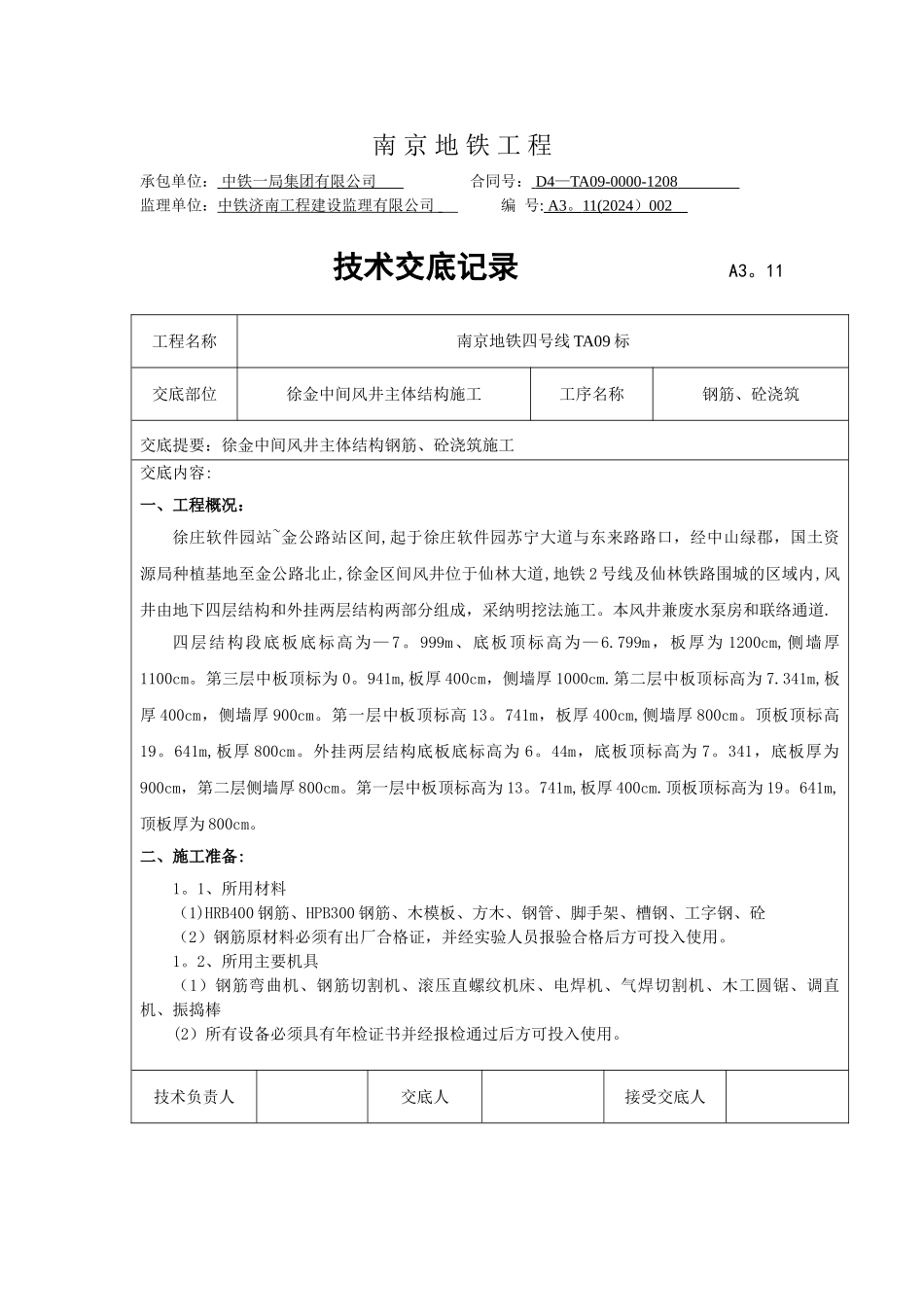

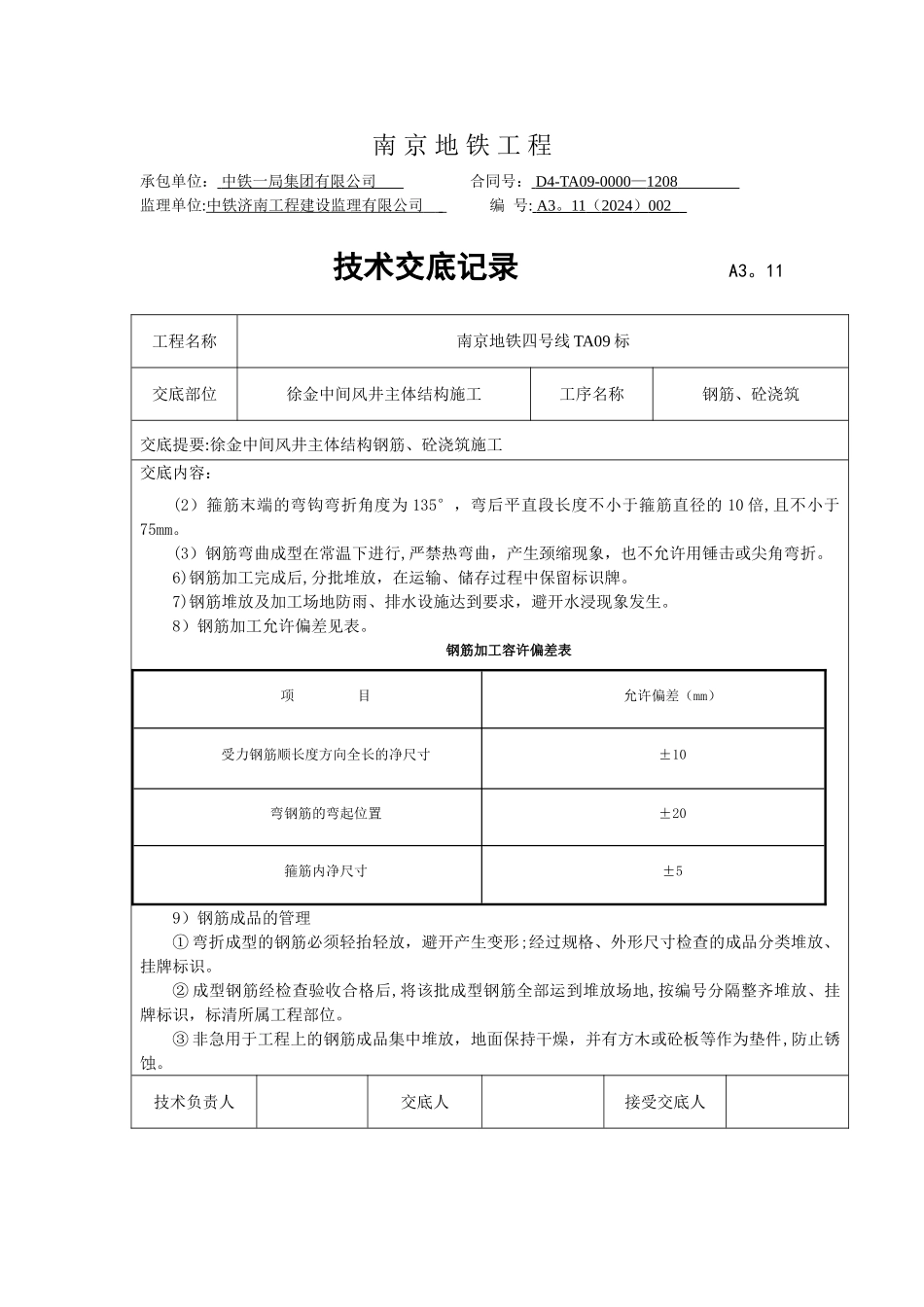

南 京 地 铁 工 程承包单位: 中铁一局集团有限公司 合同号: D4 — TA09-0000-1208 监理单位:中铁济南工程建设监理有限公司 编 号: A3
11(2024 ) 002 技术交底记录 A3
11工程名称南京地铁四号线 TA09 标交底部位徐金中间风井主体结构施工工序名称钢筋、砼浇筑交底提要:徐金中间风井主体结构钢筋、砼浇筑施工交底内容:一、工程概况:徐庄软件园站~金公路站区间,起于徐庄软件园苏宁大道与东来路路口,经中山绿郡,国土资源局种植基地至金公路北止,徐金区间风井位于仙林大道,地铁 2 号线及仙林铁路围城的区域内,风井由地下四层结构和外挂两层结构两部分组成,采纳明挖法施工
本风井兼废水泵房和联络通道
四层结构段底板底标高为— 7
999m、底板顶标高为— 6
799m,板厚为 1200cm,侧墙厚1100cm
第三层中板顶标为 0
941m,板厚 400cm,侧墙厚 1000cm
第二层中板顶标高为 7
341m,板厚 400cm,侧墙厚 900cm
第一层中板顶标高 13
741m,板厚 400cm,侧墙厚 800cm
顶板顶标高19
641m,板厚 800cm
外挂两层结构底板底标高为 6
44m,底板顶标高为 7
341,底板厚为900cm,第二层侧墙厚 800cm
第一层中板顶标高为 13
741m,板厚 400cm
顶板顶标高为 19
641m,顶板厚为 800cm

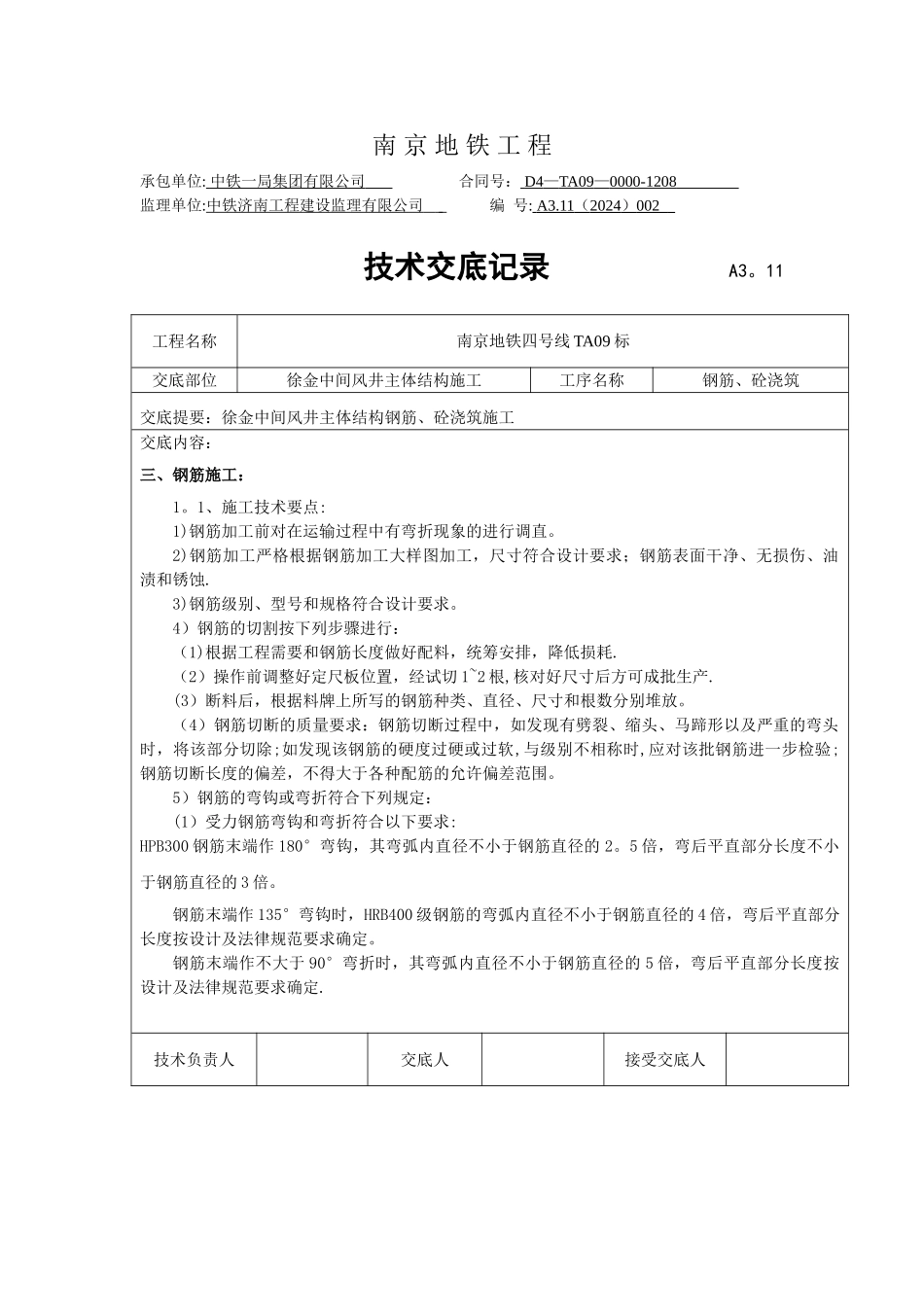

二、施工准备:1
1、所用材料(1)HRB400 钢筋、HPB300 钢筋、木模板、方木、钢管、脚手架、槽钢、工字钢、砼(2)钢筋原材料必须有出厂合格证,并经实验人员报验合格后方可投入使用
2、所用主要机具(1)钢筋弯曲机、钢筋切割机、滚压直螺纹机床、电焊机、气焊切割机、木工圆锯、调直机、振捣棒(2)所有设备必须具有年检证书并经报检通过后方可投入使用
技术负责人交底人接
