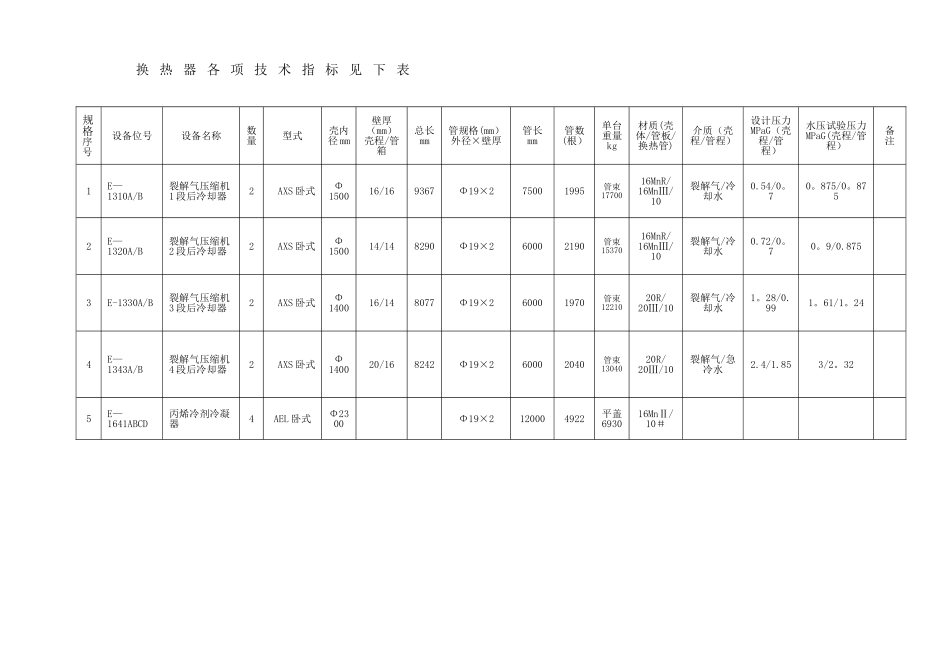

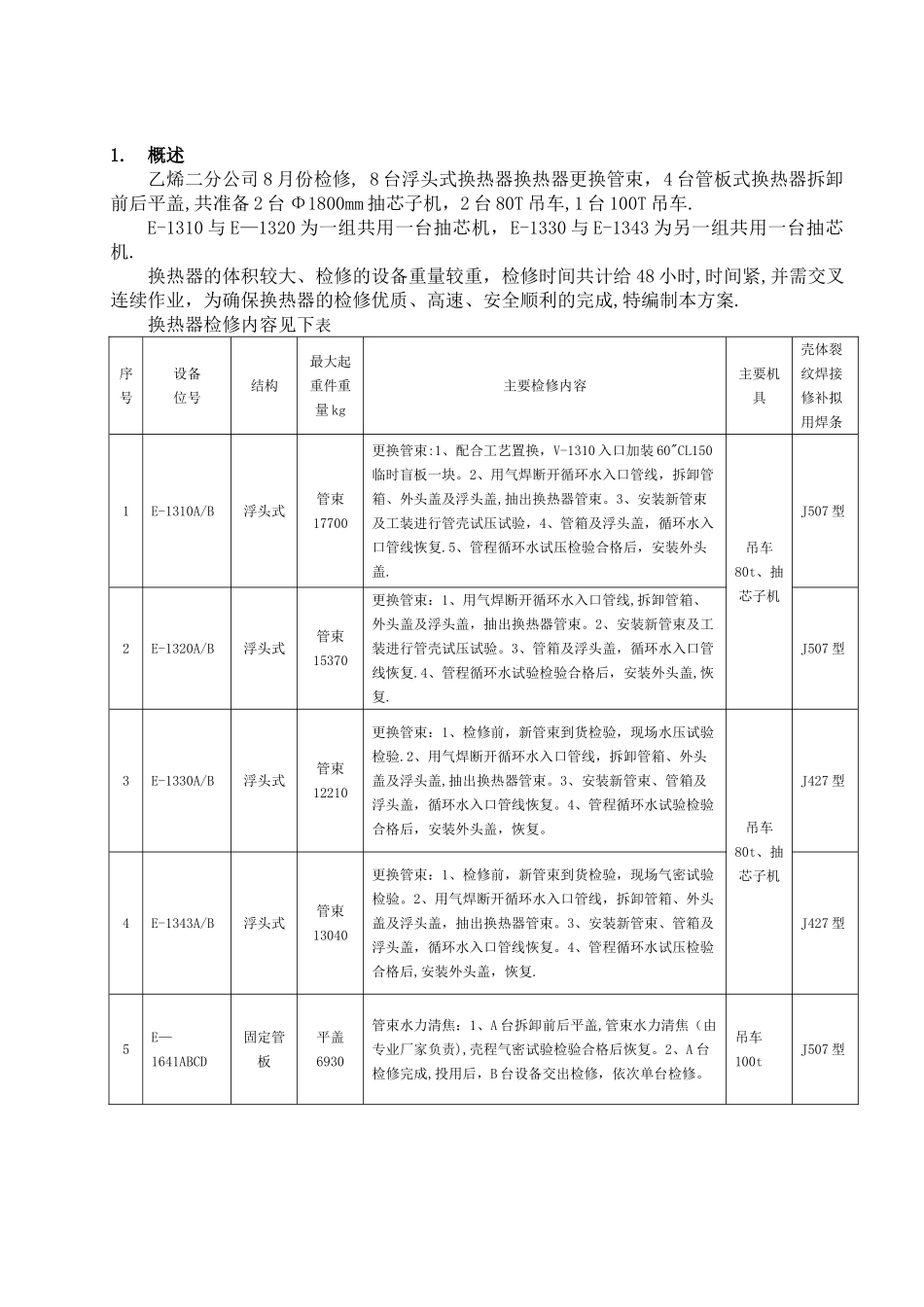

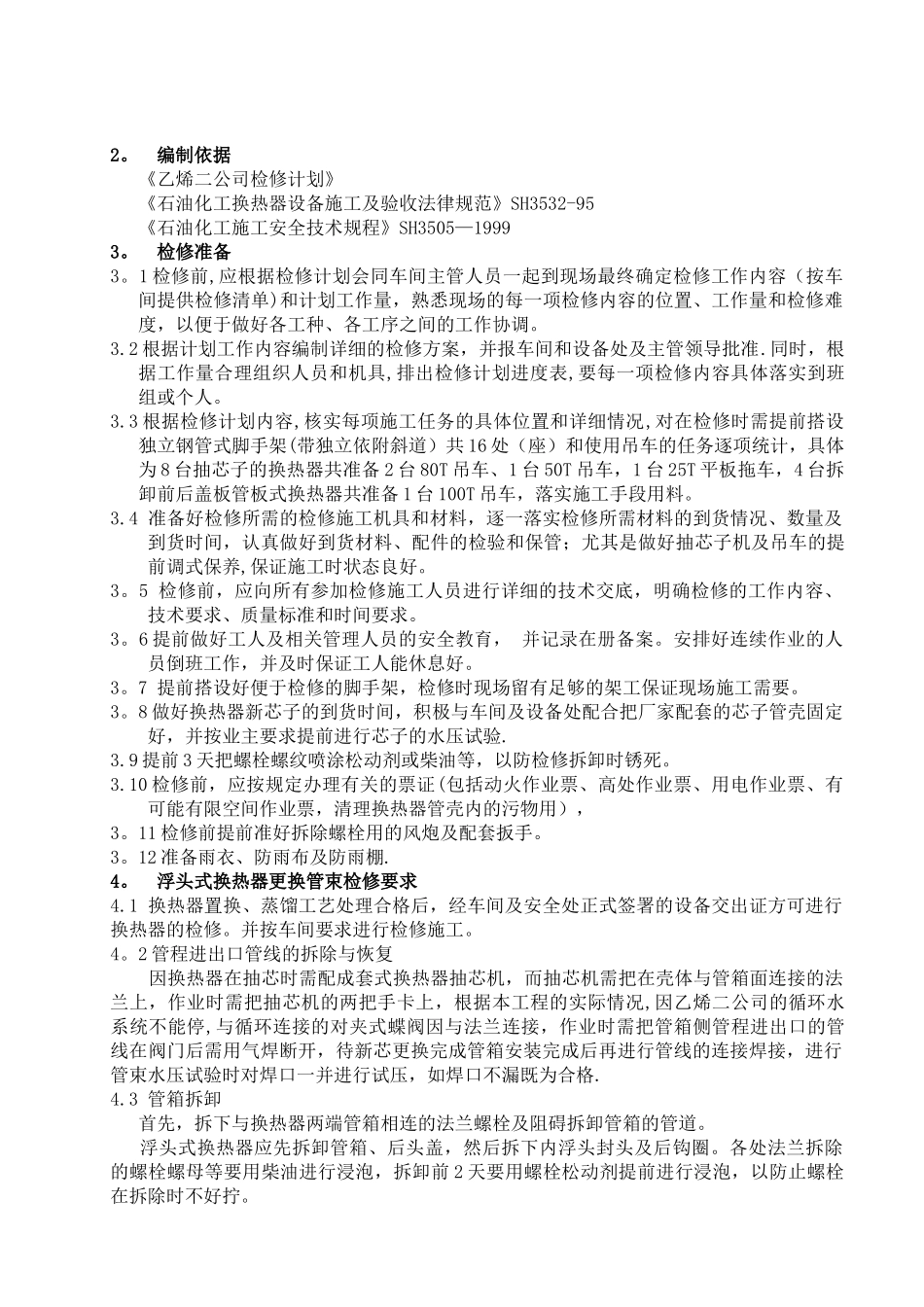

1. 概述乙烯二分公司 8 月份检修, 8 台浮头式换热器换热器更换管束,4 台管板式换热器拆卸前后平盖,共准备 2 台 Φ1800mm 抽芯子机,2 台 80T 吊车,1 台 100T 吊车.E-1310 与 E—1320 为一组共用一台抽芯机,E-1330 与 E-1343 为另一组共用一台抽芯机.换热器的体积较大、检修的设备重量较重,检修时间共计给 48 小时,时间紧,并需交叉连续作业,为确保换热器的检修优质、高速、安全顺利的完成,特编制本方案.换热器检修内容见下表序号设备位号结构最大起重件重量 kg主要检修内容主要机具壳体裂纹焊接修补拟用焊条1E-1310A/B浮头式管束17700更换管束:1、配合工艺置换,V-1310 入口加装 60"CL150临时盲板一块。2、用气焊断开循环水入口管线,拆卸管箱、外头盖及浮头盖,抽出换热器管束。3、安装新管束及工装进行管壳试压试验,4、管箱及浮头盖,循环水入口管线恢复.5、管程循环水试压检验合格后,安装外头盖.吊车80t、抽芯子机J507 型2E-1320A/B浮头式管束15370更换管束:1、用气焊断开循环水入口管线,拆卸管箱、外头盖及浮头盖,抽出换热器管束。2、安装新管束及工装进行管壳试压试验。3、管箱及浮头盖,循环水入口管线恢复.4、管程循环水试验检验合格后,安装外头盖,恢复.J507 型3E-1330A/B浮头式管束12210更换管束:1、检修前,新管束到货检验,现场水压试验检验.2、用气焊断开循环水入口管线,拆卸管箱、外头盖及浮头盖,抽出换热器管束。3、安装新管束、管箱及浮头盖,循环水入口管线恢复。4、管程循环水试验检验合格后,安装外头盖,恢复。吊车80t、抽芯子机J427 型4E-1343A/B浮头式管束13040更换管束:1、检修前,新管束到货检验,现场气密试验检验。2、用气焊断开循环水入口管线,拆卸管箱、外头盖及浮头盖,抽出换热器管束。3、安装新管束、管箱及浮头盖,循环水入口管线恢复。4、管程循环水试压检验合格后,安装外头盖,恢复.J427 型5E—1641ABCD固定管板平盖6930管束水力清焦:1、A 台拆卸前后平盖,管束水力清焦(由专业厂家负责),壳程气密试验检验合格后恢复。2、A 台检修完成,投用后,B 台设备交出检修,依次单台检修。吊车100tJ507 型换 热 器 各 项 技 术 指 标 见 下 表规格序号设备位号设备名称数量型式壳内径 mm壁厚(mm)壳程/管箱总长mm管规格(mm)外径×壁厚管长mm管数(根)单台重量kg材质(壳体/管板/换热管)介质(壳程/管程)设计压力MPaG(壳程/管程)水压试验压力MPaG(壳程/管程...
