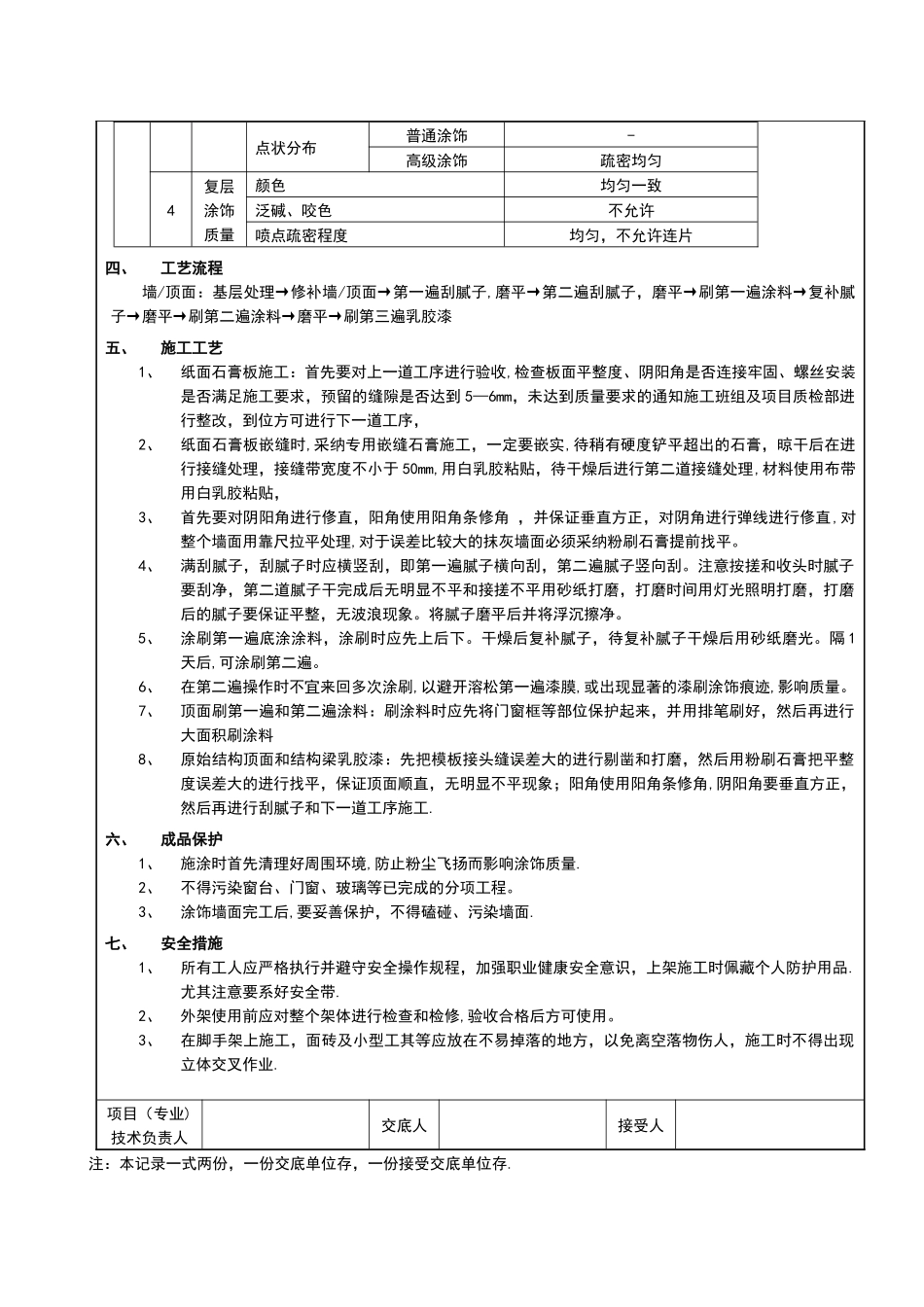

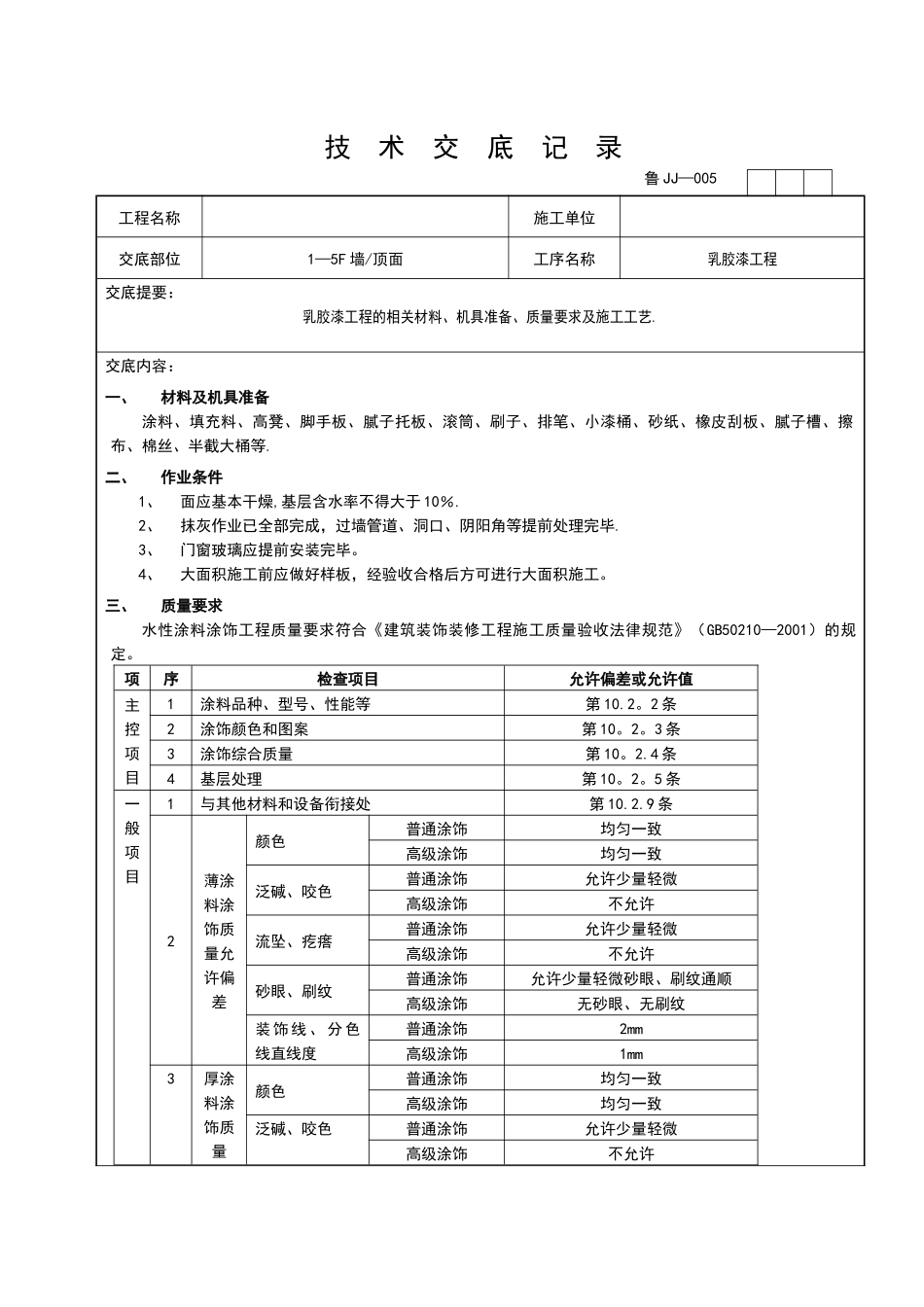

技 术 交 底 记 录 工程名称施工单位交底部位1—5F 墙/顶面工序名称乳胶漆工程交底提要: 乳胶漆工程的相关材料、机具准备、质量要求及施工工艺.交底内容:一、材料及机具准备涂料、填充料、高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、擦布、棉丝、半截大桶等.二、作业条件1、面应基本干燥,基层含水率不得大于 10%.2、抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完毕.3、门窗玻璃应提前安装完毕。4、大面积施工前应做好样板,经验收合格后方可进行大面积施工。三、质量要求水性涂料涂饰工程质量要求符合《建筑装饰装修工程施工质量验收法律规范》(GB50210—2001)的规定。项序检查项目允许偏差或允许值主控项目1涂料品种、型号、性能等第 10.2。2 条2涂饰颜色和图案第 10。2。3 条3涂饰综合质量第 10。2.4 条4基层处理第 10。2。5 条一般项目1与其他材料和设备衔接处第 10.2.9 条2薄涂料涂饰质量允许偏差颜色普通涂饰均匀一致高级涂饰均匀一致泛碱、咬色普通涂饰允许少量轻微高级涂饰不允许流坠、疙瘩普通涂饰允许少量轻微高级涂饰不允许砂眼、刷纹普通涂饰允许少量轻微砂眼、刷纹通顺高级涂饰无砂眼、无刷纹装 饰 线 、 分 色线直线度普通涂饰2mm高级涂饰1mm3厚涂料涂饰质量颜色普通涂饰均匀一致高级涂饰均匀一致泛碱、咬色普通涂饰允许少量轻微高级涂饰不允许鲁 JJ—005点状分布普通涂饰-高级涂饰疏密均匀4复层涂饰质量颜色均匀一致泛碱、咬色不允许喷点疏密程度均匀,不允许连片四、工艺流程墙/顶面:基层处理→修补墙/顶面→第一遍刮腻子,磨平→第二遍刮腻子,磨平→刷第一遍涂料→复补腻子→磨平→刷第二遍涂料→磨平→刷第三遍乳胶漆五、施工工艺1、纸面石膏板施工:首先要对上一道工序进行验收,检查板面平整度、阴阳角是否连接牢固、螺丝安装是否满足施工要求,预留的缝隙是否达到 5—6mm,未达到质量要求的通知施工班组及项目质检部进行整改,到位方可进行下一道工序,2、纸面石膏板嵌缝时,采纳专用嵌缝石膏施工,一定要嵌实,待稍有硬度铲平超出的石膏,晾干后在进行接缝处理,接缝带宽度不小于 50mm,用白乳胶粘贴,待干燥后进行第二道接缝处理,材料使用布带用白乳胶粘贴,3、首先要对阴阳角进行俢直,阳角使用阳角条修角 ,并保证垂直方正,对阴角进行弹线进行俢直,对整个墙面用靠尺拉平处理,对于误差比较大的抹灰墙面必须采纳粉刷石膏提前找平。4、满刮腻子...
