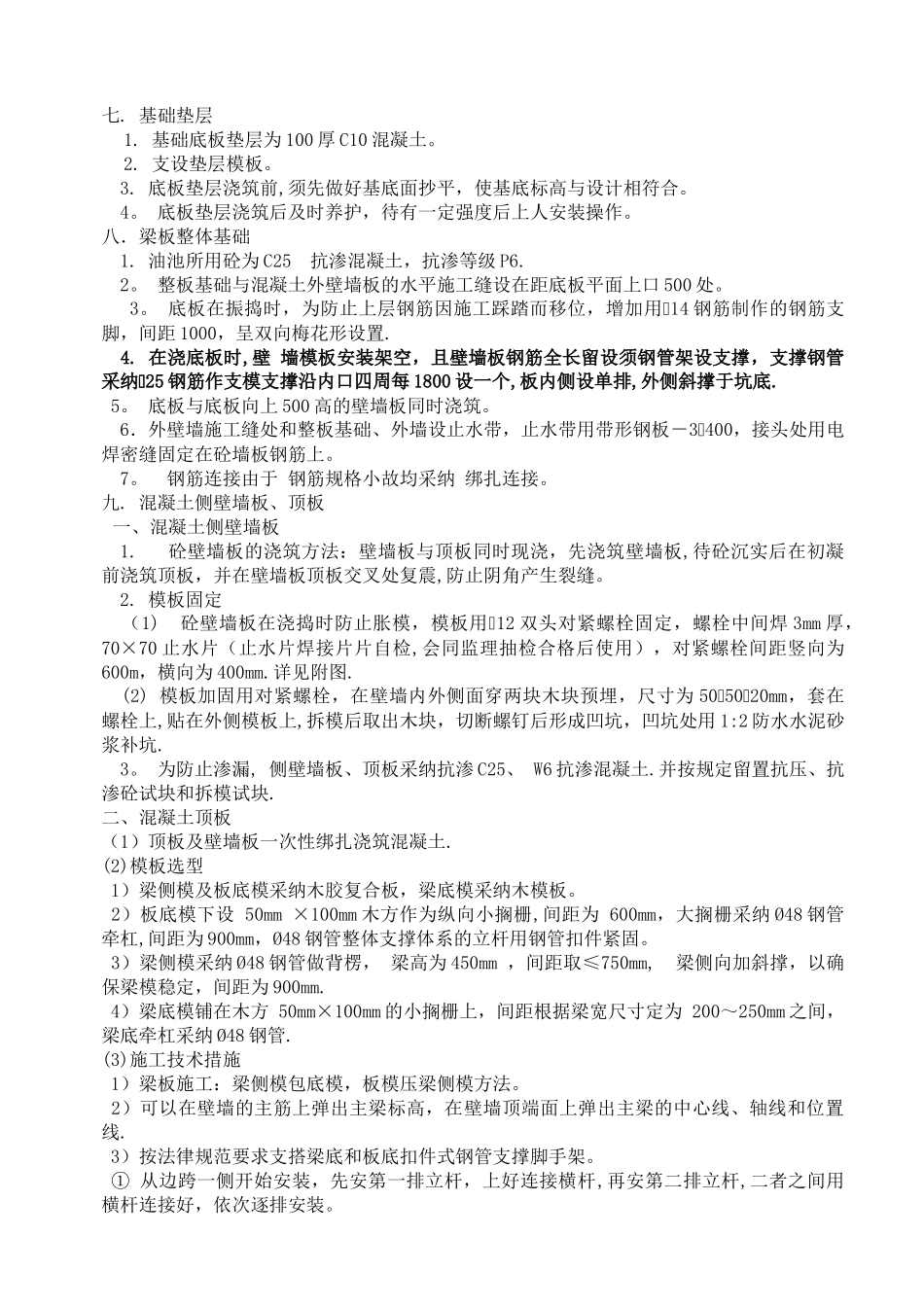

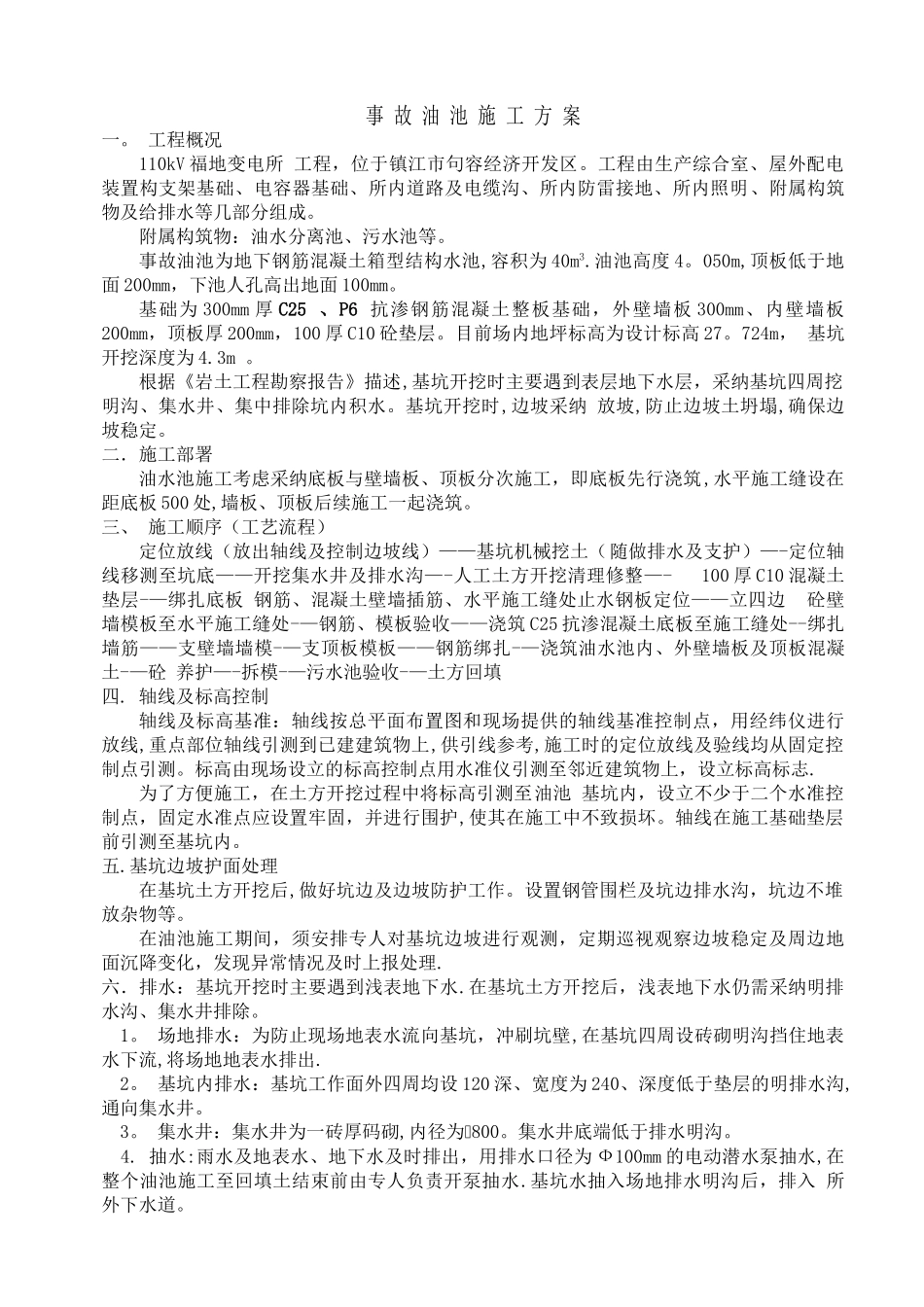

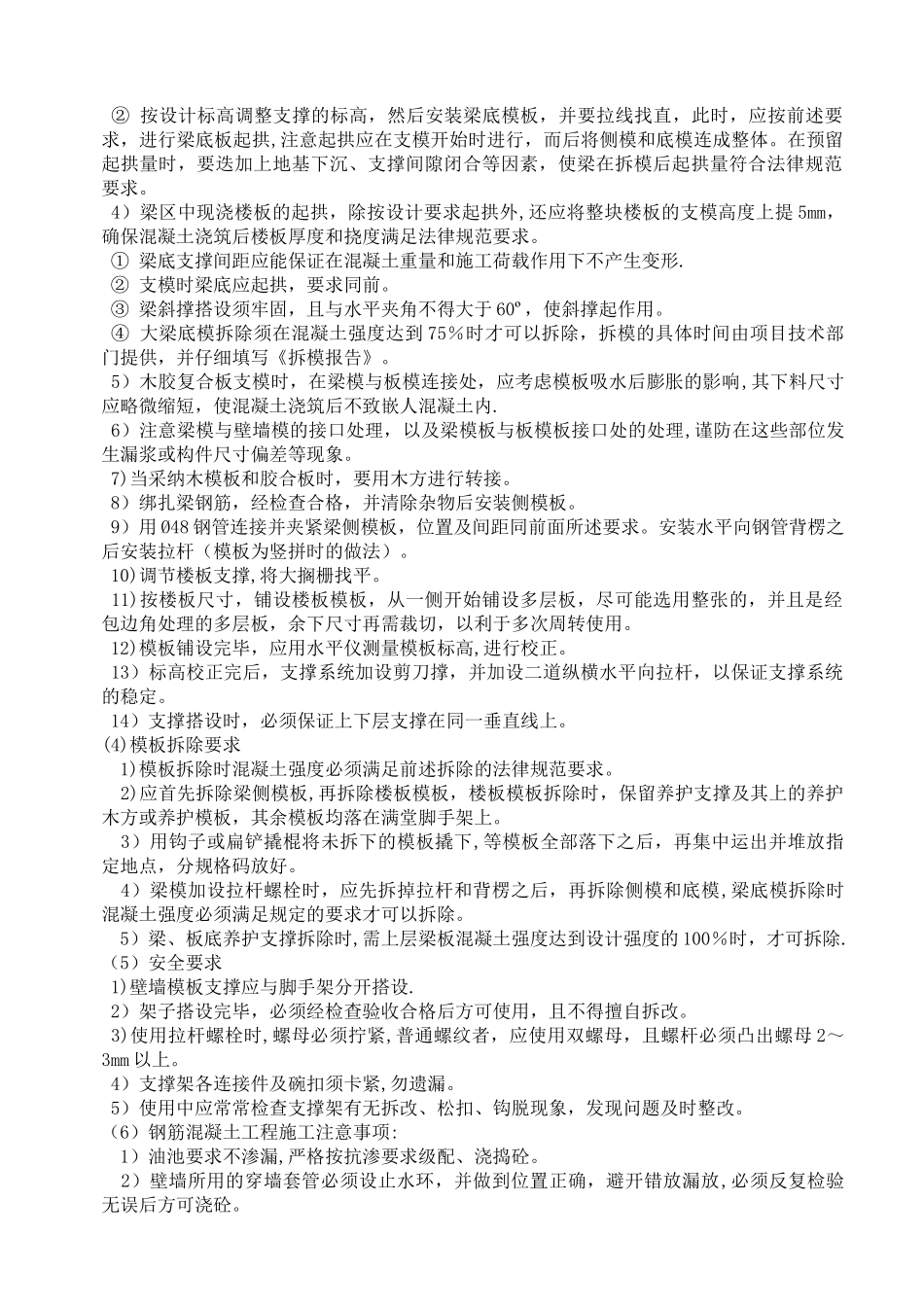

事 故 油 池 施 工 方 案一。 工程概况110kV 福地变电所 工程,位于镇江市句容经济开发区。工程由生产综合室、屋外配电装置构支架基础、电容器基础、所内道路及电缆沟、所内防雷接地、所内照明、附属构筑物及给排水等几部分组成。附属构筑物:油水分离池、污水池等。事故油池为地下钢筋混凝土箱型结构水池,容积为 40m3.油池高度 4。050m,顶板低于地面 200mm,下池人孔高出地面 100mm。基础为 300mm 厚 C25 、P6 抗渗钢筋混凝土整板基础,外壁墙板 300mm、内壁墙板200mm,顶板厚 200mm,100 厚 C10 砼垫层。目前场内地坪标高为设计标高 27。724m, 基坑开挖深度为 4.3m 。根据《岩土工程勘察报告》描述,基坑开挖时主要遇到表层地下水层,采纳基坑四周挖明沟、集水井、集中排除坑内积水。基坑开挖时,边坡采纳 放坡,防止边坡土坍塌,确保边坡稳定。二.施工部署油水池施工考虑采纳底板与壁墙板、顶板分次施工,即底板先行浇筑,水平施工缝设在距底板 500 处,墙板、顶板后续施工一起浇筑。三、 施工顺序(工艺流程)定位放线(放出轴线及控制边坡线)——基坑机械挖土(随做排水及支护)—-定位轴线移测至坑底——开挖集水井及排水沟—-人工土方开挖清理修整—- 100 厚 C10 混凝土垫层-—绑扎底板 钢筋、混凝土壁墙插筋、水平施工缝处止水钢板定位——立四边 砼壁墙模板至水平施工缝处-—钢筋、模板验收——浇筑 C25 抗渗混凝土底板至施工缝处--绑扎墙筋——支壁墙墙模-—支顶板模板——钢筋绑扎-—浇筑油水池内、外壁墙板及顶板混凝土-—砼 养护—-拆模-—污水池验收-—土方回填四. 轴线及标高控制轴线及标高基准:轴线按总平面布置图和现场提供的轴线基准控制点,用经纬仪进行放线,重点部位轴线引测到已建建筑物上,供引线参考,施工时的定位放线及验线均从固定控制点引测。标高由现场设立的标高控制点用水准仪引测至邻近建筑物上,设立标高标志.为了方便施工,在土方开挖过程中将标高引测至油池 基坑内,设立不少于二个水准控制点,固定水准点应设置牢固,并进行围护,使其在施工中不致损坏。轴线在施工基础垫层前引测至基坑内。五.基坑边坡护面处理在基坑土方开挖后,做好坑边及边坡防护工作。设置钢管围栏及坑边排水沟,坑边不堆放杂物等。在油池施工期间,须安排专人对基坑边坡进行观测,定期巡视观察边坡稳定及周边地面沉降变化,发现异常情况及时上报处理.六.排水:基坑开挖时主要遇到浅表地下水.在基坑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

事故油池专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
