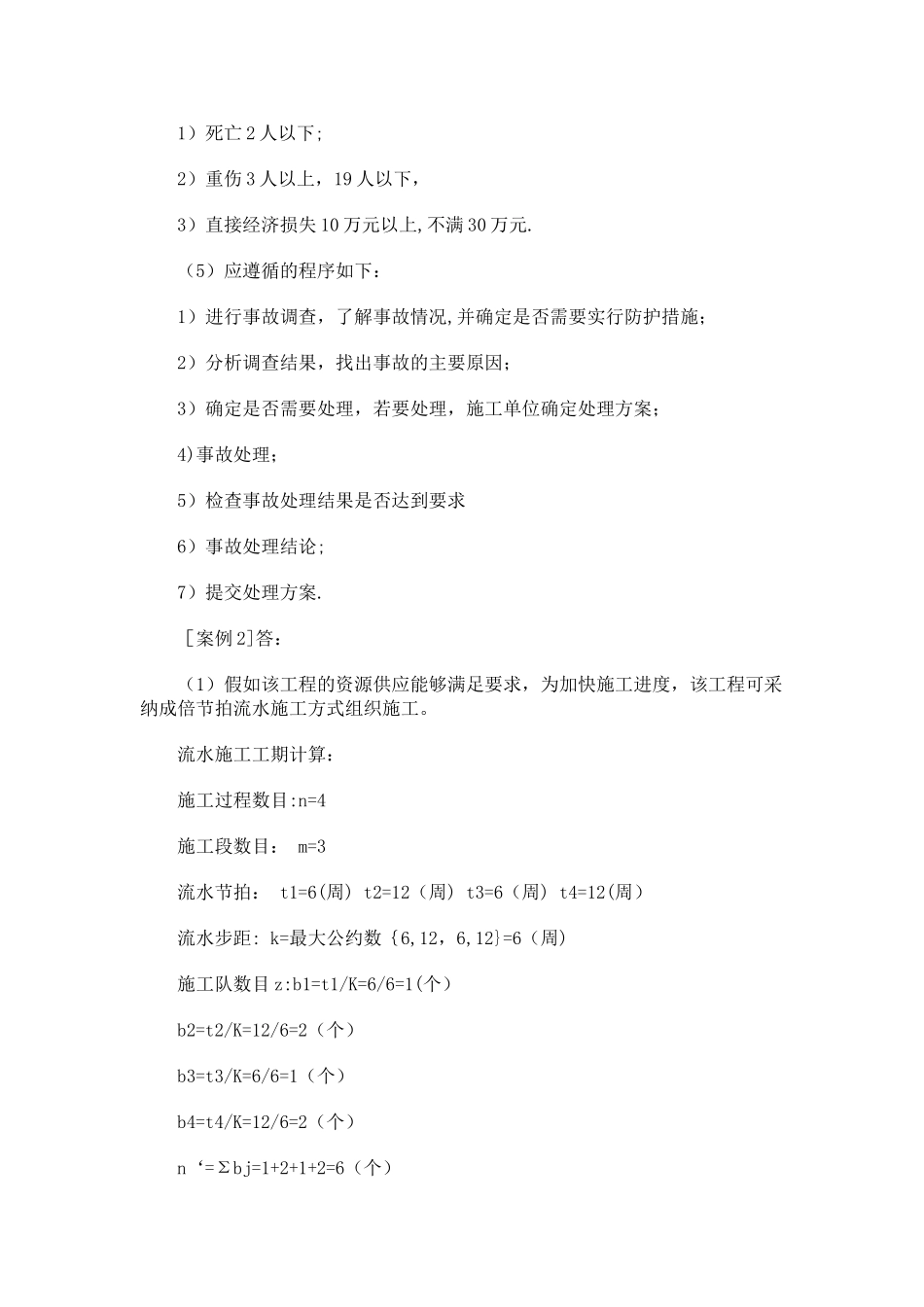

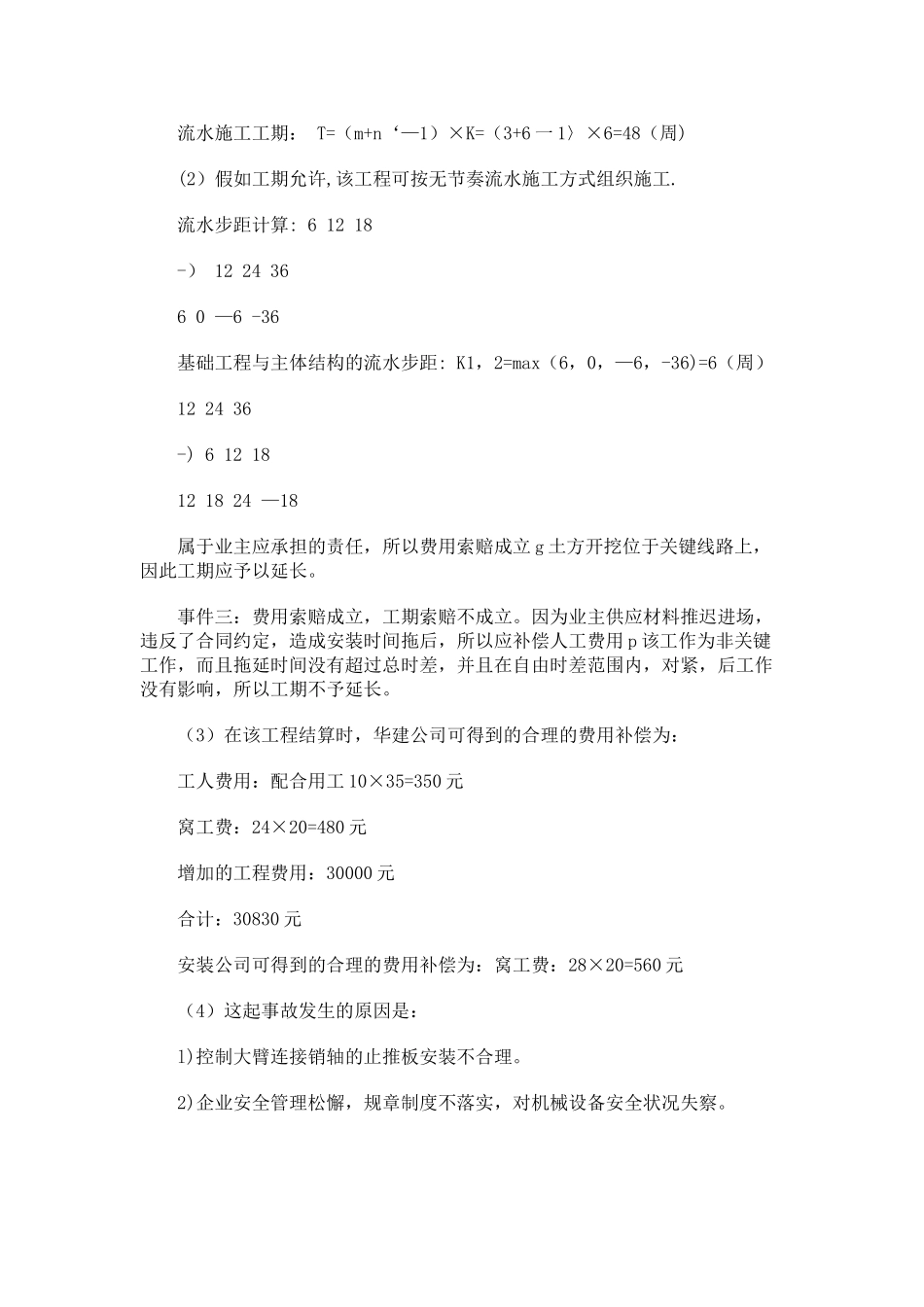

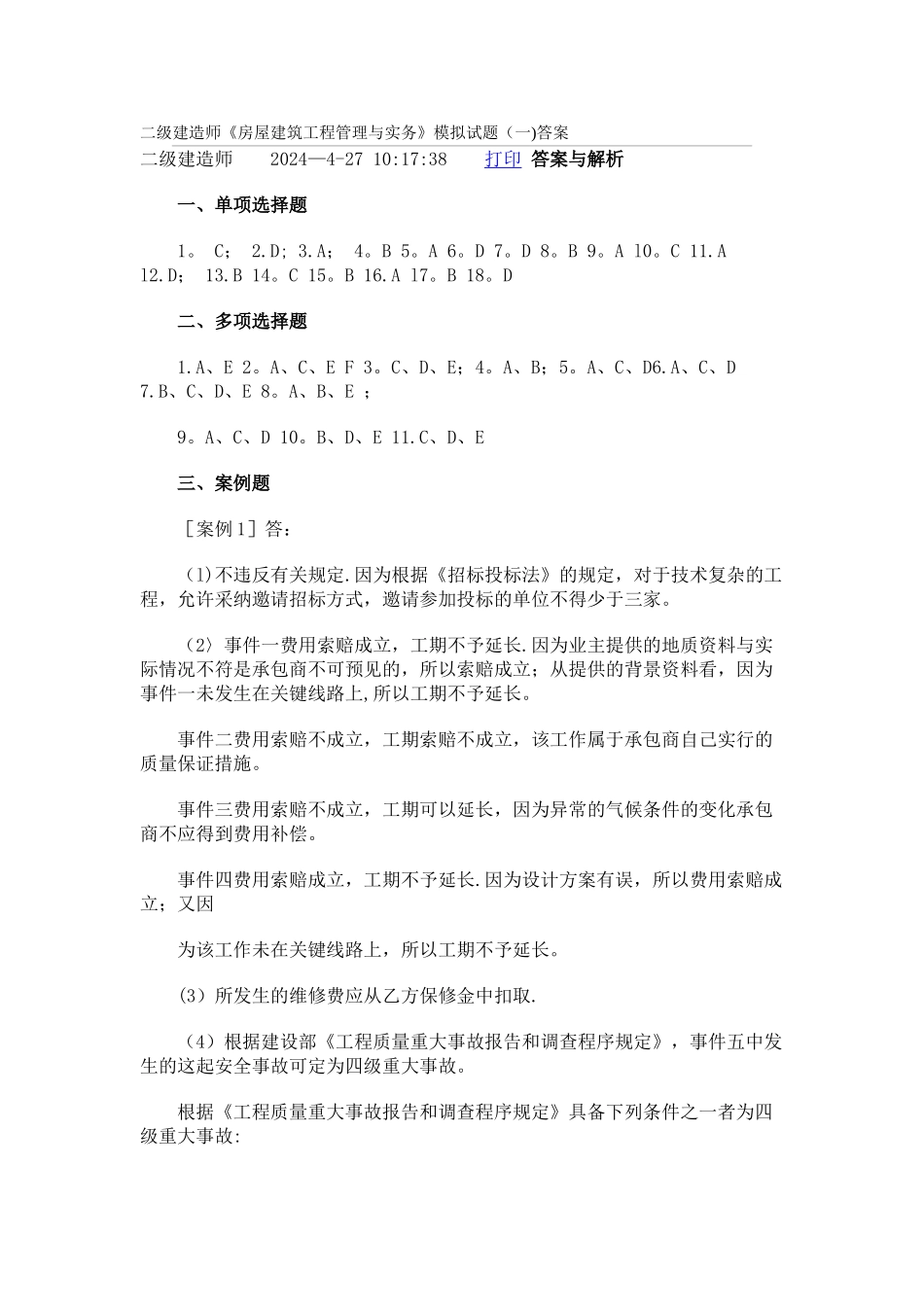

二级建造师《房屋建筑工程管理与实务》模拟试题(一)答案 二级建造师 2024—4-27 10:17:38 打印 答案与解析 一、单项选择题 1
D 二、多项选择题 1
A、C、E F 3
C、D、E;4
A、C、D6
A、C、D 7
B、C、D、E 8
A、B、E ; 9
A、C、D 10
B、D、E 11
C、D、E 三、案例题 [案例 1]答: (l)不违反有关规定
因为根据《招标投标法》的规定,对于技术复杂的工程,允许采纳邀请招标方式,邀请参加投标的单位不得少于三家
(2〉事件一费用索赔成立,工期不予延长
因为业主提供的地质资料与实际情况不符是承包商不可预见的,所以索赔成立;从提供的背景资料看,因为事件一未发生在关键线路上,所以工期不予延长
事件二费用索赔不成立,工期索赔不成立,该工作属于承包商自己实行的质量保证措施
事件三费用索赔不成立,工期可以延长,因为异常的气候条件的变化承包商不应得到费用补偿
事件四费用索赔成立,工期不予延长
因为设计方案有误,所以费用索赔成立;又因 为该工作未在关键线路上,所以工期不予延长
(3)所发生的维修费应从乙方保修金中扣取
(4)根据建设部《工程质量重大事故报告和调查程序规定》,事件五中发生的这起安全事故可定为四级重大事故
根据《工程质量重大事故报告和调查程序规定》具备下列条件之一者为四级重大事故: 1)死亡 2 人以下; 2)重伤 3 人以上,19 人以下, 3)直接经济损失 10 万元以上,不满 30 万元
(5)应遵循的程序如下: 1)进行事故调查,了解事故情况,并确定是否需要实行防护措施; 2)分析调查结果,找出事故的主要原因
