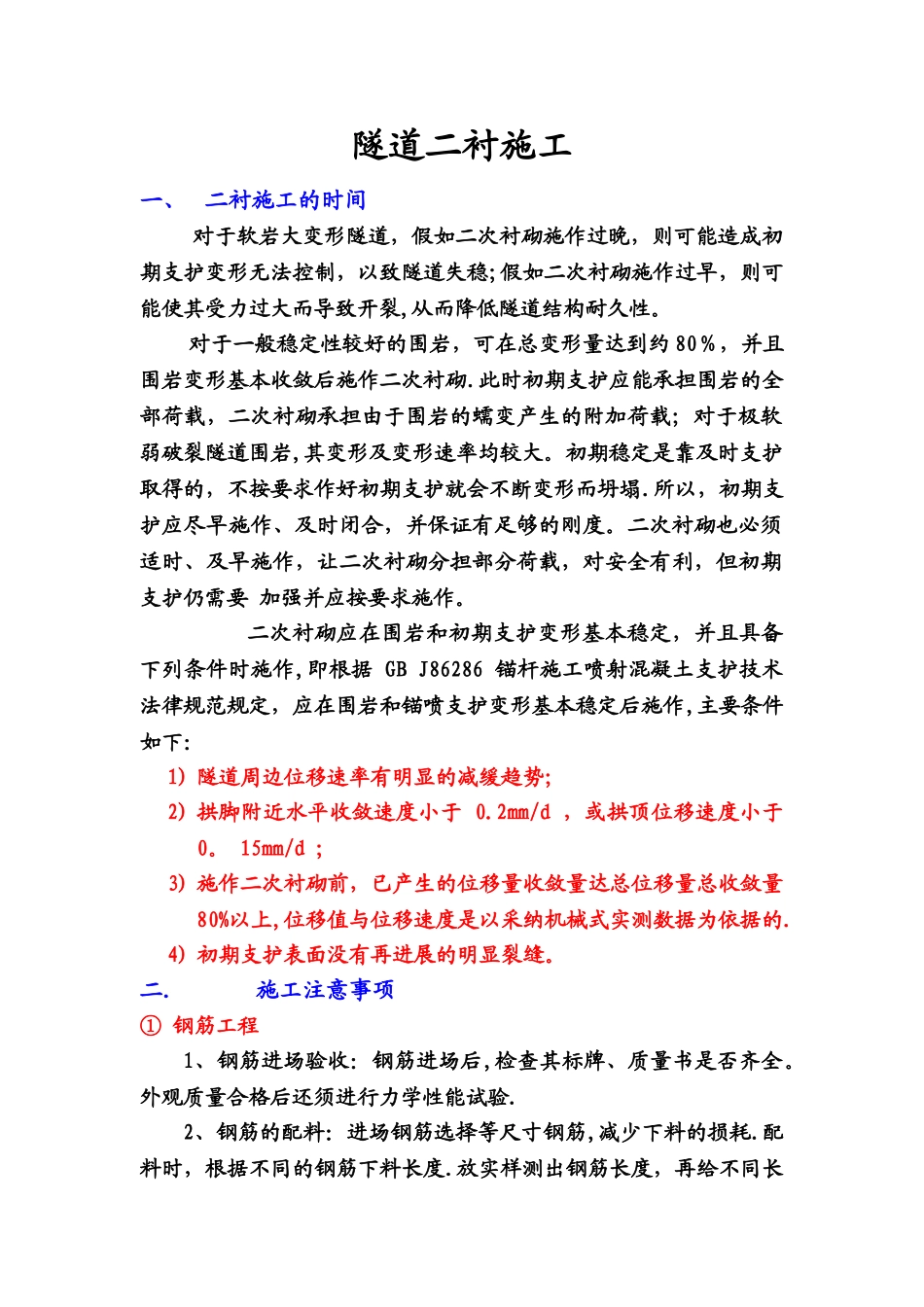

隧道二衬施工一、二衬施工的时间对于软岩大变形隧道,假如二次衬砌施作过晚,则可能造成初期支护变形无法控制,以致隧道失稳;假如二次衬砌施作过早,则可能使其受力过大而导致开裂,从而降低隧道结构耐久性
对于一般稳定性较好的围岩,可在总变形量达到约 80%,并且围岩变形基本收敛后施作二次衬砌
此时初期支护应能承担围岩的全部荷载,二次衬砌承担由于围岩的蠕变产生的附加荷载;对于极软弱破裂隧道围岩,其变形及变形速率均较大
初期稳定是靠及时支护取得的,不按要求作好初期支护就会不断变形而坍塌
所以,初期支护应尽早施作、及时闭合,并保证有足够的刚度
二次衬砌也必须适时、及早施作,让二次衬砌分担部分荷载,对安全有利,但初期支护仍需要 加强并应按要求施作
二次衬砌应在围岩和初期支护变形基本稳定,并且具备下列条件时施作,即根据 GB J86286 锚杆施工喷射混凝土支护技术法律规范规定,应在围岩和锚喷支护变形基本稳定后施作,主要条件如下:1) 隧道周边位移速率有明显的减缓趋势;2) 拱脚附近水平收敛速度小于 0
2mm/d ,或拱顶位移速度小于0
15mm/d ;3) 施作二次衬砌前,已产生的位移量收敛量达总位移量总收敛量80%以上,位移值与位移速度是以采纳机械式实测数据为依据的
4) 初期支护表面没有再进展的明显裂缝
二.施工注意事项① 钢筋工程1、钢筋进场验收:钢筋进场后,检查其标牌、质量书是否齐全
外观质量合格后还须进行力学性能试验
2、钢筋的配料:进场钢筋选择等尺寸钢筋,减少下料的损耗
配料时,根据不同的钢筋下料长度
放实样测出钢筋长度,再给不同长度的钢筋编号,列成配料单,将每一编号的钢筋形状、长度、根数和所用部位写在各块料牌上
钢筋加工好后分类堆码,挂上料牌,以免混淆
3、钢筋加工:钢筋加工包括除锈、调直、切断和弯曲四项内容
⑴ 除锈:对有铁锈的钢筋一般用手工除锈,对Ⅰ级钢筋在调直中除锈
