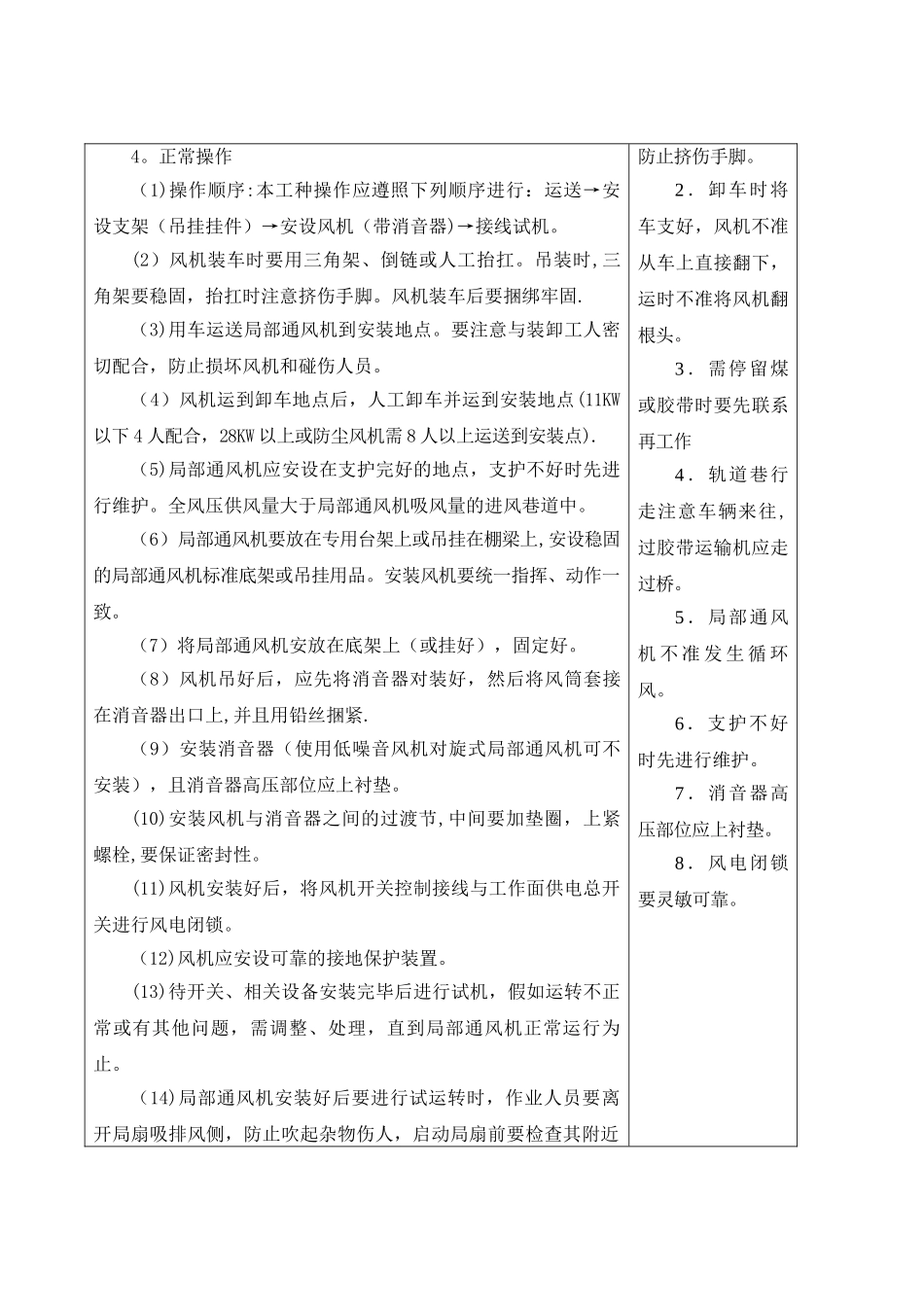

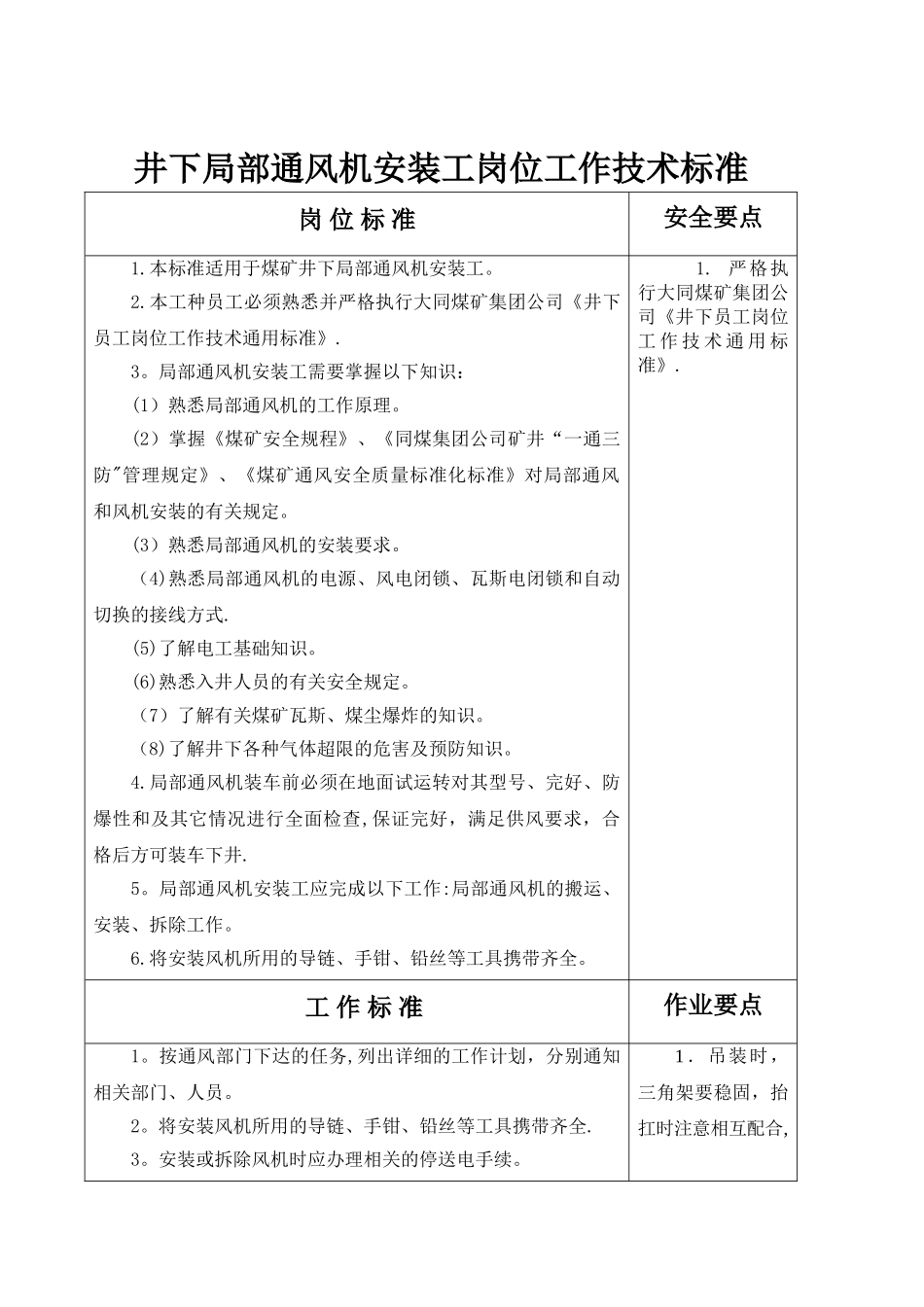

井下局部通风机安装工岗位工作技术标准岗 位 标 准安全要点1.本标准适用于煤矿井下局部通风机安装工。2.本工种员工必须熟悉并严格执行大同煤矿集团公司《井下员工岗位工作技术通用标准》.3。局部通风机安装工需要掌握以下知识:(1)熟悉局部通风机的工作原理。(2)掌握《煤矿安全规程》、《同煤集团公司矿井“一通三防"管理规定》、《煤矿通风安全质量标准化标准》对局部通风和风机安装的有关规定。(3)熟悉局部通风机的安装要求。(4)熟悉局部通风机的电源、风电闭锁、瓦斯电闭锁和自动切换的接线方式.(5)了解电工基础知识。(6)熟悉入井人员的有关安全规定。(7)了解有关煤矿瓦斯、煤尘爆炸的知识。(8)了解井下各种气体超限的危害及预防知识。4.局部通风机装车前必须在地面试运转对其型号、完好、防爆性和及其它情况进行全面检查,保证完好,满足供风要求,合格后方可装车下井.5。局部通风机安装工应完成以下工作:局部通风机的搬运、安装、拆除工作。6.将安装风机所用的导链、手钳、铅丝等工具携带齐全。 1. 严格执行大同煤矿集团公司《井下员工岗位工 作 技 术 通 用 标准》.工 作 标 准作业要点1。按通风部门下达的任务,列出详细的工作计划,分别通知相关部门、人员。2。将安装风机所用的导链、手钳、铅丝等工具携带齐全.3。安装或拆除风机时应办理相关的停送电手续。1 .吊装时,三角架要稳固,抬扛时注意相互配合,4。正常操作(1)操作顺序:本工种操作应遵照下列顺序进行:运送→安设支架(吊挂挂件)→安设风机(带消音器)→接线试机。(2)风机装车时要用三角架、倒链或人工抬扛。吊装时,三角架要稳固,抬扛时注意挤伤手脚。风机装车后要捆绑牢固.(3)用车运送局部通风机到安装地点。要注意与装卸工人密切配合,防止损坏风机和碰伤人员。(4)风机运到卸车地点后,人工卸车并运到安装地点(11KW以下 4 人配合,28KW 以上或防尘风机需 8 人以上运送到安装点).(5)局部通风机应安设在支护完好的地点,支护不好时先进行维护。全风压供风量大于局部通风机吸风量的进风巷道中。(6)局部通风机要放在专用台架上或吊挂在棚梁上,安设稳固的局部通风机标准底架或吊挂用品。安装风机要统一指挥、动作一致。(7)将局部通风机安放在底架上(或挂好),固定好。(8)风机吊好后,应先将消音器对装好,然后将风筒套接在消音器出口上,并且用铅丝捆紧.(9)安装消音器(使用低噪音风机对旋式局部通风机可不安装),且消音器高压部位应上...
