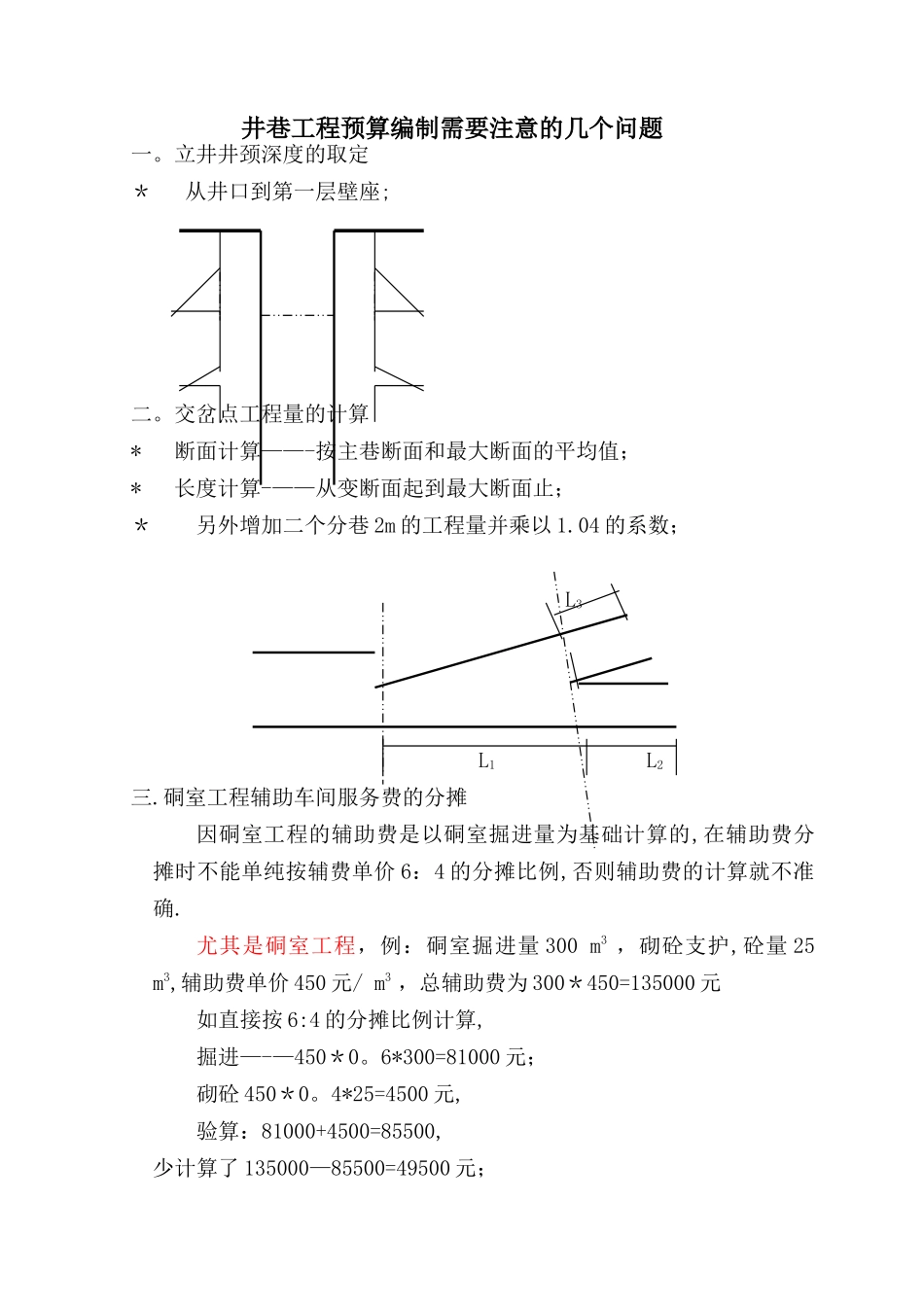

井巷工程预算编制需要注意的几个问题一
立井井颈深度的取定* 从井口到第一层壁座;二
交岔点工程量的计算* 断面计算——-按主巷断面和最大断面的平均值;* 长度计算-——从变断面起到最大断面止;* 另外增加二个分巷 2m 的工程量并乘以 1
04 的系数; L3 L1 L2三
硐室工程辅助车间服务费的分摊因硐室工程的辅助费是以硐室掘进量为基础计算的,在辅助费分摊时不能单纯按辅费单价 6:4 的分摊比例,否则辅助费的计算就不准确

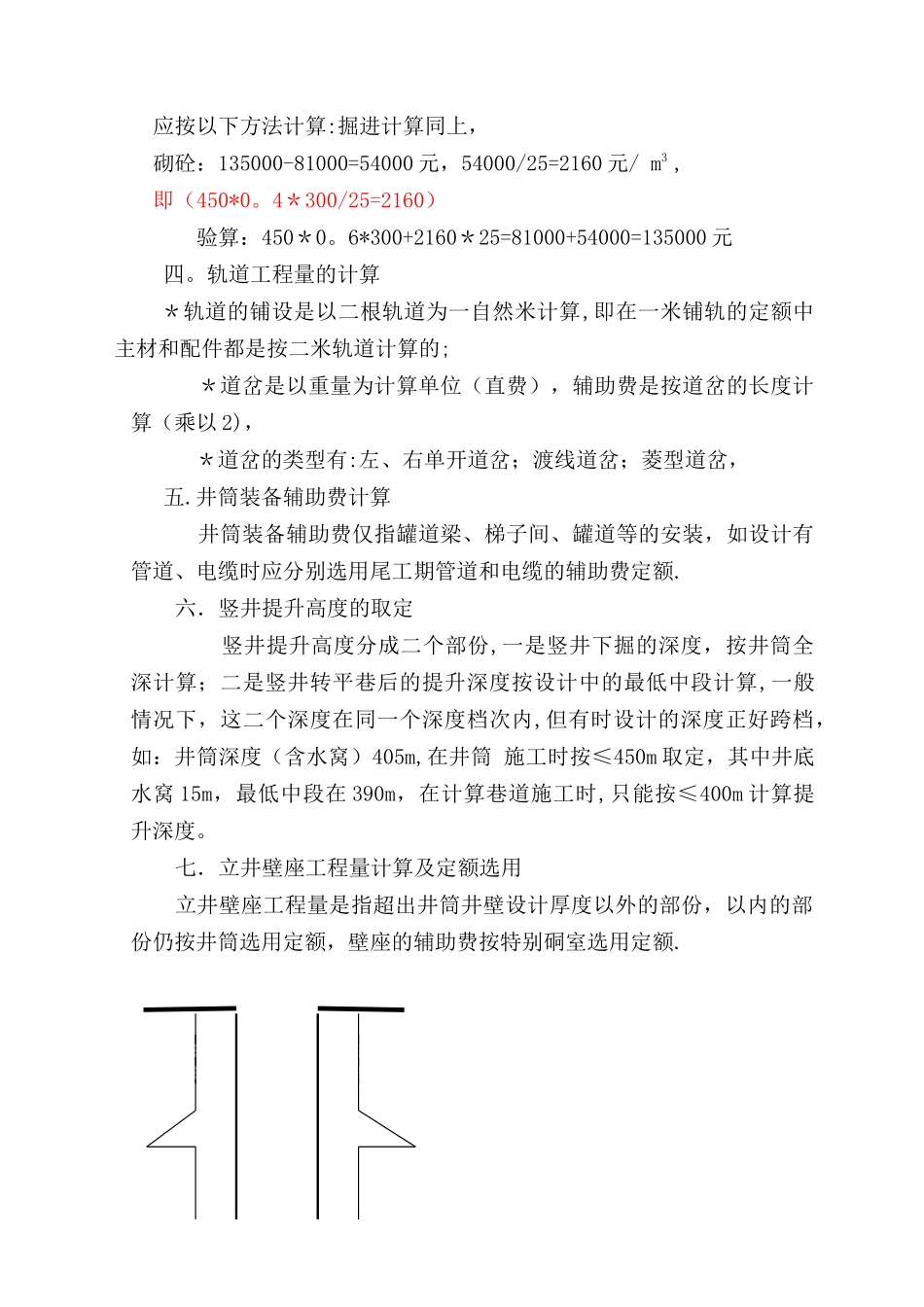

尤其是硐室工程,例:硐室掘进量 300 m3 ,砌砼支护,砼量 25 m3,辅助费单价 450 元/ m3 ,总辅助费为 300*450=135000 元如直接按 6:4 的分摊比例计算,掘进—-—450*0
6*300=81000 元;砌砼 450*0
4*25=4500 元,验算:81000+4500=85500,少计算了 135000—85500=49500 元;应按以下方法计算:掘进计算同上,砌砼:135000-81000=54000 元,54000/25=2160 元/ m3 ,即(450*0
4*300/25=2160)验算:450*0
6*300+2160*25=81000+54000=135000 元 四
轨道工程量的计算 *轨道的铺设是以二根轨道为一自然米计算,即在一米铺轨的定额中主材和配件都是按二米轨道计算的; *道岔是以重量为计算单位(直费),辅助费是按道岔的长度计算(乘以 2), *道岔的类型有:左、右单开道岔;渡线道岔;菱型道岔, 五
井筒装备辅助费计算 井筒装备辅助费仅指罐道梁、梯子间、罐道等的安装,如设计有管道、电缆时应分别选用尾工期管道和电缆的辅助费定额
六.竖井提升高度的取定 竖井提升高度分成二个部份,一是竖井下掘的深度,按井筒全深计算;二是竖井转平巷后的提升深度按设计中的最低中段计算,一般情况下,这二个深度在同一个深
