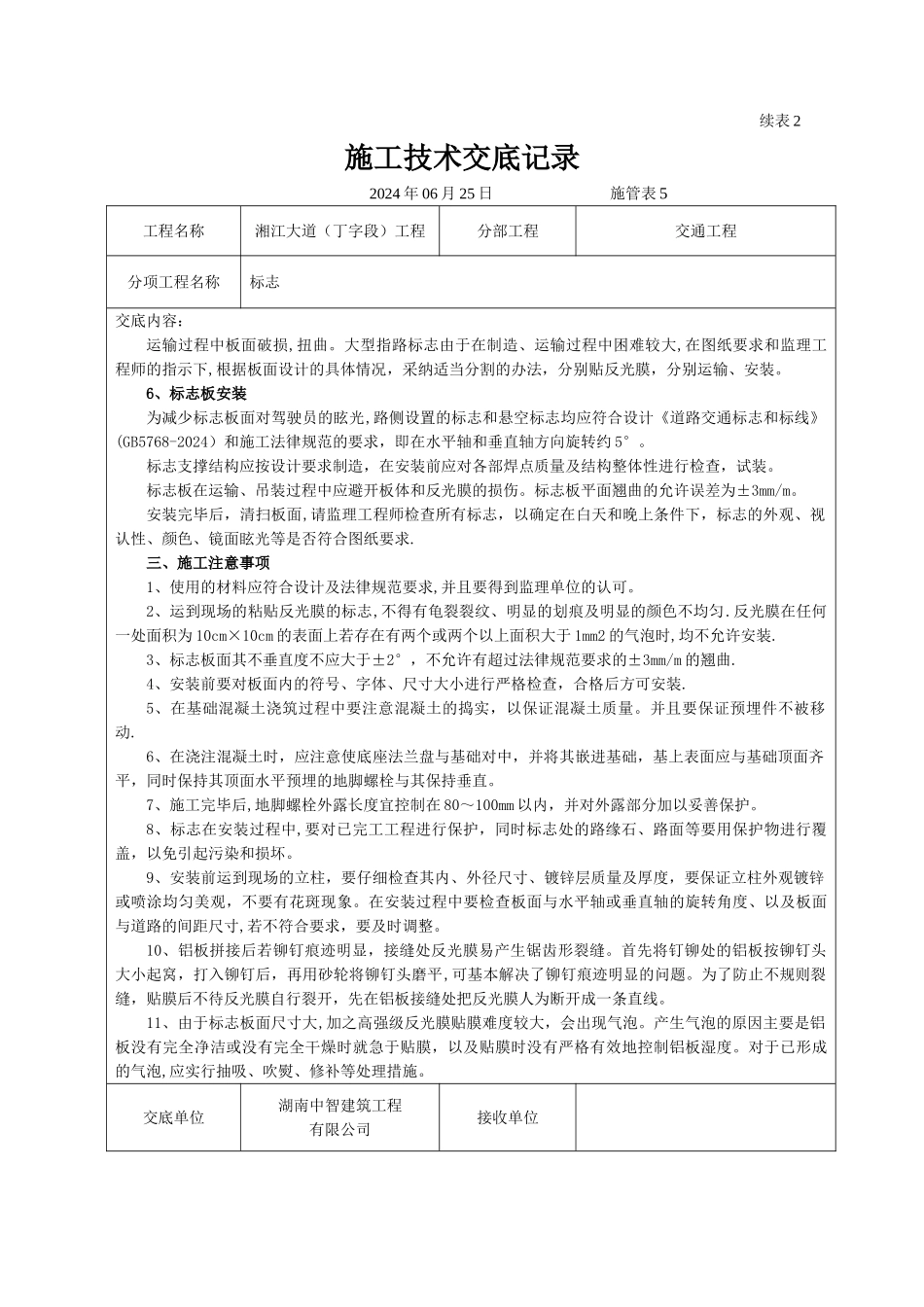

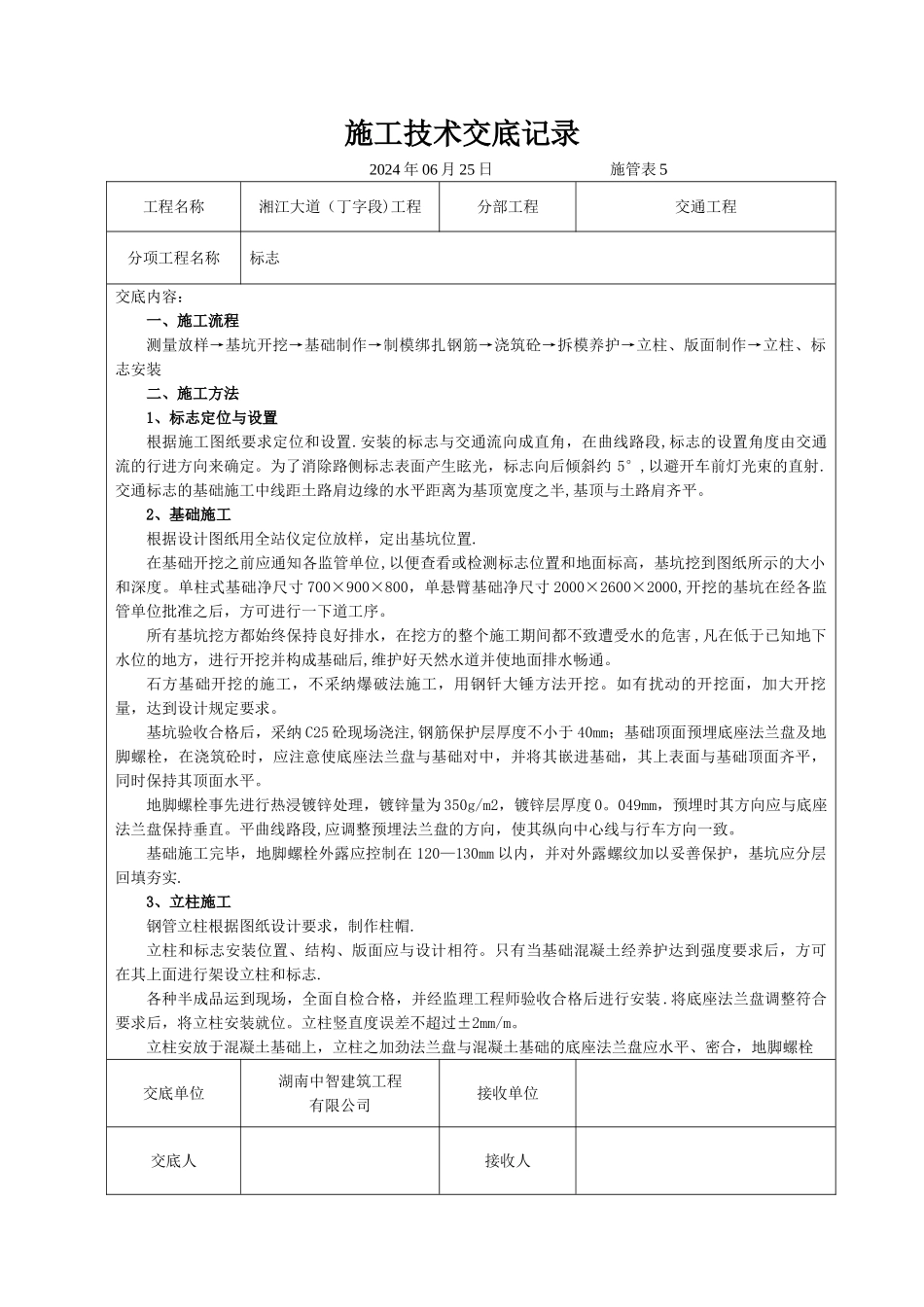

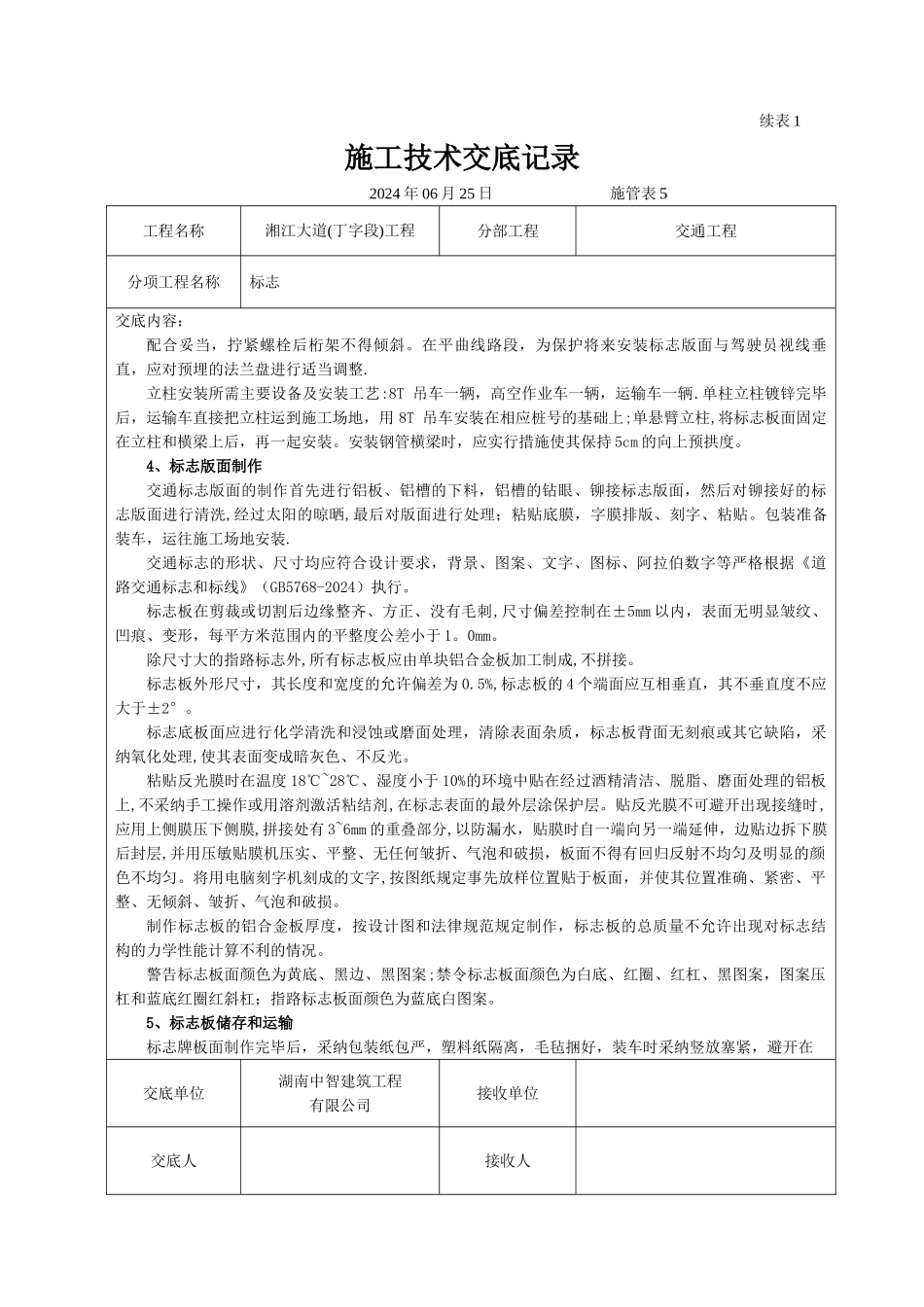

施工技术交底记录 2024 年 06 月 25 日 施管表 5工程名称湘江大道(丁字段)工程分部工程交通工程分项工程名称标志交底内容:一、施工流程测量放样→基坑开挖→基础制作→制模绑扎钢筋→浇筑砼→拆模养护→立柱、版面制作→立柱、标志安装二、施工方法1、标志定位与设置根据施工图纸要求定位和设置.安装的标志与交通流向成直角,在曲线路段,标志的设置角度由交通流的行进方向来确定。为了消除路侧标志表面产生眩光,标志向后倾斜约 5°,以避开车前灯光束的直射.交通标志的基础施工中线距土路肩边缘的水平距离为基顶宽度之半,基顶与土路肩齐平。2、基础施工根据设计图纸用全站仪定位放样,定出基坑位置.在基础开挖之前应通知各监管单位,以便查看或检测标志位置和地面标高,基坑挖到图纸所示的大小和深度。单柱式基础净尺寸 700×900×800,单悬臂基础净尺寸 2000×2600×2000,开挖的基坑在经各监管单位批准之后,方可进行一下道工序。所有基坑挖方都始终保持良好排水,在挖方的整个施工期间都不致遭受水的危害 ,凡在低于已知地下水位的地方,进行开挖并构成基础后,维护好天然水道并使地面排水畅通。石方基础开挖的施工,不采纳爆破法施工,用钢钎大锤方法开挖。如有扰动的开挖面,加大开挖量,达到设计规定要求。基坑验收合格后,采纳 C25 砼现场浇注,钢筋保护层厚度不小于 40mm;基础顶面预埋底座法兰盘及地脚螺栓,在浇筑砼时,应注意使底座法兰盘与基础对中,并将其嵌进基础,其上表面与基础顶面齐平,同时保持其顶面水平。地脚螺栓事先进行热浸镀锌处理,镀锌量为 350g/m2,镀锌层厚度 0。049mm,预埋时其方向应与底座法兰盘保持垂直。平曲线路段,应调整预埋法兰盘的方向,使其纵向中心线与行车方向一致。基础施工完毕,地脚螺栓外露应控制在 120—130mm 以内,并对外露螺纹加以妥善保护,基坑应分层回填夯实.3、立柱施工钢管立柱根据图纸设计要求,制作柱帽.立柱和标志安装位置、结构、版面应与设计相符。只有当基础混凝土经养护达到强度要求后,方可在其上面进行架设立柱和标志.各种半成品运到现场,全面自检合格,并经监理工程师验收合格后进行安装 .将底座法兰盘调整符合要求后,将立柱安装就位。立柱竖直度误差不超过±2mm/m。立柱安放于混凝土基础上,立柱之加劲法兰盘与混凝土基础的底座法兰盘应水平、密合,地脚螺栓交底单位湖南中智建筑工程有限公司接收单位交底人接收人续表 1施工技术交底记录 2024 年 06 月...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

交通工程施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
