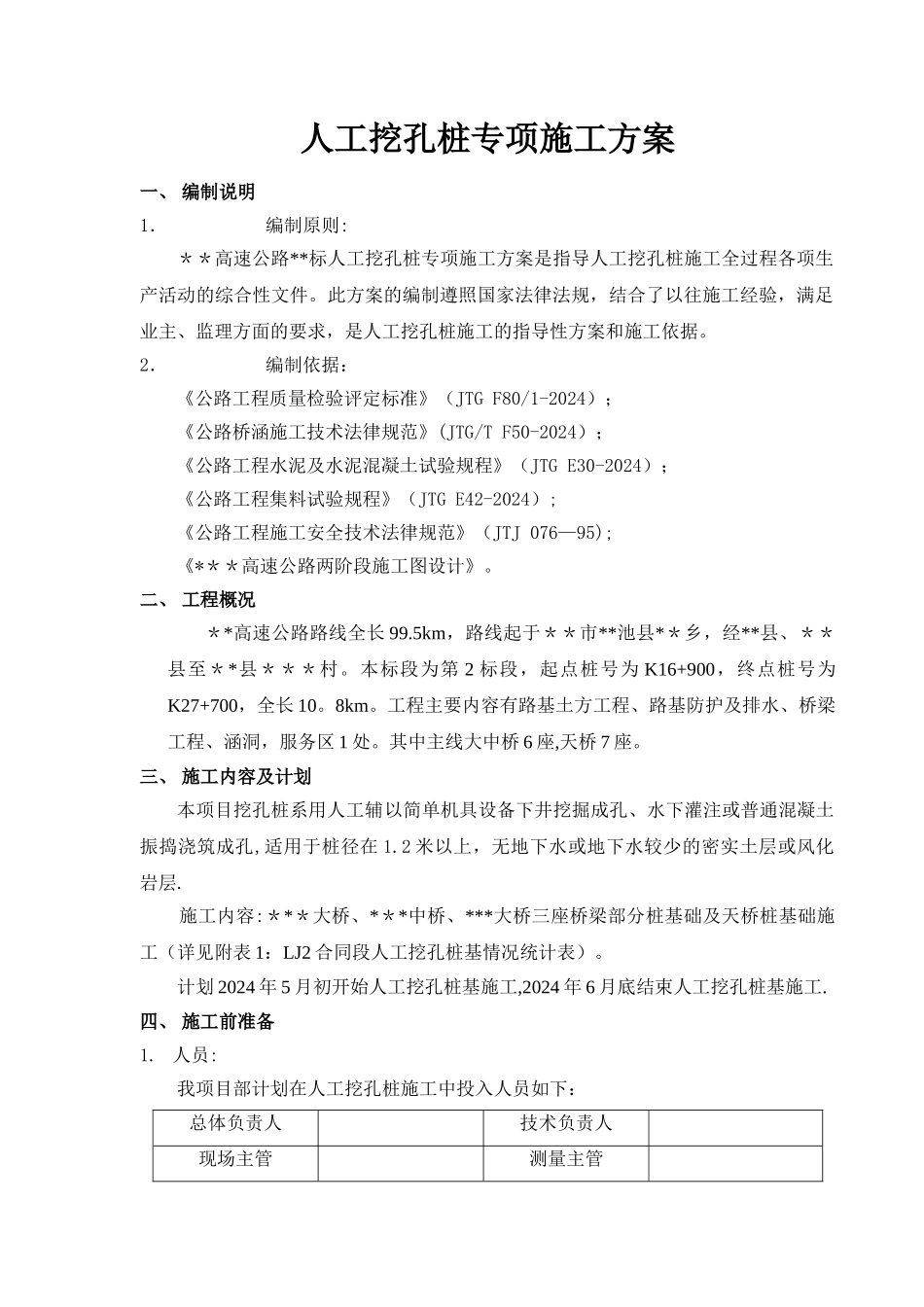

人工挖孔桩专项施工方案一、 编制说明1.编制原则:**高速公路**标人工挖孔桩专项施工方案是指导人工挖孔桩施工全过程各项生产活动的综合性文件
此方案的编制遵照国家法律法规,结合了以往施工经验,满足业主、监理方面的要求,是人工挖孔桩施工的指导性方案和施工依据
2.编制依据:《公路工程质量检验评定标准》(JTG F80/1-2024);《公路桥涵施工技术法律规范》(JTG/T F50-2024);《公路工程水泥及水泥混凝土试验规程》(JTG E30-2024);《公路工程集料试验规程》(JTG E42-2024);《公路工程施工安全技术法律规范》(JTJ 076—95);《***高速公路两阶段施工图设计》
二、 工程概况**高速公路路线全长 99
5km,路线起于**市**池县**乡,经**县、**县至**县***村
本标段为第 2 标段,起点桩号为 K16+900,终点桩号为K27+700,全长 10
工程主要内容有路基土方工程、路基防护及排水、桥梁工程、涵洞,服务区 1 处
其中主线大中桥 6 座,天桥 7 座
三、 施工内容及计划本项目挖孔桩系用人工辅以简单机具设备下井挖掘成孔、水下灌注或普通混凝土振捣浇筑成孔,适用于桩径在 1
2 米以上,无地下水或地下水较少的密实土层或风化岩层
施工内容:***大桥、***中桥、***大桥三座桥梁部分桩基础及天桥桩基础施工(详见附表 1:LJ2 合同段人工挖孔桩基情况统计表)
计划 2024 年 5 月初开始人工挖孔桩基施工,2024 年 6 月底结束人工挖孔桩基施工
四、 施工前准备1
人员:我项目部计划在人工挖孔桩施工中投入人员如下:总体负责人技术负责人现场主管测量主管试验室主任测量员技术员技术员试验员安全员挖孔工人28 人其他人员8 人2
机械配置:我项目部计划在人工挖孔桩施工中投入设备如下:序号 设备名称数量 1
