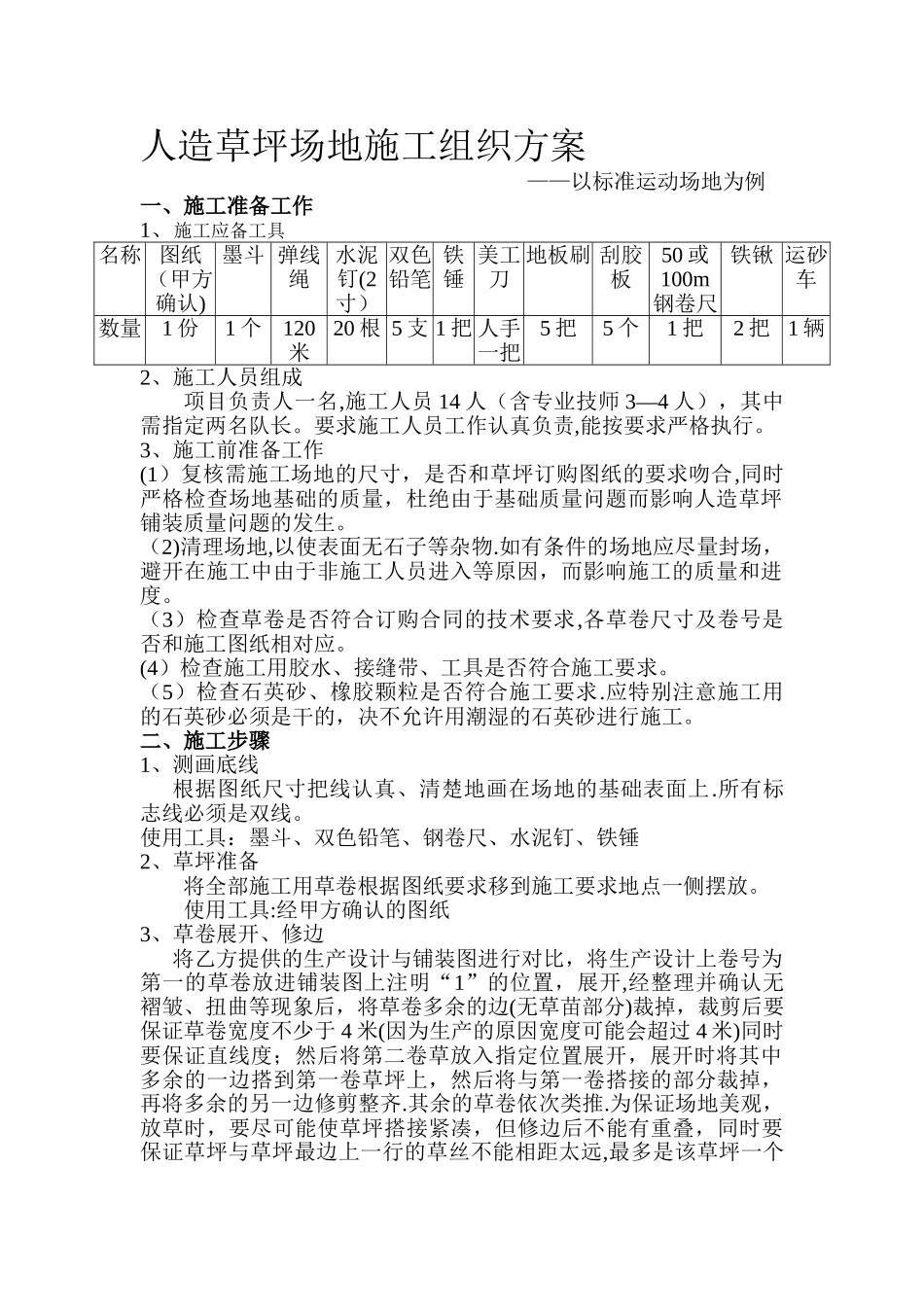

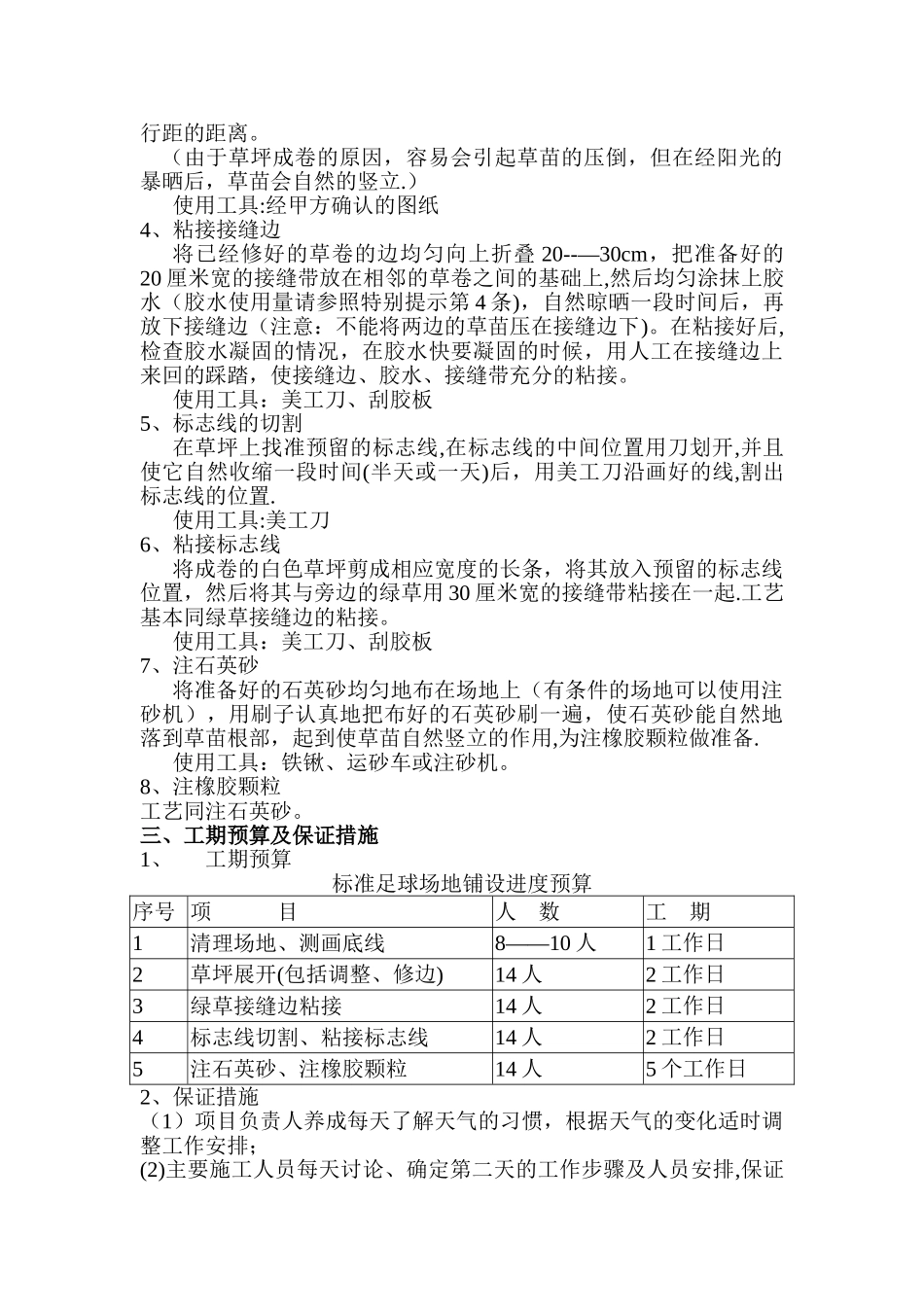

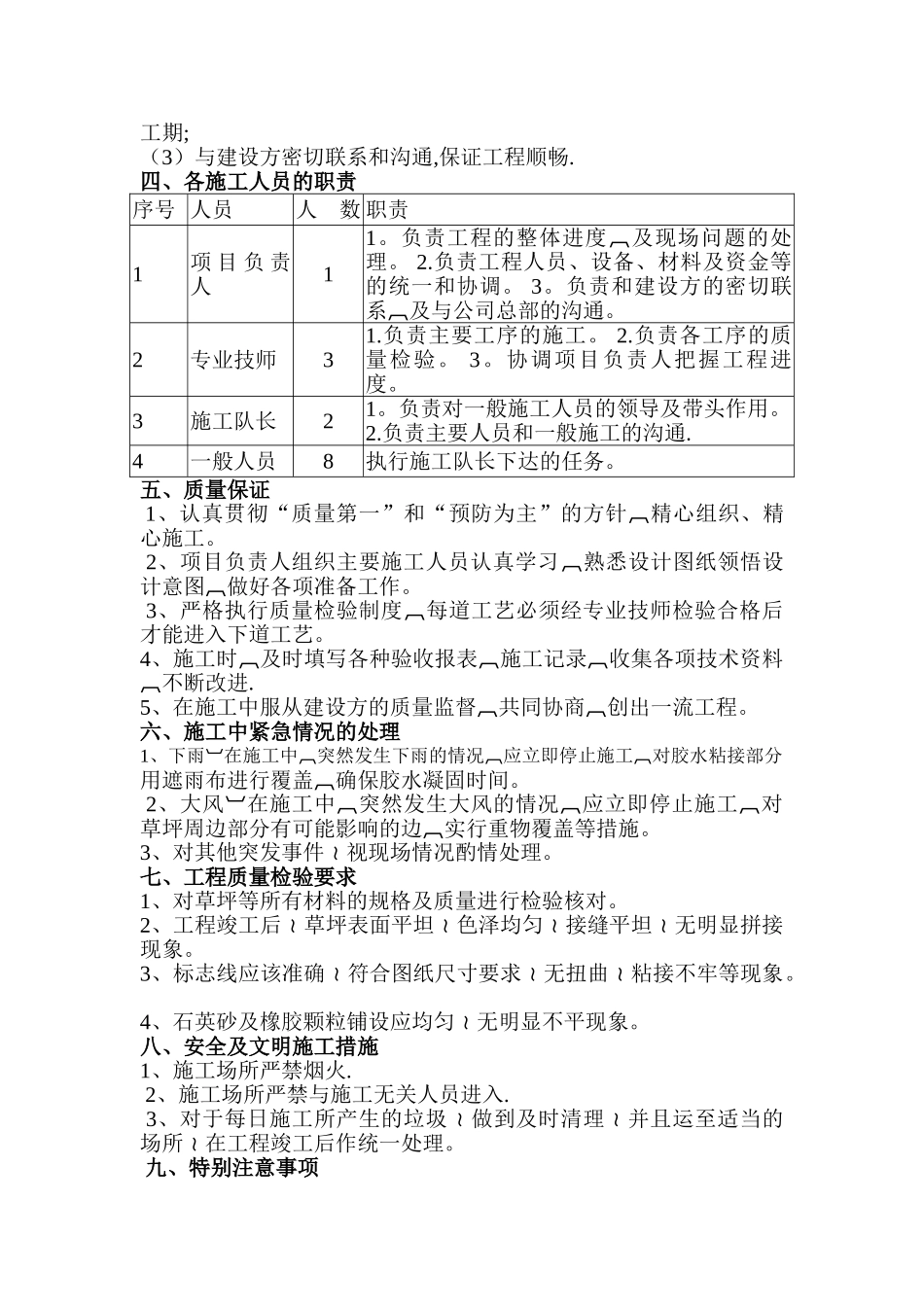

人造草坪场地施工组织方案 ——以标准运动场地为例 一、施工准备工作1、施工应备工具名称 图纸(甲方确认)墨斗 弹线绳水泥钉(2寸)双色铅笔铁锤美工刀地板刷 刮胶板50 或100m钢卷尺铁锹 运砂车数量1 份1 个120米20 根 5 支 1 把 人手一把5 把5 个1 把2 把1 辆2、施工人员组成项目负责人一名,施工人员 14 人(含专业技师 3—4 人),其中需指定两名队长。要求施工人员工作认真负责,能按要求严格执行。3、施工前准备工作(1)复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,同时严格检查场地基础的质量,杜绝由于基础质量问题而影响人造草坪铺装质量问题的发生。(2)清理场地,以使表面无石子等杂物.如有条件的场地应尽量封场,避开在施工中由于非施工人员进入等原因,而影响施工的质量和进度。(3)检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。(4)检查施工用胶水、接缝带、工具是否符合施工要求。(5)检查石英砂、橡胶颗粒是否符合施工要求.应特别注意施工用的石英砂必须是干的,决不允许用潮湿的石英砂进行施工。二、施工步骤1、测画底线根据图纸尺寸把线认真、清楚地画在场地的基础表面上.所有标志线必须是双线。使用工具:墨斗、双色铅笔、钢卷尺、水泥钉、铁锤2、草坪准备将全部施工用草卷根据图纸要求移到施工要求地点一侧摆放。使用工具:经甲方确认的图纸3、草卷展开、修边将乙方提供的生产设计与铺装图进行对比,将生产设计上卷号为第一的草卷放进铺装图上注明“1”的位置,展开,经整理并确认无褶皱、扭曲等现象后,将草卷多余的边(无草苗部分)裁掉,裁剪后要保证草卷宽度不少于 4 米(因为生产的原因宽度可能会超过 4 米)同时要保证直线度;然后将第二卷草放入指定位置展开,展开时将其中多余的一边搭到第一卷草坪上,然后将与第一卷搭接的部分裁掉,再将多余的另一边修剪整齐.其余的草卷依次类推.为保证场地美观,放草时,要尽可能使草坪搭接紧凑,但修边后不能有重叠,同时要保证草坪与草坪最边上一行的草丝不能相距太远,最多是该草坪一个行距的距离。(由于草坪成卷的原因,容易会引起草苗的压倒,但在经阳光的暴晒后,草苗会自然的竖立.)使用工具:经甲方确认的图纸4、粘接接缝边将已经修好的草卷的边均匀向上折叠 20--—30cm,把准备好的20 厘米宽的接缝带放在相邻的草卷之间的基础上,然后均匀涂抹上胶水(胶水使用量请参照特别提示第 4 条),自然晾晒一段时间后...
