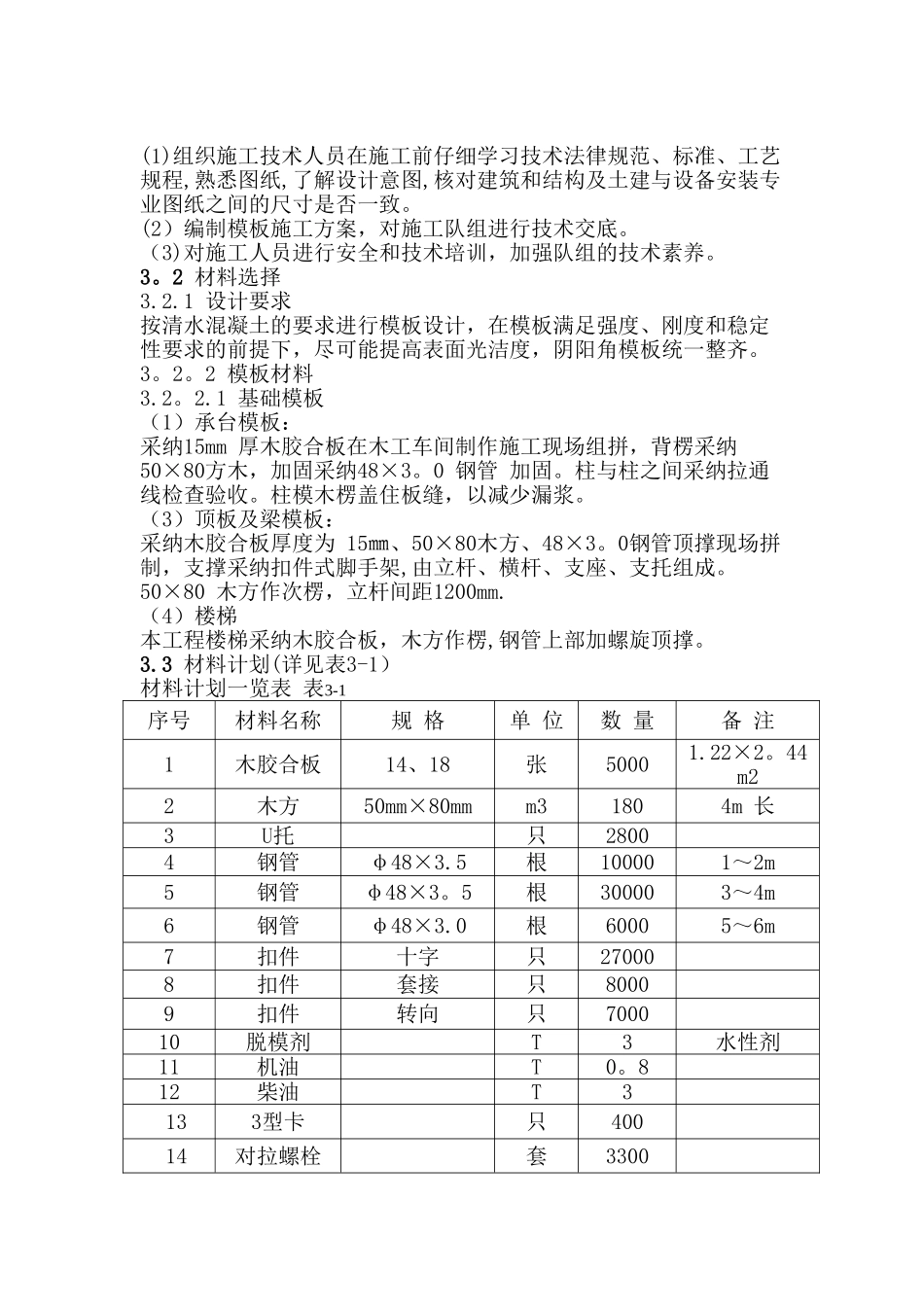

秀 水 花 苑 工 程 模 板 支 撑 与 模 板 施 工 方 案城建集团秀水花园项目部 2024 年 8 月 30 日第一章 编制依据1。1 施工组织设计1。2 施工图纸1.3 主要规程、法律规范《混凝土结构工程施工质量验收法律规范》 GB 50204-2024《建筑工程施工质量验收统一标准》 GB 50300-2024《建筑工程模板技术规程》 JGJ 74—2024第二章 工程结构概况该工程为秀水花苑 5#、6#住宅楼及地下车库二期工程,位于滨州市黄河一路以北、渤海十六路以东。建筑总面积 21506.89 平方米,皆为混凝土框架剪力墙结构。5#住宅楼为地上 18+1 层,地下 2层;6#住宅楼为地上 10 层,地下 2 层。基础设置 350㎜抗水板和承台梁桩及承台,为 C30 抗渗混凝土,抗渗等级为 P6。第三章 施工准备3。1 技术准备(1)组织施工技术人员在施工前仔细学习技术法律规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。(2)编制模板施工方案,对施工队组进行技术交底。(3)对施工人员进行安全和技术培训,加强队组的技术素养。3。2 材料选择3.2.1 设计要求按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。3。2。2 模板材料3.2。2.1 基础模板(1)承台模板:采纳15mm 厚木胶合板在木工车间制作施工现场组拼,背楞采纳50×80方木,加固采纳48×3。0 钢管 加固。柱与柱之间采纳拉通线检查验收。柱模木楞盖住板缝,以减少漏浆。(3)顶板及梁模板:采纳木胶合板厚度为 15㎜、50×80木方、48×3。0钢管顶撑现场拼制,支撑采纳扣件式脚手架,由立杆、横杆、支座、支托组成。50×80 木方作次楞,立杆间距1200mm.(4)楼梯本工程楼梯采纳木胶合板,木方作楞,钢管上部加螺旋顶撑。3.3 材料计划(详见表3-1)材料计划一览表 表3-1序号材料名称规 格单 位数 量备 注1木胶合板14、18张50001.22×2。44m22木方50mm×80mmm31804m 长3U托只28004钢管φ48×3.5根100001~2m5钢管φ48×3。5根300003~4m6钢管φ48×3.0根60005~6m7扣件十字只270008扣件套接只80009扣件转向只700010脱模剂T3水性剂11机油T0。812柴油T3133型卡只40014对拉螺栓套330015铁钉若干3。4 中小型机械需用计划(详见表3—2)中小型机械需用计划一览表 表3—2序号机械名称型号数量单机功率1圆盘锯MJ104A1 台3KW2电焊机BX1—5002 台32KVA3台钻MK...
