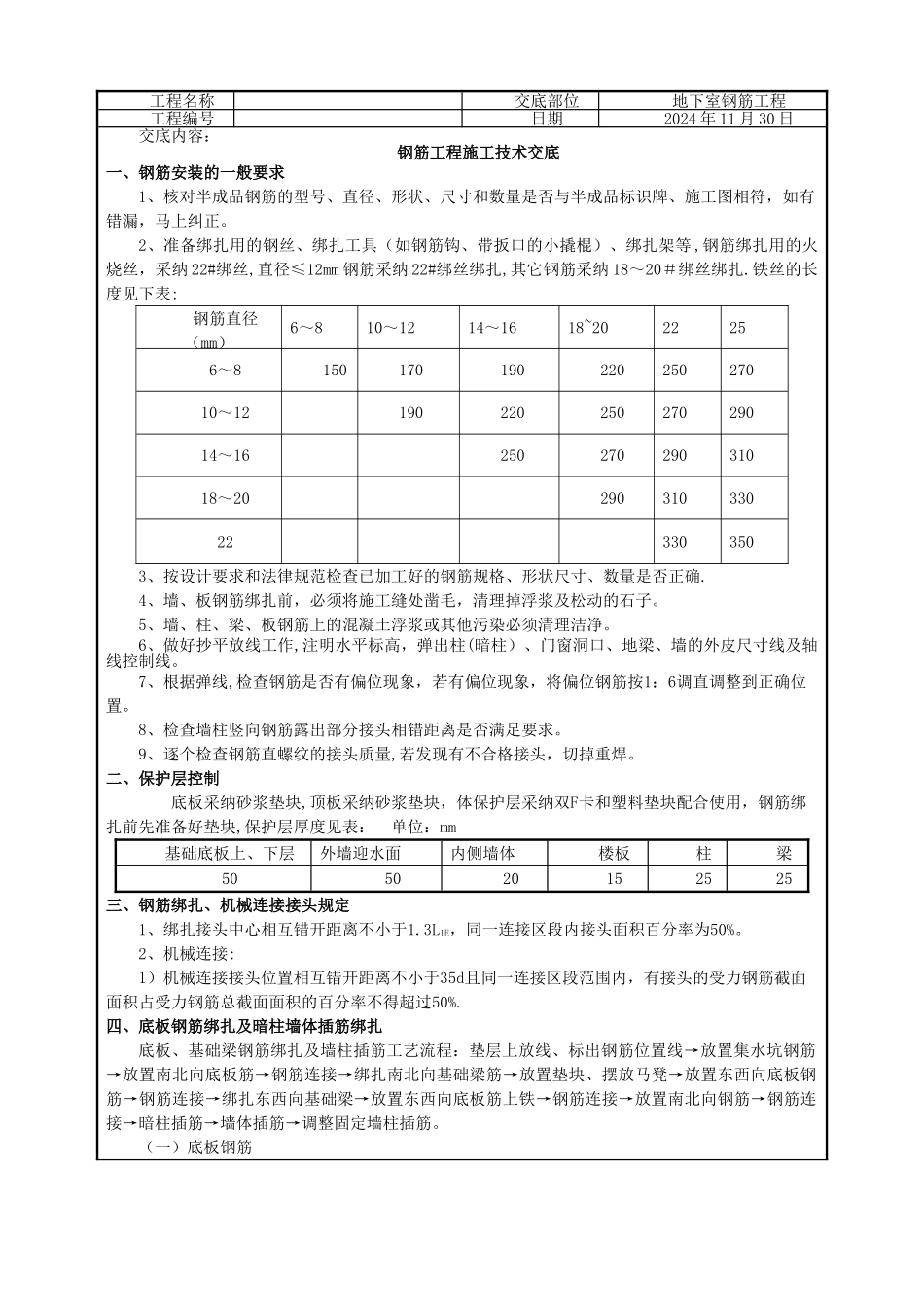

工程名称交底部位地下室钢筋工程工程编号日期2024 年 11 月 30 日交底内容:钢筋工程施工技术交底一、钢筋安装的一般要求1、核对半成品钢筋的型号、直径、形状、尺寸和数量是否与半成品标识牌、施工图相符,如有错漏,马上纠正。 2、准备绑扎用的钢丝、绑扎工具(如钢筋钩、带扳口的小撬棍)、绑扎架等 ,钢筋绑扎用的火烧丝,采纳 22#绑丝,直径≤12mm 钢筋采纳 22#绑丝绑扎,其它钢筋采纳 18~20#绑丝绑扎.铁丝的长度见下表:钢筋直径(mm)6~810~1214~1618~2022256~815017019022025027010~1219022025027029014~1625027029031018~20290310330223303503、按设计要求和法律规范检查已加工好的钢筋规格、形状尺寸、数量是否正确. 4、墙、板钢筋绑扎前,必须将施工缝处凿毛,清理掉浮浆及松动的石子。5、墙、柱、梁、板钢筋上的混凝土浮浆或其他污染必须清理洁净。 6、做好抄平放线工作,注明水平标高,弹出柱(暗柱)、门窗洞口、地梁、墙的外皮尺寸线及轴线控制线。7、根据弹线,检查钢筋是否有偏位现象,若有偏位现象,将偏位钢筋按1:6调直调整到正确位置。8、检查墙柱竖向钢筋露出部分接头相错距离是否满足要求。9、逐个检查钢筋直螺纹的接头质量,若发现有不合格接头,切掉重焊。二、保护层控制 底板采纳砂浆垫块,顶板采纳砂浆垫块,体保护层采纳双F卡和塑料垫块配合使用,钢筋绑扎前先准备好垫块,保护层厚度见表: 单位:mm 基础底板上、下层外墙迎水面内侧墙体楼板柱梁505020152525三、钢筋绑扎、机械连接接头规定1、绑扎接头中心相互错开距离不小于1.3L1E,同一连接区段内接头面积百分率为50%。2、机械连接:1)机械连接接头位置相互错开距离不小于35d且同一连接区段范围内,有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率不得超过50%.四、底板钢筋绑扎及暗柱墙体插筋绑扎底板、基础梁钢筋绑扎及墙柱插筋工艺流程:垫层上放线、标出钢筋位置线→放置集水坑钢筋→放置南北向底板筋→钢筋连接→绑扎南北向基础梁筋→放置垫块、摆放马凳→放置东西向底板钢筋→钢筋连接→绑扎东西向基础梁→放置东西向底板筋上铁→钢筋连接→放置南北向钢筋→钢筋连接→暗柱插筋→墙体插筋→调整固定墙柱插筋。(一)底板钢筋工程名称交底部位地下室钢筋工程工程编号日期2024 年 11 月 30 日1、待垫层上放线经验收合格后即可进行底板钢筋的施工,底板基础梁钢筋摆放顺序为(南北向下铁在下,上铁在上;东西向钢筋在南北面钢筋中间,...
