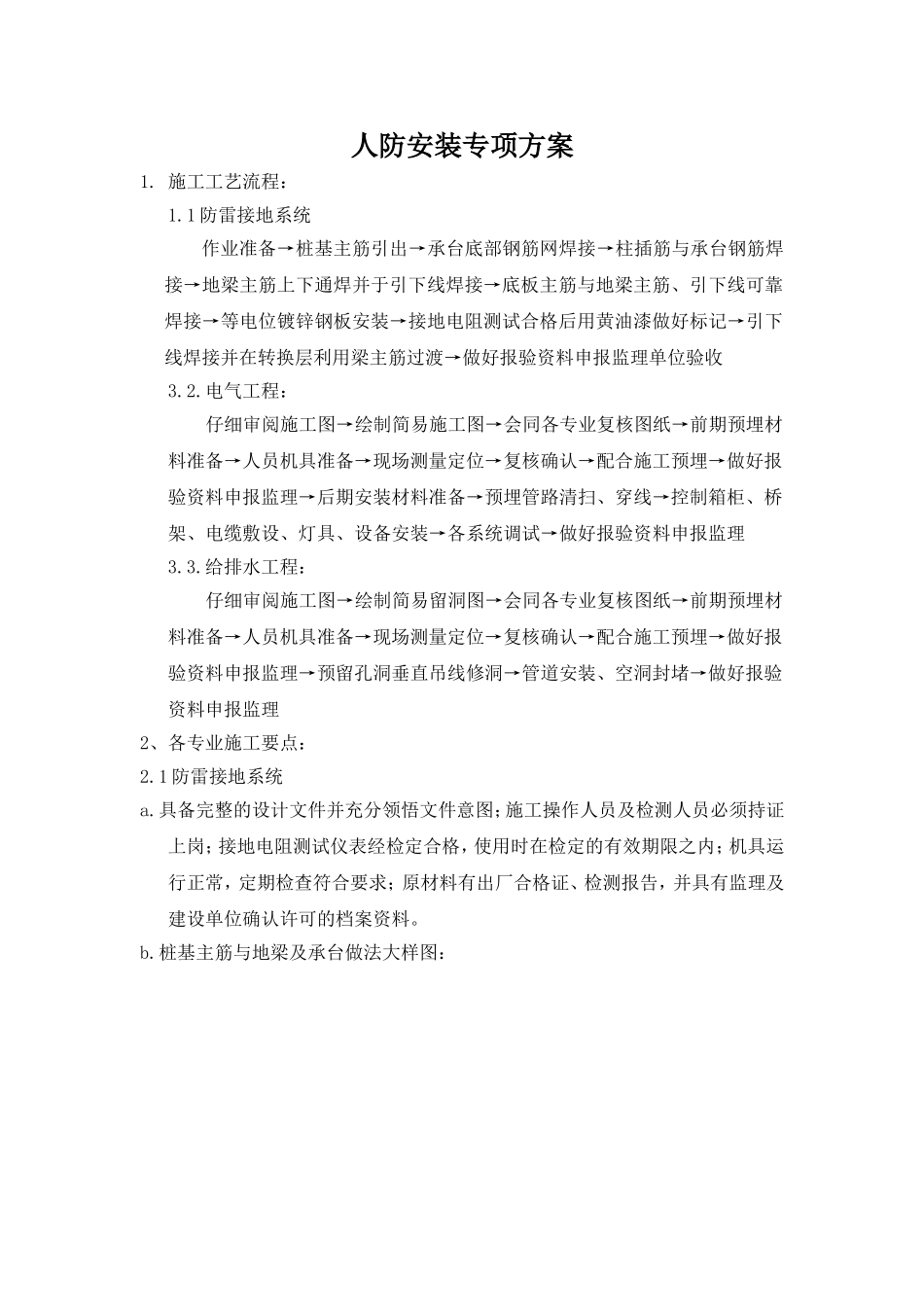

人防安装专项方案1
施工工艺流程: 1
1 防雷接地系统作业准备→桩基主筋引出→承台底部钢筋网焊接→柱插筋与承台钢筋焊接→地梁主筋上下通焊并于引下线焊接→底板主筋与地梁主筋、引下线可靠焊接→等电位镀锌钢板安装→接地电阻测试合格后用黄油漆做好标记→引下线焊接并在转换层利用梁主筋过渡→做好报验资料申报监理单位验收 3
电气工程: 仔细审阅施工图→绘制简易施工图→会同各专业复核图纸→前期预埋材料准备→人员机具准备→现场测量定位→复核确认→配合施工预埋→做好报验资料申报监理→后期安装材料准备→预埋管路清扫、穿线→控制箱柜、桥架、电缆敷设、灯具、设备安装→各系统调试→做好报验资料申报监理 3
给排水工程: 仔细审阅施工图→绘制简易留洞图→会同各专业复核图纸→前期预埋材料准备→人员机具准备→现场测量定位→复核确认→配合施工预埋→做好报验资料申报监理→预留孔洞垂直吊线修洞→管道安装、空洞封堵→做好报验资料申报监理2、各专业施工要点:2
1 防雷接地系统a
具备完整的设计文件并充分领悟文件意图;施工操作人员及检测人员必须持证上岗;接地电阻测试仪表经检定合格,使用时在检定的有效期限之内;机具运行正常,定期检查符合要求;原材料有出厂合格证、检测报告,并具有监理及建设单位确认许可的档案资料

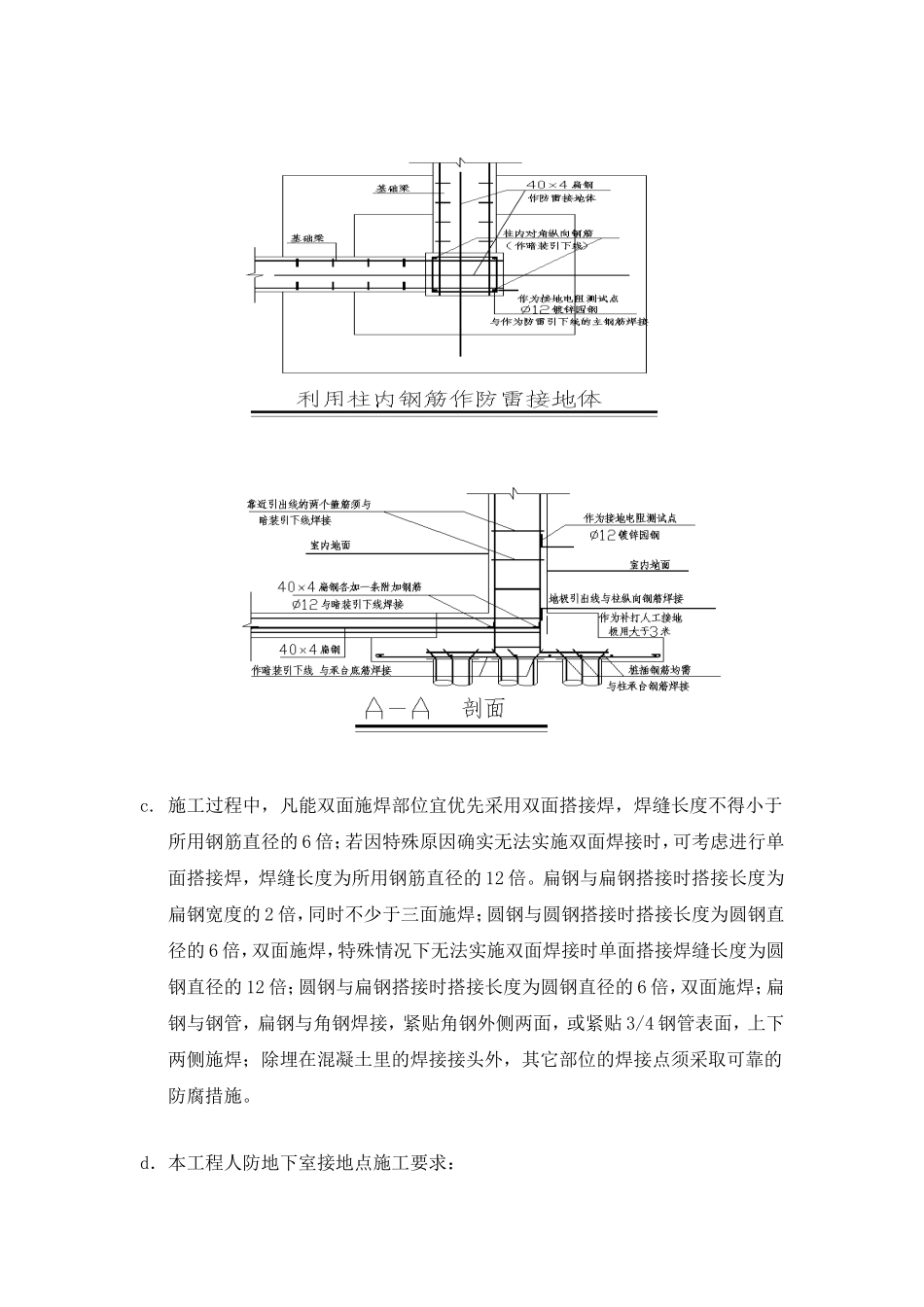

桩基主筋与地梁及承台做法大样图:c
施工过程中,凡能双面施焊部位宜优先采用双面搭接焊,焊缝长度不得小于所用钢筋直径的 6 倍;若因特殊原因确实无法实施双面焊接时,可考虑进行单面搭接焊,焊缝长度为所用钢筋直径的 12 倍
扁钢与扁钢搭接时搭接长度为扁钢宽度的 2 倍,同时不少于三面施焊;圆钢与圆钢搭接时搭接长度为圆钢直径的 6 倍,双面施焊,特殊情况下无法实施双面焊接时单面搭接焊缝长度为圆钢直径的 12 倍;圆钢与扁钢搭接时搭接长度为圆钢直径的 6 倍,双面施焊;扁钢与钢管,扁钢与角钢焊接,紧贴
