电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人防工程土建部分施工要点

人防工程土建部分施工要点_第1页
1/5
人防工程土建部分施工要点_第2页
2/5
人防工程土建部分施工要点_第3页
3/5

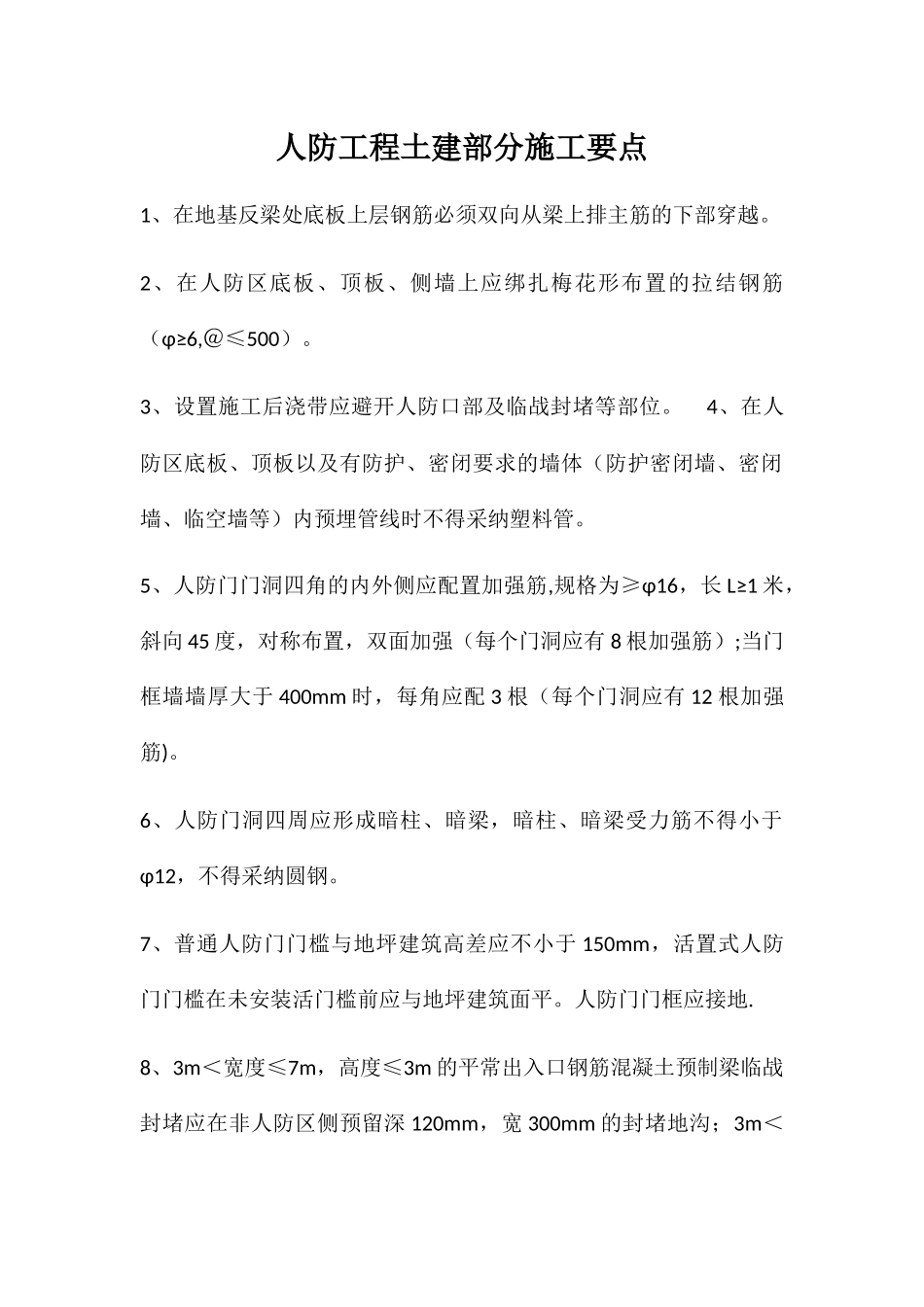

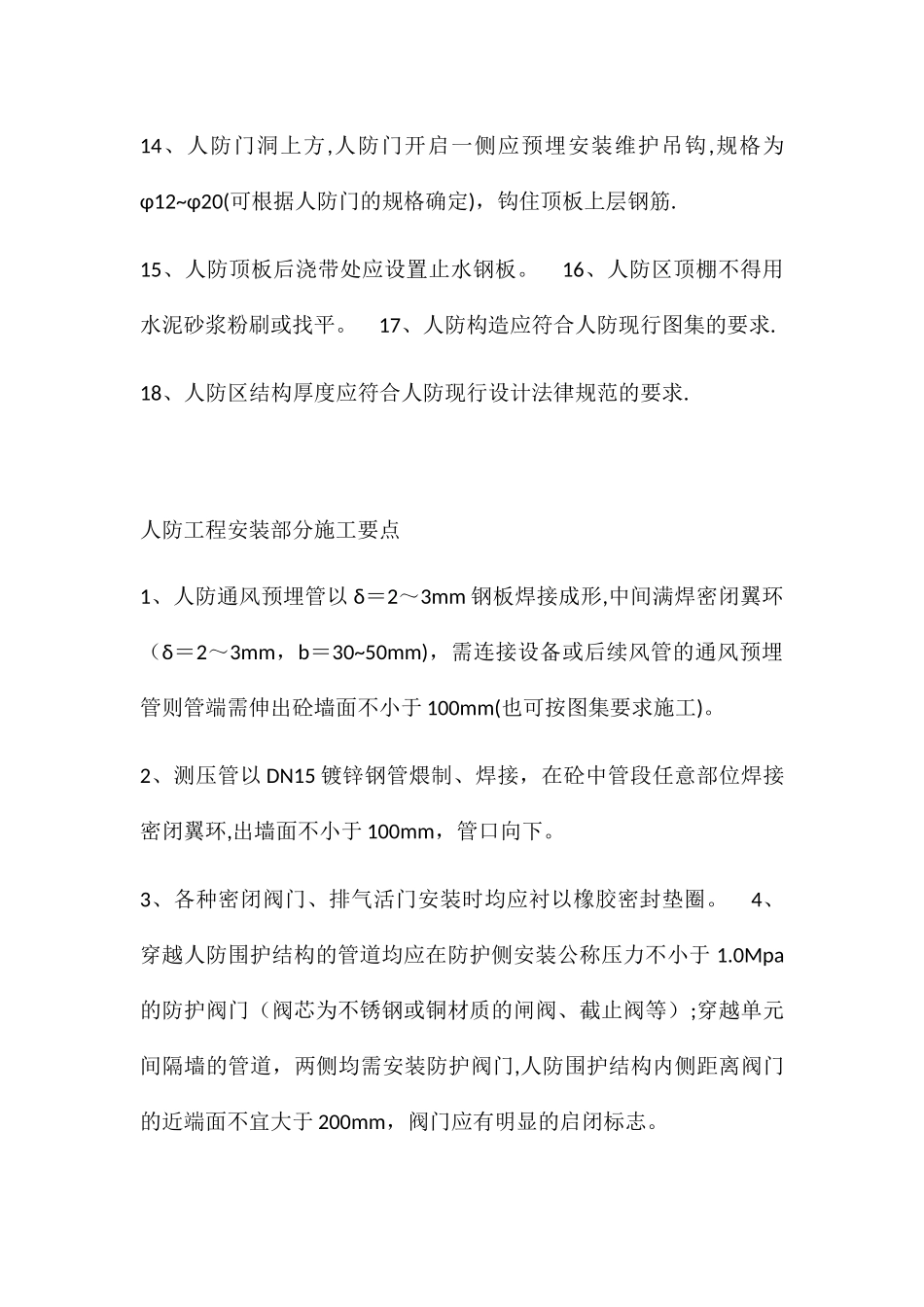

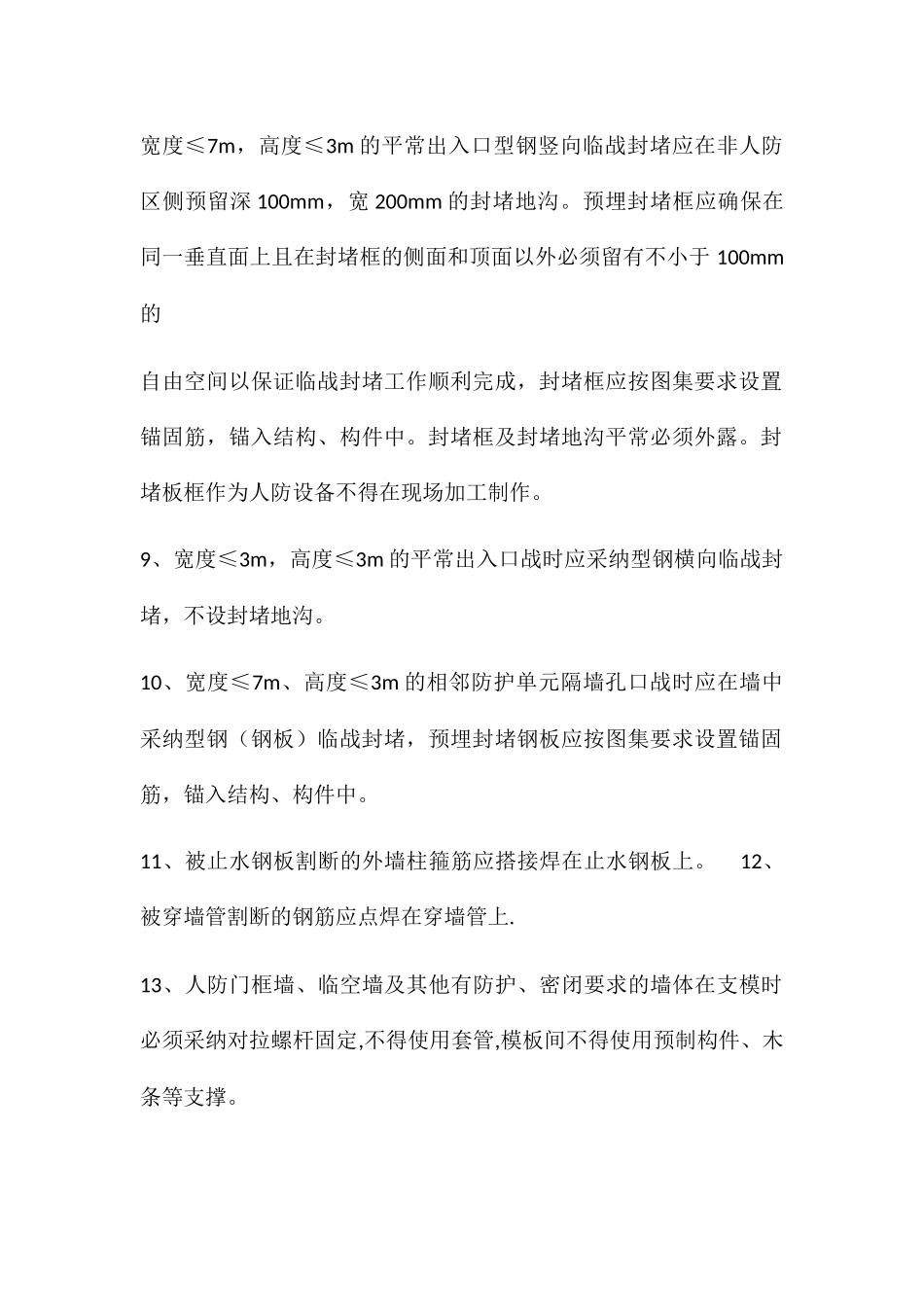

人防工程土建部分施工要点1、在地基反梁处底板上层钢筋必须双向从梁上排主筋的下部穿越。 2、在人防区底板、顶板、侧墙上应绑扎梅花形布置的拉结钢筋(φ≥6,@≤500)。 3、设置施工后浇带应避开人防口部及临战封堵等部位。 4、在人防区底板、顶板以及有防护、密闭要求的墙体(防护密闭墙、密闭墙、临空墙等)内预埋管线时不得采纳塑料管。 5、人防门门洞四角的内外侧应配置加强筋,规格为≥φ16,长 L≥1 米,斜向 45 度,对称布置,双面加强(每个门洞应有 8 根加强筋);当门框墙墙厚大于 400mm 时,每角应配 3 根(每个门洞应有 12 根加强筋)。 6、人防门洞四周应形成暗柱、暗梁,暗柱、暗梁受力筋不得小于φ12,不得采纳圆钢。 7、普通人防门门槛与地坪建筑高差应不小于 150mm,活置式人防门门槛在未安装活门槛前应与地坪建筑面平。人防门门框应接地. 8、3m<宽度≤7m,高度≤3m 的平常出入口钢筋混凝土预制梁临战封堵应在非人防区侧预留深 120mm,宽 300mm 的封堵地沟;3m<宽度≤7m,高度≤3m 的平常出入口型钢竖向临战封堵应在非人防区侧预留深 100mm,宽 200mm 的封堵地沟。预埋封堵框应确保在同一垂直面上且在封堵框的侧面和顶面以外必须留有不小于 100mm的自由空间以保证临战封堵工作顺利完成,封堵框应按图集要求设置锚固筋,锚入结构、构件中。封堵框及封堵地沟平常必须外露。封堵板框作为人防设备不得在现场加工制作。 9、宽度≤3m,高度≤3m 的平常出入口战时应采纳型钢横向临战封堵,不设封堵地沟。 10、宽度≤7m、高度≤3m 的相邻防护单元隔墙孔口战时应在墙中采纳型钢(钢板)临战封堵,预埋封堵钢板应按图集要求设置锚固筋,锚入结构、构件中。 11、被止水钢板割断的外墙柱箍筋应搭接焊在止水钢板上。 12、被穿墙管割断的钢筋应点焊在穿墙管上. 13、人防门框墙、临空墙及其他有防护、密闭要求的墙体在支模时必须采纳对拉螺杆固定,不得使用套管,模板间不得使用预制构件、木条等支撑。 14、人防门洞上方,人防门开启一侧应预埋安装维护吊钩,规格为φ12~φ20(可根据人防门的规格确定),钩住顶板上层钢筋. 15、人防顶板后浇带处应设置止水钢板。 16、人防区顶棚不得用水泥砂浆粉刷或找平。 17、人防构造应符合人防现行图集的要求. 18、人防区结构厚度应符合人防现行设计法律规范的要求. 人防工程安装部分施工要点 1、人防通风预埋管以 δ=2~3mm 钢板焊接成形,中间满焊密闭翼环(δ=2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人防工程土建部分施工要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
