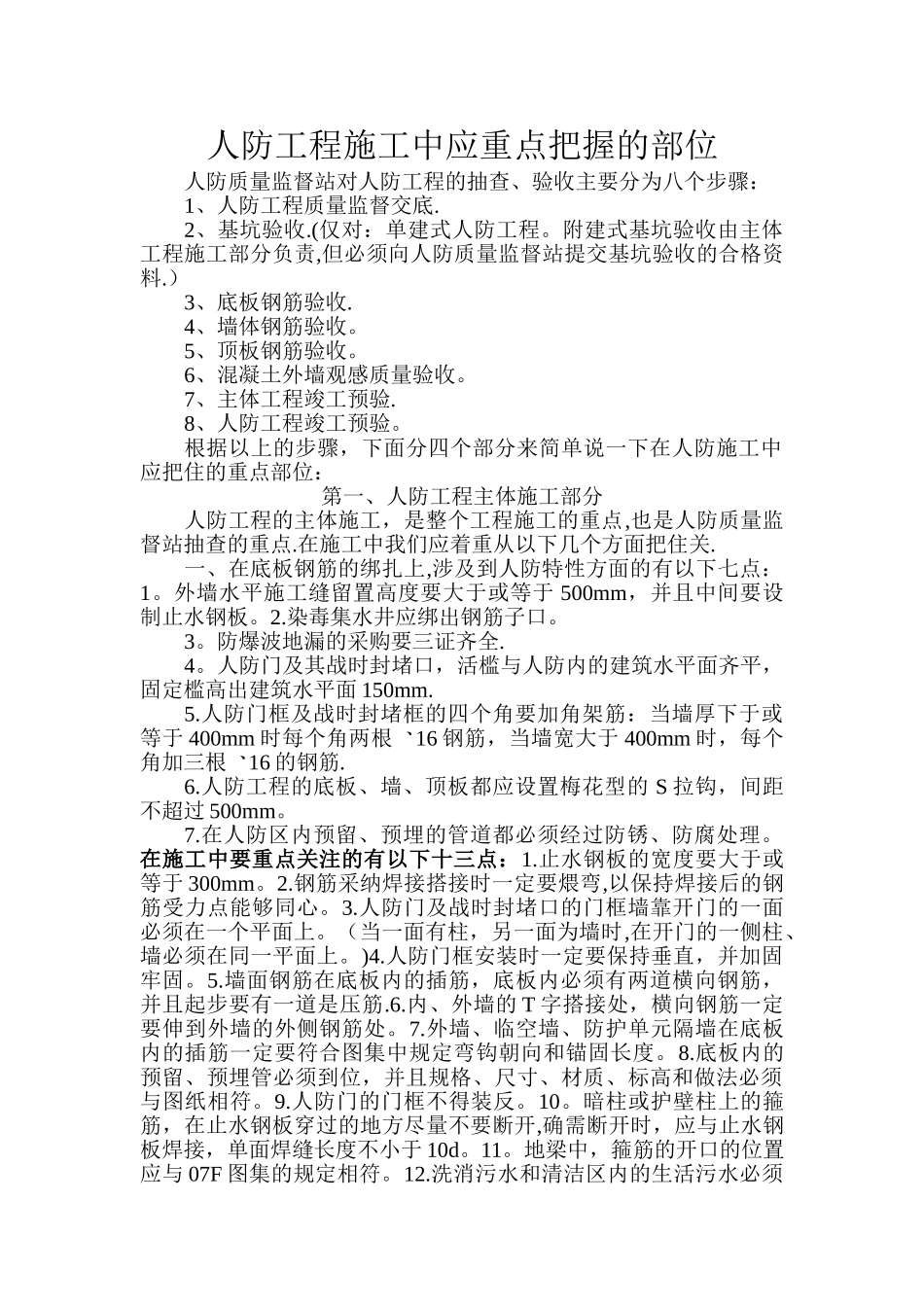

人防工程施工中应重点把握的部位人防质量监督站对人防工程的抽查、验收主要分为八个步骤:1、人防工程质量监督交底
2、基坑验收
(仅对:单建式人防工程
附建式基坑验收由主体工程施工部分负责,但必须向人防质量监督站提交基坑验收的合格资料
)3、底板钢筋验收
4、墙体钢筋验收
5、顶板钢筋验收
6、混凝土外墙观感质量验收
7、主体工程竣工预验
8、人防工程竣工预验
根据以上的步骤,下面分四个部分来简单说一下在人防施工中应把住的重点部位:第一、人防工程主体施工部分人防工程的主体施工,是整个工程施工的重点,也是人防质量监督站抽查的重点
在施工中我们应着重从以下几个方面把住关

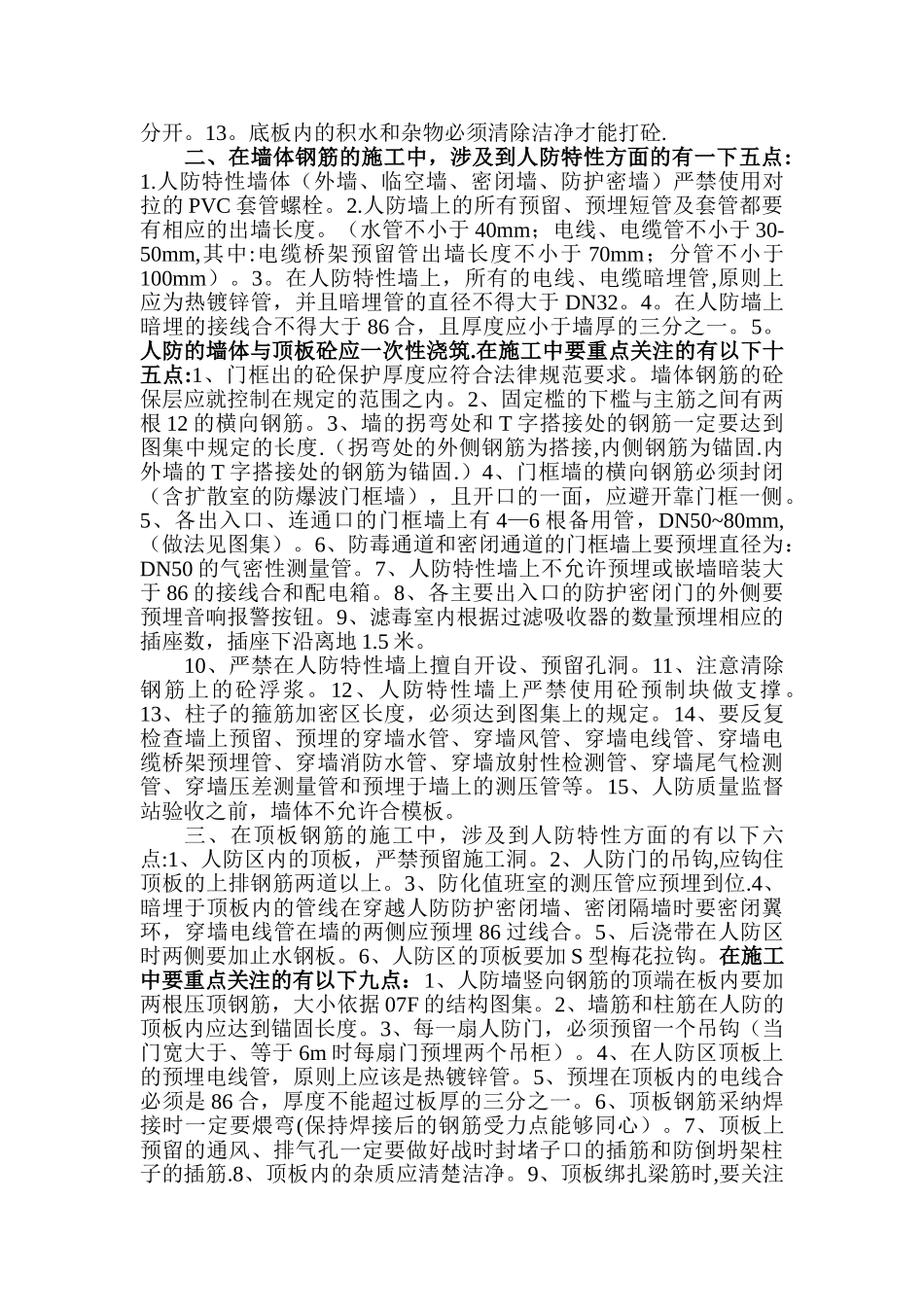

一、在底板钢筋的绑扎上,涉及到人防特性方面的有以下七点:1
外墙水平施工缝留置高度要大于或等于 500mm,并且中间要设制止水钢板
染毒集水井应绑出钢筋子口
防爆波地漏的采购要三证齐全
人防门及其战时封堵口,活槛与人防内的建筑水平面齐平,固定槛高出建筑水平面 150mm
人防门框及战时封堵框的四个角要加角架筋:当墙厚下于或等于 400mm 时每个角两根16 钢筋,当墙宽大于 400mm 时,每个角加三根16 的钢筋
人防工程的底板、墙、顶板都应设置梅花型的 S 拉钩,间距不超过 500mm
在人防区内预留、预埋的管道都必须经过防锈、防腐处理

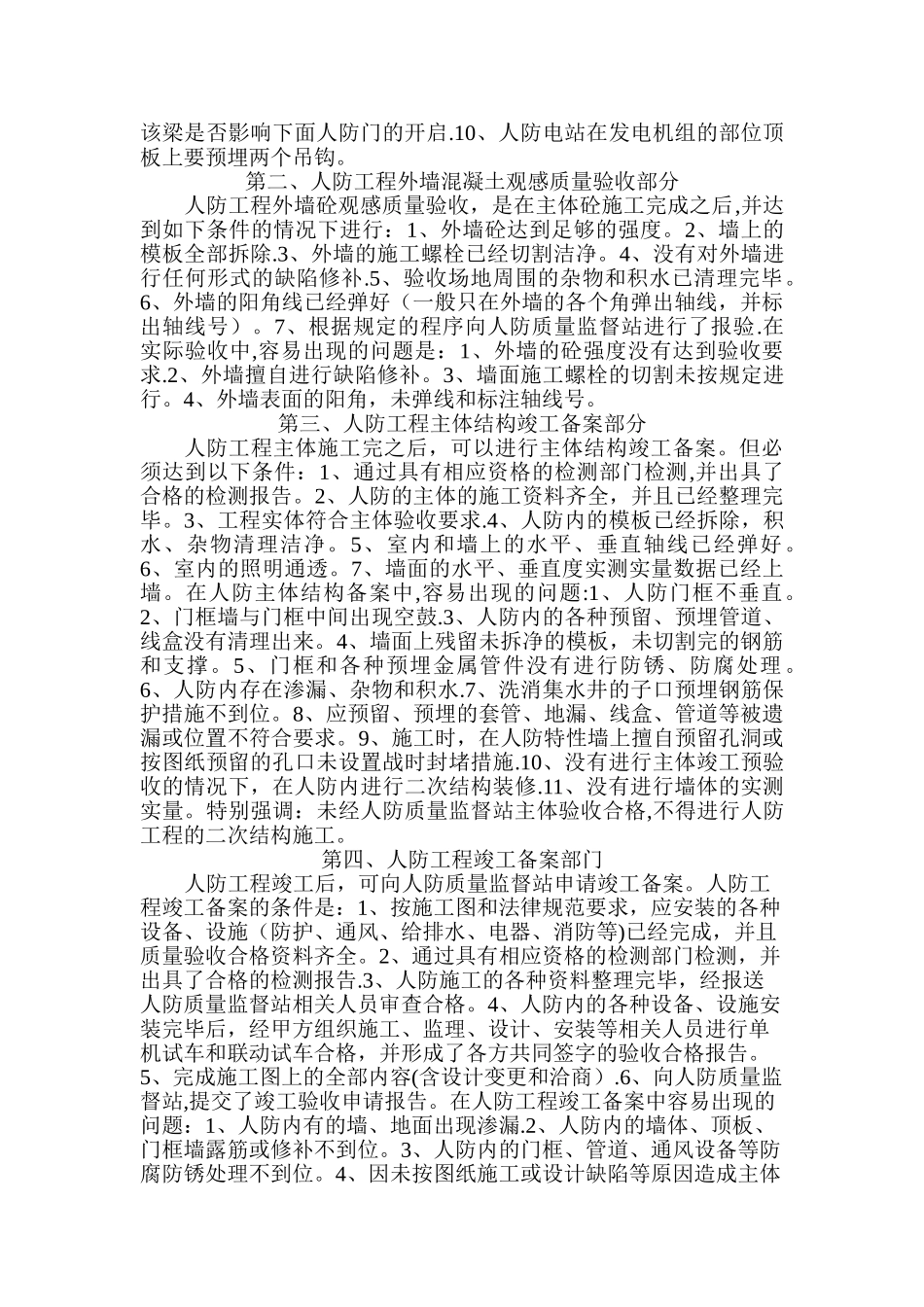

在施工中要重点关注的有以下十三点:1
止水钢板的宽度要大于或等于 300mm
钢筋采纳焊接搭接时一定要煨弯,以保持焊接后的钢筋受力点能够同心
人防门及战时封堵口的门框墙靠开门的一面必须在一个平面上
(当一面有柱,另一面为墙时,在开门的一侧柱、墙必须在同一平面上
人防门框安装时一定要保持垂直,并加固牢固
墙面钢筋在底板内的插筋,底板内必须有两道横向钢筋,并且起步要有一道是压筋
内、外墙的 T 字搭接处,横向钢筋一定要伸到外墙的外侧
