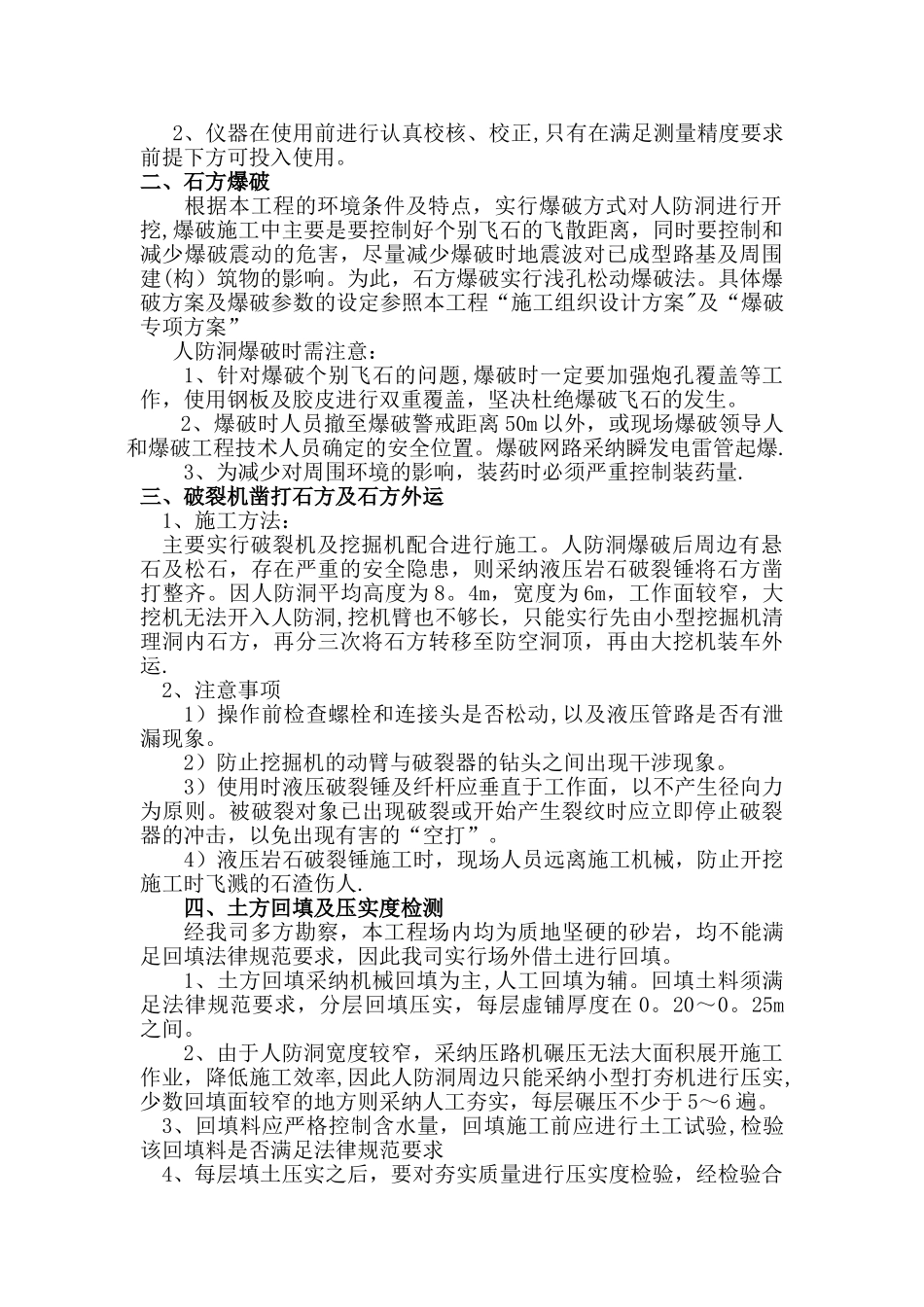

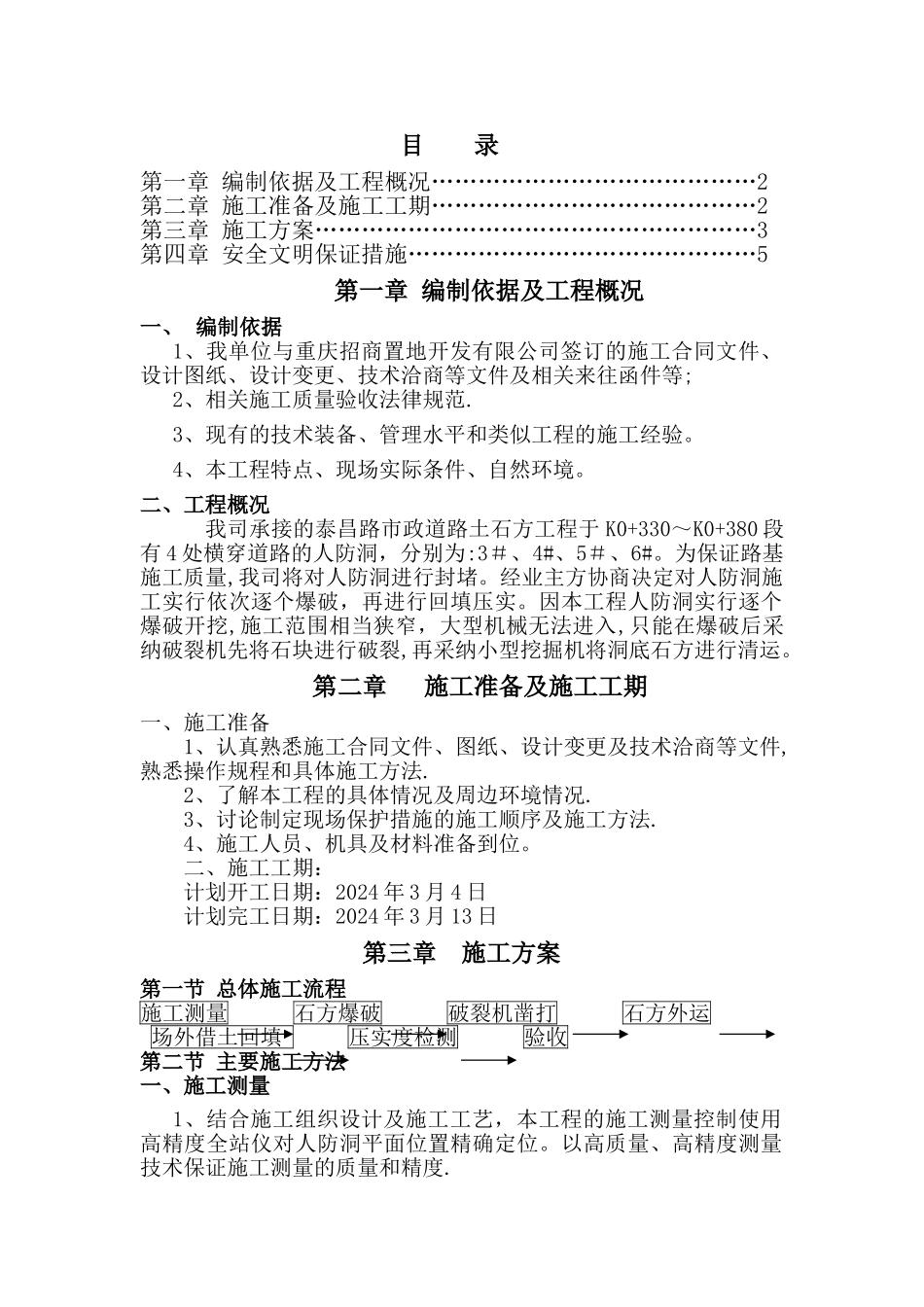

目 录第一章 编制依据及工程概况……………………………………2第二章 施工准备及施工工期……………………………………2第三章 施工方案…………………………………………………3第四章 安全文明保证措施………………………………………5第一章 编制依据及工程概况一、 编制依据1、我单位与重庆招商置地开发有限公司签订的施工合同文件、设计图纸、设计变更、技术洽商等文件及相关来往函件等;2、相关施工质量验收法律规范
3、现有的技术装备、管理水平和类似工程的施工经验
4、本工程特点、现场实际条件、自然环境
二、工程概况我司承接的泰昌路市政道路土石方工程于 K0+330~K0+380 段有 4 处横穿道路的人防洞,分别为:3#、4#、5#、6#
为保证路基施工质量,我司将对人防洞进行封堵
经业主方协商决定对人防洞施工实行依次逐个爆破,再进行回填压实
因本工程人防洞实行逐个爆破开挖,施工范围相当狭窄,大型机械无法进入,只能在爆破后采纳破裂机先将石块进行破裂,再采纳小型挖掘机将洞底石方进行清运
第二章 施工准备及施工工期一、施工准备1、认真熟悉施工合同文件、图纸、设计变更及技术洽商等文件,熟悉操作规程和具体施工方法
2、了解本工程的具体情况及周边环境情况
3、讨论制定现场保护措施的施工顺序及施工方法
4、施工人员、机具及材料准备到位
二、施工工期:计划开工日期:2024 年 3 月 4 日计划完工日期:2024 年 3 月 13 日第三章 施工方案第一节 总体施工流程施工测量 石方爆破 破裂机凿打 石方外运 场外借土回填 压实度检测 验收第二节 主要施工方法一、施工测量1、结合施工组织设计及施工工艺,本工程的施工测量控制使用高精度全站仪对人防洞平面位置精确定位
以高质量、高精度测量技术保证施工测量的质量和精度
2、仪器在使用前进行认真校核、校正,只有在满足测量精度要求前提下方可投入使用
