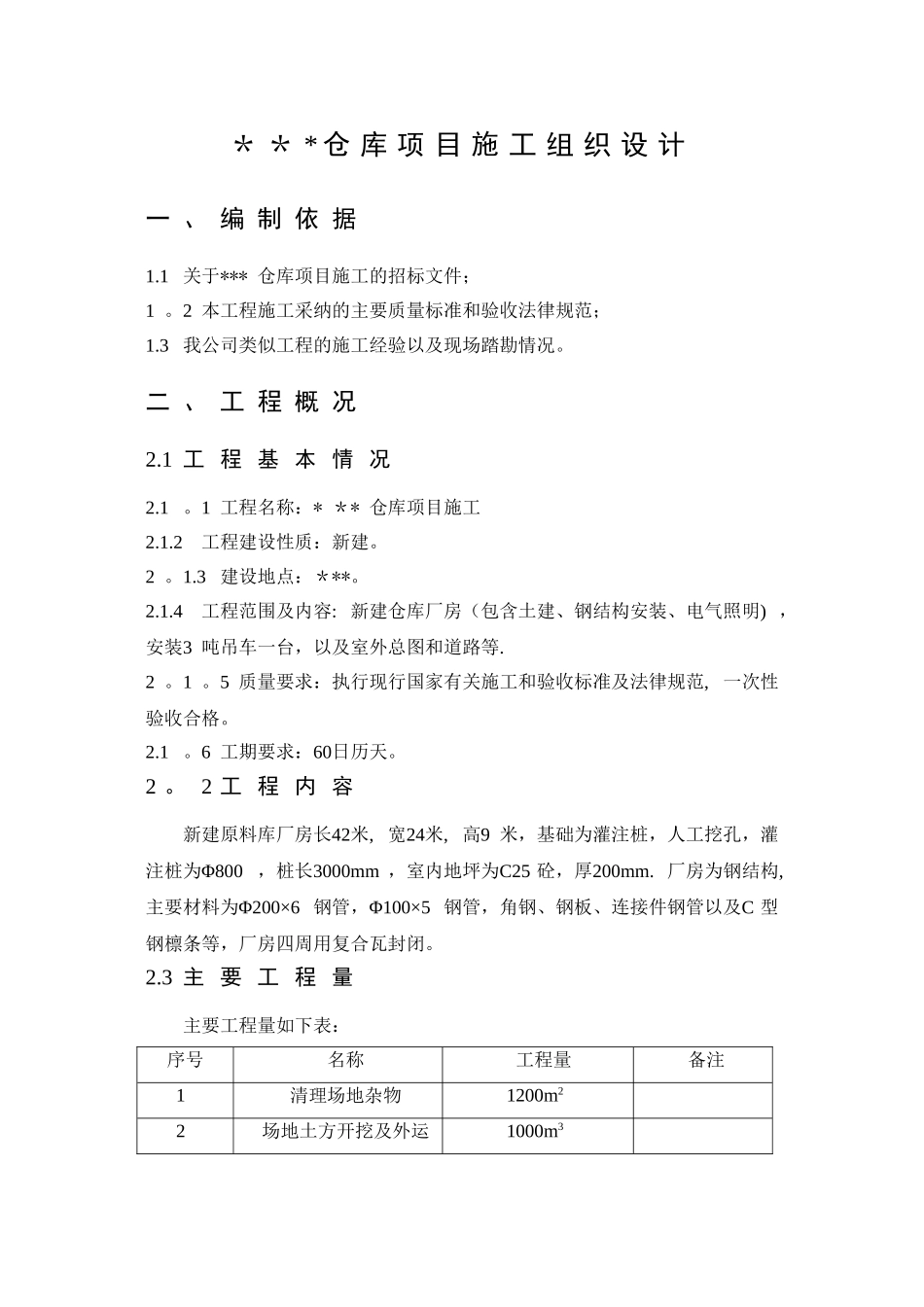

* * * 仓 库 项 目 施 工 组 织 设 计一 、 编 制 依 据1.1 关于*** 仓库项目施工的招标文件;1 。2 本工程施工采纳的主要质量标准和验收法律规范;1.3 我公司类似工程的施工经验以及现场踏勘情况。二 、 工 程 概 况2.1 工 程 基 本 情 况2.1 。1 工程名称:* ** 仓库项目施工2.1.2 工程建设性质:新建。2 。1.3 建设地点:***。2.1.4 工程范围及内容: 新建仓库厂房(包含土建、钢结构安装、电气照明) ,安装3 吨吊车一台,以及室外总图和道路等.2 。1 。5 质量要求:执行现行国家有关施工和验收标准及法律规范, 一次性验收合格。2.1 。6 工期要求:60日历天。2 。 2 工 程 内 容新建原料库厂房长42米, 宽24米, 高9 米,基础为灌注桩,人工挖孔,灌注桩为Φ800 ,桩长3000mm ,室内地坪为C25 砼,厚200mm. 厂房为钢结构,主要材料为Φ200×6 钢管,Φ100×5 钢管,角钢、钢板、连接件钢管以及C 型钢檩条等,厂房四周用复合瓦封闭。2.3 主 要 工 程 量主要工程量如下表:序号名称工程量备注1清理场地杂物1200m22场地土方开挖及外运1000m33人工挖孔浇筑砼C2580m34钢筋配筋6t5砼C25 灌桩及地梁90 m36钢架及屋面檩条32t7连接件钢板2.5t8复合瓦2100 m29路面浇筑C25 砼60m310沟盖板配筋3t11沟盖板砼C3030m3三 、 施 工 总 体 部 署3 。 1 施 工 组 织 机 构3.1.1 项目经理: 项目经理负责整个施工过程的控制,以及项目工程内的生产、管理,调配现场内的物资、人员,对完成项目的施工计划、工程进度、工期、成本、安全、文明施工负总责。3 。1.2 项目副经理:协助项目经理完成各项管理工作指标,负责对施工过程的控制、检查和监督. 负责工程施工计划和编制上报,控制施工进度。参加重大施工方案的制订,仔细执行施工方案、技术交底,积极主动处理技术、质检提出的问题, 协助各工种施工。3.1 。3 项目总工: 对项目经理负责,主管项目的技术工作, 协助项目经理制定项目管理体制的方针、目标, 并组织实施。仔细组织科研攻关和技术革新,解决施工生产中遇到的技术难题。3 。1 。4 技术负责人:主持本项目的技术、质量管理工作, 对工程技术、工程质量全面负责。组织工程的图纸自审、会审, 及时解决施工中出现的各种技术问题。负责各项技术交底工作,组织技术人员、工人学习贯彻技术规程、法律规范、质量标准,并随时检查执行情况。3 。1 。5 ...
