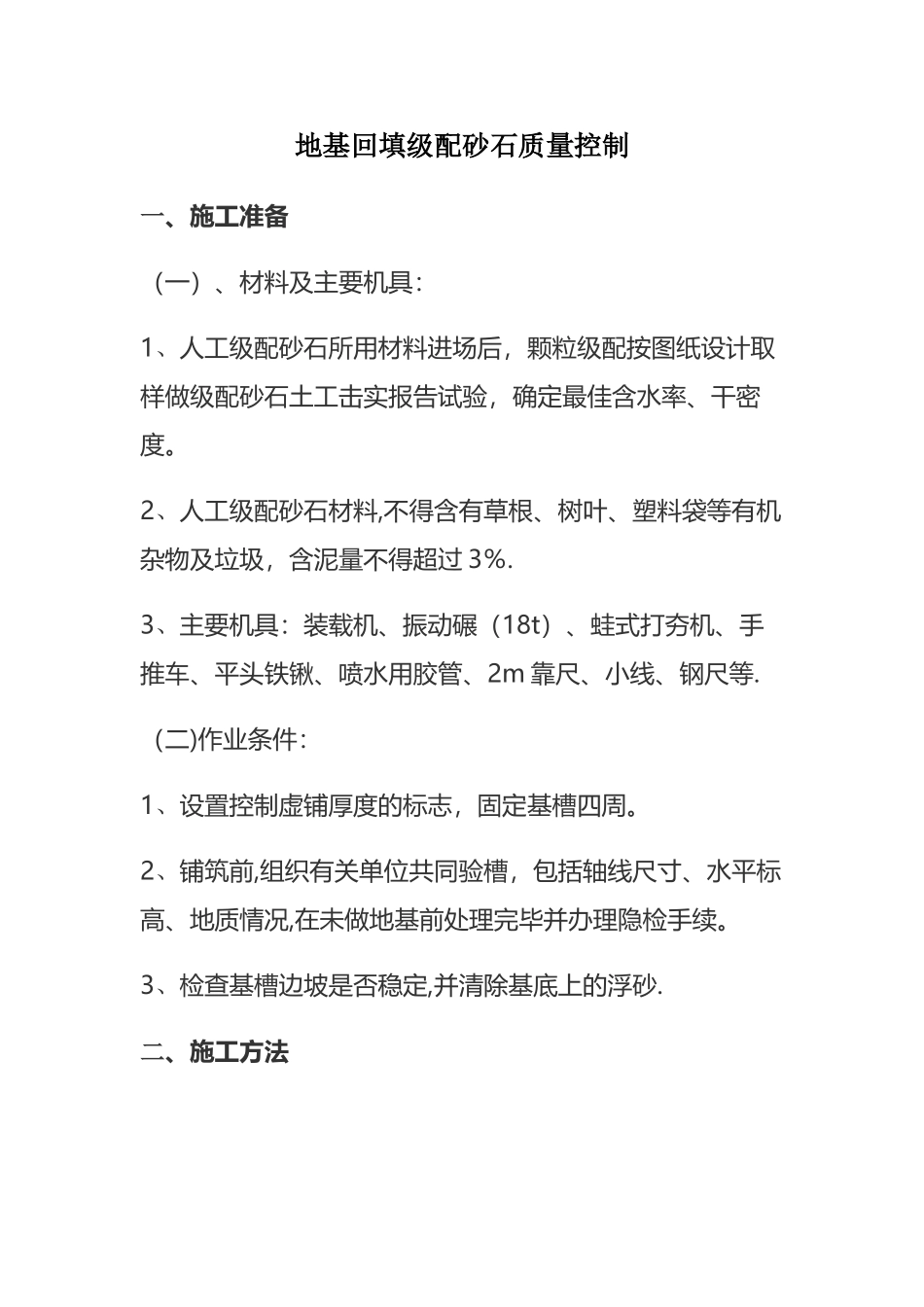

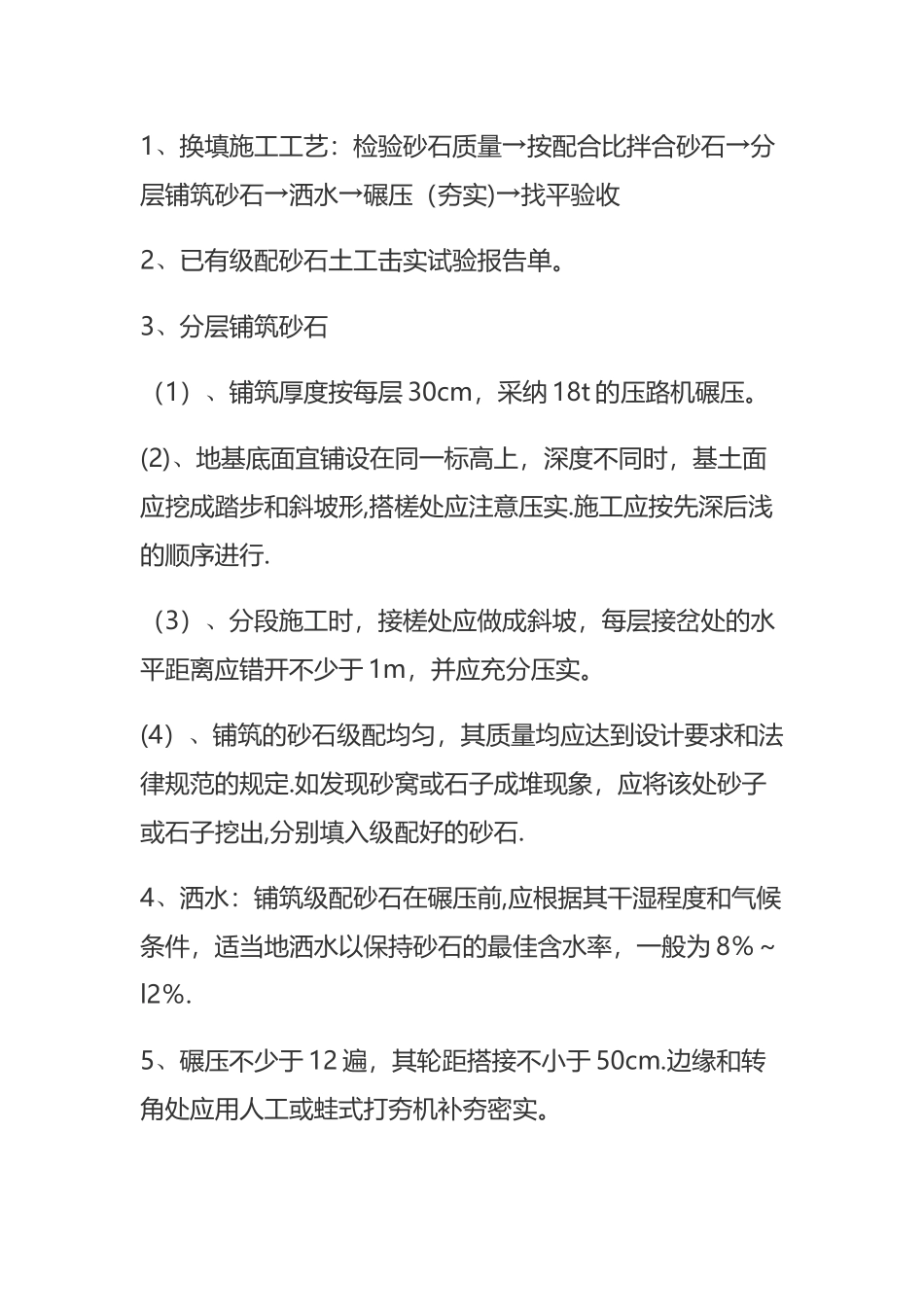

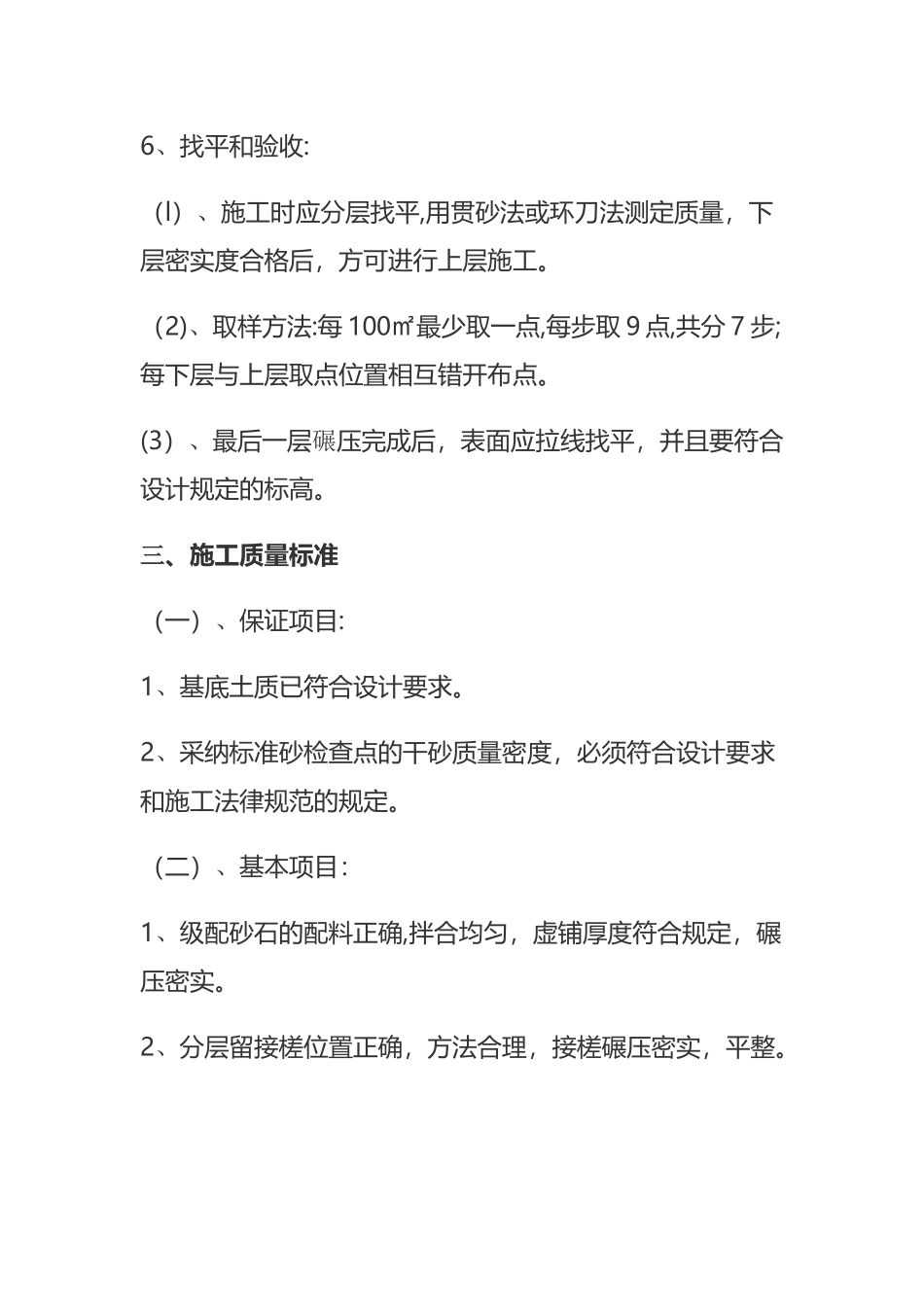

地基回填级配砂石质量控制一、施工准备(一)、材料及主要机具:1、人工级配砂石所用材料进场后,颗粒级配按图纸设计取样做级配砂石土工击实报告试验,确定最佳含水率、干密度。2、人工级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾,含泥量不得超过 3%.3、主要机具:装载机、振动碾(18t)、蛙式打夯机、手推车、平头铁锹、喷水用胶管、2m 靠尺、小线、钢尺等.(二)作业条件:1、设置控制虚铺厚度的标志,固定基槽四周。2、铺筑前,组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,在未做地基前处理完毕并办理隐检手续。3、检查基槽边坡是否稳定,并清除基底上的浮砂.二、施工方法1、换填施工工艺:检验砂石质量→按配合比拌合砂石→分层铺筑砂石→洒水→碾压(夯实)→找平验收2、已有级配砂石土工击实试验报告单。3、分层铺筑砂石(1)、铺筑厚度按每层 30cm,采纳 18t 的压路机碾压。(2)、地基底面宜铺设在同一标高上,深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压实.施工应按先深后浅的顺序进行.(3)、分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开不少于 1m,并应充分压实。(4)、铺筑的砂石级配均匀,其质量均应达到设计要求和法律规范的规定.如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石.4、洒水:铺筑级配砂石在碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水率,一般为 8%~l2%.5、碾压不少于 12 遍,其轮距搭接不小于 50cm.边缘和转角处应用人工或蛙式打夯机补夯密实。6、找平和验收:(l)、施工时应分层找平,用贯砂法或环刀法测定质量,下层密实度合格后,方可进行上层施工。(2)、取样方法:每 100㎡最少取一点,每步取 9 点,共分 7 步;每下层与上层取点位置相互错开布点。(3)、最后一层碾压完成后,表面应拉线找平,并且要符合设计规定的标高。三、施工质量标准(一)、保证项目:1、基底土质已符合设计要求。2、采纳标准砂检查点的干砂质量密度,必须符合设计要求和施工法律规范的规定。(二)、基本项目:1、级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,碾压密实。2、分层留接槎位置正确,方法合理,接槎碾压密实,平整。3、允许偏差项目:顶面标高:±15mm、表面平整度:20mm,用水平仪或拉线和尺量检查,用 2m 靠尺和楔形塞尺量检查。(三)、成品保护:1、回填砂石时,应注意保护好现场轴线、标高桩,并常常复测。2...
