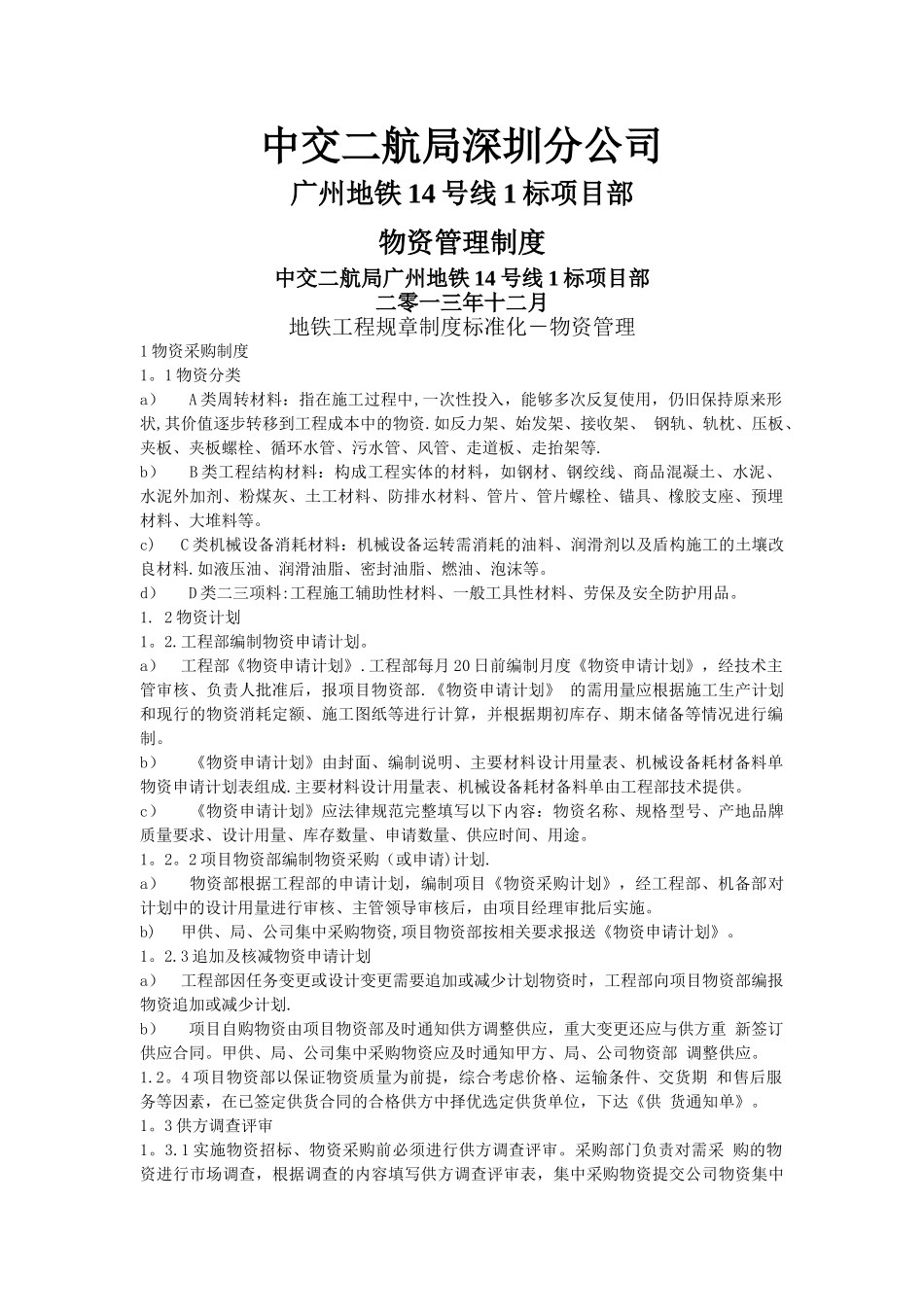

中交二航局深圳分公司广州地铁 14 号线 1 标项目部物资管理制度中交二航局广州地铁 14 号线 1 标项目部二零一三年十二月地铁工程规章制度标准化-物资管理1 物资采购制度1
1 物资分类a) A 类周转材料:指在施工过程中,一次性投入,能够多次反复使用,仍旧保持原来形状,其价值逐步转移到工程成本中的物资
如反力架、始发架、接收架、 钢轨、轨枕、压板、夹板、夹板螺栓、循环水管、污水管、风管、走道板、走抬架等
b) B 类工程结构材料:构成工程实体的材料,如钢材、钢绞线、商品混凝土、水泥、水泥外加剂、粉煤灰、土工材料、防排水材料、管片、管片螺栓、锚具、橡胶支座、预埋材料、大堆料等
c) C 类机械设备消耗材料:机械设备运转需消耗的油料、润滑剂以及盾构施工的土壤改良材料
如液压油、润滑油脂、密封油脂、燃油、泡沫等
d) D 类二三项料:工程施工辅助性材料、一般工具性材料、劳保及安全防护用品
2 物资计划1
工程部编制物资申请计划
a) 工程部《物资申请计划》
工程部每月 20 日前编制月度《物资申请计划》,经技术主管审核、负责人批准后,报项目物资部
《物资申请计划》 的需用量应根据施工生产计划和现行的物资消耗定额、施工图纸等进行计算,并根据期初库存、期末储备等情况进行编制
b) 《物资申请计划》由封面、编制说明、主要材料设计用量表、机械设备耗材备料单物资申请计划表组成
主要材料设计用量表、机械设备耗材备料单由工程部技术提供
c) 《物资申请计划》应法律规范完整填写以下内容:物资名称、规格型号、产地品牌质量要求、设计用量、库存数量、申请数量、供应时间、用途
2 项目物资部编制物资采购(或申请)计划
a) 物资部根据工程部的申请计划,编制项目《物资采购计划》,经工程部、机备部对计划中的设计用量进行审核、主管领导审核后,由项目经理审批后实施
b) 甲供、局、公司集
