目录1 工程简介 21
1 工程概况 21
2 执行的主要法律规范、规程、标准 22 作业准备 22
1 业内技术准备 22
2 外业技术准备 23 技术要求 33
1 LCX 支架安装要求 33
2 LCX 敷设要求 33

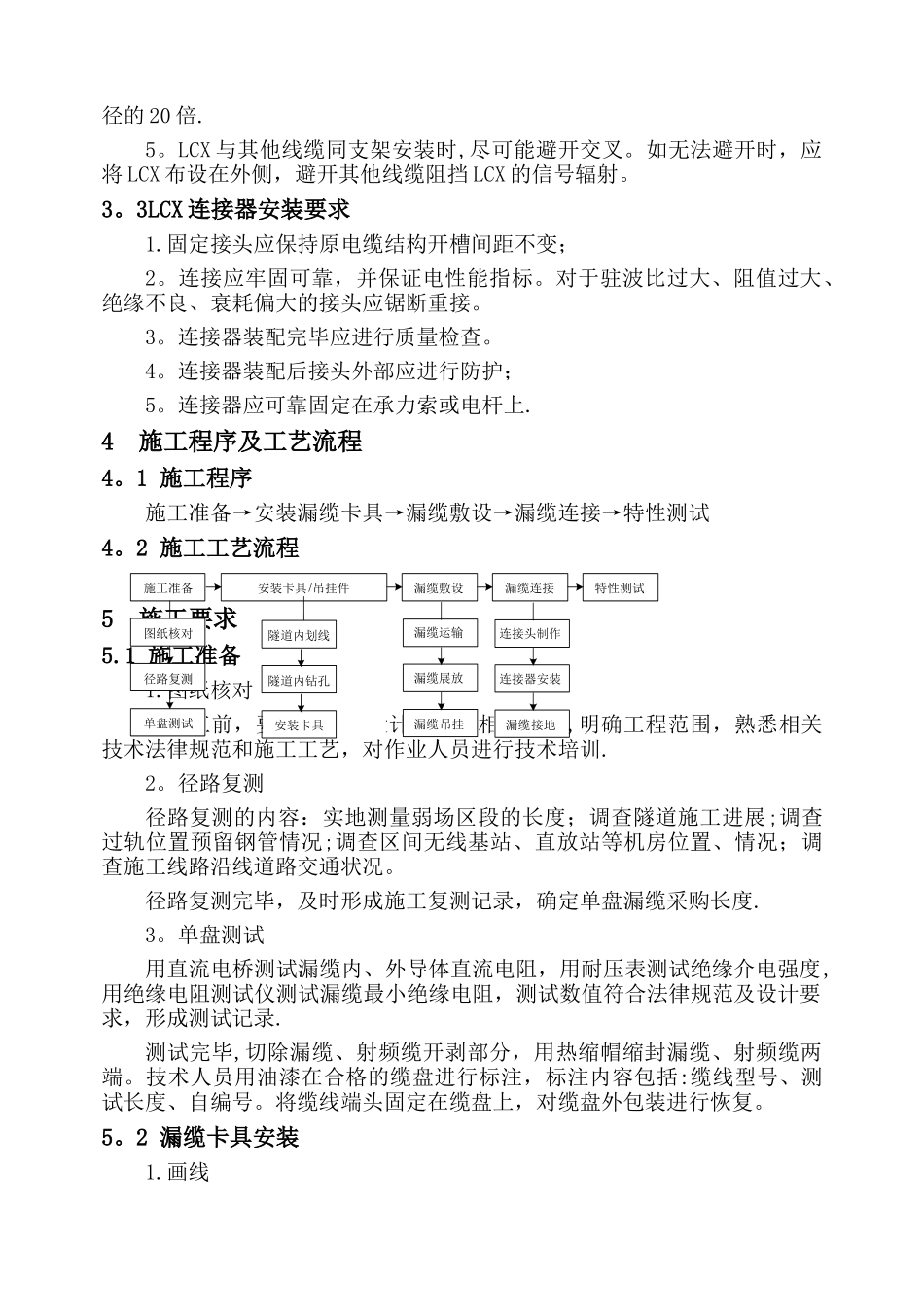

3LCX 连接器安装要求 34 施工程序及工艺流程 34
1 施工程序 34
2 施工工艺流程 35 施工要求 45
1 施工准备 45
2 漏缆卡具安装 45
4 漏缆敷设 55
5 漏缆连接 55
6 电气特性测试 76 劳动组织 77 材料要求 78 施工质量保证措施 78
1 工程质量控制点的设置 78
2 健全质量自检制度,加强质量监督检查 88
3 健全施工质量管理办法及措施 88
4 实行工程质量岗位责任制和质量追溯制度 98
5 施工过程严把“四关”,坚持质量一票否决制 98
6 开展质量教育,增强职工质量服务意识和服务水平 108
7 开展全面质量管理活动 109 安全保证体系 109
1 安全保证体系 119
1 本工程的安全目标 119
2 施工安全保证体系 119
2 安全管理组织机构及主要职责 119
1 安全管理组织机构 119
2 安全管理制度及办法 119
3 层层签订安全生产责任书制度 119
4 安全生产奖惩制度 129
3 安全生产教育制度 129
4 安全生产检查制度 149
5 安全保障措施 1610 光缆施工 1610
1 光缆配盘 1610
2 光缆敷设 1710
3 光缆接续 1810
4 光缆中继段测试 191工程简介1

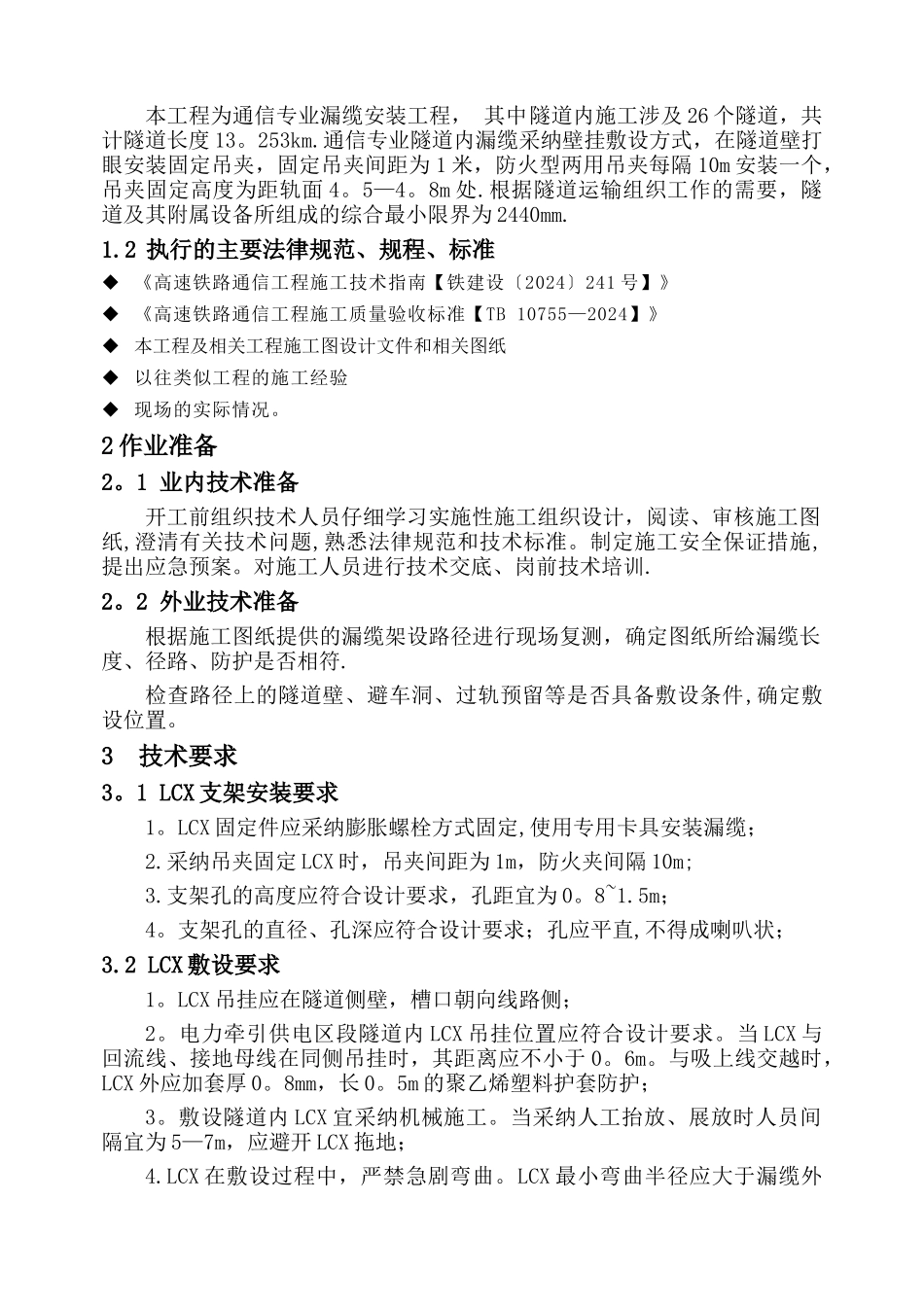

1 工程概况本工程为通信专业漏缆安装工程, 其中隧道内施工涉及 26 个隧道,共计隧道长度 13
通信专业隧道内漏缆采纳壁挂敷设方式,在隧道壁打眼安装固定吊夹,固定吊夹间距为 1 米,防火型两用吊夹每隔 10m 安装一个,吊夹固定高度为距轨面 4
