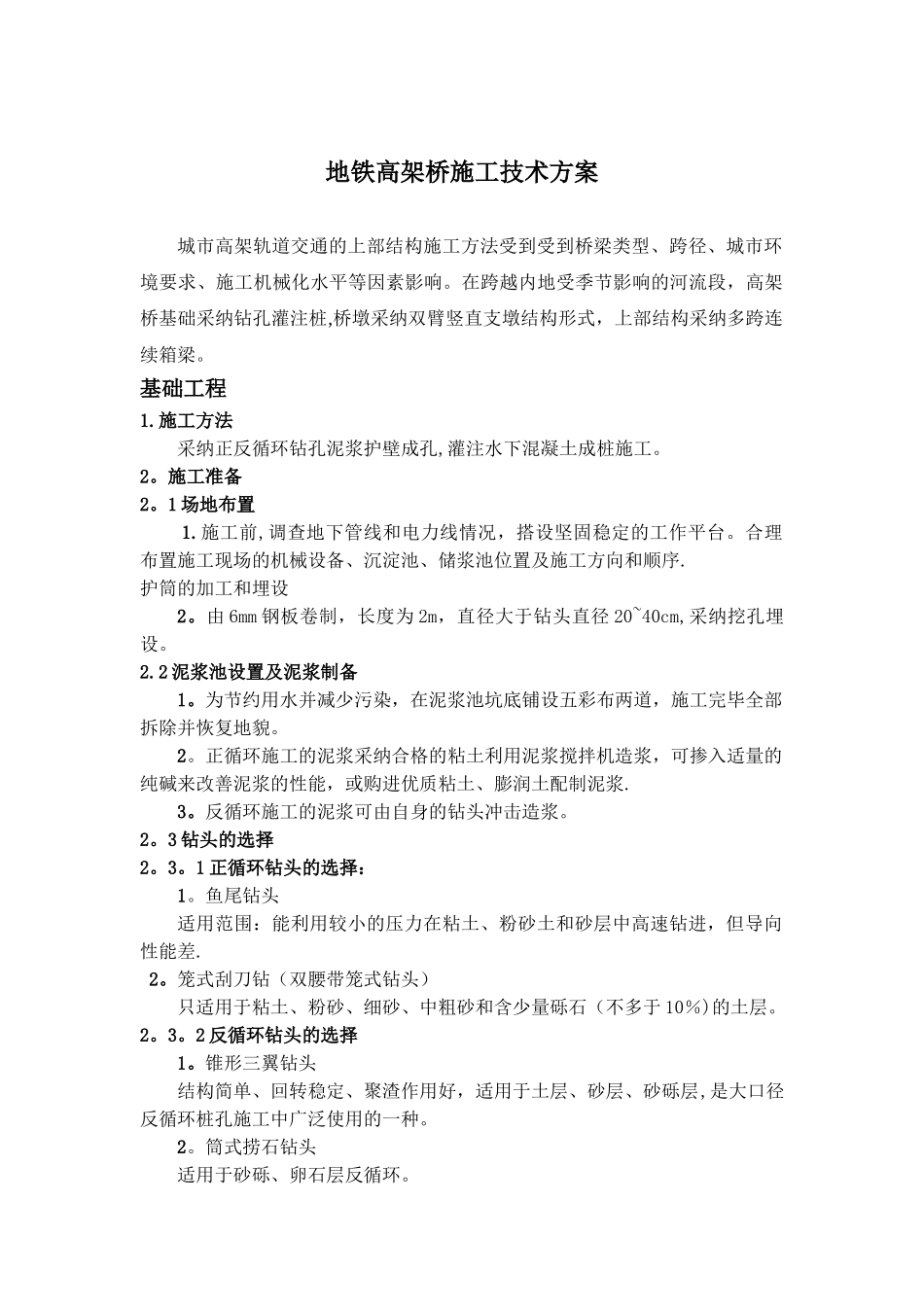

地铁高架桥施工技术方案城市高架轨道交通的上部结构施工方法受到受到桥梁类型、跨径、城市环境要求、施工机械化水平等因素影响。在跨越内地受季节影响的河流段,高架桥基础采纳钻孔灌注桩,桥墩采纳双臂竖直支墩结构形式,上部结构采纳多跨连续箱梁。基础工程1.施工方法采纳正反循环钻孔泥浆护壁成孔,灌注水下混凝土成桩施工。2。施工准备2。1 场地布置1.施工前,调查地下管线和电力线情况,搭设坚固稳定的工作平台。合理布置施工现场的机械设备、沉淀池、储浆池位置及施工方向和顺序.护筒的加工和埋设2。由 6mm 钢板卷制,长度为 2m,直径大于钻头直径 20~40cm,采纳挖孔埋设。 2.2 泥浆池设置及泥浆制备1。为节约用水并减少污染,在泥浆池坑底铺设五彩布两道,施工完毕全部拆除并恢复地貌。2。正循环施工的泥浆采纳合格的粘土利用泥浆搅拌机造浆,可掺入适量的纯碱来改善泥浆的性能,或购进优质粘土、膨润土配制泥浆.3。反循环施工的泥浆可由自身的钻头冲击造浆。2。3 钻头的选择2。3。1 正循环钻头的选择:1。鱼尾钻头适用范围:能利用较小的压力在粘土、粉砂土和砂层中高速钻进,但导向性能差. 2。笼式刮刀钻(双腰带笼式钻头)只适用于粘土、粉砂、细砂、中粗砂和含少量砾石(不多于 10%)的土层。2。3。2 反循环钻头的选择1。锥形三翼钻头结构简单、回转稳定、聚渣作用好,适用于土层、砂层、砂砾层,是大口径反循环桩孔施工中广泛使用的一种。2。筒式捞石钻头适用于砂砾、卵石层反循环。3。牙轮钻头硬岩层及非均质地层.2.4 混凝土配合比设计1.钻孔灌注桩对混凝土各项指标的要求比较高,除了满足强度指标外还应具有良好的和易性,坍落度应控制在 180~220mm 内,配制时要重点考虑以下内容:2。粗骨料粒径不得大于导管内径的 1/6~1/8 及钢筋最小净距的 1/4,且不大于 40mm.优先选用卵石,以减小混凝土内的摩擦力。如当地没有卵石,可选用级配良好的碎石,不过要通过适当加大砂率来减少混凝土内部的摩擦力。施工现场做好粗骨料的检查和验收工作,严格控制超标片石、块石的含量.3。细骨料尽量采纳级配良好的中砂,砂率宜控制在 40%~50%内。4。水泥用量应不少于 350kg/m3,当加入减水剂或粉煤灰时,可以不少于300kg/m3,且水泥的强度不应低于 42。5 级,其初凝时间不得早于 2.5h,水灰比宜为 0。5~0。6.5.为保证混凝土在灌注过程中具有良好的和易性,并延长其凝聚时间,如无特别规定,可掺入适量的外加剂(比较普遍使用的是减水...
