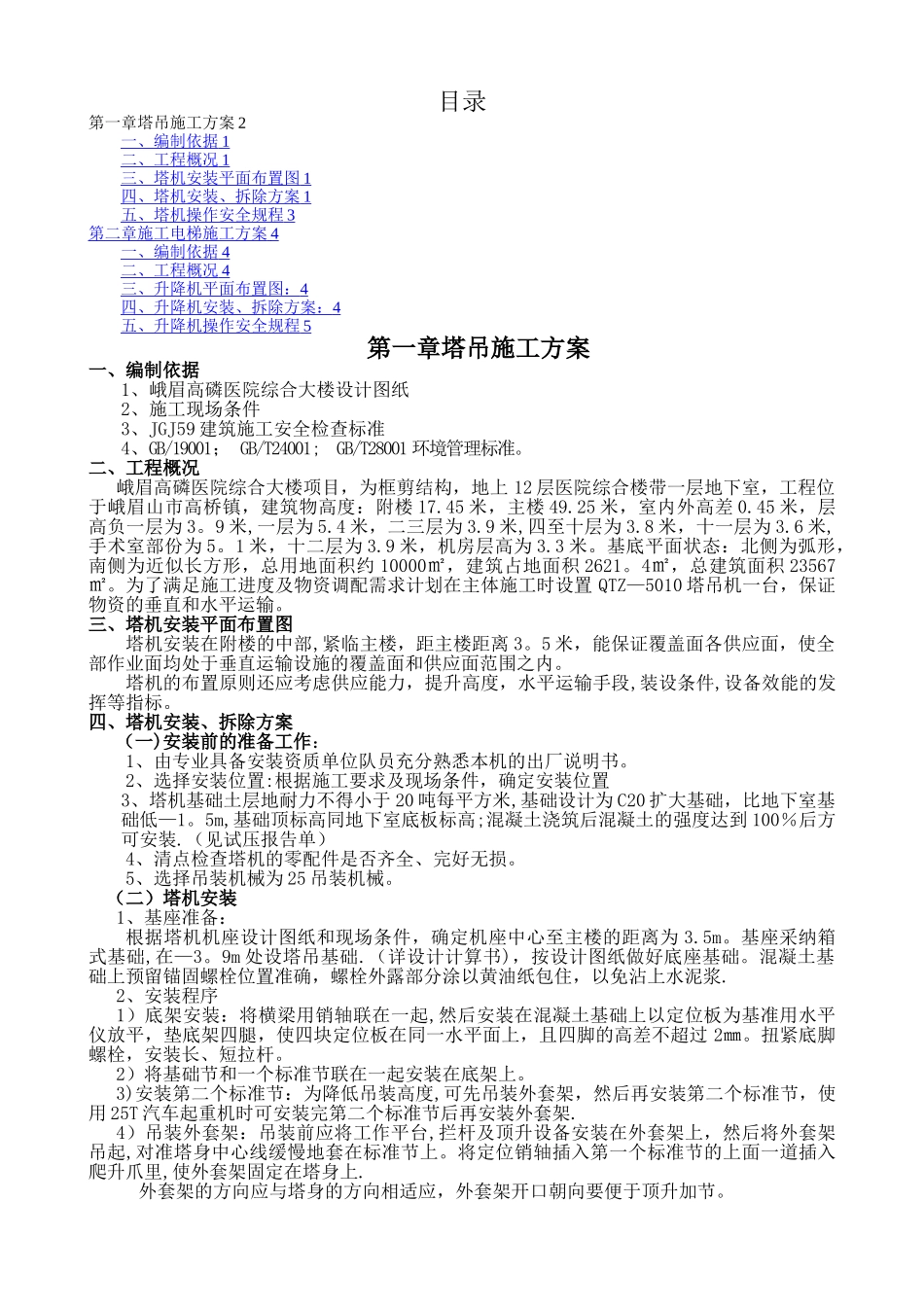

XXXXXXXXXXXXXXXXXXXXXX专项施工方案编制单位:XXXXXXXXXXXXXXXXXXXXXX 编 制 人: 审 核 人:批 准 人: 编制日期: 年 月 日 目录第一章塔吊施工方案 2一、编制依据 1 二、工程概况 1 三、塔机安装平面布置图 1 四、塔机安装、拆除方案 1 五、塔机操作安全规程 3 第二章施工电梯施工方案 4 一、编制依据 4 二、工程概况 4 三、升降机平面布置图: 4 四、升降机安装、拆除方案: 4 五、升降机操作安全规程 5 第一章塔吊施工方案一、编制依据1、峨眉高磷医院综合大楼设计图纸2、施工现场条件3、JGJ59 建筑施工安全检查标准4、GB/19001; GB/T24001; GB/T28001 环境管理标准
二、工程概况峨眉高磷医院综合大楼项目,为框剪结构,地上 12 层医院综合楼带一层地下室,工程位于峨眉山市高桥镇,建筑物高度:附楼 17
45 米,主楼 49
25 米,室内外高差 0
45 米,层高负一层为 3
9 米,一层为 5
4 米,二三层为 3
9 米,四至十层为 3
8 米,十一层为 3
6 米,手术室部份为 5
1 米,十二层为 3
9 米,机房层高为 3
基底平面状态:北侧为弧形,南侧为近似长方形,总用地面积约 10000㎡,建筑占地面积 2621
4㎡,总建筑面积 23567㎡
为了满足施工进度及物资调配需求计划在主体施工时设置 QTZ—5010 塔吊机一台,保证物资的垂直和水平运输
三、塔机安装平面布置图塔机安装在附楼的中部,紧临主楼,距主楼距离 3
5 米,能保证覆盖面各供应面,使全部作业面均处于垂直运输设施的覆盖面和供应面范围之内
塔机的布置原则还应考虑供应能力,提升高度,水平运输手段,装设条件,设备效能的发挥等指标

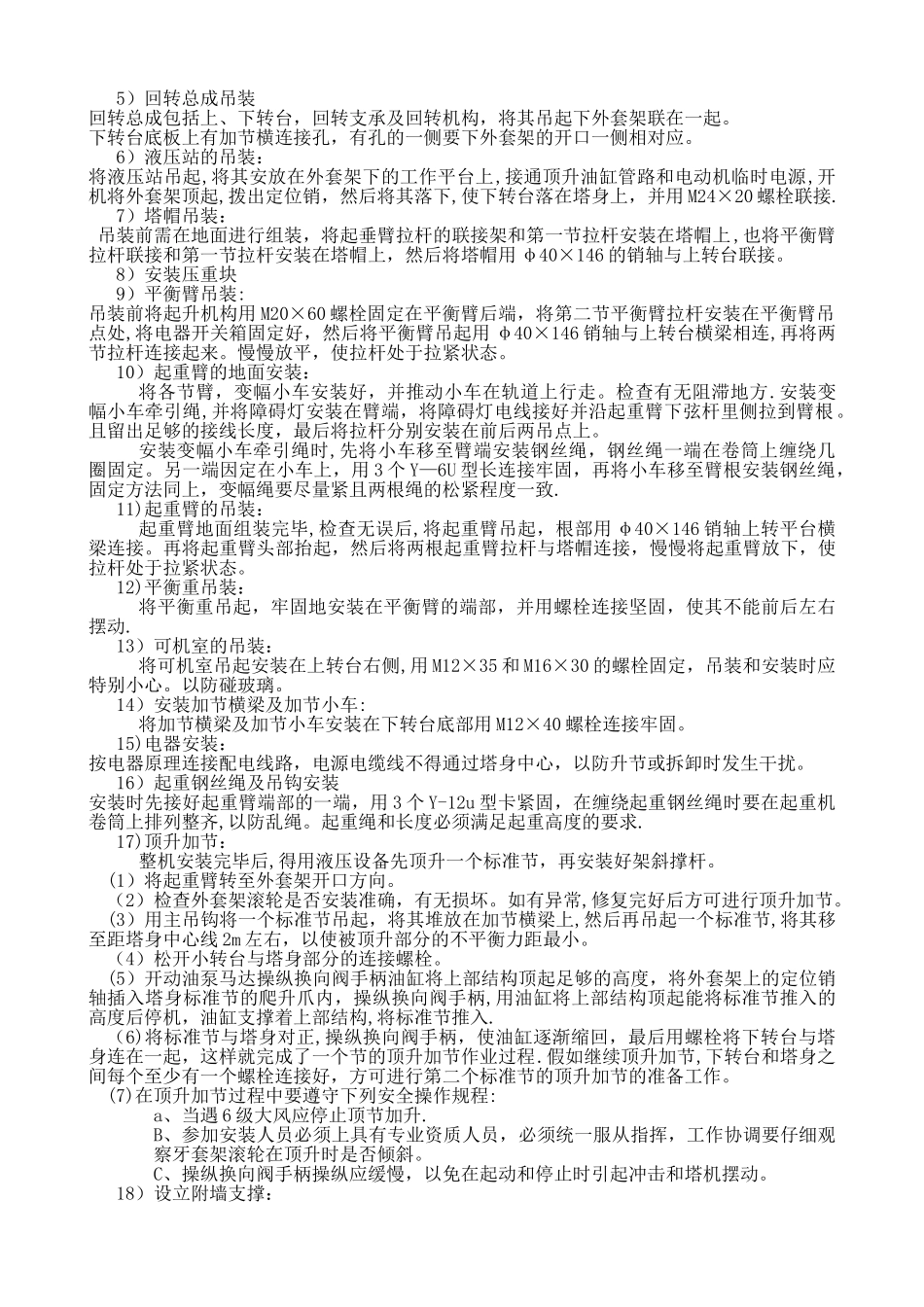

四、塔机安装、拆除方案(一)安装前的准备工作:1、由专业具备安装资质单位队
