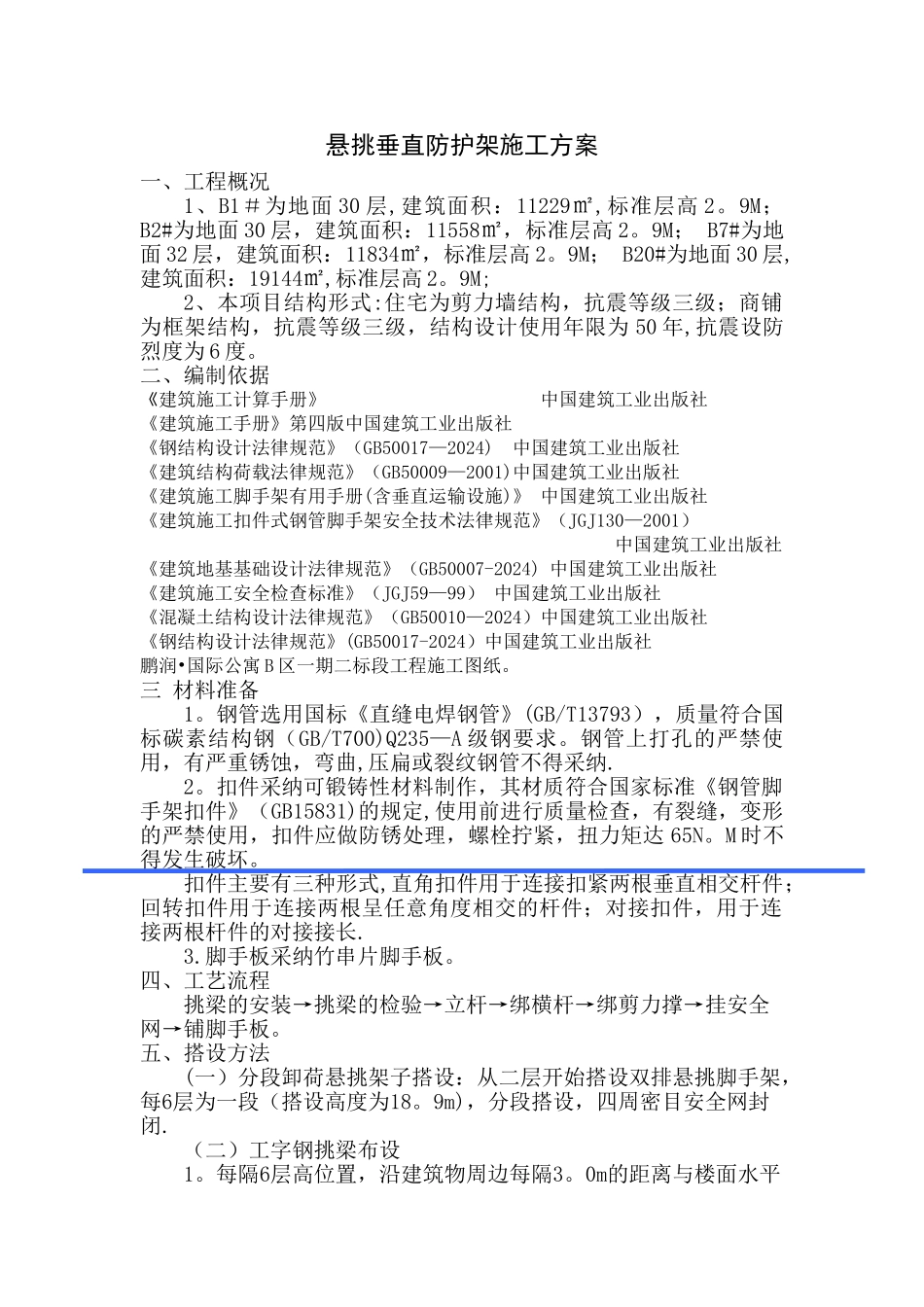

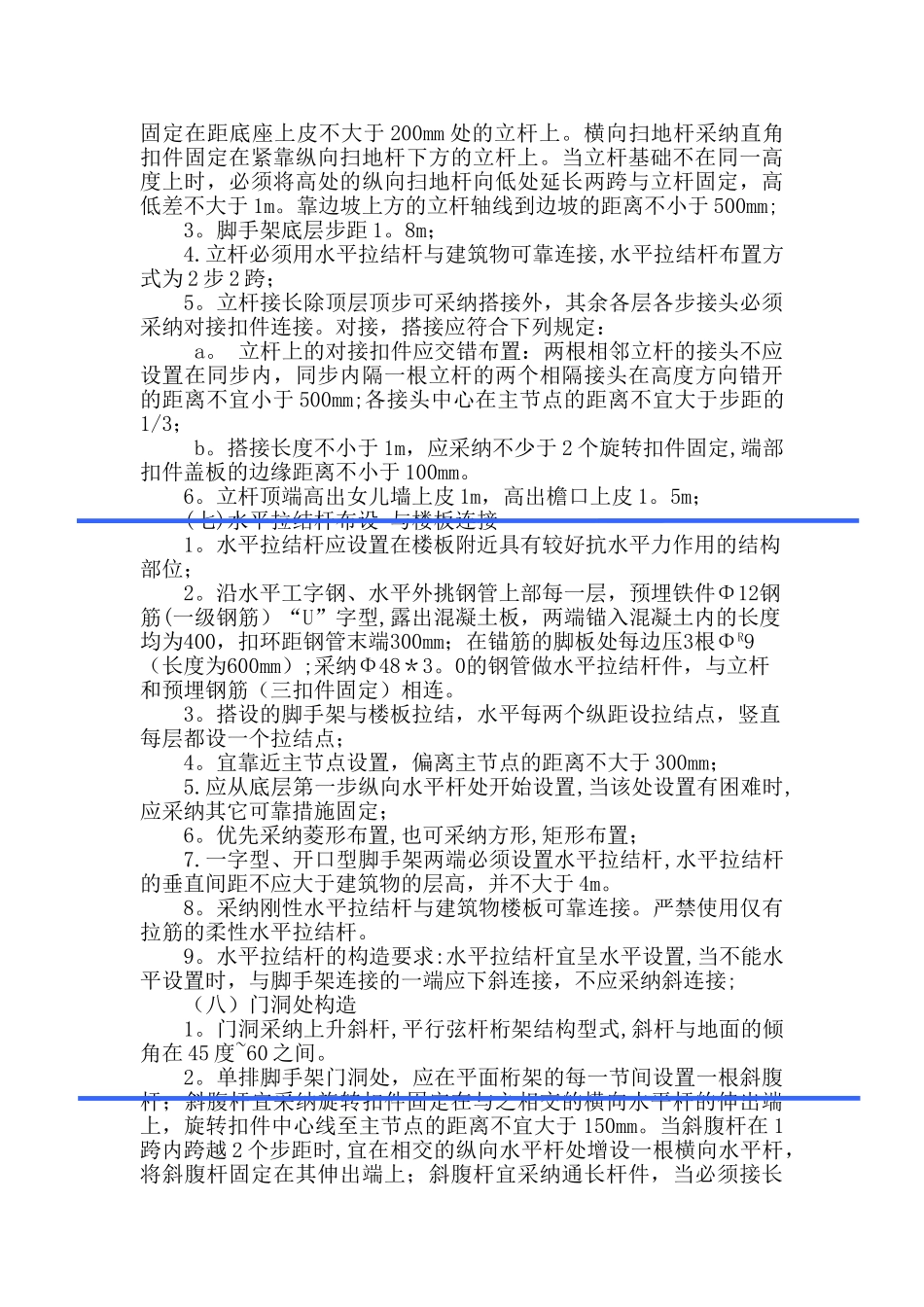

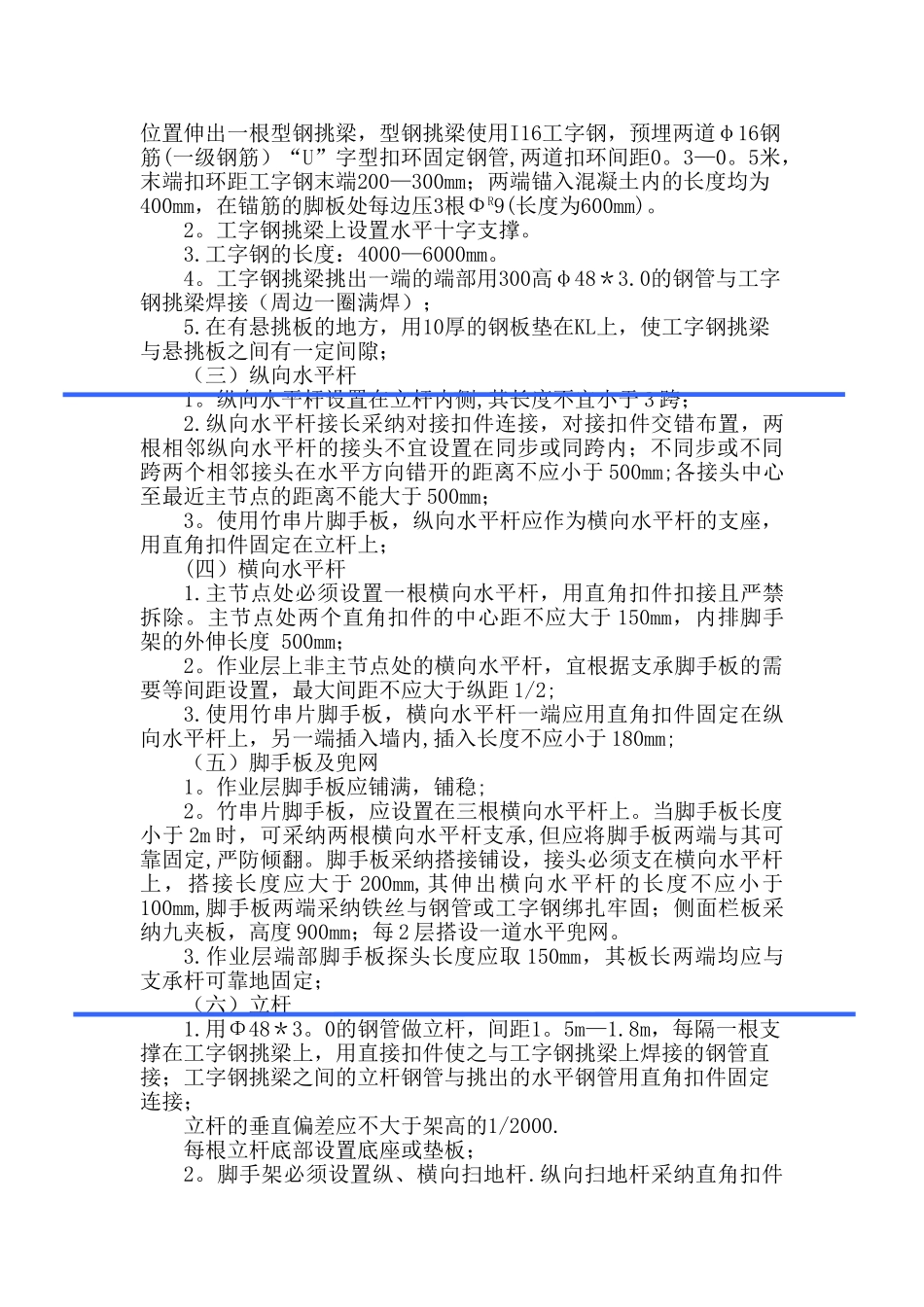

悬挑垂直防护架施工方案一、工程概况1、B1#为地面 30 层,建筑面积:11229㎡,标准层高 2。9M; B2#为地面 30 层,建筑面积:11558㎡,标准层高 2。9M; B7#为地面 32 层,建筑面积:11834㎡,标准层高 2。9M; B20#为地面 30 层,建筑面积:19144㎡,标准层高 2。9M; 2、本项目结构形式:住宅为剪力墙结构,抗震等级三级;商铺为框架结构,抗震等级三级,结构设计使用年限为 50 年,抗震设防烈度为 6 度。二、编制依据《建筑施工计算手册》 中国建筑工业出版社《建筑施工手册》第四版中国建筑工业出版社《钢结构设计法律规范》(GB50017—2024) 中国建筑工业出版社《建筑结构荷载法律规范》(GB50009—2001)中国建筑工业出版社《建筑施工脚手架有用手册(含垂直运输设施)》 中国建筑工业出版社《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2001) 中国建筑工业出版社《建筑地基基础设计法律规范》(GB50007-2024) 中国建筑工业出版社《建筑施工安全检查标准》(JGJ59—99) 中国建筑工业出版社《混凝土结构设计法律规范》(GB50010—2024)中国建筑工业出版社《钢结构设计法律规范》(GB50017-2024)中国建筑工业出版社鹏润•国际公寓 B 区一期二标段工程施工图纸。三 材料准备1。钢管选用国标《直缝电焊钢管》(GB/T13793),质量符合国标碳素结构钢(GB/T700)Q235—A 级钢要求。钢管上打孔的严禁使用,有严重锈蚀,弯曲,压扁或裂纹钢管不得采纳.2。扣件采纳可锻铸性材料制作,其材质符合国家标准《钢管脚手架扣件》(GB15831)的规定,使用前进行质量检查,有裂缝,变形的严禁使用,扣件应做防锈处理,螺栓拧紧,扭力矩达 65N。M 时不得发生破坏。扣件主要有三种形式,直角扣件用于连接扣紧两根垂直相交杆件;回转扣件用于连接两根呈任意角度相交的杆件;对接扣件,用于连接两根杆件的对接接长.3.脚手板采纳竹串片脚手板。四、工艺流程挑梁的安装→挑梁的检验→立杆→绑横杆→绑剪力撑→挂安全网→铺脚手板。五、搭设方法(一)分段卸荷悬挑架子搭设:从二层开始搭设双排悬挑脚手架,每6层为一段(搭设高度为18。9m),分段搭设,四周密目安全网封闭.(二)工字钢挑梁布设1。每隔6层高位置,沿建筑物周边每隔3。0m的距离与楼面水平位置伸出一根型钢挑梁,型钢挑梁使用I16工字钢,预埋两道φ16钢筋(一级钢筋)“U”字型扣环固定钢管,两道扣环间距0。3—0。5米,末端扣环距工字钢末端200—300mm;两端锚入混凝土内...
